收藏 分销(赏)

外墙抹灰施工安全技术交底.doc

上传人:精*** 文档编号:1902476 上传时间:2024-05-11 格式:DOC 页数:8 大小:79.50KB
下载 相关 举报
外墙抹灰施工安全技术交底.doc_第1页
第1页 / 共8页
外墙抹灰施工安全技术交底.doc_第2页
第2页 / 共8页
外墙抹灰施工安全技术交底.doc_第3页
第3页 / 共8页
外墙抹灰施工安全技术交底.doc_第4页
第4页 / 共8页
外墙抹灰施工安全技术交底.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

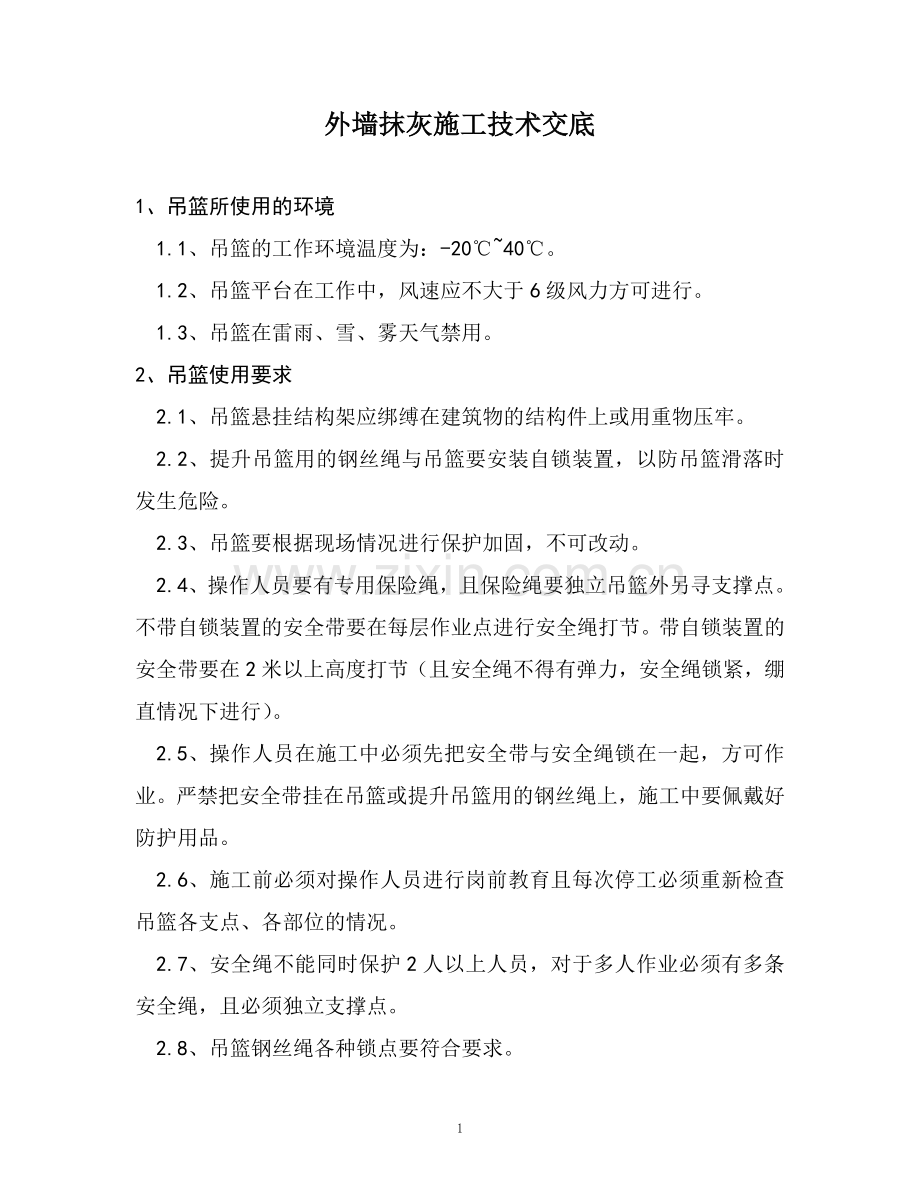

1、外墙抹灰施工技术交底1、吊篮所使用的环境1.1、吊篮的工作环境温度为:-2040。1.2、吊篮平台在工作中,风速应不大于6级风力方可进行。1.3、吊篮在雷雨、雪、雾天气禁用。2、吊篮使用要求2.1、吊篮悬挂结构架应绑缚在建筑物的结构件上或用重物压牢。2.2、提升吊篮用的钢丝绳与吊篮要安装自锁装置,以防吊篮滑落时发生危险。2.3、吊篮要根据现场情况进行保护加固,不可改动。2.4、操作人员要有专用保险绳,且保险绳要独立吊篮外另寻支撑点。不带自锁装置的安全带要在每层作业点进行安全绳打节。带自锁装置的安全带要在2米以上高度打节(且安全绳不得有弹力,安全绳锁紧,绷直情况下进行)。2.5、操作人员在施工中

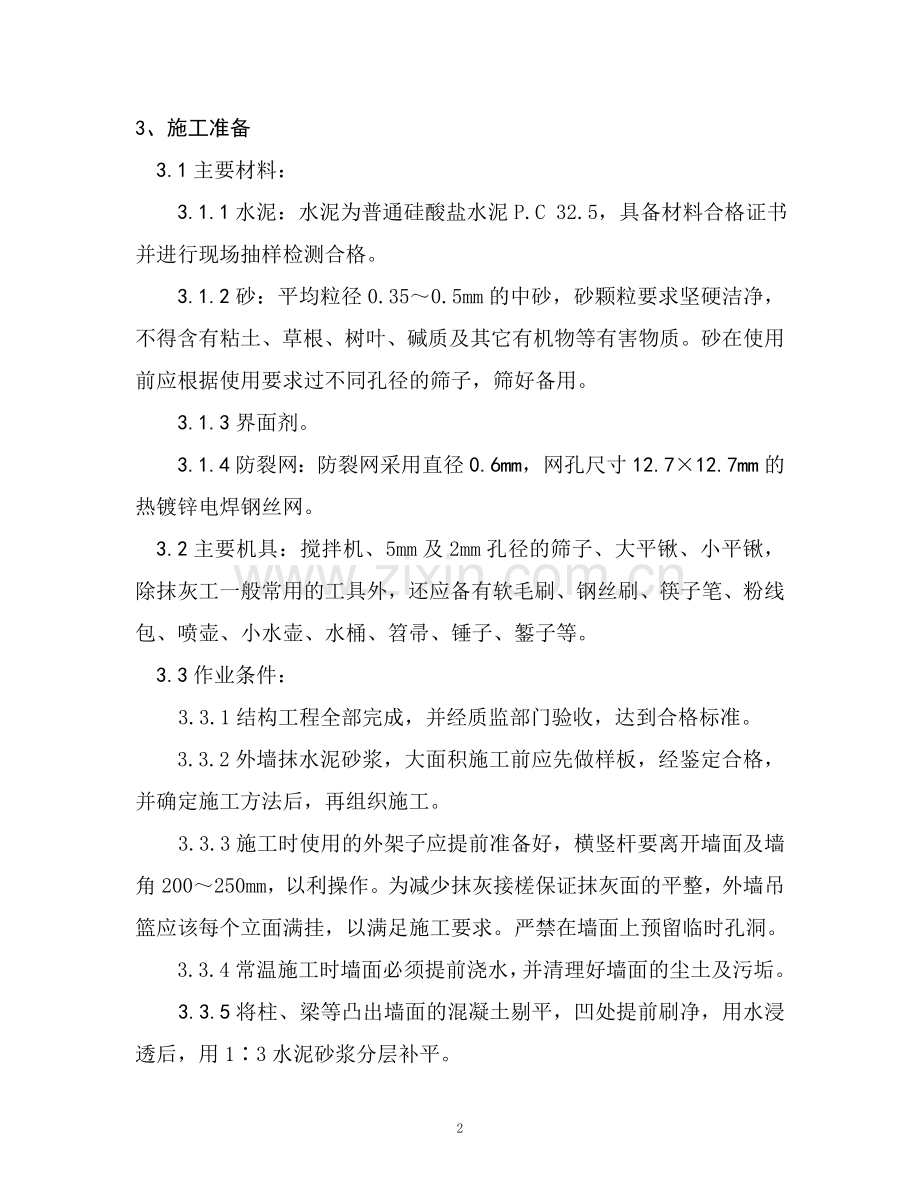

2、必须先把安全带与安全绳锁在一起,方可作业。严禁把安全带挂在吊篮或提升吊篮用的钢丝绳上,施工中要佩戴好防护用品。2.6、施工前必须对操作人员进行岗前教育且每次停工必须重新检查吊篮各支点、各部位的情况。2.7、安全绳不能同时保护2人以上人员,对于多人作业必须有多条安全绳,且必须独立支撑点。2.8、吊篮钢丝绳各种锁点要符合要求。3、施工准备 3.1主要材料: 3.1.1水泥:水泥为普通硅酸盐水泥P.C 32.5,具备材料合格证书并进行现场抽样检测合格。 3.1.2砂:平均粒径0.350.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应根据使用要求过

3、不同孔径的筛子,筛好备用。3.1.3界面剂。 3.1.4防裂网:防裂网采用直径0.6mm,网孔尺寸12.712.7mm的热镀锌电焊钢丝网。3.2主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、笤帚、锤子、錾子等。3.3作业条件:3.3.1结构工程全部完成,并经质监部门验收,达到合格标准。3.3.2外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。3.3.3施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200250mm,以利操作。为减少抹灰接槎保证抹灰面的平整

4、,外墙吊篮应该每个立面满挂,以满足施工要求。严禁在墙面上预留临时孔洞。3.3.4常温施工时墙面必须提前浇水,并清理好墙面的尘土及污垢。3.3.5将柱、梁等凸出墙面的混凝土剔平,凹处提前刷净,用水浸透后,用13水泥砂浆分层补平。4、工艺流程基层处理钉挂防裂网喷水湿润喷浆放线做灰饼抹灰修补养护4.1基层处理:基层表面要保持平整洁净,无浮浆、油污,将柱、梁等凸出墙面的混凝土剔平,凹处提前刷净,用水浸透后,用13水泥砂浆分层补平,脚手架眼、螺栓孔采用发泡剂封堵。光滑的混凝土表面进行凿毛处理。外墙喷界面剂一道4.1钉挂防裂网:不同基体材料交接处、剔槽部位、临时施工洞处两侧钉防裂钢丝网,防裂网宽度为500

5、mm,接缝处两边各挂出250mm。用射钉将防裂网固定在墙面上,挂网要做到均匀、牢固。4.2喷水湿润:用水将墙体湿润,喷水要均匀,不得遗漏,墙体表面的吸水深度控制在20mm左右。4.3喷浆:界面剂与水泥浆拌合后喷涂,养护三天后再抹底灰。4.4用大线坠从顶层开始在大角两侧、门窗洞口两侧、阳台两侧吊出垂直线进行放线,同时在窗口上下悬挂水平通线用于控制水平方向抹灰。4.5根据所放垂线和水平线在墙面上抹灰饼,确定抹灰厚度。抹灰饼的砂浆材料、配合比同基层抹灰的砂浆配合比。4.6基层抹灰要在界面剂达到一定强度后,开始用1:2.5水泥砂浆打底扫毛,底灰应分层涂抹,每层厚度不应大于10mm,必须在前一层砂浆凝固

6、后再抹下一层,当抹灰厚度大于35mm时,应采用铁丝网加强。底层抹灰完成后,在不同基体材料交接处、剔槽部位、临时施工洞处两侧等易开裂部位,增贴一道防碱网格布。4.7抹拉毛灰,其配合比是:水泥砂=12.5。抹拉毛灰以前应对底灰进行浇水,且水量应适宜,墙面太湿,拉毛灰易发生往下坠流的现象;若底灰太干,不容易操作,毛也拉不均匀。4.8毛灰施工时,最好两人配合进行,一人在前面抹拉毛灰,另一人紧跟着用木抹子平稳地压在拉毛灰上,接着就顺势轻轻地拉起来,拉毛时用力要均匀,速度要一致,使毛显露,大、小均匀。 4.9 修补完善:个别地方拉的毛不符合要求,可以补拉12次,一直到符合要求为止。 4.10操作拉出的毛有

7、棱角,且很分明,待稍干时,再用抹子轻轻地将毛头压下去,使整个面层呈不连续的花纹。4.11抹灰的施工程序:从上往下打底,底层砂浆抹完后,再从上往下抹面层砂浆。应注意在抹面层灰以前,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。 4.12滴水线:在檐口、窗台、窗桅、雨篷、阳台、压顶和突出腰线等部位,上面应做出流水坡度,下面应做滴水线。流水坡度及滴水线距外表面不应小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。 4.13养护:水泥砂浆抹灰层应浇水养护。5、质量标准5.1保证项目:抹灰所用材料的品种、质量必

8、须符合设计要求,抹灰前基层表面的尘土污垢等应清楚干净,并浇水湿润。各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。5.2基本项目:5.2.1抹灰表面应光滑、洁净、接槎平整、美观。5.2.2有排水要求的部位应做滴水线。滴水线应整齐顺直,内高外低。5.2.3允许偏差及检测方法见下表:拉毛抹灰的允许偏差和检验方法项 目允许偏差(mm)检验方法表面垂直度4用2m靠尺及楔形塞尺检查立面垂直度4用2m垂直检测尺检查阳角方正4用直角检测尺检查6、安全生产与文明施工6.1施工前,应检查吊篮是否安全。6.1.1每班前应检查吊篮运行情况,如有不安全处应立即进行处理,

9、并应经常清理脚手板上的杂物。6.1.2任何情况下严禁搭设临时飞跳板、探头板。6.1.3吊篮上放置的工具材料应平稳,荷重不得超过规范规定。6.2施工前应对所有的机械设备进行检查,应满足施工能力要求并运行正常。6.3所有用电设备必须有绝对可靠的绝缘装置和良好的接地。6.4工地禁止喝酒及带病在吊篮上工作。7、成品保护7.1、运行吊篮时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。7.2、各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振动,以保证其灰层有足够的强度。8、应注意的质量问题8.1、空鼓、开裂和烂根:由于抹灰前基层底部清理不干

10、净或不彻底,抹灰前不浇水,每层灰抹得太厚,跟得太紧;加气混凝土表面没清扫,不浇水就喷浆。抹灰后不养护。为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基层清理和浇水;第二施工操作时分层压实应认真,不马虎;第三施工后及时浇水养护,并注意操作地点的洁净。 8.2、滴水线不符合要求:不按规范规定留置滴水线,窗台、挑沿及碹脸下边应按规范规定留滴水线。滴水线应做到整齐美观。8.3、窗台吃口:同一层的窗台标高不一致,为保证外饰面抹灰线条的横平竖直需拉通线找规矩,故造成窗台吃口,影响使用。首先要求结构施工时标高要正确,考虑好抹灰层厚度,并应注意窗台上表面抹灰应伸入框内10mm,并应勾成小圆角,

11、上口应找好流水坡度。8.4、面层接槎不平、颜色不一致:槎子甩得不规矩,留槎不平,故接槎时难找平。注意接槎应避免在块中,应留置在不显眼的地方;施工前基层浇水要透,便于操作,避免压活困难将表面压黑,造成颜色不均。交底人: 受交底人:其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事

12、故为零,轻伤人数为零。2、现金安全保管,不发生盗窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头

13、会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落8

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
