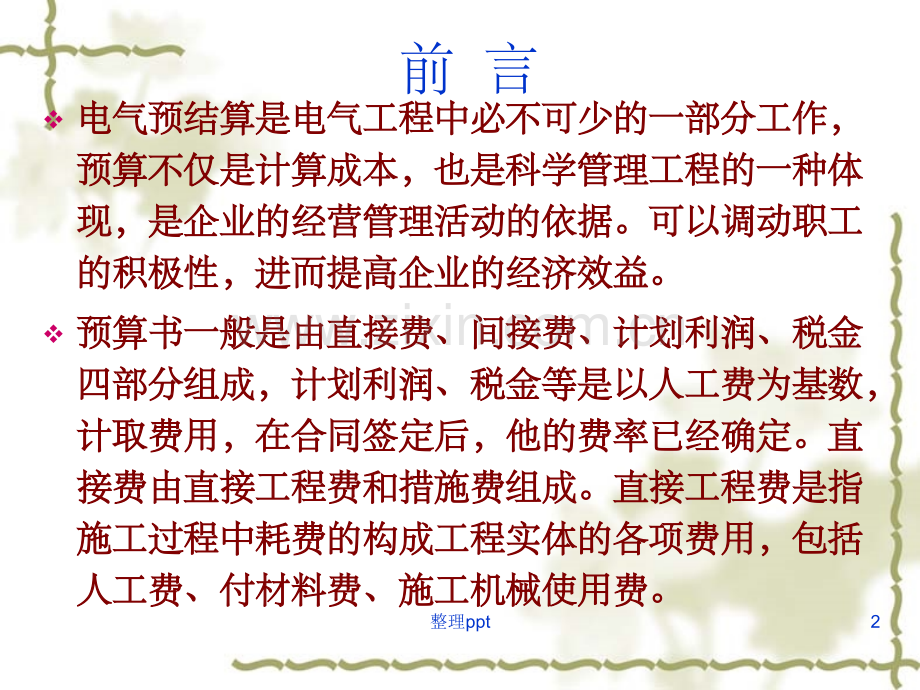

1、电气工程预算讲义电气工程预算讲义1整理ppt前 言v电气预结算是电气工程中必不可少的一部分工作,电气预结算是电气工程中必不可少的一部分工作,预算不仅是计算成本,也是科学管理工程的一种体预算不仅是计算成本,也是科学管理工程的一种体现,是企业的经营管理活动的依据。可以调动职工现,是企业的经营管理活动的依据。可以调动职工的积极性,进而提高企业的经济效益。的积极性,进而提高企业的经济效益。v预算书一般是由直接费、间接费、计划利润、税金预算书一般是由直接费、间接费、计划利润、税金四部分组成,计划利润、税金等是以人工费为基数,四部分组成,计划利润、税金等是以人工费为基数,计取费用,在合同签定后,他的费率已

2、经确定。直计取费用,在合同签定后,他的费率已经确定。直接费由直接工程费和措施费组成。直接工程费是指接费由直接工程费和措施费组成。直接工程费是指施工过程中耗费的构成工程实体的各项费用,包括施工过程中耗费的构成工程实体的各项费用,包括人工费、付材料费、施工机械使用费。人工费、付材料费、施工机械使用费。2整理ppt前 言v人工费指直接从事建筑安装工程施工的生产工人开人工费指直接从事建筑安装工程施工的生产工人开支的各项费用。构成人工费的基本要素有两个,即支的各项费用。构成人工费的基本要素有两个,即人工工日消耗量和人工日工资单价。人工工日消耗量和人工日工资单价。v人工费人工费=(工程量(工程量*人工工日

3、概预算定额人工工日概预算定额*相应等级相应等级的日工资单价)的日工资单价)v材料费是指施工过程中耗用的构成工程实体的原材材料费是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周料、辅助材料、构配件、零件、半成品的费用和周转材料的摊销(或租赁)费用。转材料的摊销(或租赁)费用。3整理ppt前 言v材料费材料费=(工程量(工程量*材料定额消耗量材料定额消耗量*材料相应预算材料相应预算价格)价格)v施工机械使用费,是指使用施工机械作业所发生的施工机械使用费,是指使用施工机械作业所发生的机械使用费以及机械安、拆和进出场费。机械使用费以及机械安、拆和进出场费。v施工机械使

4、用费施工机械使用费=(工程量(工程量*机械定额台班消耗量机械定额台班消耗量*机械台班综合单价)机械台班综合单价)+其他机械使用费其他机械使用费 4整理ppt电气工程综述v 电气工程是指施工企业依照施工图设计的内容电气工程是指施工企业依照施工图设计的内容,将规定的将规定的线路材料、电气设备及装置性材料等,按照规程规范的要求线路材料、电气设备及装置性材料等,按照规程规范的要求安装到各用电点,并经调试验收的全部工作。它包括:内线安装到各用电点,并经调试验收的全部工作。它包括:内线工程、外线工程、变配电工程、动力及照明工程、防雷接地工程、外线工程、变配电工程、动力及照明工程、防雷接地等。等。(一)内线

5、工程:室内动力、照明线路及其他电气线路。(一)内线工程:室内动力、照明线路及其他电气线路。(二)外线工程:室外电源供电线路,包括架空电力线路和电(二)外线工程:室外电源供电线路,包括架空电力线路和电力电缆线路。力电缆线路。(三)动力及照明工程:动力工程包括各种动力设备(主要指(三)动力及照明工程:动力工程包括各种动力设备(主要指各种形式的电机)的安装。照明工程包括照明灯具、电扇、各种形式的电机)的安装。照明工程包括照明灯具、电扇、空调器、电热设备、插座、配电箱及其他电气装置的安装。空调器、电热设备、插座、配电箱及其他电气装置的安装。5整理ppt电气工程综述 动力工程的主要施工内容是设备安装,对

6、电气设备动力工程的主要施工内容是设备安装,对电气设备进行就位、调平、找正、固定与接线、接地等。进行就位、调平、找正、固定与接线、接地等。(四)变配电工程:由变压器、高低压配电装置、继(四)变配电工程:由变压器、高低压配电装置、继电保护与电气计量等二次设备和二次接线构成的室电保护与电气计量等二次设备和二次接线构成的室内变电所(站、室)。内变电所(站、室)。(五)防雷工程:建筑物和电气装置的防雷设施。(五)防雷工程:建筑物和电气装置的防雷设施。(六)电气接地工程:各种电气装置的保护接地、工(六)电气接地工程:各种电气装置的保护接地、工作接地、防静电接地装置等。作接地、防静电接地装置等。6整理ppt

7、预算编制的依据v只有依据齐全充足,精心编制预算,才能减少误差,只有依据齐全充足,精心编制预算,才能减少误差,脱离实际,就失去预算的意义。脱离实际,就失去预算的意义。v经会审的图纸和设计交底经会审的图纸和设计交底v批准的施工组织设计、方案或技术措施批准的施工组织设计、方案或技术措施v预算定额预算定额v地区或地方材料预算价格或市场讯价地区或地方材料预算价格或市场讯价v建筑安装工程费用标准文件建筑安装工程费用标准文件v协议或合同协议或合同7整理ppt预算编制的方法和步骤 v熟悉掌握施工图,详细阅读各种文字说明,理解各类代号熟悉掌握施工图,详细阅读各种文字说明,理解各类代号的含义,对图中涉及通用标准图

8、册要仔细阅读并掌握其有的含义,对图中涉及通用标准图册要仔细阅读并掌握其有关内容,读图时要结合规范、规程、规定及施工组织设计关内容,读图时要结合规范、规程、规定及施工组织设计工序、方法、技术交底、技术措施等内容,同时结合土建工序、方法、技术交底、技术措施等内容,同时结合土建施工图的数据,有时还要参看其他专业的施工图纸,特别施工图的数据,有时还要参看其他专业的施工图纸,特别是交叉打架、冲突障碍等确定解决方法。是交叉打架、冲突障碍等确定解决方法。v读图时,记录测量主材的型号及使用数量,核对与图纸给读图时,记录测量主材的型号及使用数量,核对与图纸给定的数量是否吻合,按先电源后用电,先动力后照明,先定的

9、数量是否吻合,按先电源后用电,先动力后照明,先强电后弱点,先敷管后穿线,先室内后室外,先电缆后架强电后弱点,先敷管后穿线,先室内后室外,先电缆后架空最后防雷接地。空最后防雷接地。8整理ppt预算编制的方法和步骤v参加建设单位组织的技术交底和图纸会审,指出图纸的不合参加建设单位组织的技术交底和图纸会审,指出图纸的不合理和错误的地方及影响安装的部分,并解决图纸中的疑难问理和错误的地方及影响安装的部分,并解决图纸中的疑难问题,凡是变更及重要的技术交底、注意事项都要有设计、甲题,凡是变更及重要的技术交底、注意事项都要有设计、甲乙单位参加人员签字的会议纪要。并将上述文件妥善保管,乙单位参加人员签字的会议

10、纪要。并将上述文件妥善保管,作为预结算的重要依据。图纸中的工程套用的定额和费率建作为预结算的重要依据。图纸中的工程套用的定额和费率建设单位的认可。并有纪要。设单位的认可。并有纪要。v了解施工组织设计,掌握施工方案,技术措施和施工进度计了解施工组织设计,掌握施工方案,技术措施和施工进度计划。划。v填报设备、材料预算填报设备、材料预算v按定额的要求,编制预算书。按定额的要求,编制预算书。9整理ppt套用定额的说明v现行定额适用于工业与民用新建、扩建工程中现行定额适用于工业与民用新建、扩建工程中10KV以下变以下变配电设备及线路安装工程,车间动力电气设备及电气照明器配电设备及线路安装工程,车间动力电

11、气设备及电气照明器具、防雷及接地装置安装、配管配线、电梯电气装置、电气具、防雷及接地装置安装、配管配线、电梯电气装置、电气调整试验等的安装工程。调整试验等的安装工程。v本定额的工作内容除各章节已说明的工序外,还包括:施工本定额的工作内容除各章节已说明的工序外,还包括:施工准备,设备器材工器具的场内搬运,开箱检查,安装,调整准备,设备器材工器具的场内搬运,开箱检查,安装,调整试验,收尾,清理,配合质量检验,工种间交叉配合,临时试验,收尾,清理,配合质量检验,工种间交叉配合,临时移动水、电源的停歇时间。移动水、电源的停歇时间。v本定额不包括以下内容:本定额不包括以下内容:10KV以上及专业专用项目

12、的电气以上及专业专用项目的电气设备安装;电气设备(如电动机等)配合机械设备进行单体设备安装;电气设备(如电动机等)配合机械设备进行单体试运转和联合试运转工作。执行专业相关定额试运转和联合试运转工作。执行专业相关定额.10整理ppt有关费用计取的规定 v脚手架搭拆费(脚手架搭拆费(10KV以下架空线路除外)按人工以下架空线路除外)按人工费的费的4%计算,其中人工工资占计算,其中人工工资占25%;v工程超高增加费(已考虑了超高因素的定额项目除工程超高增加费(已考虑了超高因素的定额项目除外):操作物高度离楼地面外):操作物高度离楼地面5m以上、以上、20m以下的以下的电气安装工程,按超高部分人工费的

13、电气安装工程,按超高部分人工费的33%计算;计算;v高层建筑增加费(指高度在高层建筑增加费(指高度在6层或层或20米以上的工业米以上的工业与民用建筑)按定额说明要求计算。与民用建筑)按定额说明要求计算。11整理ppt工程量计算规则及定额套用v电气安装工程量的计算,主要是按照电气施工图和电气安装工程量的计算,主要是按照电气施工图和电气安装预算定额和工程量计算规则规定的内容进电气安装预算定额和工程量计算规则规定的内容进行计算。行计算。v电气施工图表明了电气设备和线路工程的型号、规电气施工图表明了电气设备和线路工程的型号、规格、安装及管线敷设方法和具体位置,可以按照一格、安装及管线敷设方法和具体位置

14、,可以按照一定的比例计算管线长度并在施工图提供的资料中计定的比例计算管线长度并在施工图提供的资料中计算电气设备和材料的数量。算电气设备和材料的数量。v预算定额中所包括的工作内容和工程量计算规则为预算定额中所包括的工作内容和工程量计算规则为套用定额的列项提供了依据。工程量计算完后,在套用定额的列项提供了依据。工程量计算完后,在套用定额前一定要看清楚每章前的章节说明,以利套用定额前一定要看清楚每章前的章节说明,以利于定额的正确套用。于定额的正确套用。12整理ppt一、变配电设备v干式变压器如果有保护罩时,其定额人工和机械乘以系数干式变压器如果有保护罩时,其定额人工和机械乘以系数2.0v变压器通过试

15、验变压器通过试验,判定绝缘受潮时才需要进行干燥判定绝缘受潮时才需要进行干燥,所以只有所以只有需要干燥的变压器才能计算干燥费用需要干燥的变压器才能计算干燥费用(编制施工图预算时可编制施工图预算时可列此项列此项,工程结算时根据实际情况再作处理工程结算时根据实际情况再作处理).v变压器油过滤不论过滤多少次变压器油过滤不论过滤多少次,直到过滤合格为止直到过滤合格为止,以以”t”为计为计量单位量单位,其具体计算方法如下其具体计算方法如下:1.变压安装定额未包括绝缘油的过滤变压安装定额未包括绝缘油的过滤,需要过滤时需要过滤时,可按制造厂可按制造厂提供的油量计算提供的油量计算.2.油断路器及其他充油设备的绝

16、缘油过滤油断路器及其他充油设备的绝缘油过滤,可按制造厂规定的可按制造厂规定的充油量计算充油量计算.计算公式计算公式:油过滤数量油过滤数量=设备油重设备油重*(1+损耗率损耗率)13整理ppt一、变配电设备v断路器、电流互感器、电压互感器、电抗器、及电容器柜的断路器、电流互感器、电压互感器、电抗器、及电容器柜的安装以台(个)为计量单位。安装以台(个)为计量单位。v隔离开关、负荷开关、熔断器、避雷器、干式电抗器的安装隔离开关、负荷开关、熔断器、避雷器、干式电抗器的安装以组为计量单位,每组按三相计算。以组为计量单位,每组按三相计算。v高压设备安装定额内均不包括绝缘子的安装,其工程量应按高压设备安装定

17、额内均不包括绝缘子的安装,其工程量应按施工图设计执行相应子目。施工图设计执行相应子目。v高压成套配电柜和箱式变电站的安装综合考虑的,不分容量高压成套配电柜和箱式变电站的安装综合考虑的,不分容量大小以台为计量单位,均未包括基础槽钢、母线及引下线的大小以台为计量单位,均未包括基础槽钢、母线及引下线的配置安装。配置安装。v配电设备的端子板外部接线,应执行第四章端子板外部接线配电设备的端子板外部接线,应执行第四章端子板外部接线有关子目。有关子目。14整理ppt二、母线、绝缘子v母线分软母线和硬母线敷设母线分软母线和硬母线敷设v绝缘子分悬垂绝缘子串和支持绝缘子安装二类。绝缘子分悬垂绝缘子串和支持绝缘子安

18、装二类。1、软母线引下线,指由、软母线引下线,指由T形线夹或并沟线夹从软母线形线夹或并沟线夹从软母线引向设备的连接线,以组为计量单位,每三相为引向设备的连接线,以组为计量单位,每三相为一组:软母线以终端耐涨线夹引下(不经一组:软母线以终端耐涨线夹引下(不经T形线夹形线夹至引下)与设备连接的部分均执行引下线定额,至引下)与设备连接的部分均执行引下线定额,不得换算。不得换算。2、两跨软母线间的跳线安装,每三相为一组。不论、两跨软母线间的跳线安装,每三相为一组。不论两端的耐涨线夹是螺栓式或压接式,均执行软母两端的耐涨线夹是螺栓式或压接式,均执行软母线跳线子目,不得换算线跳线子目,不得换算。15整理p

19、pt二、母线、绝缘子3、设备连接线安装,指两设备间的连接部分。不论、设备连接线安装,指两设备间的连接部分。不论引下线、跳线、设备连接线,均应分别按导线截引下线、跳线、设备连接线,均应分别按导线截面、三相为一组计算工程量。面、三相为一组计算工程量。4、组合软母线安装,按三相为一组计算。跨距(包、组合软母线安装,按三相为一组计算。跨距(包括水平悬挂部分和两端引下部分之和)系以括水平悬挂部分和两端引下部分之和)系以45 m以内考虑,跨度的长与短不得调整。导线、绝缘以内考虑,跨度的长与短不得调整。导线、绝缘子、线夹金具按施工图设计用量加定额规定的损子、线夹金具按施工图设计用量加定额规定的损耗率计算。软

20、母线安装预留长度见如下表。耗率计算。软母线安装预留长度见如下表。单位:米单位:米/根根项目项目耐涨耐涨调线调线引下线、设备连接线引下线、设备连接线预留长度预留长度2.50.80.616整理ppt二、母线、绝缘子5、带形母线安装及带形母线引下线安装包括铜排、铝排,分带形母线安装及带形母线引下线安装包括铜排、铝排,分别以不同截面和片数以米别以不同截面和片数以米/单相为计量单位。母线和固定母单相为计量单位。母线和固定母线的金具均按设计量加损耗量计算。线的金具均按设计量加损耗量计算。硬母线安装(带形、槽形、管形)均以硬母线安装(带形、槽形、管形)均以“米米/单相单相”为单位计为单位计量,其计算式如下:

21、量,其计算式如下:L母母=(按母线设计单片延长米(按母线设计单片延长米+母线预留长度)母线预留长度)*(1+2.3%)式中的)式中的2.3%即为硬母线材料损耗率即为硬母线材料损耗率.6、槽形母线安装以米槽形母线安装以米/单相为计量单位。槽形母线与设备连接单相为计量单位。槽形母线与设备连接分别以连接不同的设备以台为计量单位。槽形母线及固定分别以连接不同的设备以台为计量单位。槽形母线及固定槽形母线的金具按设计用量加损耗计算。壳的大小尺寸以槽形母线的金具按设计用量加损耗计算。壳的大小尺寸以“m”为计量单位,长度按设计共箱母线的轴长度计算为计量单位,长度按设计共箱母线的轴长度计算。17整理ppt二、母

22、线、绝缘子7、低压封闭插接母线槽(指、低压封闭插接母线槽(指380V以下)安装,不分铜导体或以下)安装,不分铜导体或铝导体,一律按母线每相电流铝导体,一律按母线每相电流A划分项目,以划分项目,以“米米”为计量为计量单位。插接式母线槽属未计价材料,需另行计算。封闭插单位。插接式母线槽属未计价材料,需另行计算。封闭插接母线槽进出线箱按分线箱电流接母线槽进出线箱按分线箱电流A以下分子目,以台为计以下分子目,以台为计量单位。母线槽现场搬运,是按人工、卷扬机和手动葫芦量单位。母线槽现场搬运,是按人工、卷扬机和手动葫芦配合吊装,实际施工与此不同时,也不能调整。每段母线配合吊装,实际施工与此不同时,也不能调

23、整。每段母线槽之间的接地跨接线已包括在定额中,不应再计算。槽之间的接地跨接线已包括在定额中,不应再计算。8、带形母线、槽形母线安装均不包括支持瓷瓶安装和钢构件、带形母线、槽形母线安装均不包括支持瓷瓶安装和钢构件配置安装,其工程量应分别按设计成品数量另行计算。配置安装,其工程量应分别按设计成品数量另行计算。9、保护盘、信号盘、直流盘的盘顶小母线的工程量计算,小、保护盘、信号盘、直流盘的盘顶小母线的工程量计算,小母线安装以母线安装以“m”为单位计量为单位计量L=nB+nl 式中式中L为小母线总长;为小母线总长;n为小母线根数;为小母线根数;B为盘之为盘之宽;宽;l为小母线预留长度为小母线预留长度

24、18整理ppt三、控制设备及低压电器 本章包括各种柜、屏(盘)、自动开关,端子板外部接本章包括各种柜、屏(盘)、自动开关,端子板外部接线、盘柜配线、接线端了、一般铁构件和轻型铁构件制作和线、盘柜配线、接线端了、一般铁构件和轻型铁构件制作和安装。安装。控制设备及低压电器安装除限位开关和水位电气信号装控制设备及低压电器安装除限位开关和水位电气信号装置外,其他项目均未包括支架或基础槽钢、角钢的制作、安置外,其他项目均未包括支架或基础槽钢、角钢的制作、安装。高压配电柜、低压配电屏和控制屏、继电、信号屏等,装。高压配电柜、低压配电屏和控制屏、继电、信号屏等,以及落地式动力、照明配电箱安装,均需设置在基础

25、槽钢或以及落地式动力、照明配电箱安装,均需设置在基础槽钢或角钢上,其长度按下式计算:角钢上,其长度按下式计算:L=2(A+B)A为单列屏为单列屏(柜)总长度,(柜)总长度,B为屏(柜)深(或厚)为屏(柜)深(或厚)基础槽钢或角钢的型材厚度在基础槽钢或角钢的型材厚度在3mm以上,其制作费计算以上,其制作费计算应执行一般铁构件制作定额,以应执行一般铁构件制作定额,以“100kg”为计量单位计算,为计量单位计算,而安装则区分基础槽钢和基础角钢,均以而安装则区分基础槽钢和基础角钢,均以“10m”为计量单位为计量单位计算工程量。计算工程量。19整理ppt三、控制设备及低压电器 控制设备安装定额未包括:一

26、是二次喷漆;二是电器及控制设备安装定额未包括:一是二次喷漆;二是电器及设备干燥;三是焊、压接线端子;四是端子板外部接线等,设备干燥;三是焊、压接线端子;四是端子板外部接线等,实际发生需要另行计算。实际发生需要另行计算。1、各种柜、屏(盘)按照功能、容量化分项目。按功能化分、各种柜、屏(盘)按照功能、容量化分项目。按功能化分为控制屏、继电信号屏等,按容量化分为硅整流柜、可控为控制屏、继电信号屏等,按容量化分为硅整流柜、可控硅等。硅等。2、各种动力、照明成套配电箱均以箱体半周长划分项目。、各种动力、照明成套配电箱均以箱体半周长划分项目。3、焊(压)接线端子定额只适用于导线,电缆终端头制作、焊(压)

27、接线端子定额只适用于导线,电缆终端头制作、安装定额中已包括压接线端子,不得重复计算。安装定额中已包括压接线端子,不得重复计算。4、盘柜配线仅适用于盘上小设备元件的少量现场配线,不适、盘柜配线仅适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修、配、改工程。按导线截面不同分别计用于工厂的设备修、配、改工程。按导线截面不同分别计算工程量,导线和接线端子价格另计。算工程量,导线和接线端子价格另计。20整理ppt三、控制设备及低压电器5、电气照明工程所需的各种支架或构架,应执行、电气照明工程所需的各种支架或构架,应执行“一般铁构件一般铁构件制作、安装制作、安装”项目,主材价格照定额规定的数量品种

28、另行项目,主材价格照定额规定的数量品种另行计算。计算。6、配电板制作、安装及包铁皮,按配电板图示外形尺寸计算,、配电板制作、安装及包铁皮,按配电板图示外形尺寸计算,以以m2为计算单位。为计算单位。21整理ppt四、蓄电池1、铅酸蓄电池和碱性蓄电池安装定额内已包括了电解液的材、铅酸蓄电池和碱性蓄电池安装定额内已包括了电解液的材料消耗,执行时不得调整。但蓄电池抽头连接用的电缆料消耗,执行时不得调整。但蓄电池抽头连接用的电缆(一般采用圆母线)及电缆保护管的安装,如发生时则执(一般采用圆母线)及电缆保护管的安装,如发生时则执行电缆和线管敷设的有关定额。行电缆和线管敷设的有关定额。2、免维护蓄电池安装以

29、组件为计量单位,其具体计算如下:、免维护蓄电池安装以组件为计量单位,其具体计算如下:某项工程设计一组蓄电池为某项工程设计一组蓄电池为200V/500A.h,由由12V/500A.h的组件的组件18个串联组成个串联组成,那么那么,就应该套用就应该套用12V/500A.h的定额的定额18组件。组件。3、蓄电池充放电按不同容量以、蓄电池充放电按不同容量以“组组”为计量单位。为计量单位。22整理ppt五、电机及滑触线安装1、小型电机按电机类别和功率大小执行相应定额,大、中型电机不分类别小型电机按电机类别和功率大小执行相应定额,大、中型电机不分类别一律按电机重量执行相应项目。小型电机检查接线定额,适用于

30、同功一律按电机重量执行相应项目。小型电机检查接线定额,适用于同功率的小型发电机和小型电动机的检查接线,电机功率系指电机的额定率的小型发电机和小型电动机的检查接线,电机功率系指电机的额定功率功率 2、电机需要干燥时,应按实际干燥次数计算。在气候干燥、电机绝缘性能电机需要干燥时,应按实际干燥次数计算。在气候干燥、电机绝缘性能良好、符合技术标准而不需要干燥时,则不应计算干燥费用。实行包良好、符合技术标准而不需要干燥时,则不应计算干燥费用。实行包干的工程,可参照以下比例,由有关各方协商而定。干的工程,可参照以下比例,由有关各方协商而定。低压小型电机低压小型电机3KW以下按以下按25%的比例考虑干燥。的

31、比例考虑干燥。低压小型电机低压小型电机3KW以上至以上至220KW按按30%50%考虑干燥。考虑干燥。大中型电机按大中型电机按100%考虑一次干燥。考虑一次干燥。23整理ppt五、电机及滑触线安装1起重机的电气装置系按未经生产厂家成套安装和试运行考起重机的电气装置系按未经生产厂家成套安装和试运行考虑的。因此起重机的电机和各种开关、控制设备、配管配线虑的。因此起重机的电机和各种开关、控制设备、配管配线等安装均按分项定额编制预算。等安装均按分项定额编制预算。2滑触线支架的基础铁构件及螺栓按土建预埋考虑。滑触线支架的基础铁构件及螺栓按土建预埋考虑。3滑触线及支架的油漆均按涂一遍考虑。滑触线及支架的油

32、漆均按涂一遍考虑。4移动软电缆敷设未包括轨道安装及滑轮制作。移动软电缆敷设未包括轨道安装及滑轮制作。5滑触线的辅助母线安装,执行滑触线的辅助母线安装,执行“车间带形母线车间带形母线”安装定额。安装定额。6滑触线伸缩器和坐式电车绝缘子支持器的安装,已分别包滑触线伸缩器和坐式电车绝缘子支持器的安装,已分别包括在括在“滑触线安装滑触线安装”和和“滑触线支架安装滑触线支架安装”定额内,不另行计算。定额内,不另行计算。7滑触线及支架安装是按滑触线及支架安装是按10m以下标高考虑的,如超过以下标高考虑的,如超过10m时按册说明的超高系数计算。时按册说明的超高系数计算。8铁构件制作,执行第四章的相应项目。铁

33、构件制作,执行第四章的相应项目。24整理ppt六、电缆1、直埋电缆的挖、填土(石)方是按、直埋电缆的挖、填土(石)方是按12根电缆考虑(如下表)根电缆考虑(如下表)的的,每增加一根电缆每增加一根电缆,土石方量也随着增加土石方量也随着增加.1)、两根以内的电缆沟,上口宽度按)、两根以内的电缆沟,上口宽度按600mm,下口宽度按,下口宽度按400mm,深度按,深度按900mm计算;计算;2)、每增加一根电缆,其宽度增加)、每增加一根电缆,其宽度增加170mm;3)、以上土方量系按埋深从自然地坪起算,如设计埋深超过)、以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量另行计算

34、。时,多挖的土方量另行计算。2、人工开挖路面按混凝土路面、沥青面、砂石路面三种,以、人工开挖路面按混凝土路面、沥青面、砂石路面三种,以路面面积路面面积“m2”为计量单位。为计量单位。项项 目目 电缆根数电缆根数 12 每增一根每增一根 每米沟挖方量每米沟挖方量(m3/m)0.45 0.153 25整理ppt六、电缆3、电缆沟盖板揭、盖定额,按每揭或每盖一次以延长米计算,、电缆沟盖板揭、盖定额,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。如又揭又盖,则按两次计算。4、电缆保护管长度、电缆保护管长度,除按设计规定长度计算外除按设计规定长度计算外,遇有下列情况遇有下列情况,应应按以下规定

35、增加保护管长度按以下规定增加保护管长度:1)横穿道路)横穿道路,按路基宽度两端各增加按路基宽度两端各增加2m;2)垂直敷设时)垂直敷设时,管口距地面增加管口距地面增加2m;3)穿过排水沟时)穿过排水沟时,按沟壁外缘以外增加按沟壁外缘以外增加1m;电缆保护管埋地敷设电缆保护管埋地敷设,其土方量凡有施工图注明的其土方量凡有施工图注明的,按施按施工图计算工图计算,无施工图的无施工图的,一般按沟深一般按沟深0.9m、沟宽按最外边的、沟宽按最外边的保护管两侧边缘外各增加保护管两侧边缘外各增加0.3m工作面计算工作面计算.直径直径DN100以以下的电缆保护管敷设执行配管配线章相应项目下的电缆保护管敷设执行

36、配管配线章相应项目.主材电缆保主材电缆保护管价另计护管价另计.26整理ppt六、电缆5、电缆敷设按单根延长米计算、电缆敷设按单根延长米计算.一个沟内一个沟内(或架上或架上),敷设三根各长敷设三根各长100m的电的电缆缆,应按应按300m计算计算,以此类推。以此类推。电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按如下表规定电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按如下表规定增加附加长度增加附加长度.序序号号项目项目 预留长度(附加)预留长度(附加)说明说明 1电缆敷设驰度、波形弯度、交叉电缆敷设驰度、波形弯度、交叉 25%按电缆全长计算按电缆全长计算 2电缆进入建筑物电缆进入建筑物

37、20m 规范规定最小值规范规定最小值 3电缆进入沟内或吊架时上(下)预留电缆进入沟内或吊架时上(下)预留15m 规范规定最小值规范规定最小值 4变电所进线、出线变电所进线、出线 15m 规范规定最小值规范规定最小值 5电力电缆终端头电力电缆终端头 15m 规范规定最小值规范规定最小值 6电缆中间接头盒电缆中间接头盒 两端各留两端各留2.0m 规范规定最小值规范规定最小值 27整理ppt六、电缆序序号号项目项目 预留长度(附加)预留长度(附加)说明说明 7电缆进控制、保护屏及模拟盘等电缆进控制、保护屏及模拟盘等高高+宽宽按盘面尺寸按盘面尺寸 8高压开关柜及低压配电盘、箱高压开关柜及低压配电盘、箱

38、20m盘下进出线盘下进出线 9电缆至电动机电缆至电动机05m从电机接线盒起算从电机接线盒起算10厂用变压器厂用变压器30m从地坪起算从地坪起算11电缆绕过梁柱等增加长度电缆绕过梁柱等增加长度按实计算按实计算按被绕物的断面情按被绕物的断面情况计算增加长度况计算增加长度12电梯电缆与电缆架固定点电梯电缆与电缆架固定点 05m规范最小值规范最小值备注备注:电缆附加及预留的长度是由电缆敷设长度的组成部分电缆附加及预留的长度是由电缆敷设长度的组成部分,应计入电缆长度应计入电缆长度工程量之内工程量之内.28整理ppt六、电缆6、电缆敷设长度的计算、电缆敷设长度的计算:每条电缆由始端到终端视为一根电缆每条电

39、缆由始端到终端视为一根电缆,将每根电缆的水平将每根电缆的水平长度加垂直长度长度加垂直长度,再加上预留长度即为该电缆的全长再加上预留长度即为该电缆的全长.若为室若为室外直埋电缆外直埋电缆,其长度还应该乘以其长度还应该乘以2.5%曲折弯余量曲折弯余量.同时还要计同时还要计算出入建筑物或电杆引上及引下的备用长度算出入建筑物或电杆引上及引下的备用长度.其计算方法可用其计算方法可用公式表示为公式表示为:L=(L1+L2+L3)*(1+2.5%)L-电缆总长电缆总长(m或或km);L1-电缆水平长度电缆水平长度(m);L2-电缆垂直长度电缆垂直长度(m);L3-电缆余留长度电缆余留长度(m);(1+2.5

40、%)-曲折弯度余量系数曲折弯度余量系数.29整理ppt六、电缆v某电缆敷设工程某电缆敷设工程,采用电缆沟铺砂盖砖直埋采用电缆沟铺砂盖砖直埋,并列敷设并列敷设5根根VV22(3*50+1*25)如图所示如图所示:1)计算电缆工程量计算电缆工程量:考虑电缆在各处预留长度考虑电缆在各处预留长度,进建筑物进建筑物2.0M,进进高低压柜高低压柜2.0M,终端头终端头1.5M.垂直到水平垂直到水平0.5ML=(5+100+10+2.0*2+2.0*2+1.5*2+0.5*2)*5=635M2)电缆沟铺砂盖砖工程量为电缆沟铺砂盖砖工程量为100M.每增加一根单算工程量每增加一根单算工程量,共共400M.3)

41、电缆沟挖土方一般土沟电缆沟挖土方一般土沟(12根根)100M为为45立方立方,每增加一根每增加一根0.153*300为为45.9立方立方,总计总计90.9立方立方.100M 配电间配电间10M 变电所变电所5M5*VV22(3*50+1*25)30整理ppt六、电缆以全统山西省第二册以全统山西省第二册(2000)为例为例定额编号定额编号工程项目工程项目单位单位工程量工程量单价单价合价合价人工费人工费2-521电缆沟挖土方电缆沟挖土方m390.912.321119.8912.322-529电缆沟铺砂盖砖电缆沟铺砂盖砖100m1492.64492.64148.132-530每增加一根每增加一根10

42、0m4160.21640.8439.582-627*1.2电缆头制安电缆头制安个个10103.191031.925.62-619电缆敷设电缆敷设100m6.35594.113772.6300.2831整理ppt六、电缆7、电力电缆和控制电缆均按一根电缆有两个终端头考虑,中、电力电缆和控制电缆均按一根电缆有两个终端头考虑,中间电缆头设计有图示的,按设计确定;设计没有规定的,按间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算实际情况计算(或按平均或按平均250m 一个中间头考虑一个中间头考虑).8、电缆桥架安装分为钢制、玻璃钢制、铝合金制桥架和组合、电缆桥架安装分为钢制、玻璃钢制、

43、铝合金制桥架和组合桥架,按桥架宽桥架,按桥架宽+高之和列项,以高之和列项,以10m为计量单位;组合桥为计量单位;组合桥架按架按100片为计量为单位;桥架支撑按片为计量为单位;桥架支撑按100kg为计量单位。为计量单位。安装各种桥架使用的立柱、托臂、和其他各种支撑件的安装,安装各种桥架使用的立柱、托臂、和其他各种支撑件的安装,均套用桥架支撑架定额,以均套用桥架支撑架定额,以“100kg”为计量单位计算,定额为计量单位计算,定额中已综合了各种连接方式,与实际不同也不允许调整换算。中已综合了各种连接方式,与实际不同也不允许调整换算。电缆桥架与各种管道平行或交叉敷设时,为了避免其他管道电缆桥架与各种管

44、道平行或交叉敷设时,为了避免其他管道对电缆线路的影响,其相互间最小净距应符合规范的要求。对电缆线路的影响,其相互间最小净距应符合规范的要求。应采取防腐、隔热措施。应采取防腐、隔热措施。32整理ppt七、防雷及接地装置1、接地极制作安装,按材质和品种分钢管、角钢、铜(钢)、接地极制作安装,按材质和品种分钢管、角钢、铜(钢)板;按土质分普通土和坚土。每根接地极长度按板;按土质分普通土和坚土。每根接地极长度按2.5m计算,计算,若设计有管帽时,管帽量按加工件计算。若设计有管帽时,管帽量按加工件计算。2、避雷针制作、安装分钢管和圆钢,按针长以根来计算工程、避雷针制作、安装分钢管和圆钢,按针长以根来计算

45、工程量。独立避雷针安装以基为计量单位,长度、高度、数量量。独立避雷针安装以基为计量单位,长度、高度、数量均按设计规定。其制作应执行均按设计规定。其制作应执行“一般铁构件一般铁构件”制作项目或按制作项目或按成品件计算。半导体少长针消雷装置(工程上很少应用)成品件计算。半导体少长针消雷装置(工程上很少应用)按安装高度,以套为单位,未包括引下线,需另行计算。按安装高度,以套为单位,未包括引下线,需另行计算。3、接地母线、避雷线敷设,其长度按施工图设计水平和垂直、接地母线、避雷线敷设,其长度按施工图设计水平和垂直规定长度另加规定长度另加3.9%的附加长度的附加长度(包括转弯、上下波动、避包括转弯、上下

46、波动、避绕障碍物、搭接头所占长度绕障碍物、搭接头所占长度)计算。计算主材费时应另增加计算。计算主材费时应另增加规定的损耗率。户外接地母线敷设包括母线沟土方挖填,规定的损耗率。户外接地母线敷设包括母线沟土方挖填,规定深度为规定深度为0.75m,沟底宽,沟底宽0.4m,上口宽,上口宽0.5m,当设计挖,当设计挖深超过这一深度时,应调整土方量。深超过这一深度时,应调整土方量。33整理ppt七、防雷及接地装置4、接地跨接线以处为计量单位,按规程规定凡需做接地跨接、接地跨接线以处为计量单位,按规程规定凡需做接地跨接线的工程内容,每跨接一次按一处计算。户外配电装置构线的工程内容,每跨接一次按一处计算。户外

47、配电装置构架均需接地,每副构架按一处计算。架均需接地,每副构架按一处计算。5、利用建筑物内主筋做接地引下线安装按延长米计算工程,、利用建筑物内主筋做接地引下线安装按延长米计算工程,每一柱子内按焊接两根主筋考虑;实际施工是每一柱子内按焊接两根主筋考虑;实际施工是3根或根或4根根,在在定额的基础了乘以定额的基础了乘以1.5或或2的系数的系数.6、断接卡子制作、安装按设计规定装设数量计算,接地检查、断接卡子制作、安装按设计规定装设数量计算,接地检查井内的断接卡子安装按每井一套计算。井内的断接卡子安装按每井一套计算。7、高层建筑物屋顶的防雷接地装置应执行、高层建筑物屋顶的防雷接地装置应执行“避雷网安装

48、避雷网安装”项目。项目。电缆支架的接地线安装应执行电缆支架的接地线安装应执行“户内接地母线敷设户内接地母线敷设”项目。项目。34整理ppt七、防雷及接地装置8、均压环敷设以、均压环敷设以“m”为单位计算,主要考虑利用圈梁内主筋做均压环接地为单位计算,主要考虑利用圈梁内主筋做均压环接地线,焊接按两根主筋考虑,超过两根时,可按比例调整。长度按设计需线,焊接按两根主筋考虑,超过两根时,可按比例调整。长度按设计需要作均压接地的圈梁中心线长度计算。如果采用明敷设圆钢或扁钢做建要作均压接地的圈梁中心线长度计算。如果采用明敷设圆钢或扁钢做建筑物均压环时,应执行户内接地母线项目。筑物均压环时,应执行户内接地母

49、线项目。例:有一高层建筑物层高例:有一高层建筑物层高3m,檐高,檐高96米,外墙轴线总周长为米,外墙轴线总周长为86m,求均压,求均压环焊接工程量。环焊接工程量。解:因为均压环焊接每解:因为均压环焊接每3层焊层焊1圈,即每圈,即每9m焊焊1圈,因此圈,因此30M以下可以设以下可以设3圈,圈,即即3*86m=258米。米。3圈以上(即圈以上(即3m*3层层*3圈圈=27m以上)每以上)每2层设避雷带,层设避雷带,工程量为:(工程量为:(96-27)/6=11圈圈 86*11=946m9、柱子主筋与圈梁连接以处为单位,每处按两根主筋与两根圈梁分别焊接、柱子主筋与圈梁连接以处为单位,每处按两根主筋与

50、两根圈梁分别焊接连接考虑。如果焊接主筋和圈梁钢筋超过两根时,可按比例调整,需要连接考虑。如果焊接主筋和圈梁钢筋超过两根时,可按比例调整,需要连接的柱子主筋和圈梁钢筋处数按设计规定计算。连接的柱子主筋和圈梁钢筋处数按设计规定计算。10、电气设备的接地线已包括在设备安装项目中,不应重复计算。、电气设备的接地线已包括在设备安装项目中,不应重复计算。35整理ppt八、配管配线 配管配线工程量计算,需要熟悉电气施工图管路和管配管配线工程量计算,需要熟悉电气施工图管路和管线路走向布置;同时要了解土建施工图装立面和剖面图,线路走向布置;同时要了解土建施工图装立面和剖面图,按图纸标高关系推算垂直敷设长度,弄清

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
