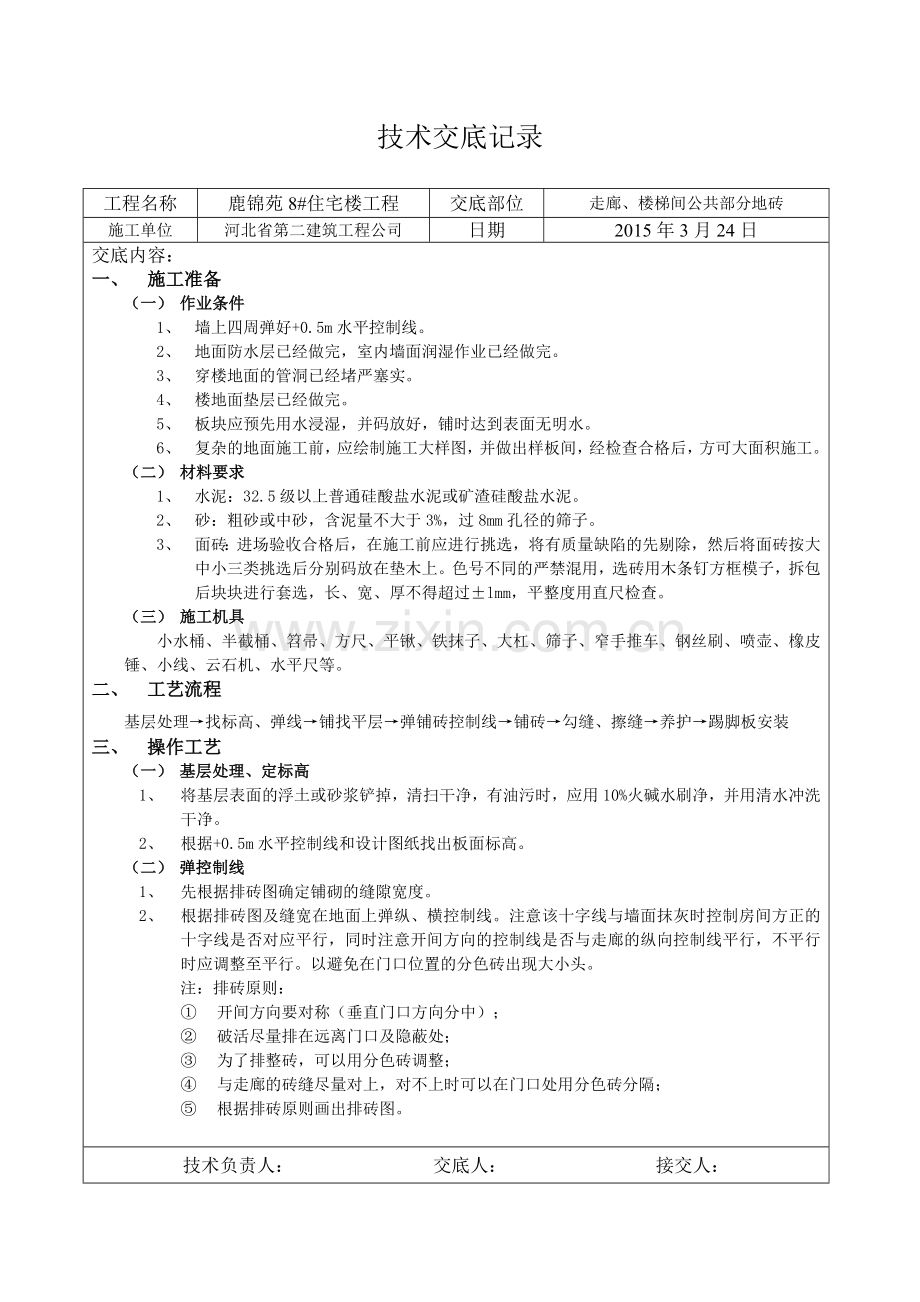

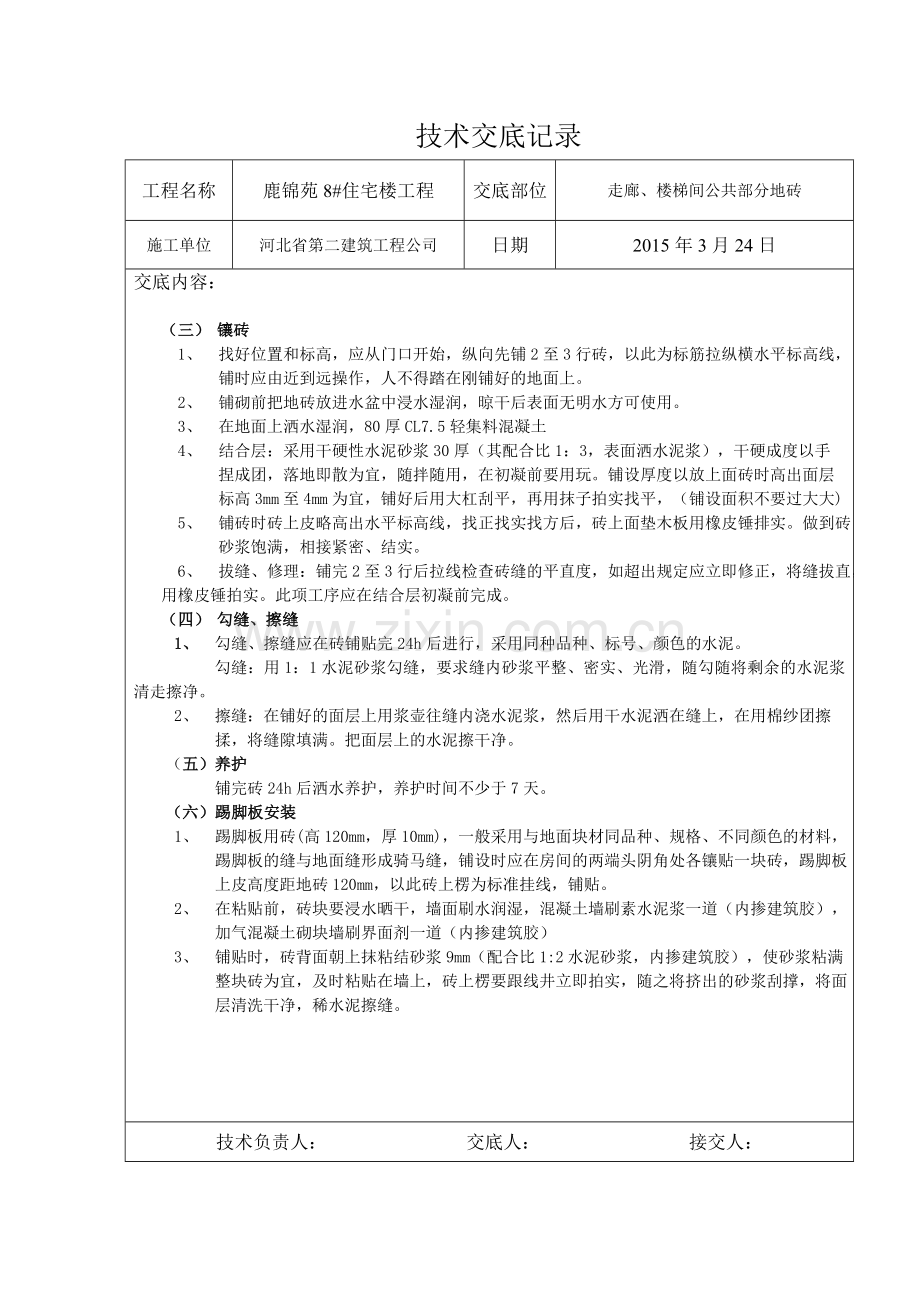

工程名称 鹿锦苑8#住宅楼工程 交底部位 走廊、楼梯间公共部分地砖 施工单位 河北省第二建筑工程公司 日期 2015年3月24日 交底内容: 一、 施工准备 (一) 作业条件 1、 墙上四周弹好+0.5m水平控制线。 2、 地面防水层已经做完,室内墙面润湿作业已经做完。 3、 穿楼地面的管洞已经堵严塞实。 4、 楼地面垫层已经做完。 5、 板块应预先用水浸湿,并码放好,铺时达到表面无明水。 6、 复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。 (二) 材料要求 1、 水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥。 2、 砂:粗砂或中砂,含泥量不大于3%,过8mm孔径的筛子。 3、 面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过±lmm,平整度用直尺检查。 (三) 施工机具 小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等。 二、 工艺流程 基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装 三、 操作工艺 (一) 基层处理、定标高 1、 将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净。 2、 根据+0.5m水平控制线和设计图纸找出板面标高。 (二) 弹控制线 1、 先根据排砖图确定铺砌的缝隙宽度。 2、 根据排砖图及缝宽在地面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行。以避免在门口位置的分色砖出现大小头。 注:排砖原则: ① 开间方向要对称(垂直门口方向分中); ② 破活尽量排在远离门口及隐蔽处; ③ 为了排整砖,可以用分色砖调整; ④ 与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔; ⑤ 根据排砖原则画出排砖图。 技术负责人: 交底人: 接交人: 技术交底记录 技术交底记录 工程名称 鹿锦苑8#住宅楼工程 交底部位 走廊、楼梯间公共部分地砖 施工单位 河北省第二建筑工程公司 日期 2015年3月24日 交底内容: (三) 镶砖 1、 找好位置和标高,应从门口开始,纵向先铺2至3行砖,以此为标筋拉纵横水平标高线, 铺时应由近到远操作,人不得踏在刚铺好的地面上。 2、 铺砌前把地砖放进水盆中浸水湿润,晾干后表面无明水方可使用。 3、 在地面上洒水湿润,80厚CL7.5轻集料混凝土 4、 结合层:采用干硬性水泥砂浆30厚(其配合比1:3,表面洒水泥浆),干硬成度以手 捏成团,落地即散为宜,随拌随用,在初凝前要用玩。铺设厚度以放上面砖时高出面层 标高3mm至4mm为宜,铺好后用大杠刮平,再用抹子拍实找平,(铺设面积不要过大大) 5、 铺砖时砖上皮略高出水平标高线,找正找实找方后,砖上面垫木板用橡皮锤排实。做到砖 砂浆饱满,相接紧密、结实。 6、 拔缝、修理:铺完2至3行后拉线检查砖缝的平直度,如超出规定应立即修正,将缝拔直,用橡皮锤拍实。此项工序应在结合层初凝前完成。 (四) 勾缝、擦缝 1、 勾缝、擦缝应在砖铺贴完24h后进行,采用同种品种、标号、颜色的水泥。 勾缝:用1:1水泥砂浆勾缝,要求缝内砂浆平整、密实、光滑,随勾随将剩余的水泥浆清走擦净。 2、 擦缝:在铺好的面层上用浆壶往缝内浇水泥浆,然后用干水泥洒在缝上,在用棉纱团擦 揉,将缝隙填满。把面层上的水泥擦干净。 (五)养护 铺完砖24h后洒水养护,养护时间不少于7天。 (六)踢脚板安装 1、 踢脚板用砖(高120mm,厚10mm),一般采用与地面块材同品种、规格、不同颜色的材料, 踢脚板的缝与地面缝形成骑马缝,铺设时应在房间的两端头阴角处各镶贴一块砖,踢脚板 上皮高度距地砖120mm,以此砖上楞为标准挂线,铺贴。 2、 在粘贴前,砖块要浸水晒干,墙面刷水润湿,混凝土墙刷素水泥浆一道(内掺建筑胶), 加气混凝土砌块墙刷界面剂一道(内掺建筑胶) 3、 铺贴时,砖背面朝上抹粘结砂浆9mm(配合比1:2水泥砂浆,内掺建筑胶),使砂浆粘满 整块砖为宜,及时粘贴在墙上,砖上楞要跟线井立即拍实,随之将挤出的砂浆刮撑,将面 层清洗干净,稀水泥擦缝。 技术负责人: 交底人: 接交人: 技术交底记录 工程名称 鹿锦苑8#住宅楼工程 交底部位 走廊、楼梯间公共部分地砖 施工单位 河北省第二建筑工程公司 日期 2015年3月24日 交底内容: 四、 质量要求 (一)基本项目 1、 花岗石的技术等级、光泽度、外观等质量要求应符合国家现行标准《天然花岗石建筑板材》JC205的规定。 2、 板面有裂缝、掉角、翘曲和表面有缺陷时应与剔除,品种不同的板材不得混杂使用;在铺设前,应根据石材颜色、花纹、图案、纹理等按设计要求试拼编号。 3、 铺花岗石面层前,板材应浸湿、晾干;结合层与板材应分段同时铺设。 (二)主控项目 1、 大理石、花岗石面层所用板材的品种、质量应符合设计要求。 检验方法:观察检查和检查材质的合格记录。 2、 面层与下一层应结合牢固,无空鼓。 检验方法:用小锤轻击检。 (凡单块板块边角有局部空鼓,且每自然间不超过总数的5%可不计) 技术负责人: 交底人: 接交人: 技术交底记录 工程名称 鹿锦苑8#住宅楼工程 交底部位 走廊、楼梯间公共部分地砖 施工单位 河北省第二建筑工程公司 日期 2015年3月24日 交底内容: 3、 花岗石面层的表面应洁净,平整、无磨痕,且应图案清晰、色润一致、接缝均匀、周边 顺直、镶嵌正确、板块无裂纹、掉角、缺棱等缺陷。 检查方法:观察检查。 4、 踢脚线表面应洁净,高度一致、结合牢固、出墙厚度一致。 检查方法:观察和用小锤轻击及钢尺检查。 5、 楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐,楼层梯段相邻踏步高度差不应大于 10mm,防滑条应顺直牢固。 检查方法:观察和用钢尺检查。 6、 面层表面的坡度应符合设计要求,不到泛水、无积水;与地漏、管道结合处应严密牢 固,无渗漏。 检查方法:观察、泼水、坡度尺或蓄水检查。 7、 花岗石面层的允许偏差应符合下表规定 允许偏差和检验方法(mm) 项次 项目 允许偏差 检查方法 1 表面平整度 1.0 用2m靠尺检查和楔形塞尺检查 2 缝格平直 2.0 拉五米线和用钢尺检查 3 接缝高低差 0.5 用钢尺检查楔形塞尺检查 4 踢脚线上口平直 1.0 拉五米线和用钢尺检查 5 板块间缝宽度 1.0 用钢尺检查 五、 成品保护 1、 在铺贴板块操作过程中,对以安装好的门框、管道都要加以保护,如门框钉装保护铁皮,运灰车采用窄车等。 2、 切割地砖时,不得在刚铺贴好的砖面层上操作。 3、 刚铺贴的砂浆抗压强度达1.2MPa时,方可上人进行操作,但必须注意油漆、砂浆不得存放在板块上,铁管等硬器不得碰坏砖面层。喷浆时要对面层进行覆盖保护。 4、 墙面刮腻子、刷涂料时,要用木梯子,梯脚用橡胶垫包裹 技术负责人: 交底人: 接交人: 技术交底记录 工程名称 鹿锦苑8#住宅楼工程 交底部位 走廊、楼梯间公共部分地砖 施工单位 河北省第二建筑工程公司 日期 2015年3月24日 交底内容: 六、安全注意事项 1、云石机接线时要注意安全,做到一机一闸的要求。 2、用云石机切割地砖时,操作工人要戴好防护眼镜。 七、文明施工 1、材料进场后要在规定的堆放区码放整齐,用彩条布覆盖。 2、现场搅拌砂浆在规定的地方搅拌,避免大面积的污染地面。 3、切割地砖产生的废料,在规定的地方堆放,每天下班时及时清理到室外的垃圾堆处。 4、铺设过程中,被水泥砂浆污染的面层、墙面及时清理。 技术负责人: 交底人: 接交人: 其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。 二.培训的及要求培训目的 安全生产目标责任书 为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标: 一、目标值: 1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。 2、现金安全保管,不发生盗窃事故。 3、每月足额提取安全生产费用,保障安全生产投入资金的到位。 4、安全培训合格率为100%。 二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥; 9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育; 11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
