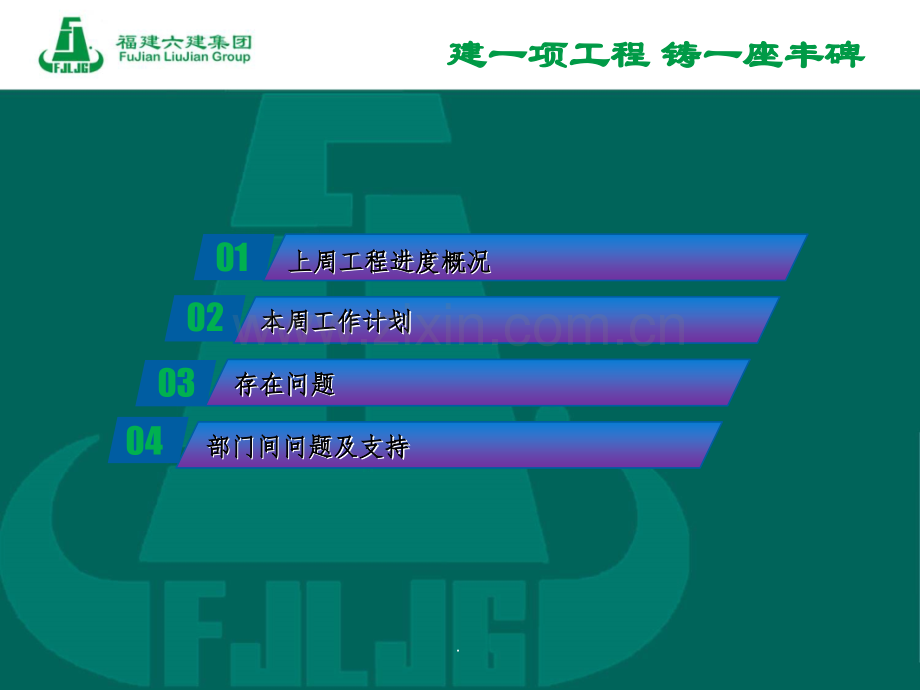

1、建一项工程建一项工程 铸一座丰碑铸一座丰碑项目周例会项目周例会汇报汇报汇报汇报人:陈智珩人:陈智珩人:陈智珩人:陈智珩日期:日期:日期:日期:19.06.1019.06.10务本务本诚和诚和创新创新竞先竞先.建一项工程建一项工程 铸一座丰碑铸一座丰碑01020304上周工程进度概况上周工程进度概况上周工程进度概况上周工程进度概况本周工作计划本周工作计划本周工作计划本周工作计划存在问题存在问题存在问题存在问题部门间问题及支持部门间问题及支持部门间问题及支持部门间问题及支持.建一项工程建一项工程 铸一座丰碑铸一座丰碑01上周工作及进度概况上周工作及进度概况.建一项工程建一项工程 铸一座丰碑铸一座丰
2、碑1、上周工作计划与实际情况对比简述:10#、11#、12#、13#按计划正常。15#按计划慢1天、8#北地库慢2天。8#、9#按周计划延误3天。7#按周计划延误4天。.建一项工程建一项工程 铸一座丰碑铸一座丰碑2、工作滞后原因分析及解决方法工作滞后原因分析及解决方法雨雨天气、端午及农忙、商砼扬尘停供、高考、外爬天气、端午及农忙、商砼扬尘停供、高考、外爬 架搭设等架搭设等。.建一项工程建一项工程 铸一座丰碑铸一座丰碑 02本周工作计划本周工作计划.建一项工程建一项工程 铸一座丰碑铸一座丰碑本周工作计划一览表本周工作计划一览表 (二期)(二期).建一项工程建一项工程 铸一座丰碑铸一座丰碑本周工作
3、计划一览表本周工作计划一览表 (其它)(其它).建一项工程建一项工程 铸一座丰碑铸一座丰碑本周工作计划一览表本周工作计划一览表 (三期)(三期).建一项工程建一项工程 铸一座丰碑铸一座丰碑03存在问题存在问题.建一项工程建一项工程 铸一座丰碑铸一座丰碑1、安全、安全7号楼样板间装修人员号楼样板间装修人员 样板间测量人员样板间测量人员 劳务下班人员劳务下班人员.建一项工程建一项工程 铸一座丰碑铸一座丰碑7号楼北面电缆连墙件临时拆除未还原号楼北面电缆连墙件临时拆除未还原15号楼南面水管也是一样号楼南面水管也是一样 责任方:二构责任方:二构.建一项工程建一项工程 铸一座丰碑铸一座丰碑7号楼南面吊篮号
4、楼南面吊篮 责任方:吊篮责任方:吊篮.建一项工程建一项工程 铸一座丰碑铸一座丰碑2、质量、质量7号楼号楼2层吊洞顶修不到位层吊洞顶修不到位 责任方:元发责任方:元发.建一项工程建一项工程 铸一座丰碑铸一座丰碑7号楼号楼4层墙面打爆层墙面打爆 责任方:元发责任方:元发.建一项工程建一项工程 铸一座丰碑铸一座丰碑车库车库1号梯楼梯板号梯楼梯板责任方:元发责任方:元发.建一项工程建一项工程 铸一座丰碑铸一座丰碑15号楼号楼28层梁大小头层梁大小头 责任方:二构责任方:二构.建一项工程建一项工程 铸一座丰碑铸一座丰碑7号楼号楼2层窗上过梁的顶砌歪扭层窗上过梁的顶砌歪扭 责任方:二构责任方:二构.建一项
5、工程建一项工程 铸一座丰碑铸一座丰碑04部门间问题及支持部门间问题及支持.建一项工程建一项工程 铸一座丰碑铸一座丰碑7号楼号楼4层层电梯井垃圾未清净电梯井垃圾未清净配合方:元发配合方:元发.建一项工程建一项工程 铸一座丰碑铸一座丰碑7号楼施工梯边垃圾号楼施工梯边垃圾配合方配合方:二构二构.建一项工程建一项工程 铸一座丰碑铸一座丰碑7号楼地下室电梯井抽水、垃圾、材料号楼地下室电梯井抽水、垃圾、材料配合方:元发配合方:元发.建一项工程建一项工程 铸一座丰碑铸一座丰碑8号楼西侧地库材料堆放已久号楼西侧地库材料堆放已久 配合方:木工配合方:木工.建一项工程建一项工程 铸一座丰碑铸一座丰碑13号楼号楼1
6、3层层各班组垃圾各班组垃圾配合方:所有配合方:所有.建一项工程建一项工程 铸一座丰碑铸一座丰碑13号楼号楼13层成品损坏层成品损坏配合方:消防配合方:消防.建一项工程建一项工程 铸一座丰碑铸一座丰碑车库各处墙体钢筋割除车库各处墙体钢筋割除配合方:元发配合方:元发.建一项工程建一项工程 铸一座丰碑铸一座丰碑最后:最后:入户门问题入户门问题.建一项工程建一项工程 铸一座丰碑铸一座丰碑汇报完毕汇报完毕 谢谢谢谢务本务本诚和诚和创新创新竞先竞先.此课件下载可自行编辑修改,此课件供参考!此课件下载可自行编辑修改,此课件供参考!部分内容来源于网络,如有侵权请与我联系删除!感谢你的观看!部分内容来源于网络,如有侵权请与我联系删除!感谢你的观看!
