收藏 分销(赏)

架桥机操作规程.docx

上传人:小****库 文档编号:1861859 上传时间:2024-05-10 格式:DOCX 页数:3 大小:13.31KB
下载 相关 举报
架桥机操作规程.docx_第1页
第1页 / 共3页
亲,该文档总共3页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

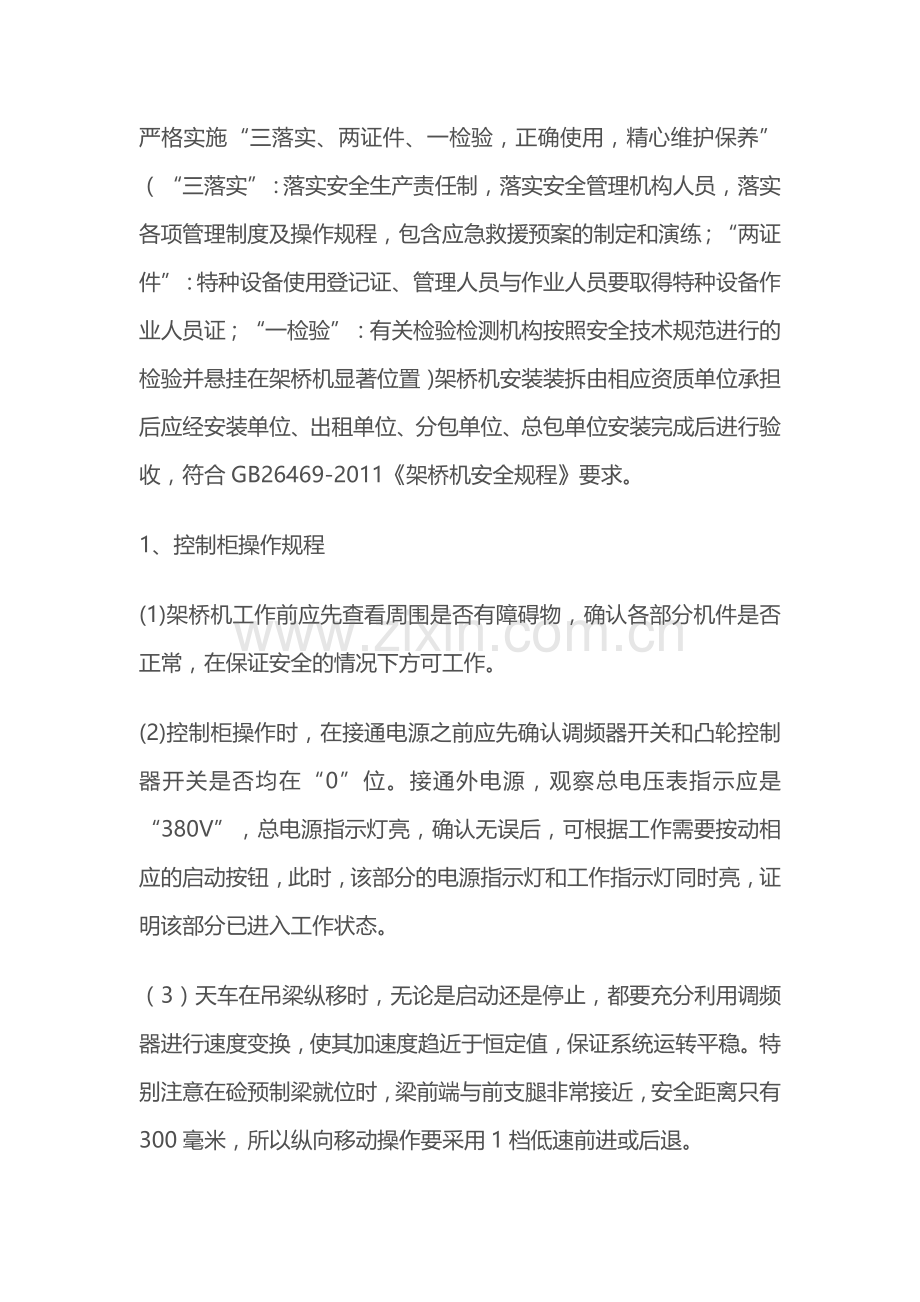

1、严格实施“三落实、两证件、一检验,正确使用,精心维护保养”(“三落实”:落实安全生产责任制,落实安全管理机构人员,落实各项管理制度及操作规程,包含应急救援预案的制定和演练;“两证件”:特种设备使用登记证、管理人员与作业人员要取得特种设备作业人员证;“一检验”:有关检验检测机构按照安全技术规范进行的检验并悬挂在架桥机显著位置)架桥机安装装拆由相应资质单位承担后应经安装单位、出租单位、分包单位、总包单位安装完成后进行验收,符合GB26469-2011架桥机安全规程要求。1、控制柜操作规程(1)架桥机工作前应先查看周围是否有障碍物,确认各部分机件是否正常,在保证安全的情况下方可工作。(2)控制柜操作

2、时,在接通电源之前应先确认调频器开关和凸轮控制器开关是否均在“0”位。接通外电源,观察总电压表指示应是 “380V”,总电源指示灯亮,确认无误后,可根据工作需要按动相应的启动按钮,此时,该部分的电源指示灯和工作指示灯同时亮,证明该部分已进入工作状态。(3)天车在吊梁纵移时,无论是启动还是停止,都要充分利用调频器进行速度变换,使其加速度趋近于恒定值,保证系统运转平稳。特别注意在硷预制梁就位时,梁前端与前支腿非常接近,安全距离只有300毫米,所以纵向移动操作要采用1档低速前进或后退。(4)为保证架桥机的安全,主梁纵移和主梁横移及支腿顶升动作在电气控制线路上采用了程序和电气触电互锁,以防操作忙乱造成

3、安全隐患。操作人员十分熟练后方可使架桥机横移、天车行走、起升系统横移、起升同时动作,否则可能因操作人员视觉或操作失误造成安全事故或设备损坏。2、架桥机纵移操作规程(1)调节前后支腿油缸,将架桥机主梁调整到水平;(2)将两个天车移动到最后端,并将制动器锁牢;(3)确认后支腿有足够的配重(配重不小于50吨);(4)中支腿移动到位并将中枕梁固定好,横移制动器锁牢,观察架桥机周围是否有障碍物,并清理;(5)将前枕梁和前横移机构固定在前支腿上,调节前后支腿油缸,使前支腿脱离盖梁悬空;(6)确认以上准备工作做好,松开纵移制动器,启动纵移机构:纵移开始;(7)纵移过程中,操作人员要精力集中,随时注意可能出现的意外情况,并随时准备停车。3、架桥机横杆操作规程(1)纵移制动器锁牢;(2)首先将预制梁用两台天车吊起并行走到纵向安装位置,操作起升卷扬机使预制梁下降至梁底面距支座表面200-300毫米,使预制梁重心尽可能放低;(3)锁定前后天车,观察架桥机周围是否有障碍物,并清理;(4)确认以上准备工作做好,松开横移制动器,启动横移机构,横移开始;(5)安装边梁时,为了让架桥机受力均匀,先横移架桥机到位,锁牢横移制动器,再横移天车起升系统到位;(6)横移过程中,操作人员要精力集中,随时注意可能出现的意外情况,并随时准备停车。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 教育专区 > 职业教育

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
