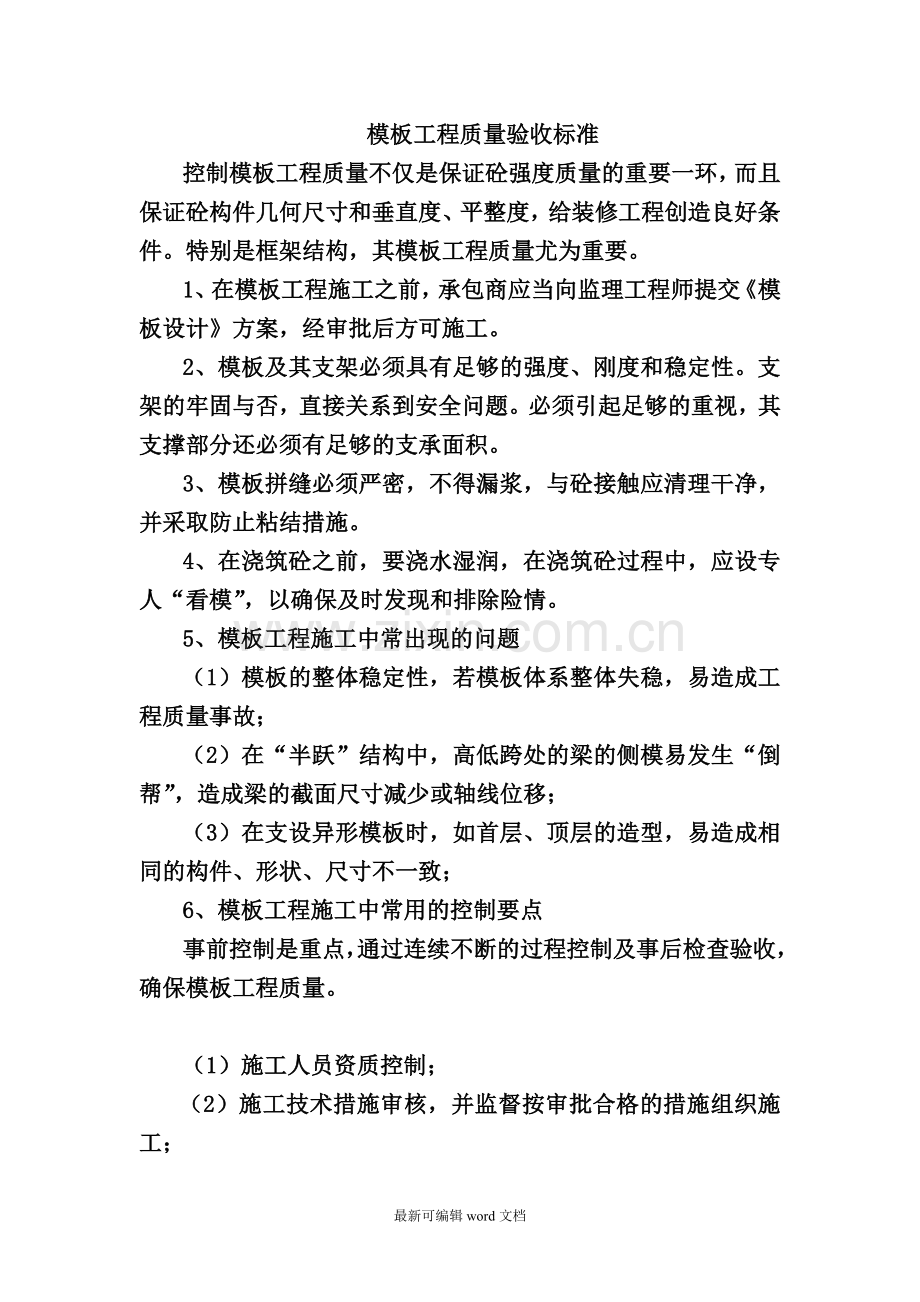

1、模板工程质量验收标准控制模板工程质量不仅是保证砼强度质量的重要一环,而且保证砼构件几何尺寸和垂直度、平整度,给装修工程创造良好条件。特别是框架结构,其模板工程质量尤为重要。1、在模板工程施工之前,承包商应当向监理工程师提交模板设计方案,经审批后方可施工。2、模板及其支架必须具有足够的强度、刚度和稳定性。支架的牢固与否,直接关系到安全问题。必须引起足够的重视,其支撑部分还必须有足够的支承面积。3、模板拼缝必须严密,不得漏浆,与砼接触应清理干净,并采取防止粘结措施。4、在浇筑砼之前,要浇水湿润,在浇筑砼过程中,应设专人“看模”,以确保及时发现和排除险情。5、模板工程施工中常出现的问题(1)模板的整

2、体稳定性,若模板体系整体失稳,易造成工程质量事故;(2)在“半跃”结构中,高低跨处的梁的侧模易发生“倒帮”,造成梁的截面尺寸减少或轴线位移;(3)在支设异形模板时,如首层、顶层的造型,易造成相同的构件、形状、尺寸不一致;6、模板工程施工中常用的控制要点事前控制是重点,通过连续不断的过程控制及事后检查验收,确保模板工程质量。(1)施工人员资质控制;(2)施工技术措施审核,并监督按审批合格的措施组织施工;(3)施工材料、构配件准入控制;(4)严格控制按设计及规范操作规程要求施工;(5)施工工艺、施工过程控制;(6)对出现的质量问题,督促其及时整改,并按规定及时上报业主。7、模板工程在施工中常用的控

3、制措施(1)审核施工承包人的施工技术措施,并通过现场检查、旁站督促其按审核后的措施进行施工,重点检查基土是否夯实,有无排水措施,支架下是否设通长垫板,支架的拉子是否加密等,对未按要求施工的部位进行返工;(2)审核施工承包人的施工技术措施,通过现场的检查、旁站督促其按审核后的措施进行施工,重点检查:在砖垛处是否设通长的垫板,支撑是否牢固;(3)审查施工承包人的工程技术措施,并通过现场的检查、旁站督促其按审核后的措施进行施工。重点检查:其模板下部应设与板厚等高的铁马凳,侧模固定是否牢固;(4)审核施工承包人的施工技术措施,并通过现场的检查、旁站督促其按审核后的措施进行施工。重点检查:应按设计图纸要

4、求进行放大样,尽量使用同一模具,保证砼成型的形状、尺寸一致。应先设节点处柱头模板,尽量使用定型模板,并固定牢固,再进行梁底模板的支设,其标高及轴线应反复校核,并经检查验收后方可进行钢筋工程的施工。主控项目4.2.1安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。检查数量:全数检查。检验方法:对照模板设计文件和施工技术方案观察。4.2.2在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。检查数量:全数检查。检验方法:观察。一般项目4.2.3模板安装应满足下列要求:1模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板

5、内不应有积水;2模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;3浇筑混凝土前,模板内的杂物应清理干净;4对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。检查数量:全数检查。检验方法:观察。4.2.4用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。检查数量:全数检查。检验方法:观察。4.2.5对跨度不小于4M的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/10003/1000。检查数量:在同一检验批内,对梁,应抽查构件数量的10%,且不少于3件;对板,应按有代表

6、性的自然间抽查10%,且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查10%,且不少于3面。检验方法:水准仪或拉线、钢尺检查。4.2.6固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表4.2.6的规定。检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5M左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面。检验方法:钢尺检查。4.2.7现浇结构模板安装的偏差应符合表4.2.7的规定。检查数量:在同一检验批内,对梁、

7、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5M左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且均不少于3面。 4.2.8预制构件模板安装的偏差应符合表4.2.8的规定。检查数量:首次使用及大修后的模板应全数检查;使用中的模板应定期检查,并根据使用情况不定期抽查。模板质量验收规范检控项目序号模板质量验收规范的规定施工单位检查评定主控项目1模板、支架、立柱及垫板4.2.1安装现浇结构上层模板及支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺垫板2涂刷

8、隔离剂4.2.2涂刷模板隔离剂不得沾污钢筋和砼接槎处一般项目1模板安装4.2.3模板安装应满足下列要求:1、 模板接缝不影漏浆;在浇筑砼前,木模板应浇水湿润,但模板内不应有积水2、 模板与砼的接触面应清理干净并涂刷隔离剂(但不得采用影响结构性能或妨碍装饰工程施工的)3、 浇筑砼前,模板内杂物要清理干净4、 对清水砼工程及装饰混凝土工程,应使用能达到设计效果的模板2用做模板的地坪与胎膜4.2.4用作模板地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓3模板起拱4.2.5对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1

9、0003/1000项目允许偏差(mm)检查方法4预埋钢板中心线位置3钢尺检查5预埋管、预留孔中心线位置3钢尺检查6插筋中心线位置5钢尺检查外露长度+10,0钢尺检查7预埋螺栓中心线位置2钢尺检查外露长度+10,0钢尺检查8预留洞中心线位置10钢尺检查尺寸+10,0钢尺检查9模板轴线位置5钢尺检查10底模上表面标高5水准仪或拉线、钢尺检查11界面内部尺寸基础10钢尺检查柱、墙、梁+4,-5钢尺检查12层高垂直度5m6,-5经纬仪或吊线、钢尺检查5m8经纬仪或吊线、钢尺检查13相邻两板表面高低差2钢尺检查14表面平整度52m靠尺及塞尺量检查拼装式大模板组拼允许偏差与检验方法项次项目允许偏差(mm)检验方法1模板高度3钢尺量检查2模板长度- 2钢尺量检查3模板板面对角线差3钢尺量检查4板面平整度22m靠尺及塞尺量检查5相邻模板高低差1平尺及塞尺量检查6相邻模板拼缝间隙1塞尺量检查大模板安装允许偏差与检验方法项次项目允许偏差(mm)检验方法1轴线位置4钢尺量检查2截面内部尺寸2钢尺量检查3层高垂直度全高5m3线坠及钢尺量检查全高5m5线坠及钢尺量检查4相邻模板板面高低差2平尺及塞尺量检查5表面平整度2,87581002梁、拱、壳875681003悬臂构件-100此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好最新可编辑word文档

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
