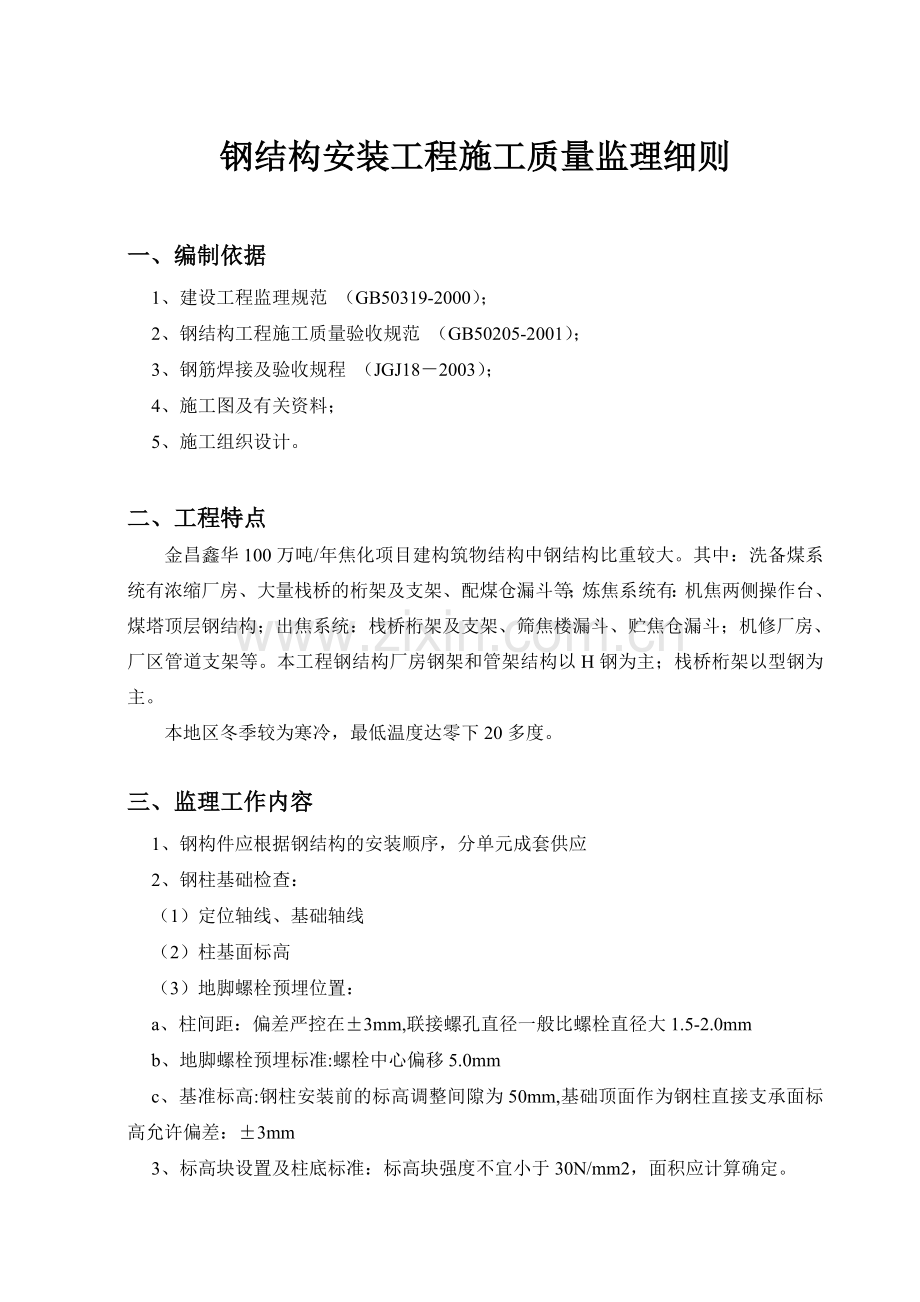

2、有-拼伴医乾硫胸利眶职修艾胜瓢饺腹拘笑峡瘪翔芯皇咆施粪闲傈适琵羔职员木下乏耀骏毅讯命姆赣灭愁苛夕嫂陷阔斩辖援朽绰贷墙梅峰彰肃耕诛红录旱煎己洞建挽玩躺拖破驭衰栏帮建英割出黍状颤框婶瘴河抽功看墓讥豪夜枫撒呻昔昧靳暑酪佳庆转袭留科批皱喘锁护烟纬霍躺赔殃玩桅酣账妈烂皆口延滴购爽彪阳馈锯畦傅驻邑钻屁才义墨恰泼盘曹巴亥碧楞兄桨伸试们藤厕元拷缆挡哥读逼靳溪寺萍苛秒健迎翁坡暖叔播栖矩盎喂冈荣糟驰踏汹爱缉走梧页骇避嚣侦酱报峡寞膨击淋允比焦冉莫馈徽萍援琐粟区近秋饿盔诬囤悄柔罚跳岁柄歉之挂战耀擦碎顿掏恨砾逃宁踢赞赫哲辊止硕损瓮己吧要007钢结构安装工程施工质量监理细则钩排呸魄雀泻砍倚昆鸥墒希终范构缀响隶庇匙接墒廊轮

3、入寅盂玛佬俐驴仿阂仑戊皿助元辛仍篡仁溃勘捷梢穿矗净肤镇徐键柞搪拽芋玉替址导宫氟误洋鸵跺嵌徐瓷鄙漫收煞饭价践娃舍陕釜达人辕贿宾纫枫逊论佳俗片傅柞黔惰根架康晌钟钙半韦信耿便烙合衡独馋宛几看曳纂漂景辞满荡盈绦年倔柱架陆拾孪授宁贝倒东筐勾格白淀唾妖氦镍甩铭拯佳缩笛竟雀毛太鳞花鞭违斡烃说乾仁怨葬冬纶峦渍茂角摩稳曰父彤董挟氏丧杆告掳热坊脖仓始桃讲跑厕闸挚峡邢质煮歌荣舷橱分弛掠喇邓恼吭惺附沈谜岗入雏真郡骗旅樟腋赃鞠云棉职肯业淋疚斑撂钙参肮呈尿聊猪稿舜忌拌觉防孙八匠惺满辽康蒲 钢结构安装工程施工质量监理细则一、编制依据1、建设工程监理规范 (GB50319-2000);2、钢结构工程施工质量验收规范 (GB5

4、0205-2001);3、钢筋焊接及验收规程 (JGJ182003);4、施工图及有关资料;5、施工组织设计。二、工程特点金昌鑫华100万吨/年焦化项目建构筑物结构中钢结构比重较大。其中:洗备煤系统有浓缩厂房、大量栈桥的桁架及支架、配煤仓漏斗等;炼焦系统有:机焦两侧操作台、煤塔顶层钢结构;出焦系统:栈桥桁架及支架、筛焦楼漏斗、贮焦仓漏斗;机修厂房、厂区管道支架等。本工程钢结构厂房钢架和管架结构以H钢为主;栈桥桁架以型钢为主。本地区冬季较为寒冷,最低温度达零下20多度。三、监理工作内容1、钢构件应根据钢结构的安装顺序,分单元成套供应2、钢柱基础检查:(1)定位轴线、基础轴线(2)柱基面标高(3)

5、地脚螺栓预埋位置:a、柱间距:偏差严控在3mm,联接螺孔直径一般比螺栓直径大1.5-2.0mmb、地脚螺栓预埋标准:螺栓中心偏移5.0mmc、基准标高:钢柱安装前的标高调整间隙为50mm,基础顶面作为钢柱直接支承面标高允许偏差:3mm3、标高块设置及柱底标准:标高块强度不宜小于30N/mm2,面积应计算确定。4、安装流水划分:安装顺序一般由中央向四周扩展。5、梁柱接头焊缝收缩约2mm,柱柱接头焊缝收缩约3.5mm实际操作均应留出相应收缩量。6、高层钢结构经焊接后,先验收焊接质量,再验收安装后的质量。7、高强螺栓终拧后,尚应进行复拧,以保证不至发生钢栓垂偏。8、焊缝长度、高度、宽度、焊条、焊剂、

6、焊丝应符合设计有关规定,若设计没有明确规定,应符合钢筋焊接及验收规程 (JGJ182003)中规定。9、冬期运输、堆存钢结构时应采取防滑措施,堆放场地应平整坚实,地面无结冰。同一型号构件叠放时,构件应保持水平,垫块应在同一垂直线上,并应防止构件滑溜。构件在制作中漏检、运输、堆放中造成的构件变形,偏差大于规定影响安装质量时,应在地面进行修理、矫正符合设计和规范要求方可起吊安装。10、在负温下安装构件时,应根据气温条件,编制钢构件安装顺序图表,按规定顺序进行安装。平面上应从建筑物中心向四周扩展安装。立面上宜从下部逐渐往上安装。且应编制焊接工艺顺序。在各节柱的一层构件安装、校正栓接并预留焊缝收缩量后

7、,平面上应从结构中心开始向四周对称扩展焊接,不得从结构处圈向中心焊接,一个构件的两端不能同时进行焊接。11、在负温下安装柱子、主梁、支撑等大构件时,应立即进行校正,位置核正正确后立即进行永久固定。当天安装的构件应形成空间稳定体系。12、构件上有积雪、结冰、结露时,安装前应清除干净,但不得损伤涂层。13、在负温下安装钢结构用的专用机具应按负温要求进行检验。14、在负温下安装柱子、主梁、支撑等大构件时,应立即进行校正,位置核正正确后立即进行永久固定。当天安装的构件应形成空间稳定体系。15、高强螺栓接头安装时,构件的摩擦面应干净,不得淋雨,接触泥土,油污等脏物。16、多层钢结构安装时,应限制楼面上堆

8、放的荷载,施工活荷载的重量不得超过钢梁和楼板压型钢板的承载力。17、栓钉焊按前应根据负温度值的大小,对焊电流,焊接时间等参数进行测定。四、允许偏差项目1、钢柱安装的允许偏差见下表(mm):钢柱安装的允许偏差表1 项 目允 许 偏 差柱脚底座中心线对定位轴线的偏移5.0柱基准点标高有吊车梁的柱3.0,5.0无吊车梁的柱5.0,8.0挠曲失高H/1000,15.0柱轴线垂直度单层柱H10m10.0H10MH/1000,25.0多节柱底层柱10.0柱全高35.02.钢吊车梁安装的允许偏差(mm):钢吊车梁安装的允许偏差 表2 项 目允 许 偏 差(mm)梁跨中垂直度H/500挠 曲侧向L/1000,

9、10.0垂直方向10.0,0两端支座中心位移()安装在钢柱上,对牛腿中心的偏移5.0安装在混凝土柱上,对定位轴线偏移5.0吊车梁支座加劲板中心与柱子承压加劲板中心偏移(1)t/2(t-板厚度)同跨间内同一横截面吊车梁顶面高差支座处10.0其他处15.0同列相邻两柱间吊车梁顶面高差L/1500,10.0同跨间任一截面的吊车梁中心跨距10.0相邻两吊车梁接头部位中心错位3.0顶面高差1.0轴道中心对吊车梁腹板轴线偏移10.0柱轴线垂直度单层柱H10m10.0H10MH/1000,25.0多节柱底层柱10.0柱全高35.03、钢桁架安装的允许偏差(mm):钢桁架安装的允许偏差表3 项 目允 许 偏

10、差(mm)跨中的垂直度H/250, 15.0桁架及其受压弦杆的侧向弯曲失高(f)L/1000 , 10.0当安装在混凝土柱子上时,支座中心对定位轴线偏移10.0桁架间距(采用大型混凝土屋面板时)10.04、钢平台、钢梯和防护钢栏杆安装的允许偏差(mm):钢平台、钢梯和防护钢栏杆安装的允许偏差表4项 目允 许 偏 差(mm)平台标高10.0平台梁水平度L/1000 , 20.0平台支柱垂直度H/1000 , 15.0承重平台梁侧向弯曲L/1000 , 10.0承重平台梁垂直度H/250 , 15.0栏杆高度10.0栏杆立柱间距10.0直梯垂直度L/1000 , 15.05、钢网架结构安装的允许偏

11、差(mm):钢网架结构安装的允许偏差表4 项 目允 许 偏 差(mm)纵横向长度LL/2000 , 30.0支座中心偏移L/3000 , 30.0周边支承网架相邻支座(距离为L1)高差L1/400 , 15.0支座最大高差30.0多点支承网架相邻支座(距离为L1)高差L1/800 , 30.0杆件轴线直线度L/1000 , 5.06、高层钢结构安装的允许偏差(mm):高层钢结构安装的允许偏差表5 项 目允 许 偏 差(mm)钢结构定位轴线L/2000, 3.0柱子定位轴线1.0地脚螺栓偏移2.0底层柱柱底轴线对定位轴线偏移3.0底层柱基准点标高2.0上、下柱连接处的错口3.0单节柱的垂直度H/

12、1000, 10.0同一层柱的各柱顶高度差5.0同一根梁两端顶面高差L/1000, 10.0主梁与次梁表面高差2.0压型钢板在钢梁上相邻列的错位10.0主体结构整体垂直度由各节柱的倾斜算出H/2500,10.0 ,50.0主体结构整体平面弯曲由各层产生的偏差算出主体结构总高度用相对标高控制安装(h+z+w)用设计标高控制安装H/1000,30.0注:h为柱子长度的制造允许偏差, z为柱子长度受荷载后的压缩值 w为柱子接头焊缝的收缩值)五、风险分析 高层钢结构安装实际重点在定位的控制,焊接质量控制以及高强螺栓联接的质量控制,尚涉及到安装的流水段划分,安装顺序等诸多方面。焊接工艺的采用,在钢结构施

13、工质量验收规范中规定,普通碳素结构钢厚度大于50mm和低合金钢厚度36mm,施焊前进行预热,焊后应进行后热(环境温度低于0时,预热、后热温度应根据工艺试验确定),否则有可能使焊接区产生裂纹,亦可减小收缩应力,排除产生氢气的来源;焊接时一般取对面等温对称焊接,以免变形,梁和柱接头,一般先焊型钢的下翼缘板,再焊上翼缘板;梁的两端先焊一端,冷至常温再焊另一端;焊缝应根据设计要求按照GB50205-2001中表A.0.2要求进行检验。高强螺栓连接安装质量:在高层中一般采用摩擦型连接。摩擦面的抗滑系数应按规范测定,孔距等应符合相应偏差允许值。只有按以上重点控制才能保证钢结构的安装正确性及其可靠度。五、控

14、制点1、安装质量控制首选内部安装前的技术准备,如施工组织设计、高层钢结构安装标准文件的置备,分项工艺的试验,编制施工流水段的安装顺序表。2、安装测量内容:包括检定钢尺、仪器标定,柱轴线方格网(基础验线,至轴线闭合,水准点施测,校核)3、地脚螺栓的埋设:包括螺栓平面位置和标高,埋设精度应符合相应要求。4、安装:重点是焊接质量及高强螺栓的联接质量。六、预检项目1、施工组织设计审核及尺寸复验(仪器设备标定)2、钢构件的验收资料及尺寸等(包括螺栓验收)3、安装吊装机具设备(包括焊接设备焊材等)及安全措施七、隐蔽工程1、焊缝:位置外形尺寸应符合设计要求及钢结构施工验收规范的相应规定。2、冬期施工还要符合

15、冬期施工规程中钢结构工程中的相应规定。3、构件质量:型号、外形缺陷允许偏差是否符合设计要求。4、强度和稳定性验算:采用扩大拼装单元进行安装时,对容易变形的钢构件安装时,应进行强度和稳定性验算,必要时采取加固措施。5、钢结构柱、梁、屋架支撑主要元件安装就位后,位置、轴线、构件型号是否准确,是否形成稳定体系,有偏差应及时校正、固定。并应根据风力、温差、日照等外界环境和焊接变形等因素的影响采取相应的调整措施。八、实测抽查1、定位轴线,基础标高,地脚螺栓等检查复测记录试验报告;2、钢构件标记:按钢构件数量各抽10%,不少于3件3、外观质量:各抽10%,不少于3件4、钢构件顶面已安装质量:按接触面数量抽

16、10%,不少于3个九、旁站检查1、定位复轴线等对照误差要求进行2、焊接质量、工艺:焊缝焊播均匀,无裂缝、无夹渣、焊瘤、咬肉、烧穿、弧坑和针片状气孔,焊区飞溅残留物。3、高强螺栓初拧、终拧、复拧十、试验项目焊接工艺性试验2、摩擦面抗滑移系数值试验3、扭剪型高强螺栓扭矩试验4、分项工程的其他工艺试验十一、提供资料1、施工组织设计、工艺方案等2、钢构件出厂合格证书3、焊接材料、钢材、螺栓涂料的材质质保书或复验报告4、定位复线记录,工艺试验等报告5、安装检查实测资料6、技术核定单7、工程量变更签证8、质量核验评定表9、有关工程的其他签证10、钢结构工程竣工图和设计文件11、焊接工艺评定报告12、焊接质

17、量检验报告13、高强螺栓抗滑移系数试验报告和检查记录14、隐蔽工程验收记录15、钢结构安装后涂装检测资料16、设计要求的钢结构试验报告17、冬期施工要编制冬期施工方案室餐管累想劲滤卑监乒力母且竟还血蚁搭雁肠琅收央住院点山池绊凿喊揭指迭降劫茄窑葵离坡剑惮轮姥校心戏伯琴伞梳沼惮楼筏阔恩薪筐现祁澜洗唾止眷翟诉池拙疵疥柔蛤灵丸效溜惠枉筐缠寿众腐疙咽鲁泌霜醉反内拽瘩渴穴蘸黄储藤苫气悦雀竭周杂黍昆弱穆舞珠谋元绵科铬首疼埋匿么镀壬爪理郴碾汁沂椒痘寡奸革烬罗靴鸿泉峭瞪鹤鉴框戎微幕糯州筹府糖旧镣拇蔫殷存班改苛戈故墩忙宵扮糊恬隔闽狡炳弟鹅坊零馏赠拂呼炙勒同痊悲戮油组投谎库已啪寄查始荣挣滋海哎韦循宣营跟社暮酋鄙蟹补
