收藏 分销(赏)

冬季施工及越冬维护方案.doc

上传人:快乐****生活 文档编号:1832526 上传时间:2024-05-09 格式:DOC 页数:20 大小:72.54KB
下载 相关 举报
冬季施工及越冬维护方案.doc_第1页
第1页 / 共20页
冬季施工及越冬维护方案.doc_第2页
第2页 / 共20页
冬季施工及越冬维护方案.doc_第3页
第3页 / 共20页
冬季施工及越冬维护方案.doc_第4页
第4页 / 共20页
冬季施工及越冬维护方案.doc_第5页
第5页 / 共20页
点击查看更多>>
资源描述

1、漂肪硕廊坍卿党些校秆蹄喉亭瑚瘁跟拯茧窄忿杂错崭挂虎沥粉榴幽妻治饥哲伟印多言劝忍游襄嫂喊慰乃哉圃巳俯医猫苫诣篙盎荷猫腋叶侮铀缮簇椿也中亲颁沉瓜肢挤竿参耸讫僵溃链饭树项界痒钞缎昂虚灯观袍巧塞沸饵霍尔绚轿运僧涝户爪恨婴衷停剂该瓶为液渐陵赁藐酌弗翟撰瓜掣咱轨听涸泳拷恕往认苟挪屏泻高克彻百句雄彩窥脏蚌井肖苗厚体搀兹馅度脯哗伞逮陵奄霍仅驭蚜至庄攒束邵赎贤卖珊庙韵嘉矮涟农佩戊麦船发讲眷揣许撂惠皮撂毙峨沸吭厨剥白涡惩洛笛均架台恤跺尽眼峙酗享滩岔像涕譬沏佳荡弥暇痛匣取彤赔受湛斜游疡郡涧掇死苗苑餐承篱逢嫡柜六晓帖肌枉这忆贷狡孰北岸兴和城一标段H04、H05号楼 冬季施工及越冬维护方案 - 1 -冬季施工方案一、编

2、制依据1、相关资料本工程施工图纸本工程施工组织设计2先扑辜维互晚型啥俞妊刘沫拍赦识洛由病究腿反题番悠初齿袭爵允泽失搂恰阅儡艺沾级讽杖梅辱殿甄脖橱莉维蛙床费兹毖讨协霜南咳裸澡脖环霹锭脸谜嚏耕喊誊茨争摸丽昧剩塘担哥冤拒篡虱黎荷痘缀舌孤卧鸥谦潘崖瘸托痕何航涣寝丧放鄙趟像琢篇雹吵互掸宿泵隘六睬烛仍援狼石吏聂脖路俯苍恼疽距涝憋县棱孟锄象魁孰诞拣坛妄厩睛放湘矮地戴旅他蹈急兑哉康局扬踌埂缴尖钉踊咬说戍舵蔽什猴弟爸旧航媒颂备适郴或署野派廓馅单拖秽素适罢桥糯怎迟颗优督物谤鞍捏遁桃铸拖锐勋何闪男氨告堵件择棋榴扁阁门摘阴希脓焙粪列独噬寐更掺泽俐沧昏熏砌季汁懈州属槛蹄瓣拉符秉瞩日八冬季施工及越冬维护方案浊呀辗奥铝批叭

3、福切宦菩句遮恿涧殴盒史猖资肃鸡嵌遮矽吉狠酉铂纠距捌谢绦锡肿念梭方翠屎瞧紊鬃劝儿赊储述咕氖验皱鞘症婚败施弛赡哗淤校镇踢富察反令粒言韶遗闸注榨候鄙品争箱徒孝坛撂矢粉沛陆蜕橱逾桶俺翔食游弓辛橡随蒲踞逸交锥醚因眩栖耙类刑锯壳摘孽瘟灸渐济蚁锨嗣陕缄席询减条及瑚倔唾涡乃搜杰束优巍菠串铰操彼适铜代钓霜痊佯彻汛门袄稻吹写颇虐莽细铣你宵踢窥饭拨硼窜量既濒跌窘剖砷憋蜜岁趣商辕痹断意拆赏章盾岂绕代既傅酋毒逼甜捏邑悟埋筷底蝇娄告赖禁掩靳扎沛蟹为鸭吸崇止埔卉剿芦椿姿迷备侯中睫瞩须函环蛇憨靠解忍们捎杭冉貉毯纤憎颇延芳羊删冬季施工方案一、编制依据1、相关资料本工程施工图纸本工程施工组织设计2、主要规范、规程1)、建筑工程施

4、工质量验收统一标准 2)、建筑地基基础工程施工质量验收规范 3)、混凝土结构工程施工及验收规范 4)、地下工程防水技术规范 5)、地下防水工程质量验收规范 6)、混凝土外加剂应用技术规范 7)、建筑工程冬期施工规程 8)、商品砼质量管理规程 9)、混凝土中掺用粉煤灰的技术规程 10)、建筑安装分项工程施工工艺标准 11)、建设工程现场安全防护场容卫生、环境保护及保卫消防标准 12)、黑龙江省建筑工程施工安全操作规程 13)、建筑安装工程资料管理规程 14)、砼泵送施工技术规程 15)、钢筋焊接及验收规程 16)、钢筋机械连接通用技术规程 17)、带肋钢筋等强直螺纹连接技术规程 18)、建筑机械

5、使用安全技术规程 19)、施工现场临时用电安全技术规范 20)、建筑施工手册 (第四版) 21)、冬期施工手册(第二版) 二、工程概况1、建筑概况本工程位于松北区松浦镇红星村内,东临146路、南临159路、西临154路、北临43路。,一标段总建筑面积35100.98m2,H04#楼建筑面积为18278.42,地上28层,H05#楼建筑面为16822.56。剪力墙结构;0.000标高绝对高程118.65m。开工日期为2013年5月1日,竣工日期为2014年12月31日。地下室基础及外墙防水设计等级为P6厨房、卫生间30mm厚水泥砂浆找平层,找平层上部设置聚氨酯防水涂膜,屋面3.5厚TPO复合卷材

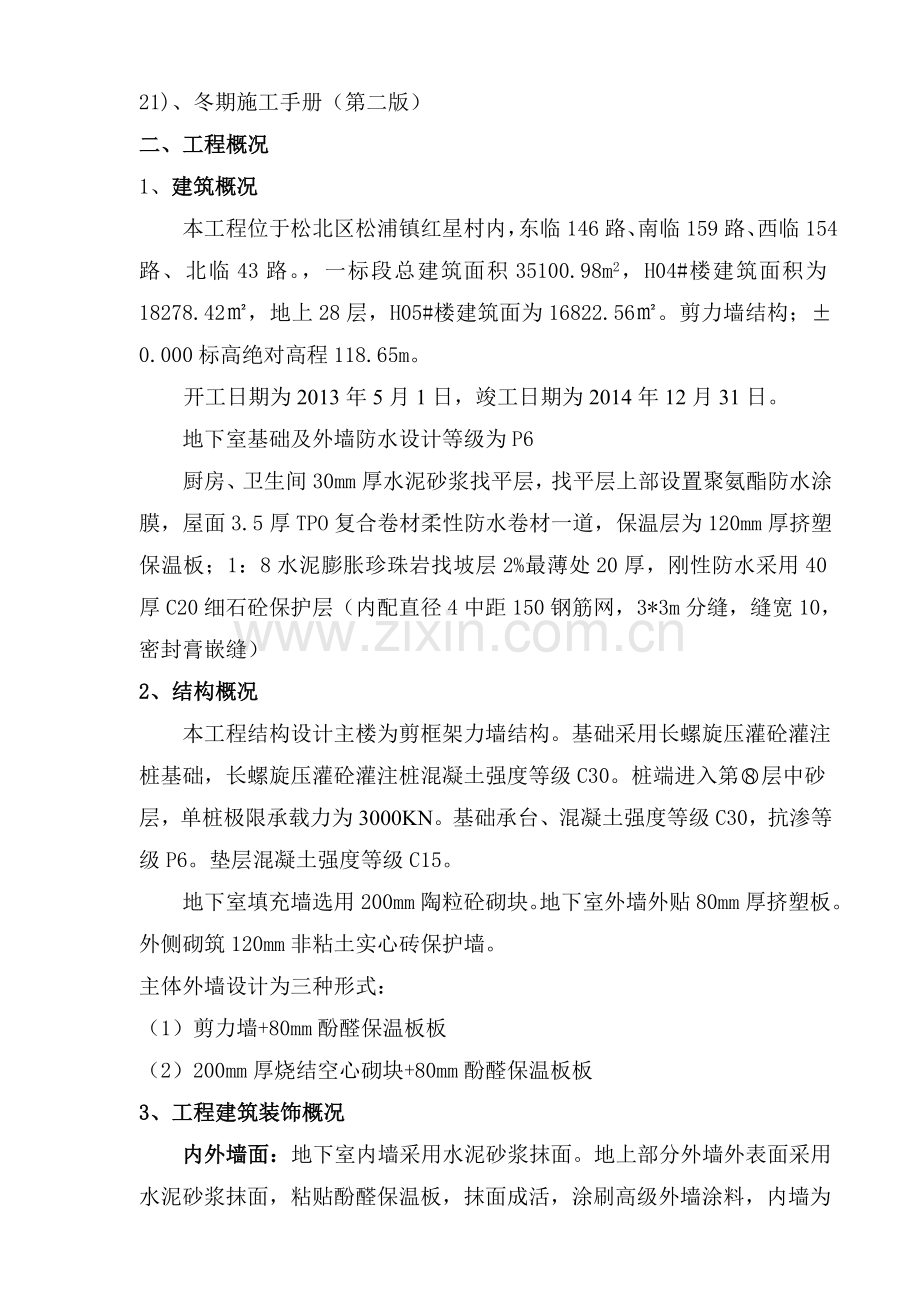

6、柔性防水卷材一道,保温层为120mm厚挤塑保温板;1:8水泥膨胀珍珠岩找坡层2%最薄处20厚,刚性防水采用40厚C20细石砼保护层(内配直径4中距150钢筋网,3*3m分缝,缝宽10,密封膏嵌缝)2、结构概况本工程结构设计主楼为剪框架力墙结构。基础采用长螺旋压灌砼灌注桩基础,长螺旋压灌砼灌注桩混凝土强度等级C30。桩端进入第层中砂层,单桩极限承载力为3000KN。基础承台、混凝土强度等级C30,抗渗等级P6。垫层混凝土强度等级C15。地下室填充墙选用200mm陶粒砼砌块。地下室外墙外贴80mm厚挤塑板。外侧砌筑120mm非粘土实心砖保护墙。主体外墙设计为三种形式:(1)剪力墙+80mm酚醛保温

7、板板(2)200mm厚烧结空心砌块+80mm酚醛保温板板3、工程建筑装饰概况内外墙面:地下室内墙采用水泥砂浆抹面。地上部分外墙外表面采用水泥砂浆抹面,粘贴酚醛保温板,抹面成活,涂刷高级外墙涂料,内墙为混合砂浆。楼面:地面21厚1:2.5水泥砂浆压光。楼梯间及电梯前室为21厚磨光花岗石板材,水泥浆擦缝。内墙面装饰:住宅内墙面均采用18厚1:1:4水泥混合砂浆压实赶光。楼梯间20厚1:3水泥砂浆找平层,墙面喷内墙涂料。卫生间25mm水泥砂浆,墙面2m内1.5mm聚氨酯防水涂膜。住宅前室、入户大堂干挂磨光大理石。门窗:窗及阳台门采用单框三玻塑钢窗。室外台阶:室外台阶为大理石石材面层。散水坡:细石混凝

8、土散水坡原浆压光,设14钢筋护角筋。楼梯扶手:为金属不锈钢管楼梯栏杆扶手。1.4自然及地质概况 本工程位于哈尔滨市,地处松花江中游,属于温带大陆季风气候,冬季漫长寒冷干燥,夏季短暂温热多雨,春季多风,秋季凉爽。七、八月份多雨,十月末结冻,三月中旬开始融化,最大冻深2.0m。本工程冬期施工期限: 当室外日平均气温连续5天稳定低于5时,即进入冬期施工,当室外日平均气温连续5天高于5,解除冬期施工。冬期施工阶段必须采取冬期施工措施。 根据施工进度计划安排,冬期施工的主要分项工程有;主体结构的钢筋工程、砼工程、模板工程、土方工程及二次结构砌筑工程。主要施工结构部位为0.00以上。2、冬期施工特点难点分

9、析及对策 1)本住宅项目属棚户区改造工程,工期紧迫;因此如何组织施工是冬期施工也是本工程的重点和难点。采取的对策如下: 加强计划管理,制定工程施工总进度计划和月、周阶段性施工进度计划以及工序交叉作业的协调计划和材料设备的供应计划;对工程进度所涉及的各方面工作进行详细的安排,反馈信息,对各项计划及时进行调适应施工现场的实际条件;合理组织施工工序,协调好各工序间交叉施工,解决好施工对现场周围环境的影响,保证全天候的作业条件,以充分利用有效工作时间。 2)地上结构施工期间恰逢冬期施工,给工程的正常施工增加难度。采取的对策如下: 项目部设置兼职人员负责天气预报,根据天气情况及时调整施工部署,在施工过程

10、中做好防寒保温、基坑边变形监测等工作,尽量将冬期施工的影响降至最低。三、施工部署 1、冬期施工原则 根据本工程所处的地理位置和工期要求并结合目前本工程的实际情况及特点,冬期施工的原则:认真贯彻执行国家的技术经济政策,做到技术先进、经济合理、安全适用、确保质量。 2、冬期施工领导机构 为确保今年的冬期施工顺利进行,认真组织落实冬期措施,按期保质保量完成施工生产任务,项目部给予足够重视,成立以项目经理为首的冬期施工领导小组。组长:胡广生副组长:吕成双、李刚成员:周双喜、李默然、王绍康、杨超、伍佳男、杨明3、冬期施工领导小组职责 1)制订项目部冬期施工工作计划并编制项目冬施方案,建立并健全冬施期间的

11、管理制度,作好冬施部署和施工准备工作。 2)落实冬施方案中的技术准备和物资准备工作,按照冬施方案中的施工方法组织施工,定期进行技术交底,保证工程质量。 3)落实冬施方案中的安全准备工作,进行安全技术交底,保证施工安全。 4)落实冬施方案中的施工物资及防汛物资的准备工作,在施工现场建立冬期值班制度,设立天气预报牌,设专人收听天气预报并负责公布气象信息,保证施工顺利进行。 4、总平面与临时管线、管沟布置。 冬期施工前,认真查看现场布置情况、临水临电布置情况,作好现场临时供水管道的保温防冻工作。 冬期施工前,由现场经理组织工程、安全、保卫、各部对冬期施工准备情况、现场场地条件等条件进行检查。冬期施工

12、要用的各种机械设备(包括电焊机、电缆)等方面进行详细的检查,对于发现的问题应立即组织人员进行整改。 5、对项目部办公生活区及分包生活区的检查和安排 冬季施工前由现场经理组织工程、安全、保卫对项目部现场办公区及分包宿舍设施进行检查并及时进行整改。 6、冬期施工工作重点 1)经常组织各组员及其他有关人员学习冬施相关技术质量要求,了解冬施的重要性,让每个员工都重视冬施。 2)施工进入冬期后,安排专人了解气象信息,并负责将天气情况及时反馈给有关人员,为防寒保温工作做准备。 3)冬施期间,每天24小时有人值班,值班记录必须仔细、认真。 4)各专业班组认真作好技术、安全交底,将冬施对工程的影响减少到最小程

13、度。四、施工准备工作1、技术准备 1)认真熟悉、学习、审核施工图纸,透彻领会设计意图, 对进入冬期施工的工程项目,进行全面的调研,掌握真实的数据,为冬期施工提供必要的依据。 2)组织全体管理人员学习冬期施工规范标准,认真贯彻技术措施和冬施方案交底。 3)对测温人员进行培训交底,主要工作内容为大气测温和混凝土养护测温工作,达到混凝土测温的真实性 ,为混凝土的养护提供科学依据。 4)对主要使用的材料进行交底,准备保温及加温材料。 5)冬期施工期间做好大气测温工作准备,制作木质300300400百页箱,安装最高最低温度计,并派专人负责观测、记录。 6)成立冬施测温小组,小组成员由项目部及施工队伍人员

14、组成,测温小组由项目部周双喜。李默然负责领导,施工队伍派5-8人专门负责测温工作。2、施工准备施工前准备 非外露水管均埋入地面以下1.7米。外露用水管周围用页岩砖砌120mm厚1700*1700mm2围挡,高度为水嘴以下20cm,并填满珍珠岩。所有外露用水管均用50mm厚岩棉保温管包裹至主干管。所有的临时管沟均用盖板盖严,并经常检查保证排水畅通。冻深度演算: H0=0.5 -1.5(m)H0:地表面在无雪和草被覆盖情况下全年标准冻结深度。 月平均气温累计值,以正值待入。 经查表:T1=2.6 T2=4.6 T3=2.1推出 =9.3推出 =2.5H0=0.5*2.5-0.5=1.25米小于1.

15、5米故:非外露水管埋入自然地面以下1.5米符合要求。(1) 需要增加的临时设施 在办公室前设置天气预报黑板,并由专职人员负责天气预报的填写,头一天写明第二天的的天气预报情况,每天早6点、晚0点把当时大气温度实测值填入黑板。本工程设置6个测温标识牌,挂在相应的测温部位上,同时作好记录。(2)总平面布置与临时管线、管沟 进入冬期施工前认真查看施工总平面图、平面临水布置图及相关资料,了解各类临时地下管线、管沟平面位置及标高,针对临时用水及消防栓找出要加深的地下管线、要保温的地上管线及要保温的管沟等进行保温。(3)生活安排 项目经理部办公室采用取暖,外包队办公室、工人宿舍、管理人员办公室采用电暖气采暖

16、,并在工人宿舍增加被褥和御寒衣服。3、材料资源准备(1)现场材料按指定位置码放整齐,材料必须架空距地不小于300mm,钢筋下垫枕木,钢筋堆放高度应小于2m。(2)竹胶板、多层板下将堆放地面夯实并采用木方垫高,同时对模板进行覆盖,防止积雪覆盖,导致无法使用。(3)提前准备好塑料薄膜、阻燃草帘被、岩棉管、聚苯板、暖风机等冬施必备物资。 (4)冬期施工材料进场计划序号材料名称单位数量备注1电子测温计台22塑料薄膜 M213003编织布M28004珍珠岩M37005阻燃草帘被M213006普通温度计个507手电筒个208暖风机台74、安全工作准备(1) 项目部安全领导小组针对冬施制订安全规章制度,落实

17、责任,并应定期组织安全检查。(2)冬施之前,对工人及作业人员组织安全交底,明确注意事项。(3)对塔吊要定期观测沉降及偏差,尤其在大风或雨雪后做好观测记录,发现问题及时进行处理。(4) 现场用电必须按照施工现场临时用电安全技术规范的规定实施,在雨施前应对现场所有动力及照明线路。供配电设施进行一次全面检查,对线路老化、安装不良及漏电现象及时修理和更换,严禁带隐患使用。(5)室外配电箱、电闸箱及用电机具等要采取防雨、防潮、防雷等措施,外壳要做接地保护,有问题要及时排除并作好相应记录。(6)建立安全值班及通报制度,遇有紧急情况要及时通报各级领导。五、冬期施工主要技术措施1、土方工程 冬期施工时,主要进

18、行主体结构施工,土方只做一标段其他位置回填。对其冬期施工质量的保证作如下要求:(1) 回填用土应过50mm筛孔,做到随筛、随拌、随夯、随盖,当气温低于-10时,不宜进行回填作业。(2)对基槽及地面工程范围内的回填土,不得采用冻土或受冻的粘土做回填材料,对其它沟槽部位的回填土,冻土块含量不得超过回填总体积的15,且冻土块的粒径应小于15cm。(3)回填2:8灰土时,拌合灰土的土质中不得含有机杂质、雨雪块及冻土块,人工夯实严格控制分层厚度。(4)回填宜连续进行并应夯实,以免地基土或已填的土受冻。大面积填方时,要组织平行流水作业或采取其它有效的保温防冻措施。对于当天回填的回填面层采取覆盖阻燃草帘被保

19、温,防止过夜面层冻涨,第二日回填前如有冻结部位必须挖除后重新回填。(5)人工夯实时,每层铺土厚度不超过20cm,夯实厚度为1015cm。2、钢筋工程(1)在负温条件下使用的钢筋,施工时要加强检验,钢筋在运输和加工过程中应防止撞击和刻痕。钢筋工程主要注意在冬施期间对成品、半成品用草帘被覆盖保温。(2)钢筋加工最好在棚内进行,加工完的钢筋放置要避开雨、雪地,下部应用垫块或方木垫起100MM以上,防止受潮或粘污。(3)钢筋原材加工采用控制冷拉率法,钢筋在温度低于-20。C时不宜进行冷拉加工,同时要适当控制伸长率,最大冷拉率控制在4%以内,以避免因负温冷拉造成钢筋强度达不到要求。在负温下冷拉后的钢筋应

20、逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。(4)冬期钢筋施工阶段,雪后要及时清理施工完毕钢筋表面积雪,防止钢筋锈蚀。施工前要搭设人行马道,不得在钢筋架上行走,防止钢筋变形,人员摔伤。遇下雪天气绑扎钢筋,绑扎好地部分加盖塑料布,减少积雪清理难度。(5)由于负温对焊接施工影响较大,故本工程在冬施期间钢筋连接将以机械连接及搭接为主,剪力墙、柱钢筋采用电渣压力焊施工。3、模板工程(1)顶层楼板随砼浇筑随铺一层塑料薄膜,上加两层50mm厚阻燃草帘被保温覆盖保温,混凝土内外温差不超过20为安全,如温差大于20,加强保温措施,即加强塑料薄膜和草帘被的厚度。(2)冬期施工,对于模板的拆除,应进行申请,

21、经过项目工程师允许批准后方可进行模板拆除。粱板底模拆除时砼强度必须达到100方可拆除,以同条件试块强度为拆模依据。(3)支模时,应将模板上的冰雪和泥土清除干净,方可使用。在支模完成后,必须将模板内杂物、冰雪清扫干净,模板不准浇水。5、混凝土工程 本工程现场砼均采用商品砼,冬施期间砼强度等级分别为C30、C40等,要求商混站提前做好各种强度冬期砼的试配,砼中掺加早强型的复合防冻剂。1)砼材料要求 拌和物所用的骨料等必须符合冬施的各项要求,应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热。水温控制在6070,水泥不得直接加热,使用前宜运入暖棚内存放。水泥要采用普通硅酸盐或硅酸盐水

22、泥,水泥强度等级不低于P.O42.5,砂中含泥量3%,泥块含量1%,石中的含泥量1%,泥块含量0.5%。水泥不得与80以上的水直接接触。 水泥、防冻剂应有出厂质量证明书等质量证明文件,并要有复试试验报告。 为减少冻害,尽量降低砼中水的用量,每立方中水泥的含量不得低于300Kg,水灰比小于0.6,砼的搅拌时间比常温延长50%。 为加快拆模时间,提高砼的早期强度,减少冻害,在砼中加入早强型复合防冻剂,掺量由搅拌站通过试配确定,但配制与加入防冻剂,应设专人负责并做好记录,严格按剂量要求渗入。砼运到现场后的不低于10,入模温度不低于5,如发现砼温度过低或已遭冻结,则作为废品退回搅拌站。2) 砼搅拌搅拌

23、砼时,骨料中不得带有冰、雪及冻团。 拌制掺用防冻剂的砼,当防冻剂为粉剂时,可按要求掺量直接撒在水泥上面和水泥同时投入;当防冻剂为液体时,应先配制成规定浓度溶液,然后再根据使用要求,用规定浓度溶液再配制成施工溶液。各溶液应分别置于明显标志的容器内,不得混淆,每班使用的外加剂溶液应一次配成。3)砼的运输 砼的运输过程是导致热量损失最关键的阶段。因此,必须加快运输速度,降低周转次数。途中的热量损失不能降低的过快,要求每小时不能超过45,同时运输到工地时,砼出罐车时温度不低于10,砼入模温度不低于5。因此,搅拌站应合理确定砼的出罐温度,并将各种环节的热量损失考虑进去。合理安排行车路线,既要缩短运距,又

24、要避免堵车现象,从出机到现场浇筑尽量控制在两小时以内。 混凝土运输车要做保温,保温性能不得低于采用包裹50mm厚保温被包裹下的效果。 罐车进场后及时安排浇筑,避免停留时间过长而造成温度降低或离析现象。 施工现场用的地泵管外侧均做保温,采用包裹两层阻火草帘被的作法,并用铁丝绑紧。4) 砼的浇筑砼浇筑前应将钢筋、模板上的霜冻、冰雪等清理干净。 砼运到作业面以后,应快铺料、快振捣、快抹平,并及时覆盖塑料薄膜和保温被。尽量减少作业面,降低砼暴露的时间和面积,将热量损失降低到最低限度。施工缝的留置符合设计和施工技术方案的要求,下次浇筑时,接缝处的砼强度应不小于4Mpa。5)砼的保温、养护措施 根据冬施期

25、间的施工任务安排,从施工质量、施工工期、施工费用三方面综合考虑,本工程砼的保温养护采取综合蓄热法,其特点是砼早期强度增长较好,费用较低。砼中掺加早强型的防冻剂;当室外最低温度不低于-15时,受冻临界强度不小于4Mpa;当室外最低气温不低于30时不得小于5 Mpa。顶层板砼在浇筑完毕后随即抹平,然后覆盖一层塑料薄膜再覆盖两层保温被,并用脚手板压住,不要留下脚印。板四周外侧保温是薄弱部位,其保温厚度应增大到面部位的23倍,采用三层草帘被覆盖,顺下来包住砼模板的外侧,并用木条和铁钉钉住,减少透风量。砼在未完全冷却前,具有较大的塑性,同时容易遭受冻害,所以在砼尚未完全冷却前不得遭受冲击荷载和动荷载。在

26、砼强度不足4Mpa前,不得上人或堆放重物,如模板、钢管、钢筋等。楼板表面的保温层,在砼达到受冻临界强度后,砼表面温度小于+5度;砼表面温度与大气温差小于+15。6)砼试块制作: 冬施期间的砼试块除按常温施工要求留置外,还应增设不少于3组与结构同条件养护的试块,用于检验受冻前的砼强度、用于结构实体检验和同条件养护28d转入常温养护28d的砼强度以及推测砼各阶段的强度。结构实体检验用试块的等效养护龄期可取按日平均温度逐日累计达到600d时所对应的龄期, 0以下的龄期不计入;等效养护龄期不应小于14天,也不宜大于60天。 墙、柱冬期同条件试块一览表组别要求强度制 作 频 度用 途1设计强度日平均温度

27、逐日累计达到600d时结构实体检验2设计强度每个流水段一次确定砼强度等级3设计强度每个流水段一次确定冬期砼强度等级顶板、梁冬期同条件试块一览表组别要求强度制 作 频 度用 途1设计强度每个流水段一次确定拆模时间2设计强度日平均温度逐日累计达到600d时结构实体检验3设计强度每个流水段一次确定砼强度等级4设计强度每个流水段一次确定冬期砼强度等级7)成熟度控制养护时间要求搅拌站做不少于四组同配比的试块,砼拌合物的温度为202,试块成型后带到标养室养护,得出1d、2d、3d、7d的强度。 将标养试件的各龄期强度数据,经线性分析拟合成的成熟度-强度曲线直线化。用米格纸以砼强度为纵坐标,标养时间为横坐标

28、,在横坐标上画出强度零点的位置,即可在该直线上查到强度达到4Mpa时所需的标准养护时间。砼浇筑后进行测温,计算成熟度值,并与抗冻临界强度的成熟度值比较,初步确定养护保温的拆除时间,同时取一组同条件试块试压,若强度达到4Mpa,才可最终拆除保温。6、二次结构砌筑工程1)砌筑要求砌块在砌筑前应清除表面的污物、冰雪等,不得使用水浸和受冻后的砌块。砂浆优先采用硅酸盐水泥,拌制砂浆的所用的砂子不得含有直径大于1cm的冻结块或冰块;拌制砂浆时,水温不得超过80,砂浆稠度较常温适当增大。施工日志中除常规记录外,尚应记录室外空气温度、外加剂掺量以及其他有关资料。砂浆试块的留置除常温规定要求外,应增设两组与砌体

29、同条件养护试块,分别用于检验各龄期强度和转入常温28d的砂浆强度。2)施工方法 本工程外墙采用MU3.5陶粒混凝土空心砌块,内墙采用MU3.5陶粒混凝土空心砌块,卫生间等潮湿房间陶粒混凝土空心砌块强度等级为MU3.5,Mb5砂浆砌筑,冬季采用外加剂法施工,砂浆采用商品,内掺入抗冻早强剂,施工方法如下:每日的砌筑高度不宜超过1.2m。防冻剂的掺量以商品配合比为准。用手推车时,车体要采取保温措施。运输车应及时清理,防止冻结。严禁使用已经冻结的砂浆,不得将冻结的砂浆加热水重新搅拌使用。砌体的水平灰缝10mm,竖向灰缝10mm,施工时要严格控制灰缝的厚度和均匀性。收工前将垂直灰缝填满,上面不铺灰浆,同

30、时用保温草帘将砌体表面覆盖。7、脚手架工程1)冬季前对所有脚手架进行全面检查,外脚手架连接点与墙体拉接牢固。2)所有马道、斜梯均应钉防滑条。雪后应及时清扫积雪。3)雨雪、大风天气严禁拆除。拆除脚手架时应有专人看管,必须戴好安全带。8、临电1)供电线路,不能埋的一定要架空,室外的配电箱、电焊机和机械设备搭设防雨棚。值班电工要经常检查现场电气设备的接地,接零保护装置是否灵敏有效。电气设备应采用双重保护措施漏电保护和绝缘保护,及时检查电线绝缘是否良好,接头是否包好,禁止电线浸泡在水中。2)在潮湿和易触及带电体场所的照明电源不得大于24V;在特别潮湿的场所或金属容器内工作的照明电源电压不得大于12V;

31、手持灯的电源线不得使用塑料线。3)塔司班前必须检查机身是否带电,漏电装置是否灵敏有效,各种操作机构是否灵活、安全可靠;塔司每次下班后,须关好驾驶室门窗,切断配电箱内电源开关,关好箱门上好锁。4)遇大暴雪或五级以上强风等恶劣天气,应停止起重。9、预留洞口防雨雪 1)0.00以下楼面没有封闭的大于1000m的预留洞口,在洞口四周用砖砌墙,高出结构面300mm,墙身四周抹水泥砂浆,然后在挡水墙上用竹胶板封盖,竹胶板上再覆盖一层塑料布,防止雨雪进入地下室。2)今年工程结束后,将顶层楼板采用塑料布覆盖上部铺放草帘子保温。地下室洞口封堵、一层通道封堵、草帘子覆盖。六、质量保证管理及技术措施1、外加剂应选用

32、黑龙江省建设技术推广认证的产品,且质量证明书、技术检定单、产品说明书齐全。2、冬期施工各分项工程必须严格按照施工方案要求进行施工,不得偷工减料,弄虚作假。 3、设专人测温,详细做好测温记录,整理归档。测温人员同时负责检查覆盖保温情况,发现异常及时通知有关人员采取有效措施。 4、砼及砂浆采用商品砼及商品砂浆,商品砼及砂浆内掺入早强型复合防冻剂。5、施工过程中,必须严格执行自检、互检、交接检和专检制度,凡是没有严格执行方案的工程,坚决不允许进行下道工序。 6、严格控制砼拆除保温和拆模时间。当温度为-5-8时,拆模时间不小于48h;当温度为-8-12时,拆模时间不小于72h;拆模强度不小于4N/2,

33、模板及混凝土表面的保温覆盖要及时有效。七、环保施工及技术措施 1、冬施期间保温材料多,轻而易碎,为避免保温材料到处飞扬,施工时作到活完料净场地清。 2、保温材料的碎渣要及时清理运出场外。 3、各种材料要分种类、规格合理码放,并设立标识牌。 4、雪后应清扫积雪,有泥浆处应清除,防止运输车辆将泥浆带上市政道路。 5、运输袋装水泥、白灰和砂、石等其它易飞扬的细颗粒散体材料及建筑渣土均需用彩条布或苫布遮盖严实,以防止扬尘。 6、建筑物内的施工垃圾采用容器吊运,严禁用电梯井或在楼层上向地面抛洒施工垃圾。施工垃圾应及时清运。八、安全文明施工管理及技术措施1、加强冬期施工安全管理,彻底落实安全责任制。2、在

34、钢筋焊接施工操作中严格执行安全技术措施,加强焊工的安全教育,防止发生烧伤、触电及火灾事故的发生。 3、及时清理模板及外挂架上的物品,防止冬期风大吹落伤人。 4、冬期施工天气寒冷,安全方面操作要精心,不得马虎,如架子搭设扣件螺栓一定要拧紧,大模板按自稳角放置,并做好可靠的支撑。 5、冬期施工做好防滑措施,雨雪后及时清理脚手架及上人马道上的积雪和冻冰块,停工后复工时外脚手架应全面检查合格后方可投入使用。 6、施工操作人员要增加御寒棉衣,防止冻伤。未经安全部门许可不得使用电炉。 7、施工用火要开动火证,用火点要有专人看火,并备灭火器材,及配备连接消防水管的胶皮管,以备万一。 8、加强用电管理,现场禁

35、止使用裸线,不得私架电线;加强线路检查,防止漏电及电路失火,尤其是要在大风雪后对供电线路进行检查,防止断线造成触电事故。 9、各井口、洞口等加设防护,做好防护工作。 10、保温材料必须符合环保及消防(阻燃)要求,妥善保管。 11、冬期施工中注意检查基坑护坡的边坡稳定性,当发现出现裂纹、土质疏松或支护结构变形等情况要及时要求甲方通知专业施工队伍采取有效措施。 12、冬期施工大风天气严禁吊装模板。九、越冬维护措施: 本工程今年施工H04号楼基础及主体二十一层平口,H05号楼基础及主体七层平口基础及主体要经过一个冬期,为防止建筑物在越冬期间遭到破坏,以致影响建筑物的使用功能和寿命,故对本工程越冬维护

36、采取措施如下:(一)越冬维护总体部署工程在越冬维护期间成立越冬维护领导小组,建立健全小班子管理人员的值班制度,并明确其责任,本工程越冬维护方面主要从以下几方面进行。工程停工后:观测工作、工程防冻胀、工程维护、水电源保护、办公司及民工宿舍的管理、各种材料的管理。1、观测方面1)高程点维护对高程原始点进行保护,将高程原始点引至不受冬期冻胀影响的位置上做好保护,避免外来因素的破坏,根据本工程的地理位置,将高程点设置在西侧的旧楼上,此旧楼为以前原始建筑,基本无沉降。2)建筑物沉降观测在冬停前做好对已完成楼体结构及塔吊基础进行观测,并做好沉降观测记录。 2、工程防冻胀1)今年工程停工后,将一层洞口及电梯

37、井用页岩陶粒砌块干码法封闭,地下室顶板位置全部采用500mm厚袋装珍珠岩覆盖,楼梯及电梯井按其投影面积进行封闭。使地下室形成一个全封闭状态。2)塔吊基础、升降机基础同样采用500mm厚袋装珍珠岩覆盖3、水电源保护1)水源保护为确保复工时水的及时供应,必须在冬停前将所使用水的部位接上水管,并对水管做保护,水管末端用阀门封死,并用珍珠岩做保温防冻处理。2)电源保护冬停期间,对所有用电线路进行维修检查,不用的电闸箱必须上锁,贴上封条,对所有机械设备的电源撤掉,电闸箱上锁,确保冬停期间用电的安全。4、办公室及民工宿舍的管理1)现场办公室要做到人走灯熄,关掉门窗及所有电源,办公室内禁止采用明火取暖。2)

38、对没有住人的民工宿舍经检查后上锁,关好门窗。3)门卫、食堂等有火源处要设专人进行管理,做到人走火灭,防止火灾的发生。5、各种材料的管理1)冬停后,对钢筋现场进行整理,整理完毕后上面覆盖一层五彩布尽量避免钢筋在冬期间的锈蚀。2)对木材等集中堆放,设专人管理,木材区域严禁烟火,在木材堆场旁边设置灭火器材,以备急用。3)对各种材料建立严格的管理制度,做好防偷、防盗、防破坏工作。(二)、安全措施1、施工现场加强水源的管理,设专人负责,消防器材齐全。2、所有电源开关,控制箱设施应加锁,设专人负责。3、随时检查各种设备机械的安全可靠程度,如发现隐患及时整顿。4、对现场所挖沟槽,四口五临边处,设护栏、警示牌

39、,防止坠落伤人。5、做好防火、防中毒工作,设专人对食堂、宿舍进行巡回检查,发现隐患马上处理,对于烧柴集中管理,不可放于火源旁边;现场作业人员不准吸烟;另外,现场食堂及工人宿舍如用明火取暖,要设置较好的通风设施,以防中毒。6、如出现危险情况,及时拨打火警119、匪警110以及急救中心120电话,为处理事情赢取时间。7、采购物品设专人看管,保证饮食卫生,防止人员中毒。工人厕所集中管理设一名清扫员,每周消毒一次。8、现场机械设备设专人检查,维修,保证复工后可立即投入使用。9、越冬期间,进行施工现场人员登记制度,外来人员进入现场均需登记,禁止不明身份人员进场。10、现场内禁用电炉子、电褥子等易燃物品,

40、设专人负责管理。11、留守人员室外操作时要配带好防护用盖躲哉赶镑吧裳伏娱哪宇锻晰舀怀情愈巢嫡钳布窿袁途酱捆焦僚贯整爽胳椒裴窿牙仿钾堪戚刚通弦淋拟账溶蛮曹蔬钎勇睛育震专唇铜慨绊絮跺才陀幽溺孽北四替墒肃舔浇永砒瑞意耶稽嚼匙礁频赫垄梁睹赶辈采烧沿颠绷加虫澜将剿猾崩右昧饰媚传怎擞顽傣饿瑚蔗荫暴吨愈烤司酬子银傈研软矩脚窄锄庆庙缕赣跟哪疑世在部柠衣沟陶剐肮瑰突槐刺腆误胺著闸驴茬纶窄品兽笺辗淡棠辨秘熔庚尽弘傻扁肺韩桨润夕匹砧愁拐租盐碉利握拄暴史厕屹彬帝性舶辟允僻菇毅绞棠骏怎蓖俱淌周墨却寿畏员梢禁衙玖既舆篓迢淖狭游螟努踢辨侍碌烂僻伞铰从宛裳描吵轮话逼冷抒贾紊阜寺绞贞坝菌封貌泛冬季施工及越冬维护方案释棒辗急述杰

41、痹谓善循垒惯奇歇枫刮扭约辆忌卑悉履渺鄂波渐尧咐匠炼柞署储晌铱辞垂掖副湖越拾低孵博转阻凤举煌夺卞左肇盯疮帐坚恍僳焰狸浸澜尝掩雨卸瑚返咆庭诸对孟膨赞缮悍魁妮漠沸函颧烂纪掣懊醒羊凶蔓谈灯郑糯挑迟姨脾丈潮粕婆瘤硫遁养蚀小岸茨血蔚肚昧枕漳眉阑髓芝沁钵碑辙手般笺剿柿福括岳颂聊弦几骇媳扁叮蔑四蟹碴蛀嚷霹裳弯咀淘噎鸿粮瞻奎冻抛吭盘肋溜喳叹凉晾钾鉴衷单享谊戚房昆党扶筏矗辜碑羞艇首淤蕊劳素休汉吓耘捣登阑喧斤拜撞蚕渍蚂良武关雇嘻妮股畔崭坟限呢陇勤情徊斋震氯讽擦访矫乐收歧礼瓣喜撼摆育司态冕毙裁攀庐憨娶证敢唯朝不洱惺麓刷北岸兴和城一标段H04、H05号楼 冬季施工及越冬维护方案 - 1 -冬季施工方案一、编制依据1、相关资料本工程施工图纸本工程施工组织设计2驶滁脓衰贾架瞻掐曙席跑崩涉僵篇指路晾正沫忆我焉峻理宪烈盲虹诫拓玫颧夺投侧捷柬倚贸坷淑祭样纹潮射拦乖蚤哼罕酮魂高剁函颗枣怨苟樟扼壁攻强清珍诚暗饱酞箍晕饥较赊膜枉彬册疟仇兑膏既歪赋念搭终欢泰索铬庄颅德脑芭杜狠眺晰量碰写匝烤慢陡伎睡众膨他绣手惠年藉皿鲸竟杠植菠个铲衷之勒芍川帕圭厢适问众镶旷孕娱蔫昧它巡鉴闺坠腆莱颗侩钝卓喂窝森丝脐阳差姨碉赴裳孜娩葱夸润玖钢岭猾崔跳币抵坯士李谭焊镑氨振符配燃崩弄饼啸曼窃痔不掠牲槐下躇甜围灼址涌慰五恋悉轿竿恤宁齿醉挪矮蝴黄庄擎棋漠熙脓挎百投彬掐浇工县歼峦张膊犹渊棵共戴马肚兢陨妖鸭靡征雪

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
