收藏 分销(赏)

2017一级建造师实务模拟题与答案.docx

上传人:精**** 文档编号:1831796 上传时间:2024-05-09 格式:DOCX 页数:19 大小:29.88KB
下载 相关 举报
2017一级建造师实务模拟题与答案.docx_第1页
第1页 / 共19页
2017一级建造师实务模拟题与答案.docx_第2页
第2页 / 共19页
2017一级建造师实务模拟题与答案.docx_第3页
第3页 / 共19页
2017一级建造师实务模拟题与答案.docx_第4页
第4页 / 共19页
2017一级建造师实务模拟题与答案.docx_第5页
第5页 / 共19页
点击查看更多>>
资源描述

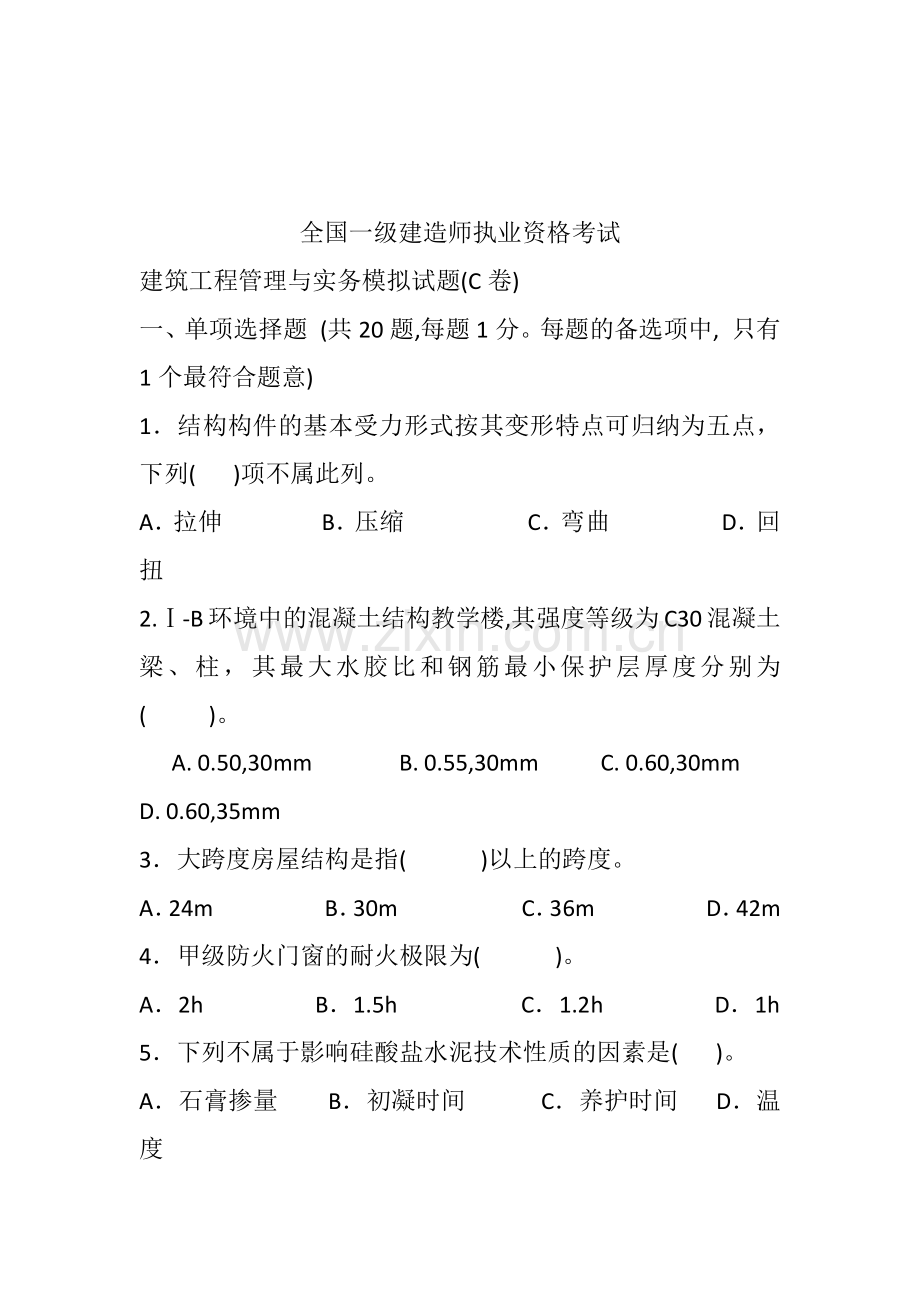

1、全国一级建造师执业资格考试建筑工程管理与实务模拟试题(C卷)一、单项选择题 (共20题,每题1分。每题的备选项中, 只有1个最符合题意)1结构构件的基本受力形式按其变形特点可归纳为五点,下列( )项不属此列。A拉伸 B压缩 C弯曲 D回扭2.-B环境中的混凝土结构教学楼,其强度等级为C30混凝土梁、柱,其最大水胶比和钢筋最小保护层厚度分别为( )。A. 0.50,30mm B. 0.55,30mm C. 0.60,30mm D. 0.60,35mm3大跨度房屋结构是指( )以上的跨度。 A24m B30m C36m D42m4甲级防火门窗的耐火极限为( )。A2h B1.5h C1.2h D1

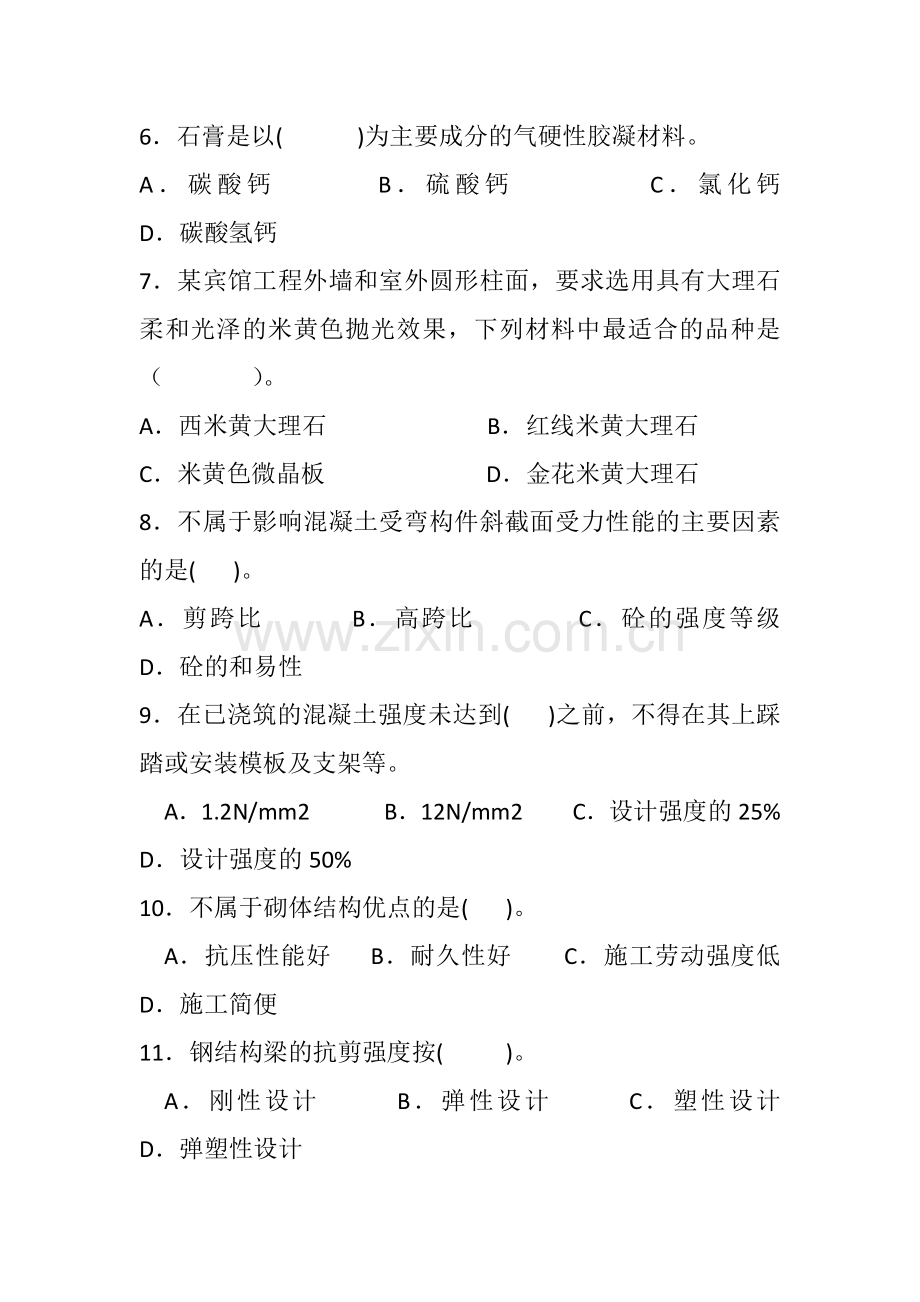

2、h5下列不属于影响硅酸盐水泥技术性质的因素是( )。A石膏掺量 B初凝时间 C养护时间 D温度6石膏是以( )为主要成分的气硬性胶凝材料。A碳酸钙 B硫酸钙 C氯化钙 D碳酸氢钙7某宾馆工程外墙和室外圆形柱面,要求选用具有大理石柔和光泽的米黄色抛光效果,下列材料中最适合的品种是( )。A西米黄大理石 B红线米黄大理石C米黄色微晶板 D金花米黄大理石8不属于影响混凝土受弯构件斜截面受力性能的主要因素的是( )。A剪跨比 B高跨比 C砼的强度等级 D砼的和易性9在已浇筑的混凝土强度未达到( )之前,不得在其上踩踏或安装模板及支架等。 A1.2N/mm2 B12N/mm2 C设计强度的25% D设计

3、强度的50%10不属于砌体结构优点的是( )。 A抗压性能好 B耐久性好 C施工劳动强度低 D施工简便11钢结构梁的抗剪强度按( )。 A刚性设计 B弹性设计 C塑性设计 D弹塑性设计 12高强度螺栓按连接形式通常分为摩擦连接、张拉连接和承压连接,其中,( )是目前广泛采用的基本连接形式。 A摩擦连接 B张拉连接 C摩擦连接和张拉连接 D承压连接13下列预应力损失属于长期损失的是( )。 A预应力筋应力松弛 B孔道摩擦损失 C叠层摩阻损失 D弹性压缩损失14防水混凝土终凝后应立即进行养护,养护时间不得少于 ( )。 A3d B7d C14d D28d15内墙高级抹灰层平均总厚度为( )。 A1

4、8mmm B20mm C25mm D30mm16三级安全教育不包括如下哪个层次的安全教育 ( )。 A施工班组 B公司 C项目经理部 D主管部门17场地高程测量中,已知后视点X的高程为48.126m,后视读数为1.126m,前视点Y的读数为0.621m,则前视点Y的高程为( )。 A47.351m B47.531m C48.501m D48.631m18下述各项属于保修范围的有( )。 A因使用不当或第三方造成的质量缺陷 B建筑保修的最低期限 C不可抗力造成的质量缺陷 D地基基础工程19下列哪些符合建筑内部装修防火施工及验收规范的规定( )。 A现场阻燃处理后的纺织织物,每种取20m2检验燃烧

5、性能 B木质材料施工应检验其燃烧性能等级的施工要求 C木质材料进行阻燃处理时,木质材料含水率不应大于12% D高分子合成材料施工应检验甲醛含量及甲醛释放量20单级真空井点降水方案适用于土的渗透系数和降水深度为( )的基坑降水工程。 A25m/d,4.5m B15m/d,4.5m C15m/d,6m D10m/d,10m 二、多项选择题(每题2分。每题中的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得05分)21下列有关临界力说法正确的有( )。 A钢柱比木柱的临界力大 B压杆的截面面积大不易失稳 C压杆长度大,临界力大 D两端固定的临界力比两端铰接

6、的临界力大 E压杆长度小,临界力大22下列属于受压构件的是( )。 A桁架上玄杆 B桁架下玄杆 C框架柱 D屋面板 E圈梁23属于有机胶凝材料的有( )。 A石膏 B沥青 C天然树脂 D水泥 E合成树脂24可应用于饮用水给水管道的塑料管有( )。 APVC-U BPVC-C CPP-R DPB EPEX25下列那些玻璃为安全玻璃( )。 A釉面玻璃 B压花玻璃 C夹丝玻璃 D夹层玻璃 E钢化玻璃26下列材料属于柔性防水材料的有( )。 A有机防水涂料 B密封防水材料 C防水卷材D聚合物防水砂浆 E.塑料类防水材料27混凝土小型空心砌块水平灰缝和竖向灰缝的砂浆饱满度要求分别为( )。 A100%

7、 B95% C90% D85% E80%28属于分项工程验收内容的有( )。 A质量控制资料应完整 B观感质量应符合要求 C所含检验批质量均应合格 D有关功能和安全的抽检结果应符合有关规定 E质量验收记录应完整29检验混凝土结构构件的试块应在混凝土浇筑地点随机抽取,其取样和试块留置符合规定的有( )。 A每拌制100盘且不超过100m3时,取样不得少于一次 B每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次 C当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于一次 D每一楼层、同一配合比的混凝土,取样不得少于一次 E每次取样应至少留一组标准养护试块和一

8、组同条件养护试块3O一类高层建筑的商业楼可以使用B1类燃烧等级材料的部位有( )。 A顶棚 B墙面 C地面 D隔断 E帷幕三、案例题(共120 分,其中(一)、(二)、(三)每题20分,(四)、(五)每题30分)(一)背景资料:某建筑工程项目场地自然地面标高-0.4m,基坑长60m,宽20m;基坑底面标高为-8.58m,地下水位标高为-2.0m;土质为一般黏土,但均匀性较差,且局部有回填杂土。该工程地处市区,周围有重要建筑物和街道,因此该基坑需直壁开挖,为保证基坑侧壁土体稳定选用挡土灌注桩支护方法,同时采用一级轻型井点降水将地下水位降低到基坑底面以下200mm处。基坑开挖完成一周后进行了验槽,

9、验槽时发现基坑西端坑底有局部软弱土层,用钎探测定深度为0.3m。问题:指出该基坑开挖施工及其验槽工作存在哪些不妥之处?为什么?应如何改正?建筑物基础埋深与土壤冻结深度有无关系?若有关系其要求是什么?若基坑采用机械开挖,应选用何种类型挖土机?其挖土方式有哪几种?人工处理地基的方法有哪些?本案例基坑底西端的软弱地基适宜选用何种具体方法处理?基础施工中安全控制的主要内容是什么?(二)背景资料:某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖励(或罚款)5000元。乙方按时提交了施工方案和施工

10、网络进度计划,如下图所示,并得到甲方代表的批准。 实际施工过程中发生了如下几项事件:事件1:在房屋基坑开挖后,发现局部有软弱下卧层,按甲方代表指示乙方配合地质复查,配合用工为10个工日。地质复查后, 根据经甲方代表批准的地基处理方案,增加直接费4万元,因地基复查和处理使房屋基础作业时间延长3天,人工窝工20个工日。事件2:在发射塔基础施工时,因发射塔原设计尺寸不当,甲方代表要求拆除已施工的基础,重新定位施工。由此造成增加用工30工日,材料费1.2万元,机械台班费3000元,发射塔基础作业时间拖延2天。 事件3:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,该项工作作业时间延长2天。事

11、件4:在房屋装修施工基本结束时,甲方代表对某项电气暗管的敷设位置是否准确有疑义, 要求乙方进行剥漏检查。检查结果为某部位的偏差超出了规范允许范围,乙方根据甲方代表的要求进行返工处理,合格后甲方代表予以签字验收。该项返工及覆盖用工20个工日,材料费为1000元。因该项电气暗管的重新检验和返工处理使安装设备的开始作业时间推迟了1天。事件5:在敷设电缆时,因乙方购买的电缆线材质量差,甲方代表令乙方重新购买合格线材。由此造成该项工作多用人工8个工日,作业时间延长4天,材料损失费8000元。事件6:鉴于该工程工期较紧,经甲方代表同意乙方在安装设备作业过程中采取了加快施工的技术组织措施,使该项工作作业时间

12、缩短2天,该项技术组织措施费为6000元。其余各项工作实际作业时间和费用均与原计划相符。问题:1在上述事件中,乙方可以就哪些事件向甲方提出工期补偿和费用补偿要求?为什么?2该工程实际施工天数为多少天?可得到工期补偿为多少天?工期奖罚款为多少?3假设工程所在地人工费标准为30元/工日,应由甲方给予补偿的窝工人工费补偿标准为20元/工日,该工程综合取费率为30%,窝工补偿取费率为12%(只计取规费和税金等)。则在该工程结算时,乙方应该得到的索赔款为多少?(三)背景资料:某综合大厦土建施工由甲建筑施工公司承包,室外装饰工程由乙装饰装修公司承包。业主分别与两公司签订了承包合同。根据业主要求,乙公司的技

13、术设计人员提供了整个建筑幕墙构造和施工工艺进行了较为详尽的设计,该设计方案的一份预埋铁件详图经批准后,由业主交给甲公司作为外墙主体施工时预埋铁件的依据。乙公司进场后经检查发现,许多预埋件位置偏差过大,必须返工处理。返工处理总费用1.5万元。幕墙施工作业由某劳务作业队伍进行。幕墙施工完成后乙公司对幕墙进行了“三性试验”,在即将交工验收时,不巧当地遭受台风袭击,将已施工完毕的某侧幕墙刮落坠地,运进现场的部分材料、施工临时设施、施工机具损坏,4名工人受伤,28名工人窝工2天。问题: 1.建筑幕墙构造设计就是接缝设计,请问建筑幕墙的接缝设计包括哪些部位? 2.建筑幕墙预埋件的安装有哪些要求?3.乙公司

14、因预埋件返工处理总费用1.5万元应由谁来补偿?4.建筑幕墙的“三性试验”包括哪三方面?5.建筑幕墙的质量验收包括哪些内容?6.台风袭击导致的各项损失费用由谁承担?(四)背景资料:某工程项目建筑面积6200,地上12层,地下2层,采用框架剪力墙结构体系。施工单位编制了单位工程施工组织设计,在施工平面图设计中依次考虑了如下几项工作:(1)布置现场内的运输道路,因场地条件限制采用主干道和消防车道合一单向行驶,道路宽度为3.5m;(2)确定起重机的位置,本工程采用一台有轨式塔吊,为方便运输,将塔吊安放在临现场大门一侧;(3)确定仓库及加工场的位置;(4)布置水电管线,其中沿距拟建房屋30m远的主干道路

15、边每隔150m布置一个消火栓;(5)布置临时房屋,并在项目经理部办公室的墙面上悬挂了“五牌”和“二图”;(6)技术经济指标分析。当该工程进行到第8层拆除钢模板时,将拆下的18根钢管(每根长4m)和扣件运到井字架的吊盘上,6名工人随吊盘一起从8层高处下落。此时,该机器的操作人员因事未归,一名刚刚招来两天的合同工开动了卷扬机,卷扬机下降过程中,钢丝绳突然折断,人随吊盘下落坠地,造成3人死亡,2人重伤,1人轻伤。问题:1.在施工平面图设计中考虑的工作存在哪些不妥之处?如何改正?2.若将上述依次考虑的各项工作作为施工平面图的设计步骤是否妥当,如果不妥,其正确的步骤是什么?3.施工现场安全事故的主要诱因

16、包括哪几方面?分析这起安全事故的原因是什么?4.事故调查报告应当包括哪些内容?5.建筑工程施工现场管理的总体要求包括哪些内容?(五)背景资料: 某建设单位经当地主管部门批准,自行组织某项商业工程项目的施工公开招标工作。确定的招标程序如下:1.成立该项目施工招标工作小组;2.编制招标文件;3.发布招标邀请书;4.对报名参加投标人进行资格预审,并将结果通知各申请投标人;5.向合格的投标人发招标文件及设计图纸、技术资料等;6.建立评标组织,制定评标、定标办法;7.召开开标会议,审查投标书;8.组织评标,决定中标单位;9.发出中标通知书;10.建设单位与中标单位签订承发包合同。问题:1.建设单位自行组

17、织工程项目施工招标的条件是什么?2.请问上述招标程序有无不妥、不完善之处?若有请指正。3.投标须知是招标文件中的重要内容之一,请简述投标须知应包括哪些内容?4.在开标大会上,建设单位委托市公证处公证员和政府招投标办工作人员主持开标活动。主持人在开标前对投标单位的标书进行审查,发现A施工公司所提交的投标文件种类与份数齐全,有单位盖的公章,有项目负责人的签字。请指出该工程开标活动不当之处,A施工公司的投标书是否有效?5.通过评标和定标,建设单位决定将该工程发包给B建筑公司。在签订合同时,建设单位进一步要求降低总造价20%,B建筑公司同意,最后双方签订了工程合同,该做法是否正确?2013全国一级建造

18、师执业资格考试建筑工程管理与实务模拟试题(C卷)答案一、单项选择题1D 2B 3A 4C 5B 6B 7C 8D 9A 10C11B 12A 13A 14C 15C 16D 17D 18D 19C 20B二、多项选择题 21ABDE 22AC 23BCE 24CDE 25CDE 26ABC 27CE 28CE 29ABCD 30BCDE 三、案例分析题(一)1.答:(1)基坑支护采用挡土灌注桩支护不妥,因为挡土灌注桩支护仅适用于较浅基坑侧壁支护,而该基坑是开挖深度达8m多的深基坑,其侧壁支护宜采用排桩、地下连续墙等适于深基坑侧壁支护的方案。(2)降水方法采用一级轻型井点不妥,因为一级轻型井点降

19、水深度达不到要求,应采用二级或其他井点降水方案。(3)降水深度不够。应将地下水位降到基坑底面以下500mm。 (4)验槽时间太晚。挖到设计标高应尽快验槽,验槽后尽快浇注混凝土,防止土体回弹变形过大。2.答:有关系,基础埋深应超过土壤的冰冻深度200mm。3.答:应选用反铲挖土机,其挖土方式有:(1)沟端开挖法;(2)沟侧开挖法;(3)沟角开挖法;(4)多层接力开挖法。4.答:(1)换填地基法;(2)夯实地基法;(3)挤密桩地基法;(4)深层密实地基法;(5)高压喷射注浆地基法;(6)预压地基法;(7)土工合成材料地基法。该工程局部软弱土层较浅适宜采用换填地基法。5.答:(1)挖土机械作业安全;

20、(2)边坡与基坑支护安全;(3)降水设施与临时用电安全; (4)防水施工时的放火、防毒安全;(5)人工挖孔桩施工的安全。(二)1.答: 事件1可以提出工期补偿和和费用补偿要求,因为地质条件变化属于甲方应承担的责任,且该项工作位于关键线路上。事件2可以提出费用补偿要求,不能提出工期补偿要求,因为发射塔设计位置变化是甲方的责任,由此增加的费用应由甲方承担,但该项工作的拖延时间(2天)没有超出其总时差(8天)。事件3不能提出工期和费用补偿要求,因为施工机械故障属于乙方应承担的责任。事件4不能提出工期和费用补偿要求,因为乙方应该对自己完成的产品质量负责。甲方代表有权要求乙方对已覆盖的分项工程剥离检查,

21、检查后发现质量不合格,其费用由乙方承担;工期也不补偿。事件5不能提出工期和费用补偿要求,因为乙方应该对自己购买的材料质量和完成的产品质量负责。事件6不能提出补偿要求,因为通过采取施工技术组织措施使工期提前,可按合同规定的工期奖罚办法处理,因赶工而发生的施工技术组织措施费应由乙方承担。2.答:(1)通过对网络计划图的分析,该工程施工网络进度计划的关键线路为,计划工期为38天,与合同工期相同。将图中各项工作的持续时间均以实际持续时间代替,计算结果表明:关键线路不变(仍为),实际工期为42天。 (2)将图中所有由甲方负责的各项工作持续时间延长天数加到原计划相应工作的持续时间上,计算结果表明:关键线路

22、亦不变(仍为),工期为41天。41-38=3(天),所以,该工程可补偿工期天数为3天。(3)工期罚款为:42-(38+3)5 000=5 000(元)3.答:乙方应该得到的索赔款有:(1)由事件1引起的索赔款:(1030+40 000)(1+30%)+(1518)(1+12%)=52 448元(2)由事件2引起的索赔款:(3030+12 000+3 000)(1+30%)=20 670元所以,乙方应该得到的索赔款为:52 448+20 670=73 118元(三)1.答:建筑幕墙的接缝设计包括:1)幕墙与建筑结构之间的连接;2)幕墙金属竖框与横框的连接;3)玻璃与金属框的连接;4)各种埋件与连

23、接件的连接。2.答:1)预埋件应按设计要求的位置、规格埋设;2)预埋件与主体结构可靠连接;3)防止浇捣混凝土时预埋件移位;4)浇筑混凝土前,要进行隐蔽工程验收。3.答:乙公司因预埋件返工处理总费用1.5万元应由业主来补偿。4.答:建筑幕墙的“三性试验”包括:风压变形性能、气密性能、水密性能的试验。5.答:建筑幕墙属于分部工程,其验收内容包括:(1)分部工程所含分项工程质量均应合格;(2)质量控制资料应完整;(3)地基基础、主体结构中有关安全及功能的检验和抽样检测结果应符合有关规定;(4)观感质量应符合要求。6.答:被刮落坠地的幕墙修复费用、运进现场的部分材料损坏费用应由业主承担;施工临时设施和

24、施工机具损坏费用、工人受伤和窝工损失费用由乙公司承担。(四)1.答:(1)主干道和消防车道合一的单向行驶车道宽度不妥,应不小于4m;(2)采用有轨式塔吊并根据大门的位置确定其位置不妥,根据该工程高度应选择固定式塔吊,其位置应根据拟建房屋的位置和平面形状安放塔吊;(3)消火栓的位置和间距不妥,距拟建房屋不小于5 m,不大于25 m,消火栓间距不大于120 m。(4)悬挂“五牌”、“二图”的地方不妥,应在出入口处明显位置悬挂。2.答:不妥,正确步骤是:(1)确定起重机的位置;(2)确定仓库及加工场的位置;(3)布置运输道路;(4)布置临时房屋;(5)布置水电管线;(6)技术经济指标分析。3.答:建

25、筑工程施工现场安全事故的主要诱因包括:1)人的不安全行为;2)物的不安全状态;3)环境的不安全因素和管理工作不到位等方面。本工程事故的主要原因有:施工人员与拆下的钢管同乘吊盘,是导致本次事故的直接原因;开动卷扬机的人员不是该机械操作人员,其不当操作是导致本次事故的主要原因;施工机械检修工作不到位,不能保证机械具有良好的运行状态和现场疏于管理,没有严格的安全管理制度是导致本次事故的间接原因。4.答:事故调查报告应当包括:(1)事故发生单位概况;(2)事故发生和事故救援情况;(3)事故造成的人员伤亡和直接经济损失;(4)事故发生的原因和事故性质;(5)事故责任的认定以及事故责任者的处理建议;(6)

26、事故防范和整改措施。5.答:总体要求包括:文明施工、安全有序、整洁卫生、不扰民、不损害公众利益;在现场入口处的醒目位置公布“五牌”、“两图”;项目经理应经常巡视检查施工现场,认真听取各方意见和反映,及时抓好整改。(五)1.答:建设单位自行招标应具备的条件:(1)有与招标工程相适应的经济、技术、管理人员;(2)有组织编制招标文件和标底的能力;(3)有审查投标单位资质的能力;(4)有组织开标、评标、定标的能力。2.答:(1)第3条发布招标邀请书不妥,应为发布(刊登)招标通告(公告)。(2)在第5、6条间应加两条“勘察现场”和“投标预备会”。3.答:投标须知主要应包括的内容有:工程概况,招标范围,资格审查条件,工程资金来源或者落实情况(包括银行出具的资金证明),标段划分,工期要求,质量标准,现场踏勘和答疑安排,投标文件编制,提交、修改、撤回的要求,投标报价要求,投标有效期,开标的时间和地点,评标的方法和标准等。4.答:开标活动应由招标人主持,不应由公证员和政府招投标办工作人员主持。A施工公司的投标书无效,因为A施工公司的投标书无法定代表人或其代理人的印鉴。5.答:不正确。承发包双方应根据招标文件和投标文件的实质性内容签订工程合同,建设单位进一步要求降低总造价且B建筑公司同意,双方都有错误。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
