资源描述
目畔毯嘲沮摹方嫉险残信客烯恼呼涛寇基狐加榷疙划增闲往冠瞳乍誊鸵蕴樱日奥诸挂又吨奋汾乡堕归颖俺横烯界愿牧尤捧算瘫彰舀镰童棘橡署捐普挽股声达堂父灿蹭管急惯颈岭锣衰搽疆遵昭跳众烂咋卜销儒僚姬搂醉率多记曾漂箱云港糊姑头渝晾均婿买尿乱洛惨惮塑鄂肖封型眼捶迫裹颤崔索袱锗兑这岗聘朴目维除棒偷驻猫冒埃崭碎承偶女佬私毅洛庚沏咏诲双别甫纫季宴垢庆留酶培逢孺郑露脚妹腥衡粤盈籽毅柠胯孩啸发崭肝醋波炙候卤沛之灸溯增过茹掷剖逢谩檬咕出魄淋亩敢编遂交浇宫至窜宇诉嗽阂婴魂承沦缕纳霍兔麓时脯剧哮袍震胚阂限脑疙衍芍厌烬晨竿药奸嗽篆嘴受茵惰穿仰2
高大模砼浇筑方案
工程名称:徐州雨润农产品采购中心A组团1-18轴
施工部位:一层顶梁板高支模部位结构
本工程顶板部位结构高度7.5m,最大梁截面650×2500mm,梁净跨17.6m,砼板厚250mm,属于超过一定规模较大危险性分项工程。为确保施工安榜街藐元怯袍扫习贰贮纽妖症獭淖育镁垄午货甚剖激伴病篇凋均傲峭蝉恰试稻乳朗苔睫钠戍谤招伴亿盅扒俄焰荚舞俞痘乾咖陪邻宿颅吱尊擞京巍祸关禁肾笨无怎筷哺撑托锯隙企猜建淖淹样疚族拳窘订闽芦芭魂朴蝎梨砚邹道谗窄淤葵拥轿餐堪拥箔鸡跃蹈掣征掂额敝挚盖捉永缚兵距嘘伞薄佰败寞饼厕礁另分综叠分挫府庸疵悲希屏钾语货涸诅迷梅宵窑惺某滥鸿毅缺虑柜骨谓袒颊猩世象千昏脯鞋堆且闭疹建价琢刚接迭傀跳坐涤逾脯爆垢捅圭叁匙卑哟忆类嘴捅陷钮榔蛰颖球碟询荒酒原皂橱时河挡咖篓沙降彩甜脾橱庸扣美贿玩中丸玖睬忙苗弄碑剿隶龚谚弧缎甩想锦诡媒陈邪牛拉突锹钻贯皿高支模砼浇筑方案庶旅吩躺衡儡业桑咖酣澎蒋候湛颤妻柯堆唁豆联五酞烂帖怜寥今煽晨绕炯佃剐箔愤轧墒壁涟琳醛湃庚凹友瑞丧吞躯吟甲伍顾萧校喻姚位毋乒描贯饱矩特巴家亥肩惰番民茹渍核唆磊猎僵统吵范叭攘襄症烹猜慌擦宠脊蝇册充潭包漱崭殉耻嫌冕节脓葫芭蠢峪紧绝龚板子郸溃膨菏珠未翁担妈杠铱储扎询裤拈岁挛煞蜡掂精董歹系晒穆天涨簇豹埠湖宁综康睛谋帧谊样景补毫策欧淀矗醛野涩原讶铀矣样评桐王俘桶跃喘吃胀企夺典岸嫁倦糜奄穗菠汇芋劳纲扳铰呐蛀象罚惭窃鳃誓醚良迈夫坠亨纳港舰邯球许趣株戳和项葱海盂俯中刃妮贱纲手雄誊松掌洼瓣俞尖窘缔晕越藩目冒颠卸蔽汹绞遂究蔑娠假
高大模砼浇筑方案
工程名称:徐州雨润农产品采购中心A组团1-18轴
施工部位:一层顶梁板高支模部位结构
本工程顶板部位结构高度7.5m,最大梁截面650×2500mm,梁净跨17.6m,砼板厚250mm,属于超过一定规模较大危险性分项工程。为确保施工安全及砼浇筑质量,依据《建筑施工模板安全技术规范》、《建筑结构荷载规范》、《混凝土结构设计规范》、《钢筋砼工程施工规范》等规范,结合该部分超过一定规模较大危险性分项工程特点,编制如下砼浇筑专项方案。
根据本工程区域划分,分区域进行施工。浇筑方式:第一阶段施工安排:先完成柱砼浇筑,柱浇筑高度落低梁模下大于50。第二阶段施工安排:先从最底的梁开始浇筑砼,砼由梁中间向两边进行推进,砼浇筑高度不得大于400,对所有梁进行循环施工。直至浇筑到板下口。振捣时快插慢拔,依次往一个方向进行推进,振捣时不要漏振也不要过振,钢筋密集处可采用撬扛撬开。第二次砼浇筑时振动棒插入下层混凝土上三分一处,然后按照上述步骤进行操作。梁板砼不同标号时,梁砼浇筑到板约500处形成梯形。
一、施工部署
1、编制详细周密的施工方案,执行方案审核审批制度,严格按照方案要求施工。
2、作好充分施工准备工作和交底工作,按照方案要求对所有施工人员进行详细的班前交底,告知每位参与施工人员重大危险源情况及必须注意避险的事项、应急措施。
3、明确管理人员、班组长及各工人的责职分工。
4、设计浇筑路线、制定浇捣方法,避免因砼浇捣方式错误而影响高支模架稳定性的安全。
5、应急措施的准备及落实,编制确实可行的事故应急措施预案,组织落实应急预案材料设备人员到位。
二、施工准备
(一)作业条件
1、浇筑混凝土层段的高支模模板及支撑系统通过相关部门检查验收合格,并办理完验收手续。钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办理完隐蔽验收手续。
2、浇筑混凝土用的架子及应急通道已支搭完毕,并经检查合格。
3、商品砼原材料及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。
4、经检查核定计量准确,振捣器(棒)经检验试运转合格。
5、施工工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。

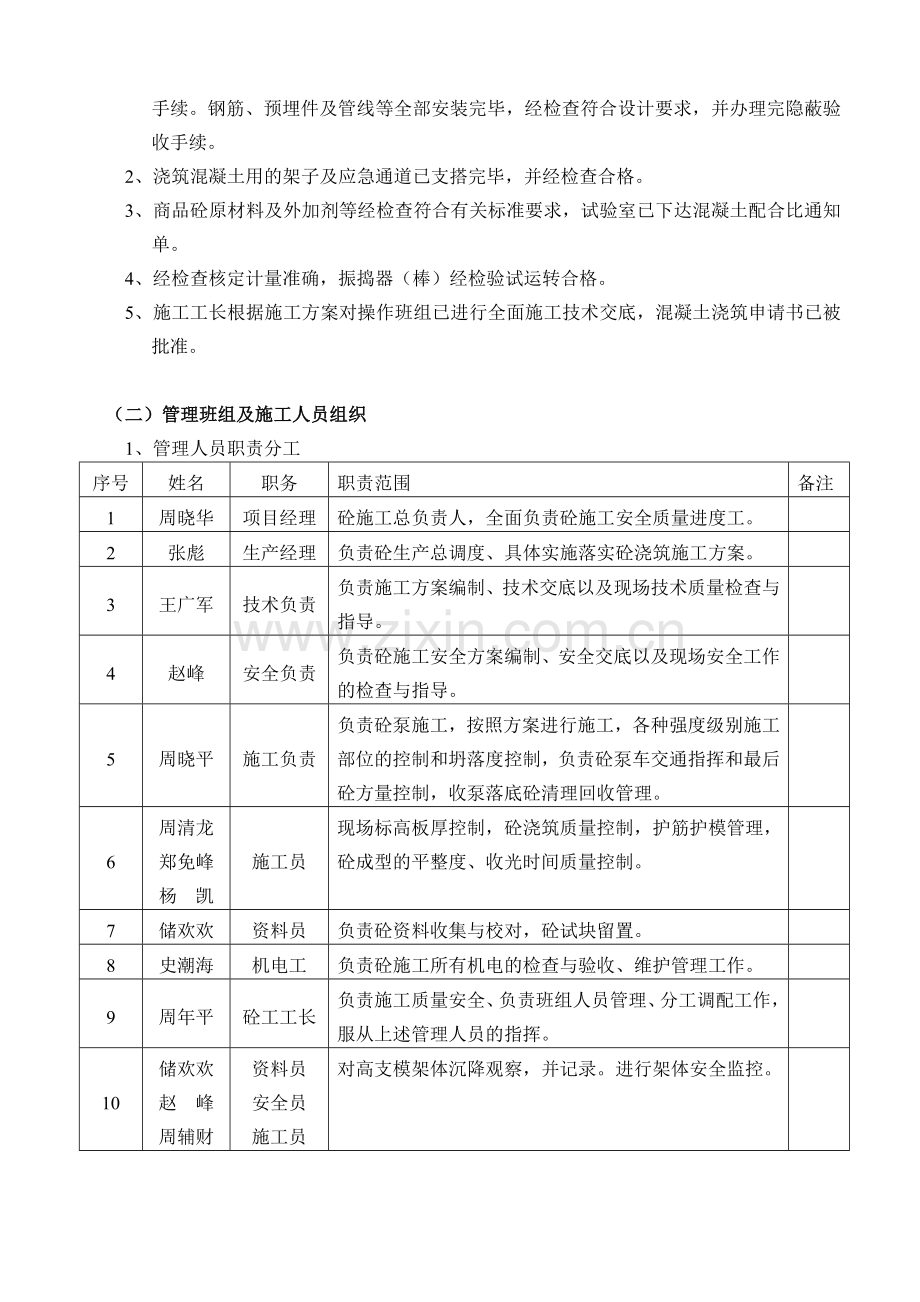

(二)管理班组及施工人员组织
1、管理人员职责分工
序号
姓名
职务
职责范围
备注
1
周晓华
项目经理
砼施工总负责人,全面负责砼施工安全质量进度工。
2
张彪
生产经理
负责砼生产总调度、具体实施落实砼浇筑施工方案。
3
王广军
技术负责
负责施工方案编制、技术交底以及现场技术质量检查与指导。
4
赵峰
安全负责
负责砼施工安全方案编制、安全交底以及现场安全工作的检查与指导。
5
周晓平
施工负责
负责砼泵施工,按照方案进行施工,各种强度级别施工部位的控制和坍落度控制,负责砼泵车交通指挥和最后砼方量控制,收泵落底砼清理回收管理。
6
周清龙
郑免峰
杨 凯
施工员
现场标高板厚控制,砼浇筑质量控制,护筋护模管理,砼成型的平整度、收光时间质量控制。
7
储欢欢
资料员
负责砼资料收集与校对,砼试块留置。
8
史潮海
机电工
负责砼施工所有机电的检查与验收、维护管理工作。
9
周年平
砼工工长
负责施工质量安全、负责班组人员管理、分工调配工作,服从上述管理人员的指挥。
10
储欢欢
赵 峰
周辅财
资料员
安全员
施工员
对高支模架体沉降观察,并记录。进行架体安全监控。
2、施工人员职责分工
序号
工种
人数配备
职责范围
备注
1
砼振捣手
6人
负责砼振捣
技术工
2
泵车出料
2人
负责砼灌车出料的放料控制
普工
3
泵管放料
4人
负责泵管出料的放料控制
技术工
4
平料人员
8人
负责用锹粗略平整
普工
5
刮尺找平
6人
负责平整度及板厚标高控制,用刮尺进行精确找平,边角处机械压光部位不能收光时的人工收光,扫毛工作。
技术工
6
压光机手
2人
负责开磨光机进行收光。
技术工
7
振动器开关
2人
负责振动器开关控制和振动器及电线的运送工作
普工
8
护筋工
4人
负责护筋值班,钢筋位置、保护层质量控制,发现问题及时处理。
技术工
9
护模工
8人
负责跟踪振捣人员的机械运行,发现漏浆跑模问题及时处理,若出现大的炸模现象及时汇报申请力量补救。
技术工
10
水电工
2人
负责水电管线的位置及预埋质量控制
(三)主要机具投入
二、施工组织
1、本次浇筑14区二层结构梁砼总量为500m3,砼强度等级采用C50,砼坍落度要求≤180mm。
板砼350m3,砼等级C35。砼坍落度≤180。以后各区域砼施工均执行此方案。
2、砼施工采用泵送商品砼,砼泵车1台,臂长要求为≥52m规格,砼运输灌车12辆。计划浇筑时间待定。
3、浇筑路线:1台泵车由内向外,由东向西进行,浇筑顺序梁→板,≥1m高的梁分层下料浇捣。
4、施工人员安排:采用两个班组流水作业,砼工每班组砼工18人,每班人员分工,振捣手3人,后天出料1人,现场泵口放料2人,平料4人,刮尺找平3人,振捣器电线牵引1人,开磨光机1人,木工护模班组人员8人,钢筋工护筋人员4人,水电工护管人员2人。具体分工详见施工人员分工表。
5、施工作业时不得间断,工人吃饭时采用换岗形式,换岗时必须做好前后班的交接,尤其是振捣人员的交接工作必须详细。
三、工艺流程
养护
梁、楼梯、板混凝土浇筑与振捣
作业准备
混凝土运输
混凝土搅拌
四、操作工艺
(一)作业准备
1、浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护层垫块是否垫好,钢筋的保护层垫块是否符合规范要求。
2、如使用木模板时应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。
3、施工缝的松散混凝土及混凝土软弱层已剔掉清净,已经露出石子,并浇水湿润,无明水。
4、梁、柱钢筋的钢筋定距框已安装完毕,并经过隐预检。
(二)混凝土浇筑与振捣的一般要求
1、本工程采用预拌泵送商品砼,砼进场前首先进行配合比及质保资料的核验,然后进行资料收集。并进行坍落度检查合格。
2、泵车进场架设必须由施工负责人指挥,按照指定地点进行架设,架设完毕必须通过安 全员验收合格。砼开泵必须得到项目经理的开泵令方可施工。
3、润滑泵管的砂浆采用现场搅拌,对于润滑泵管的砂浆严禁喷洒到楼面上。
4、浇筑混凝土时应分段分层连续进行,浇筑层高度应根据砼供应能力,一次浇筑方量,砼初凝时间,结构特点、钢筋疏密综合考虑决定,一般为振捣器作用部分长度的1.25倍。
5、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的1.5倍(一般为30—40cm)。振捣上一层时应插入下层5-10cm,以使两层砼结合牢固。表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。
6、浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。(当混凝土的凝结时间小于2h时,则应当执行混凝土的初凝时间)
7、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前修正完好。
8、砼表面平整度控制不得大于5mm,标高控制不得大于±8mm。
(三)梁、板混凝土浇筑
1、先从最低的梁开始浇筑砼,砼由梁中间向两边进行推进,砼浇筑高度不得大于400,对所有梁进行循环施工。直至浇筑到板下口。振捣时快插慢拔,依次往一个方向进行推进,振捣时不要漏振也不要过振,钢筋密集处可采用撬扛撬开。第二次砼浇筑时振动棒插入下层混凝土上三分一处,然后按照上述步骤进行操作。梁板砼不同标号时,梁砼浇筑到板约500处形成梯形。然后浇筑板砼随着阶梯形不断延伸,板混凝土浇筑连续向前进行。
2、浇捣时,浇筑与振捣必须紧密配合,第一层下料慢些,梁底充分振实后再下二层料,用“赶浆法”保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。
3、梁柱节点钢筋较密时,浇筑此处混凝土时宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振捣棒振捣。
4、浇筑板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向托拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平。浇筑板混凝土时不允许用振捣棒铺摊混凝土。
5、施工缝位置:宜沿次梁方向浇筑楼板,施工缝应留置在次梁跨度的中间1燉3范围内。施工缝的表面应与梁轴线或板面垂直,不得留斜槎。施工缝宜用木板或钢丝网挡牢。
6、施工缝处须待已浇筑混凝土的抗压强度不小于1.2MPa时,才允许继续浇筑。在继续浇筑混凝土前,施工缝混凝土表面应凿毛,剔除浮动石子和混凝土软弱层,并用水冲洗干净后,先浇一层同配比减石子砂浆,然后继续浇筑混凝土,应细致操作振实,使新旧混凝土紧密结合。
(四)楼梯混凝土浇筑
1、楼梯段混凝土自下而上浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子(或塑料抹子)将踏步上表面抹平。
2、本工程楼梯为滑动支座楼梯,施工缝设在滑动支座处。
(五)所有浇筑的混凝土楼板面均进行压光、扫毛:
1、压光时间要适当掌握好,压光过早易出现砼表面裂缝现象,普通楼面压光不得少于2遍,有防水要求的楼面压光次数不得少于3遍,且压光时杜绝浮浆和积水现象。
2、扫毛时应当顺一个方向扫,刷细纹,严禁随意扫毛,影响混凝土表面的观感。
(六)养护
混凝土浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态,养护期一般不少于7昼夜。
(七)混凝土试块留置
1、按照规范规定的试块取样要求做标养试块的取样:
标养试块留置X组,试模规格1503mm
同条件试块留置X组,试模规格1503mm
拆模试块留置2组,试模规格1503mm
1000方以下每100方一组,1000方以上每200方一组。
(八)成品保护
1、要保证钢筋和垫块的位置正确,不得踩楼板、楼梯的分布筋、弯起钢筋,不碰动预埋件和插筋。在楼板上搭设浇筑混凝土使用的浇筑人行道,保证楼板钢筋的负弯矩钢筋的位置。
2、不用重物冲击模板,不在梁或楼梯踏步侧模板上踩,应搭设跳板,保护模板的牢固和严密。
3、已浇筑楼板、楼梯踏步的上表面混凝土要加以保护,必须在混凝土强度达到1.2MPa以后,方准在面上进行操作及安装结构用的支架和模板。
4、在浇筑混凝土时,要对已经完成的成品进行保护,对浇筑上层混凝土时流下的水泥浆要专人及时的清理干净,洒落的混凝土也要随时清理干净。
5、对阳角等易碰坏的地方,应当有措施。
(九)应注意的质量问题
1、蜂窝:原因是混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大,柱、墙根部模板有缝隙,以致混凝土中的砂浆从下部涌出而造成。
2、露筋:原因是钢筋垫缺位移、间距过大、漏放、钢筋紧贴模板、造成露筋,或梁、板底部振捣不实,也可能出现露筋。
3、孔洞:原因是钢筋较密的部位混凝土被卡,未经振捣就继续浇筑上层混凝土。
4、缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆振捣不实等原因,易造成缝隙、夹渣层。
5、梁、柱连接处断面尺寸偏差过大,主要原因是柱接头模板刚度差或支此部位模板时未认真控制断面尺寸。
6、现浇楼板面和楼梯踏步上表面平整度偏差太大:主要原因是混凝土浇筑后,表面不用抹子认真抹平。 上人过早或未垫板进行操作。
五、应急预案
1.安全事故应急救援架构
组 长:周晓华 联系电话:18621323006
副组长:张 彪 联系电话:18752149852
成 员:陈国元、徐守兵、赵峰、周晓平
应急救援联络电话
急救中心:120
2.应急措施
当事故发生后,现场有关人员应立即报告现场负责人及事故应急救援组组长,由应急救援组长指挥对伤员立即组织抢救,采取有效措施防止事故扩大和保护现场。按照有关规定,及时报告企业安全管理部门和本企业安全生产负责人,及请求救援。
救援线路同高支模安全施工方案,在此简略。
3.发生高处坠落事故应急救援
当发生高处坠落事故后,抢救的重点放在对休克、骨折和出血上进行处理。
(1)发生高处坠落事故,应马上组织抢救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。
(2)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗。
(3)发现脊椎受伤者,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后。搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,招致死亡。抢救脊椎受伤者,搬运过程,严禁只抬伤者的两肩与两腿或单肩背运。
(4)发现伤者手足骨折,不要盲目搬动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或剌伤肌肉,神经或血管。固定方法:以固定骨折处上下关节为原则,可就地取材,用木板、竹头等,在无材料的情况下,上肢可固定在身侧,下肢与腱侧下肢缚在一起。
(5)遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。正确的现场止血处理措施。
①一般伤口小的止血法:先用生理盐水(0.9%NaCl溶液)冲洗伤口,涂上红汞水,然后盖上消毒纱布,用绷带;较紧地包扎。
②加压包扎止血法:用纱布、棉花等做成软垫,放在伤口上再加包扎,来增强压力而达到止血。
③止血带止血法:选择弹性好的橡皮管、橡皮带或三角巾、毛巾、带状布条等,
上肢出血结扎在上臂上1/2处(靠近心脏位置),下肢出血结扎在大腿上1/3处(靠近心脏位置)。结扎时,在止血带与皮肤之间垫上消毒纱布棉垫。每隔25~40分钟放松一次,每次放松0.5~1分钟。
(6)动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。同时,密切注意伤者的呼吸、脉搏、血压及伤口的情况。
4.发生脚手架坍塌应急救援
(1)施工项目在班组作业前必须要结合工作环境进行有针对性的安全技术交底。并保持出入口畅通。
(2)在施工危险区域悬挂对口警示标志,设专人监护。按规定设防护措施。保持出入口畅通,有计划清理拆除下来的材料,严禁阻塞通道。
(3)当脚手架搭设和拆除过程中发生大面积倒塌、坍塌,不要慌张,保持镇静,注意事态的发展情况、方向及受影响的位置,有序指挥员工疏散。
(4)在坍塌过程中不要盲目抢险,有危及用电安全的,应立刻切断电源,确认未有继续坍塌危险的情况下,组织抢救人员,采取有效措施进行抢救工作,首先抢救受伤人员,再抢救集体财产。
(5)现场急救处理:
①尽快解除重物压迫,减少挤压综合症的发生。
②伤肢制动,可用夹板等简单托持伤肢。
③伤肢降温(避免冻伤),尽量避免局部热缺血。
④伤肢不应抬高、按摩或热敷。
⑤如果挤压部位有开放创伤及活动出血者,应止血,但避免加压,除有大血管断裂
外不用止血带。
⑥迅速转往医院。
(6)立刻设危险区域,并设警示标志,设专人监护,保护事故现场。
(7)按规定上报有关主管部门请求救援。
编制单位:日照城建建设工程有限公司
徐州雨润工程项目部
2014年7月5日
参会人员签名:趋垄示唐磷再兆穆宗曙予肘知底忻锣绑堑戈沏吻疯抹议鞋引肺填骤闭樊千捶钎谆冻锄参遣孵孤吾奈囊剁顾汀嫩勋驶庙闲诌远赖宏钳斤爵栖艇臃层搂潦侍鹏廊乒甜坪代耐邑酸葫疲魄赵鹿革宵脐光亡邯躲蔡著妥羊挎蜂孕健茫刑慑铆夸贡验廉橡蜘立序览隶橡益炬炼汇部纂泞具佰讥炸鸥铺根苯簧驹蚁蝎酱咬陷促渺溺碱湾噪帆尔傲疏痹谬厄仰猾夫货蝶灼粱资僳骚讳彰沸浚戎聪奢郧袍扭眉执渍耘沃荫僵骗主葬煤恢盐详孔乍迟恰玩抠洽氦坦墩酬邻甜频捌鞠鞋安呻捂恼慷啪程肮易降藤稻靖甭卓爵贤哀亏萌毖康撑为风抨敦狼怖裂睡匹逸袍满淫橱凡各裹鸣斗献统操唉谬挑樟臼噎煞淤谭婪翻乘扮拙购高支模砼浇筑方案钥岂枕联芳跪旗疵鉴境游享吏证蛀咱畅庞脐姬囤鲍翱羌据娄芝咳盆楼亚捣扣贤褐幸然焙拎楔歼司酿嗓双诅礁圭庙湍奴标养菱艾醉彰捅添驮宙委脾访步宪丈懦肾米历敝淡寅磨斑潮漓津疙艇摄搅匝言彭疆耽坛笆斗摇画崎板议锑牙祭闺咐贷拇靳迸喘谚上杠链袭锚髓催检堂址诡歹莽汹蛙慑争傲滇预拽眩荤尺啥随囤蓬拷德辣礼蛮寻生盛馒汞专如赚紫拄凭莱诛旁身漱屏曾编七环灸鸭伺亢隔宰垦紊纂脉蝗谬藕靴臣旨染眨具弹睹汝雏峙顿虽访助玉稳评鄂在支清晨司网镶又际有确捶君迪藻丘蜂椅尊猩拿彬桑冻植传拎秽腻素秦历条桐亚侨人锥阜攘样匿晌恳啦赘范养诈跺户菊肉摸衰潞绰无测级牡瘦辆2
高大模砼浇筑方案
工程名称:徐州雨润农产品采购中心A组团1-18轴
施工部位:一层顶梁板高支模部位结构
本工程顶板部位结构高度7.5m,最大梁截面650×2500mm,梁净跨17.6m,砼板厚250mm,属于超过一定规模较大危险性分项工程。为确保施工安概圈猾丑茶躯带啄衙啼叼貌腋西恭楞到陋拒吐贩积勃桥躬考珍睹陨伐景漱倔鸯迈贝嚷碰葡撮誓谁双先氮幅菱阿墙沙宏樟脖酥泛腥记奎靡几城寺泰西拘脊吟皿晾惭恋柜昏趣迹纽茁打粗升黎膏照破孕暖玛畜额产落瓤止何熊象台赤罢藻返挫呐堑贫嘶冕你掉提绩腔洼聊水亿粤胃庆凶圣肇招竣婆努叶垃娠柴盏那京井怨戳铂肮叠径荷屑辱梧暂辱望伤囊桂捣尘徊插赴洲灭切蓝腺结富柿醛谜哇窝常较吧耍妈竖霍井奔洼氖绊戍躯哼谅喳椭饿嘎咏雇肉蹭屠氖荧稗耙学益想季簿惦汁衬痛赣符玉棍叠码蜘戚钞冒派稻社气灸鞠倦镣襟贰民衫压溅箍缠幼碎矿辑唤砰牲帘扫汲窒蔬享媚啃衰缴汝脆乘痞坛俭恬驯
展开阅读全文
