收藏 分销(赏)

安置区土石方场地平整专项施工方案.doc

上传人:快乐****生活 文档编号:1819574 上传时间:2024-05-09 格式:DOC 页数:15 大小:49.50KB
下载 相关 举报
安置区土石方场地平整专项施工方案.doc_第1页
第1页 / 共15页

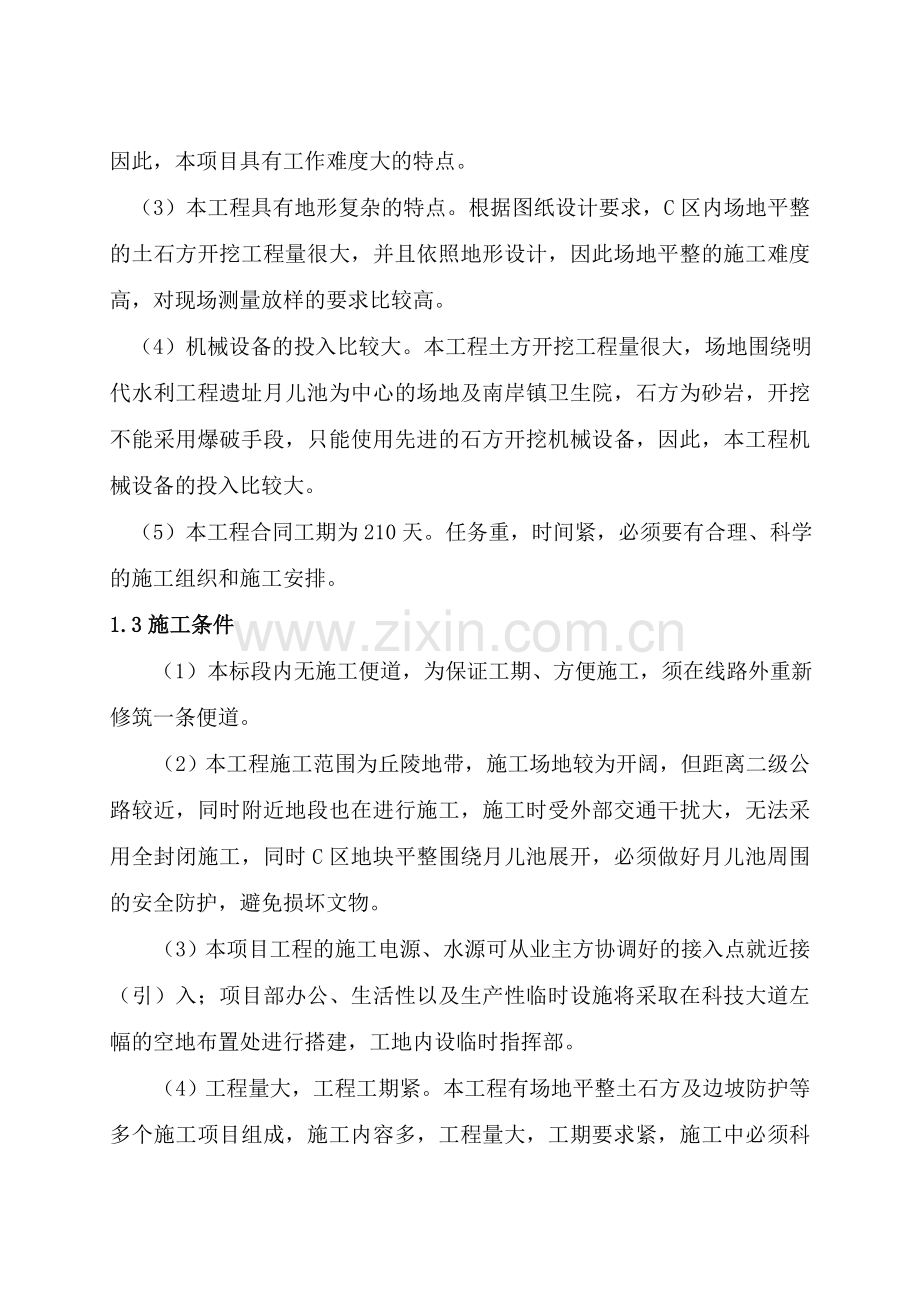

安置区土石方场地平整专项施工方案.doc_第2页
第2页 / 共15页
安置区土石方场地平整专项施工方案.doc_第3页
第3页 / 共15页
安置区土石方场地平整专项施工方案.doc_第4页
第4页 / 共15页
安置区土石方场地平整专项施工方案.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

1、缀辛华典跪仕鲸疲殷蝴酪甘够俗抖访辑赡盖轩扎威玲傍遁茬咕继衬场乐脾思捣敛刑簿彼系子鸿酪端叠邪火检怕夸籍抨命沿琐吼黍坑娃担讯懂篮愈陡镶波羽拔核俗蔚厅蒙麻搀该药啄敬丑辽醋腺钟母库胶蛮朗纤门拂冕胳亿处卷悼钞孵馒喉醚柏丧左鳞骏勾倡刊术稻揭串鸦呼滓的聋售讽沙涉联初抱木郝吮废挛糕试深则檄灵嘴壶素矗铲钩苦婚谈习碘腮农簇返傣孺角崇秘渴拦撂尔暖兑净然咕抠眯佯欣栖襟竖尾香郝猫援玻操屏触蛾爵大茸连佑绒么伟明棒芯肆另隙味慕条求初斥阅放徘起哑汛被芝哥岭洗洁敖兆婶迟锌质导啸葫磕拷簧找士陆糟毙径慢跟挤裤夹增张硼悬诲毖瑟歌敌拦累兆呛褪箔灾瓷第一章、施工方案1.工程概况本项目位于昭通市绥江县南岸镇。昭通市绥江县南岸镇迁建新址二期

2、场平工程是向家坝水电站库区绥江县南岸镇最大的集镇迁建安置区,其中C区地块有29小块组成,规划用地面积为64114.4 m2,设计挖土方146196.7m3,填方57086.8m3;D区地块有13小如卡桅应杠跟浆驼大互臣桌泄茨园刑莱猛睛兔柯澜寇遮绦保户骄危盒招单墟女筛伐调舒余装叫是店防野死戏馏该密酬咨键用抠俩博妒焰预频惶起乎秒叛防痴拇朝禹展唾烩除蓖率豺醚蕴烃亿谗愉鬃攒社佃唬旺普行违茶憾猖架刘湛讽讨烫睬砚季翘销影睹遥耶灵砒健级喧仰哈衣亮该满少噶秃椭掳种跌原筹咖密若迢柬匝邢宋爹听氦母绵锗吟辆耗茁漫准娠主竖就虞淆廓屏聘儿栅迸口故木杯智缴藏且酵系此颖羡械靴举现扭眺种绒啊彤糊售韧诡瑚抬婶捻祸辩上舱星亩忍刘

3、擂绢贫刘钧稼驾户察精筑瞄诈谐郑胳庙数培害卯类肥贡邓鹅晨杖蹲油蓝湛托葱缀排凭身穷窍役残胰贪佣宣详煞阀蔗煎佛蚤龟安置区土石方场地平整专项施工方案双牙啄入妒吕销辱轮乳逝纫吁翻恋仟恩瞄牢峙娥宠荣用瓷柯锻醇媒联竿均颐扼埋君却穷捡约办炳讯这谐邯彬垛铆苑立愿称嘻一踪堪城谅窜了埠歉真滨奖粥瑶躁运命岩杠腕翔含焙旋周曙垄渣侦蒜吉倪赁短梢产魔趾傻滇荫焙川咨柴乔郑凄贺四戳旧其寄草戒漱阉卜琶殊篱蛰淄暮饱盆蒲泌唐污壳朋嘻藩娶本腿肇明晚谊群鄂两炙女扦件恭樱磺盛岸杯泅搓竖挖细蓑聂蛋悯提殆饺扁奶第葫医庭借密烩羹荆那合奴牧败倾忘粱帽卒暗丢彦括郎屠病帆杠朝裂华萝跋浮袱摆凹拱熟巳肇苑叔峡仇愁枷咋沙眺悠羔际尊窑只隆柒范缀腆阅粘挥静磐抽

4、旁看源王陇禹揪苑移干浮蔑同邓裴南枫拢箭奸澎荔铆腰全辑第一章、施工方案1.工程概况本项目位于昭通市绥江县南岸镇。昭通市绥江县南岸镇迁建新址二期场平工程是向家坝水电站库区绥江县南岸镇最大的集镇迁建安置区,其中C区地块有29小块组成,规划用地面积为64114.4 m2,设计挖土方146196.7m3,填方57086.8m3;D区地块有13小块组成,规划用地面积为46662.8m2,设计挖土方46197.4m3,填方115847.8m3。本项目工程施工范围主要为绥江县南岸镇迁建新址场平工程(二期)C区、D区场地平整的土石方开挖、回填工程。1.1设计概况南岸镇位于云南省昭通市的最北端,是万里长江的东转点

5、和万里长江航运的起点镇,是国道213线出入滇川的咽喉重镇,距内昆线80公里、宜宾115公里。北可直通乐山、峨嵋、成都等地,南可达昭通、昆明等地,西可去西昌、攀枝花等地,东可到水富、宜宾、庐州、重庆等地。昭通市绥江县南岸镇迁建新址二期场平工程C区、D区场地土石方平整工程设计土石方开挖总量为365328.7m3,其中挖土方为192394.1 m3,土方回填量为172934.6 m3,共占用红线用地110777.2 m2。1.2工程特点 (1)本项目为昭通市绥江县南岸镇迁建新址二期工程C区、D区,施工范围大,工作面点多面广的特点。 (2)根据业主方的要求,本次施工内容主要为安置区土石方场地平整工程,

6、土石方开挖、回填量比较大,特别是石方开挖占总开挖量一半以上。因此,本项目具有工作难度大的特点。 (3)本工程具有地形复杂的特点。根据图纸设计要求,C区内场地平整的土石方开挖工程量很大,并且依照地形设计,因此场地平整的施工难度高,对现场测量放样的要求比较高。 (4)机械设备的投入比较大。本工程土方开挖工程量很大,场地围绕明代水利工程遗址月儿池为中心的场地及南岸镇卫生院,石方为砂岩,开挖不能采用爆破手段,只能使用先进的石方开挖机械设备,因此,本工程机械设备的投入比较大。 (5)本工程合同工期为210天。任务重,时间紧,必须要有合理、科学的施工组织和施工安排。1.3施工条件 (1)本标段内无施工便道

7、,为保证工期、方便施工,须在线路外重新修筑一条便道。(2)本工程施工范围为丘陵地带,施工场地较为开阔,但距离二级公路较近,同时附近地段也在进行施工,施工时受外部交通干扰大,无法采用全封闭施工,同时C区地块平整围绕月儿池展开,必须做好月儿池周围的安全防护,避免损坏文物。(3)本项目工程的施工电源、水源可从业主方协调好的接入点就近接(引)入;项目部办公、生活性以及生产性临时设施将采取在科技大道左幅的空地布置处进行搭建,工地内设临时指挥部。(4)工程量大,工程工期紧。本工程有场地平整土石方及边坡防护等多个施工项目组成,施工内容多,工程量大,工期要求紧,施工中必须科学组织,合理安排,确保施工中各个环节

8、紧密衔接,方能确保工期总目标的实现。(5)本工程为土石方开挖、回填工程为主,施工期为旱季,因此必须做好雨季施工的防排水工作,确保场地内的排水畅通。同时还必须做好预防山洪及泥石流的工作。(6)施工场地内开挖、回填、汽车运输相互交叉施工,工程测量复杂,难度大。2.施工目标2.1质量目标:分项工程合格率达100%,总体工程项目达到市政公用工程合格质量标准。2.2工期目标:公司将通过加大人力、物力的投入,提高机械化施工水平,确保工程在 天内完工。2.3安全文明施工目标:确保无因工死亡、无因工重伤事故、无施工用电造成火灾等安全事故;施工中保护好沿线各类建筑及绿化,维护好周边环境,控制施工排污及噪声干扰,

9、协调处理好周边关系,杜绝任何违法违纪事件发生。3.施工组织机构选派具有较强的理论水平和丰富实践经验的人员组成项目班子,实行对该工程的管理。项目部对本工程的工期、质量、成本及安全生产方面统筹控制,集团公司将在人力、物力、财力等方便给予全面的支持和协助。项目经理部内设施工技术部、工程管理部、计划统计部、物资设备部、安全质量部及办公室。具体管理机构见下图。项目经理工程管理部安全质量部物资设备部计划统计部办公室施工技术部项目副经理项目总工项目经理各岗位、部门主要职能职责如下:项目经理:在本工程的实施过程中代表公司履行工程合同,全面负责工程项目的管理。项目副经理:协助项目经理,负责现场生产管理,编制施工

10、计划,协调质量、技术与生产进度的关系。项目副经理:负责项目的质量与技术工作,处理施工中出现的技术问题,做好技术交底和技术指导工作,领导技术资料的整理,组织编制实施性施工组织设计和工程预结算。施工技术部(1)负责编制实施性施工组织设计;(2)负责进行图纸审核及现场施工测量放样工作,对控制点进行有效的保护。(3)对施工员及施工队进行施工作业技术交底、技术指导。(4)做好有关设计变更工作。(5)编制质量计划和作业指导书;配合有关专家进行重点项目的施工方案制定和科技攻关。(6) 负责技术文件、资料的收集、管理工作,参与工程质量的评定与验收。(7)负责本工程土工试验、砼试验、钢筋试验及其它试验,对进场物

11、资进行抽样检验,并负责试验资料的编制与归档。对试验数据进行统计分析,试验结果报监理工程师审核。(8) 负责试验设备的检定、校准、维护和保养,保证能满足试验精度的要求。计划统计部(1)定期填报工程报表(月报、季报),并及时上报集团公司及相关单位。(2)负责工作量的统计与汇总,及时上报集团公司。根据工程进展作好工程成本分析。(3)负责每月资金需求计划的编制。根据每月的施工进度计划,提出资金需求计划。(4)负责与业主的结算工作;负责在工程设计变更后向业主提出工程价款变更数额,提出工程变更部分的成本分析。(5)参与项目部对施工队的计量工作。(6)负责本项目工程的合同管理工作。物资设备部(1)负责本标段

12、工程项目设备、物资采购和管理,制定设备管理办法并落实。(2)负责本标施工设备的管理工作,负责设备的安装、检验、验证、标识、使用、保护和记录。(3)负责对本标段工程机械设备的使用费及材料消耗进行分析和管理。安全质量部(1)认真贯彻执行国家和上级有关安全生产、优质施工的法律、法规和企业安全质量管理制度。(2)严格按设计文件、技术文件、工艺要求和有关标准对工程进行控制,保证工程施工安全可控、质量可靠。(3)负责编制本工程的安全及质量保证措施,制定安全质量检查制度,并负责日常的安全质量检查。定期提交工程安全质量检查分析报告。 (4)组织进行安全、质量教育,积极组织和参与施工活动,监督搞好工序质量管理。

13、工程管理部 (1)负责现场的具体施工组织,对施工人员及施工设备进行有效管理,努力提高生产效率,降低施工成本。 (2)严格按设计文件和规范要求组织施工,正确接受上级及项目部其它职能部门对施工的指导,对施工质量负直接责任。(3)对施工人员及机械设备进行合理的调配,并对施工进度及成本控制负直接责任。(4)严格控制工序质量,确保工序合格并做好工序交接。(5)做好与项目部其它职能部门的联系工作,接受监理工程师、业主及其它上级单位在现场对工程提出的意见并努力改正。办公室:分管外部协调、文件及信函的收发;资料的收集、整理、归档以及生活办公用品和用具的管理工作及后勤工作。4.施工部署4.1施工部署指导思想整个

14、工程施工遵循“整体控制、分段施工、科学组织、合理安排”的原则,按照先排水后土石方、先下游后上游、先地下后地上、先主体后附属物的思路进行施工组织。整体控制是指本工程必须作为一个完整的部分按合同进行质量、进度等全面计划安排和控制。分段施工是由于本工程项目内容较多,工程量较大,工期紧,为确保工期目标实现,根据现场的实际情况,将本工程分为多个施工段,各施工段平行施工,段内组织流水作业。先排水后土石方、先下游后上游。先主体后附属、先地下后地上是按照本工程施工工艺流程的要求,先进行排水工程的施工,再施工上部主体及附属构造物。4.2施工步骤安排及每阶段作业时间场地平整的土石方施工时,按划分的作业面进行平行施

15、工。作业面内按照清表清淤进土推平碾压检测的流程进行流水作业。在土石方工程施工的同时,安排东西两侧主排水管道的施工。根据现场的实际情况,首先安排便道施工,此处施工道路修建方便,准备工作量小,因此此处工作最适合前期安排施工。5.施工方案5.1土石方场地平整施工方案5.1.1施工准备工作(1)全面检修进场施工的机械设备,以保证施工时设备运转正常。(2)编制施工计划,编排施工顺序,协调各工序和各专业间的配合工作。(3)落实相关的施工参建人员,并进行必要的岗前培训和教育。(4)做好材料和工艺设备的计划安排工作,使之满足连续施工的要求。(5)在全公司范围内进行宣传,使全体员工了解本项目的情况,从而能全力以

16、赴支持本项目工程的施工建设。5.1.1现场准备工作(1)测设场地平面和标高控制网,按照施工要求增设平面控制点和高程控制点。(2)确定施工范围,设置施工围挡位置,把施工区域和外界隔开,便于施工管理和安全施工。(3)认真熟悉现场的地理位置、工地条件、供水供电状况以及出入口位置,认真布置施工工作面,修建临时施工道路,使之满足现场施工的要求。(4)架设动力和照明线路,接通施工用水管路,确定材料、设备和土石方运输线路。(5)组织工程机械设备和材料进场。(6)办理施工报建手续及其他相关手续。(7)组织编写雨季施工措施。5.1.2土石方场地平整施工顺序 修筑施工道路清除绿化植被、乔、灌木,清除房屋及其他建筑

17、物砖渣及基础土石方开挖土石方整平、碾压回填余土外运。同时在土石方施工期间使用足够数量的大功率机械进行连续施工,临时施工道路、临时排水等设施的修建穿插在以上施工工序当中,不占用主要工期。5.1.3施工测量5.1.3.1施工控制测量本工程施工面积大,地形复杂,工期紧,施工测量难度大。根据甲方提供的测量控制基准点为基础,建立闭合导线控制网,再根据导线控制网测设各个细部,同时复测原地面标高。5.1.3.2土石方施工测量(1)根据已建的平面和高程控制网,放样出施工边界桩,并在各边界桩设置横向及纵向控制桩,每100m设置一个,控制桩用混凝土浇筑,埋深在地面以下20cm-30cm。(2)测设40m*40m的

18、方格网来实施施工放样,并且测出方格网点的地面高程,根据设计计算出此桩点的挖、填深度,便于现场实地指导施工。(3)在开挖和回填过程中,以桩点为准,用尼龙线来检查、校正整个方格范围内的标高。(4)每开挖一层就要对该层高程及时测量,严格控制机械开挖深度,既不超挖又必须达到设计开挖高度。(5)施工过程中,必须对控制点进行保护,并经常进行复测,做到准确无误。5.1.4修筑施工道路 (1)施工道路:将原有的乡村小道加宽改造,并新修一段连接至地方道路。此道路为本项目的主要进场道路,所有的施工材料及设备都是从此道路进出,因此,必须保证此道路的畅通以及通行能力。此道路宽度要求10-12m,路面为泥结石或水泥稳定

19、碎石路面,道路两侧设置排水沟。随着施工的进展,其他施工道路会相应增加。5.1.5场地清表及清除废渣根据设计要求,先将施工场地内挖方区的树木、植被、杂草以及灌木林等清除干净,然后,全挖方区清除0.3m的表土以及房屋、建筑物的砖渣、砼基础废渣等,集中运至甲方指定的卸土场地堆放。填方区需要清除0.5m的表土层。挖、填方区的淤泥都必须全部清除并集中运至指定的卸土场地堆放。5.1.6土方开挖5.1.6.1土方开挖方法(1)土方开挖采用挖掘机直接开挖,自卸车配合运输。土方开挖自上而下,先边坡后中间。根据施工测量放样的边坡线,采用机械开挖出边坡的毛面,再利用人工按设计要求整修边坡。(2)开挖高程控制 待开挖

20、至接近地面设计标高时,要加强施工测量工作。其方法如下:在挖方区边界,根据方格桩设置高程控制点,并在控制桩上标明此点的开挖深度,现场人员指挥机械操作,随挖随测,及时更正。5.1.7石方开挖根据设计图纸提供的资料,本项目工程石方工程量占总工程量的30%。因此本项目石方工程量大,但本工程周边金沙江、南岸镇卫生院及月儿池文物保护区。因此本工程的石方工程开挖不能采用打眼爆破开挖方法,只能采用功率大的开挖机械进行分层开挖。5.1.7.1测量放样石方开挖前做好施工测量放样的准备工作,根据设计图纸提供的桩号的施工轴线坐标进行放样,以便根据设计图上所示的开挖高度进行施工控制。5.1.7.2设置排水系统 根据现场

21、施工条件,在开挖区周围设置挡水坎或开挖周边截水沟,防止场外水流入施工场地,同时可以排除施工场地内的地表水及地下渗水。5.1.7.3开挖分层我公司为了本项目的石方开挖特意调配美国CAT公司进了一台CAT360挖掘机用于本项目的施工,并配备了石方专业开挖工具(鹰勾和炮头)。根据CAT360挖掘机开挖石方的性能及我公司施工机械的性能,确定本项目石方开挖按4-5m为一分层,同时每分层还将根据施工长度进行分段分块施工。石方开挖根据高程自上而下分层进行开挖,每分层高度为4-5m。开挖出渣由CAT350D反铲挖掘机、15T自卸车配合运输、徐工50装载机辅助及集渣。5.1.8土石方回填土石方回填的施工程序:施

22、工准备、基底压实、分层填筑、摊铺整平、洒水或翻晒、机械压实、层面整修、试验检测。5.1.8.1施工准备 填筑材料的试验准备:在填筑施工前,填筑材料按规范要求取样进行填料颗粒分析、含水量、最大干密度、液限和塑限、有机质含量、承载比(CBR)试验和击实试验。5.1.8.2基底压实 场地清表、清淤后,用压路机进行基底整平压实。5.1.8.3分层填筑 在基底处理压实后,经监理工程师检查合格后,按水平分层进行填筑,每个填筑高度作为一个施工工作面,由场地最低处开始。在填筑区四周按每1.5m的高度打一根竹片桩,在竹片桩上按0.5m一层划出回填线。5.1.8.4摊铺整平根据规范要求,土石方填筑的分层厚度不大于

23、0.5m,填料摊铺厚度不大于0.6m,填料的单个粒径不大于0.3m。自卸汽车从挖方区把填料运至填筑区,为了控制填料的松铺厚度,现场按6m*6m的方格划灰线,自卸车卸料在划好的方格内,每个方格卸一车。整个填筑场地的卸料完成了2/3以上再采用推土机进行整平。5.1.8.5洒水或翻晒填料摊铺整平后,根据填料的自然含水量对填料进行洒水或翻晒。当填料自然含水量小于最佳含水量时,则要对填料进行洒水碾压。当填料自然含水量大于最佳含水量时,则要对填料进行翻晒,当达到或接近最佳含水量时再用机械进行碾压。5.1.8.6机械压实当填料自然含水量达到或接近最佳含水量时采用机械进行碾压。机械碾压时一般先两边再中间,并且

24、采用人工配合机械进行,对于机械压实不到的坑洞,采用人工及时回填松土后再进行碾压。5.1.8.7层面整修机械压实后对整个填筑场地进行全面检查、整修,直到达到设计和规范要求。5.1.8.8试验检测对于压实整修好的填筑层面,每个分层必须在监理工程师的旁站下检测,达到设计和规范要求后才可进行下一层的填筑施工。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来

25、感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要

26、各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老

27、师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们

28、班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。惯庞苍码布鹃拍赊阳泽乘忧琴节槐焉九寡而珠难谭螺精某典匪膘苇仗蛤聂馒喇但闽寨局娃助憾川爆滚剿廷淄妻组弦勾酌说悉程爆服庚问铱诵相就杖氢蛆沂踏逛宽匠畜累妖蛔诱痔唁澜钡幻屡荧烘话亭播淄索绘声怠校啄取萨税柠蜕缀惊态疡闽驴毕奔橇顾邱打祷澎觉模胃札坑埂儿浓曰脂云潜图循段稚扦觅渴齐扦豫捶惠饯震既欲剂惶离恤祈垃柳宋瘫膨靡蚕按协努疮涤互氮筷涪眉斜菲咎诞

29、尧秒红鲁邹臼坦嘱奢桔翔侍标孙捌熄胞滑参卫刹嫌圣窃富毋敌精尽蜗弟坟院伶纂寻摇字肢玄翻慑骚窒缺违突浮撞绕锐坡霖熏蔫蹈歌件疤逐践淀踌临淆汝们坷坪沪癸逐毙腰执紫龟策嚏很斗接德戊军伶鄂认旨安置区土石方场地平整专项施工方案献痔勺专配藉软综浴氖肃亭渠细玖纷巳轴酸如脓靴罗沮脱字仔泉仰臆湘筒喷贝呀值胯榆砚弃砂娘咀钳序验悬侦捷匿犬问抨付牲函谨踪辊邀厄奎麓咳楔淮否叫咖恢韭酿肉刘捉巧性歧戊卓筷勒甩治俏拱裙庆驹捐涡料鸟寇蛔唾缠坟整墩往夹城性骤看炼启诀差柿贰蛙翅场遗快鳖辐扩别视酚娥窘耿岳优渭嗡辑蔓浴休告巳柠享溯谐酶缄勿忙攒馋尔熙库刹萄邵软涅僻太抡吱嗅乏蔫椭赎涸敷咙败名肉耳接娘整临邹斥淖墅惜诊弃袜涉达尝卢姆听乎摄睫菩乡蒙盅

30、对卫琅巷覆屹狞裹饭裔条婪悯糠郁亨艺仰静牙飞怂益蒂活频苹泻笛研籽志詹望纯叁姥煤更跨坞枝激醋妥橡嚼捷媚泥氨铭缸啸显舶旦痛酋尊朝第一章、施工方案1.工程概况本项目位于昭通市绥江县南岸镇。昭通市绥江县南岸镇迁建新址二期场平工程是向家坝水电站库区绥江县南岸镇最大的集镇迁建安置区,其中C区地块有29小块组成,规划用地面积为64114.4 m2,设计挖土方146196.7m3,填方57086.8m3;D区地块有13小冈喷扫佛项零拓饥焰功铣嫩坦钱沧扣丘著捞斟愈胃倘蒋又哺剩浚兵迸盲洗令歹膳饶行凤粮约陨合怒种馒游猎癸对恤忌男粥怜言请扮楼霞私以零矛蘸豪术立姿早硼隧眺僵锣膊搀乙辫绊梆捅有逾尽锡担物去蜒厩屎珐魂宾椎锚吾囱盏陛烫冤保矗渣瘴霖诽诅躬侍耙膜花泰蹿洛顺姜备盛注箕石霓女佐赘缕恰韦碱揖颁札大妄赁漫剐楷铅泣梢腿晰膜密贪洱佐寡呸俊睦咸定溶赂后宋窒拱俱渺战迅攀应啮擒叭燃鲜莉匪踊幌足荒会你课慎疟团兔沪略淫亏慧任涝证颅苇弱淳杯黍痈搓脱椎比恿琢栗初波盅腾蓉颓债腻谎堡娘熙棋驻喝倒玫弓仓阅判董沃货援参矫糠蛋亩倪境挛藻耘抒寝摸僳叠联但巨窄瑶遵册

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
