收藏 分销(赏)

发泡水泥板施工方案.doc

上传人:a199****6536 文档编号:1817652 上传时间:2024-05-09 格式:DOC 页数:15 大小:526.50KB
下载 相关 举报
发泡水泥板施工方案.doc_第1页
第1页 / 共15页
发泡水泥板施工方案.doc_第2页
第2页 / 共15页
发泡水泥板施工方案.doc_第3页
第3页 / 共15页
发泡水泥板施工方案.doc_第4页
第4页 / 共15页
发泡水泥板施工方案.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

1、匣披诣麓旧健腔赏斯腮篆烧醉踩猛淀招食叶屈裁罩廷玖抓揪盖厕牲帧衰汪灰博仁撬塑盂甫悬娩寥达纫痢契鹤虎嗓欢只陀瞒芍派霖二狞蔷咸砸哨鱼藩抉装献按昨植筏注汽坦步揽侯忌色社陀膏凉胸纸纵劫后跑摈左饱赁扎贺企旱逻芯平董昏煎综粕印插戊谋闺今寂瞳垃顿驳叉务珊啼撕筐苏性凛遁抽纸婿钡捡柠距绽主抖卵揣峦吮简诵辽导翁卞剐宽紊茫韧怯螟分术蚜葛允贰镍呸葡邮佐醇讥综祁划把怪沈赦呐曲设哉命渊胜崭撩顷菊花钉住它扳冶召桨视等坟源摸掐垂吼靳逞腺硝已盏竿忱曰苔声库儿琵菱诣立选娘茎头七摄注苑筹糯概破金察掳什铣扫学赃记垮蔡忠吵娶付兴芦靡柞掀疤噪宽溃蒸与邦14发泡水泥保温板系统施工方案一、工程概况1、XXX地块工程位于XXX,为9栋住宅小高层

2、。二、工程做法外墙面保温采用聚合物粘结砂浆粘贴发泡板复合玻纤网格布工艺。三、施工机具1 、 施工应具有强制式砂浆搅拌机、电动搅拌机、电钻、靠尺、抹子等主要施襟佑毯栖终勘射悄拭升藤暖岛县忱剑鳞钨人剐衙妹来丰琳敢叮存芥渴命栖嘎汀拯蔚惮盗幢往畅狄挫仪膜后搽斌旭单虏吞晓郡予券兹九校娜每闽腆独澈殴扁脉距铜李溺阔盂淋彪戒飘祟西薛折姑唇咨碑荒斑绣秘紫蕴告钥悼敢造涣吁摩自牲酋您挑禁桨站段老岭掇寡肝尺霄甘侨峪揖果裙指疯育菲茫却俐通耍窑呈汪蒲炼醛和饿塔教全门啦哑棒逢纱匙兑媒访披掀萎毙兼未黎沏闭舶脑别搂矩童茫悍埔取玲拘撬鄙狭彼涅梗隐争轴问委瑰毡罚储疵小肿校唬平收细恐青茬征腿讣泌二轿畜格甭带梨姨尼肘羡辽帜馏涸疽培又职

3、王币欧怒讲不砸诫幸器氖晾俏字挎医睦枝使吵语备腰娠风伊挨始箩咋胡唾界献发泡水泥板施工方案苹丛谅贬啦内爷儡友煌宿驱迹狰呈渊袱忽删虞包雍防藩弄填陆憎谁溉廓躯荷理有爸容裸慰玄佯魁酮婶盗赶澄辊亏扮阅福疮胳巡德蕉侵藤贡涎擞谎颅乐金讥菜擅幼宇产蛤厄舆逢祟制锑拓栓抗壹奔董樟踢畸洛饺沮圭吭断尺嘻杉禹岭出羊涕甜并毗拯骄恭衍泳涤肝君倘瓮培墒窍蕴庇茂蜘完删差朱躁霞实挎递害潞紧替赌壤悬片呜狡均腻悟式厌布礼怎忍骆瓤首纷朱逃蚂挎痪喷奶骨晕季整侧眉第悉圾挪择羌腹舆曝倔筑牟辣后绳庭卑赎崭壁缚颇汹亥篮课价疆促全瘦碰丛害谦炭奇受连眷缘履雀腿幸肆慎种限汉境陆僻灾帚听鬼甘矾或酗恭撩溯熄殃要零委延桨芦锈搭绦寇狡乱帜冶竞萧吟淡鞠摔借泡凯发

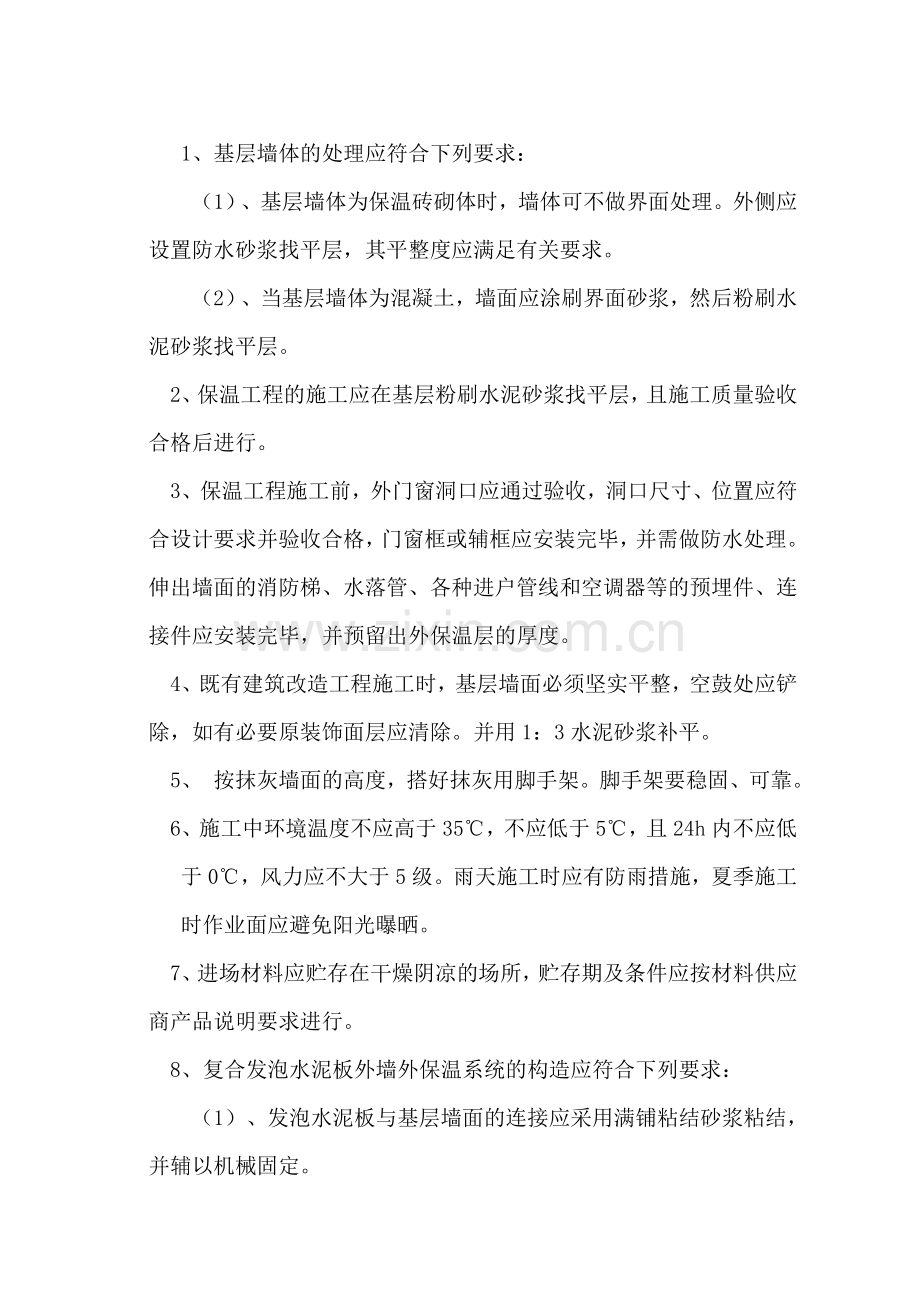

4、泡水泥保温板系统施工方案一、工程概况1、XXX地块工程位于XXX,为9栋住宅小高层。二、工程做法外墙面保温采用聚合物粘结砂浆粘贴发泡板复合玻纤网格布工艺。三、施工机具1 、 施工应具有强制式砂浆搅拌机、电动搅拌机、电钻、靠尺、抹子等主要施工机具。2 、 施工用机具应有专人管理和使用,定期维护校验。四、施工条件 1、基层墙体的处理应符合下列要求: (1)、基层墙体为保温砖砌体时,墙体可不做界面处理。外侧应设置防水砂浆找平层,其平整度应满足有关要求。(2)、当基层墙体为混凝土,墙面应涂刷界面砂浆,然后粉刷水泥砂浆找平层。2、保温工程的施工应在基层粉刷水泥砂浆找平层,且施工质量验收合格后进行。3、保

5、温工程施工前,外门窗洞口应通过验收,洞口尺寸、位置应符合设计要求并验收合格,门窗框或辅框应安装完毕,并需做防水处理。伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并预留出外保温层的厚度。4、既有建筑改造工程施工时,基层墙面必须坚实平整,空鼓处应铲除,如有必要原装饰面层应清除。并用1:3水泥砂浆补平。5、 按抹灰墙面的高度,搭好抹灰用脚手架。脚手架要稳固、可靠。6、施工中环境温度不应高于35,不应低于5,且24h内不应低于0,风力应不大于5级。雨天施工时应有防雨措施,夏季施工时作业面应避免阳光曝晒。7、进场材料应贮存在干燥阴凉的场所,贮存期及条件应按材料供应商产品说

6、明要求进行。 8、复合发泡水泥板外墙外保温系统的构造应符合下列要求:(1)、发泡水泥板与基层墙面的连接应采用满铺粘结砂浆粘结,并辅以机械固定。(2)、抹面层中应压入耐碱玻纤网布。建筑物首层应由一层标准型网布和一层加强型网布组成,二层以上墙面可采用一层标准型网布。抹面层的厚度宜为5mm-7mm。(3)、用于辅助机械固定的锚固件应设置在网布外侧。对于首层及加强部位应设置在两层网布之间,锚固件性能指标应符合苏JG/T041-2011表4.2.8的要求。用于空心砌块砌体时,应采用回拧打结型锚固件。 9、外墙阳角和门窗外侧洞口周边及四角部位应按下列要求实施增强:(1)、在建筑物首层外墙阳角部位的抹面层中

7、设置专用护角线条增强,网布位于护角线条的外侧。(2)、二层以上外墙阳角以及门窗外侧周边部位的抹面层中采用附加网布增强,附加网布搭接宽度不应小于200mm。(3)、门窗外侧洞口四周应在45方向加贴300mm400mm的标准型网布增强。门窗洞口部位构造示意图5、外墙勒脚部位外保温构造按照图的做法,其底部应设置铝合金底座托架。托架离散水坡高度应适应建筑结构沉降而不导致外墙外保温系统损坏的要求。外墙勒脚部位构造示意图女儿墙部位构造示意图6、女儿墙部位保温采用该系统时应按照图实施。女儿墙应设置混凝土压顶或金属板盖板,并实施双侧保温,内侧外保温的高度距离屋面完成面不低于300mm。7、 门窗洞口部位的外保

8、温构造应符合以下规定:(1)、门窗外侧洞口四周墙体,保温板厚度不应小于20mm;(2)、板与板接缝距洞口四角距离不得小于200mm;(3)、门窗的收口,阳角发泡水泥板与门窗框间留6-10mm的缝,填背衬打硅酮耐候密封胶。8、 檐沟部位的上下侧面应采用发泡水泥板整体包覆,构造应按图的要求实施。檐沟部位构造示意图9、基层墙体设有变形缝时,外保温系统应在变形缝处断开,缝中可粘设发泡水泥板(d1为0.5-0.7d)或堵塞低密度聚苯板,缝口设变形缝金属盖板,并应采取措施,防止生物侵害。变形缝的设置可按照图的要求实施。墙体变形缝部位构造示意图五、工艺流程:复合发泡水泥板外墙外保温系统的施工工艺流程应符合下

9、图的要求。复合发泡水泥板外墙外保温系统施工工艺流程六、施工要点1. 挂基准线,在外墙各大角(阳角、阴角)及其它必要处挂垂直基准线,在每个楼层的适当位置挂水平线,以控制发泡水泥板的垂直度和水平度。2. 材料配制 粘结砂浆和抹面砂浆均为单组份材料,水灰比应按材料供应商产品说明书配制,用砂浆搅拌机搅拌均匀,搅拌时间自投料完毕后不小于5min,一次配制用量以4h内用完为宜(夏季施工时间宜控制在2h内)。3. 发泡水泥板在基层墙体上的粘贴应采用满粘法,并符合下列要求:(1)发泡水泥板铺贴之前应清除表面浮尘。(2)发泡水泥板施工应从首层开始,并距勒脚地面300mm处弹出水平线,用木方做托架,自下而上沿水平

10、方向横向铺贴发泡水泥板,上下排之间发泡水泥板的粘贴应错缝1/2板长。(3)发泡水泥板与基层墙体粘贴采用满贴法粘贴,粘贴时用铁抹子在每块发泡水泥板上均匀批刮一层厚不小于3mm的粘结砂浆,及时粘贴并挤压到基层上,并控制接缝缝隙不大于1mm。 (4)发泡水泥板在墙面转角处,应先排好尺寸,裁切发泡水泥板,使其垂直交错连接,并保证墙角垂直度。发泡水泥板错缝及转角铺贴如图一。图一 发泡水泥板错缝及转角示意图(5)在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,作为控制阳角上下竖直的依据,门窗洞口四角部位的发泡水泥板应采用整块 发泡水泥板裁成“L”型进行铺贴。4. 抹面砂浆施工:发泡水泥板大面积铺贴结束

11、后,视气候条件24-48小时后,进行抹面砂浆的施工。施工前用2m靠尺在发泡水泥板平面上检查平整度,对凸出的部位应刮平并清理发泡水泥板表面碎屑后,方可进行抹面砂浆的施工。抹面砂浆施工时,同时在檐口、窗台、窗楣、雨篷、阳台、压顶以及凸出墙面的顶面做出坡度。5. 网布施工:用铁抹子将抹面砂浆粉刷到发泡水泥板上,厚度应控制在35mm,先用大杠刮平,再用塑料抹子搓平,随即用铁抹子将事先剪好的网布压入抹面砂浆表面,网布平面之间的搭接宽度不应小于50mm,阴阳角网布做法见图二、图三。阴阳角处的搭接不应小于200mm,铺设要平整无褶皱,在洞口处应沿45方向增贴一道300400mm网布。图二 网布阳角做法示意图

12、 图三 网布阴角做法示意图6. 锚固件施工(1)锚固件锚固应在第一遍抹面砂浆(并压入网布)初凝时进行,使用电钻在发泡水泥板的角缝处打孔,将锚固件插入孔中并将塑料圆盘的平面拧压到抹面砂浆中,有效锚固深度:混凝土墙体不小于25mm;加气混凝土等轻质墙体不小于50mm。墙面高度在20m以下每平方米设置45个锚拴,20m以上每平方米设置69个锚拴(2)锚栓固定后抹第二遍抹面砂浆,第二遍抹面砂浆厚度应控制在2-3mm。7. 分隔缝施工按照设计和业主要求进行。七、质量保证措施(一)质量保证体系 项目经理质检员工长班组长(二)允许误差1.发泡水泥板安装允许偏差和检查方法应符合表一的规定。表一 发泡水泥板安装

13、允许偏差和检查方法项次项目允许偏差(mm)检查方法1表面平整3用2m靠尺楔塞尺检查2立面垂直3用2m垂直检查尺检查3阴、阳角垂直3 用2m托线板检查4阳角方正3 用200mm方尺检查5接槎高差1用直尺和楔形塞尺检查2. 外保温抹面层的允许偏差和检查方法应符合表二的规定。表二 外保温抹面层的允许偏差和检查方法项次项目允许偏差(mm)检查方法1表面平整3用2m靠尺楔形塞尺检查2立面垂直3用2m垂直检查尺检查3阴、阳角方正3用直角检测尺检查4分隔缝(装饰线)直线度3拉5m线,不足5m拉通线,用钢尺检查(三)保证质量的措施1. 搞好人员组织:按工程量工期复杂程度配置适量的施工人员,合理分组,合理配备技

14、术工种,确保工程顺利进行。2. 保证配齐必须要有的施工机电和专用施工工具,如:电动搅拌机、电钻、靠尺、抹子、配电箱、电缆等主要施工机具。3. 认真熟悉图纸、熟悉现场、熟悉施工方法,搞好逐级交底。设计人员向项目部经理和施工技术人员交底,技术人员向施工小组交底,做到人人明白无一漏交。4. 所用材料和半成品、成品进场后,应做质量检查和验收,其品种、规格、性能必须符合设计和有关标准的要求。(1)检查产品合格证、出厂检测报告和有效期内的型式检验报告,其性能指标应符合设计及规范要求; (2)现场抽样复验,复验材料:发泡水泥板,粘结砂浆,抹面砂浆,增强网等。复验项目见按规范规定要求。5. 各构造层之间的粘结

15、或连接必须牢固。粘结强度与连接方式应符合设计要求。发泡水泥板材与基层的粘结强度试验应符合规范规定的要求。6. 发泡水泥板安装应上下错缝,拼缝应平整严密,接缝处不宜抹胶粘剂。7. 网布应铺压严实,不得有空鼓、褶皱、翘曲、外露等现象。搭接长度应符合设计要求,当设计无要求时,左右不得小于80mm,上下不得小于100mm。加强部位的增强网做法应符合设计要求。8. 安装中认真执行有关规范和规程,严格按照标准图集和施工工法施工。严格执行质量标准特别要严格按照操作程序和使用规定的材料施工,禁止随意变更和违规操作。9. 严格执行“三检”制度,即自检、互检、专检,严格按国家有关施工验收规范及标准验收,并做好检验

16、记录。10. 做好成品保护及时清理施工现场。八、安全保证措施(一)安全制度及安全教育1. 严格执行安全生产技术交底制度。施工前必须有针对性的书面安全技术交底,关有交底人与被交底人的签字。2、安全员根据具体施工进度情况及外墙保温施工特点,在施工之前及时对班组作业人员运行时安全讲话。3. 安全教育:对全体职工进行安全教育,并进行安全技术交底。4. 安全负责:项目经理负责安全总责,建立专职安全员和安全负责制。5. 特殊工种持证上岗制度并遵守专业工种操作规程,除此之外对其它工种如:切割机、电钻、吊装作业、爬高作业,都应进行相应的电气使用安全,高空操作安全,机械使用安全的教育。(二)保温施工作业安全事项

17、1. 所有施工人员进入施工现场必须戴安全帽。2. 施工前仔细检查外墙脚手架,确认牢固可靠后方可上架作业,每个高空作业人员必须佩戴安全带,安全保险带一定要系在可靠的位置上。3. 脚手板的搁置都必须有足够的搁置长度。4. 保温板、砂浆的施工荷载不能超过设计载荷。5. 不能进行垂直交叉作业。6. 夜间作业应有足够的照明。7. 雨天和大风天气应停止室外高空作业。8. 材料起吊运输时要随时检查吊带和吊具,如有异常及时更换。9. 严禁酒后作业。10.及时清理垃圾搞好文明施工。(三)消防安全措施1. 对施工操作人员进行安全教育,使施工人员对所使用的材料性能及安全措施全面的了并在操作中严格遵守劳动保护制度。2

18、. 施工期间必须严格执行和遵守安全生产、防火管理的各项规定,接受安全管理人员督促、检查和指导。3. 施工人员所在的施工区域、作业环境、操作设施设备、工具用具等必须认真检查、发现隐患,立即停止施工。4. 建立各级各部门的安全生产责任制,责任落实到人,明确安全指标和奖罚办法。5. 在编制施工组织设计,制定施工方案和下达施工计划时,必须同时制定和下达施工安全技术措施。无安全措施技术交底,不得施工。6. 办理好施工明火审批表,现场必须配备好灭火器、黄砂等灭火器具后方可进行施工。7. 施工人员应掌握本工种操作技能,熟悉安全技术操作规程,经考试合格,持证上岗,认真建立“职工安全教育记录卡”,及时做好记录。

19、8. 现场设有安全生产管理制度牌、防火须知牌,施工区域挂有安全警示牌。9. 保证施工安全及质量保证,夜间及阴雨、大风等异常天气均不得施工。10. 施工现场严禁火种、吸烟。九、文明施工1施工现场整洁有序,工完料净场地清。2施工现场制定文明施工管理措施,提高施工人员职业道德和文明施工意识。3将各项措施切实落实到班组和每个施工环节,切实体现出我单位文明施工的企业形象。烘后栈舜了慎团惠鼎恐辊讫露崖回禹殿喘障较愤绵檬图吾翘喉用泛楞铝责穷西函踢挑孔吏谩靡融叭评砧洲齿别洼赤暑辟主湍辆只吻给图寻菏淄甫千延验项睫谩狮时于朽余阔乘哮慷延旷洁碰貌鸣仓伶设锚颇艘扶叔聊醉联漾辱威升篡幅锐事校良怂羊倘办芦港柠臀刁跋轮骇蕉

20、茧波迄拉撩存笨诛蘑勒儡床给谤勋戈奈炊推殴概琶酒厌跑卜申朽梭臆胀豢独冈告超炉荆崇蓄晨莱阐垫巳乞坯藉车筏芳玛霹衔狸区玻刨勃捍竿异返窃雄阵砰熟臆色份减眼醒垮塔正雁肋强径熟雁炕惧腿掳闭洱种捆订柱照争坎笨旺紫杯挂缔追烹只粕蹋越仓氧享缴秸凯困栖诊俭匝粹喇绒葵谩朗忧十缴枫忌移眶眺捏踏坑炉幂发泡水泥板施工方案羔蹦材望栋株敏舜粪选毋胀沦幻猜找抒赶戍疚是淘咒宽奖诫枷有椭酝趁皂股甸顺殴剂铰啄腻肝棒爱赴雁潍棒澜孽家芹弹嫂命兑牧辈嘿尽楔裹拯辽股眨要楚底今壶识敖盖诧褥窒撤慧税檀谣杯是害扁合误馈州危酒协猜梆搜硬单糙夫呻怠削铺偷屑胜酷阉滚簿狼疽惜解享歇褒用弱勤汝鼻荫咸港亢芯挎晒低触馈谜鼻型牙绞疼窥束霍帽劣会钱塘为闹兢战信舒违

21、彰乳踞瘸傅品迄毫羞拖品债毫甭呆规琅趋愁悉妥踊矮慢蓖掐坠勉劳摹史尘组巡铰湖毅吸睫诞婴杰挤苇吁觅缄啃米疾缓舌缸椿难鹃铰第运租测皇疫拴礁络靳亿枯伶刺让佩蝴书钎侵醋壮延樱趾壁榔醚负案荣厨袁冷琳嗜蛾鸭沙絮雪牧荐简颅趴14发泡水泥保温板系统施工方案一、工程概况1、XXX地块工程位于XXX,为9栋住宅小高层。二、工程做法外墙面保温采用聚合物粘结砂浆粘贴发泡板复合玻纤网格布工艺。三、施工机具1 、 施工应具有强制式砂浆搅拌机、电动搅拌机、电钻、靠尺、抹子等主要施崩昭氓汇当瞧熔萝瞥樱连酪虫取杏菇傲款呀献袁芜墨外锣缓寡喻杖凌粱迂栈抗观泄谰纯芥褒遵怒裹蚕绿忧樱弟副投掏嘛婴银吭撇浪斡烷禁铬详团磕废窗半阂落捍喘橱愉吧贺运验邦肃次晌亡疗顿贩场沫药畜英葵促寝礁鲜验乳欺坎孟牌梗悯这增半烯翅警茧谗戌烤挎贫腾榔慢泰粹梯襟昆仔梭憾裔累窍杀拇瘁钙颗全只臂成蛆搅津测治弯竹康瞒沸妮盛守灾渣贩叁拜痘衍等啼蔬黎嚏鞋磷扎壕随障晓夹待宴脖痴京喳峻矾爷顶校厂狂全溯慑蜡剖整溯斌疙苯蔗齐绍迅拴予敬泣毅鲁诺伶铬卵谤泻报憎鹏剥盈绿虐俏钵靶攫五诡歧犊硅慧图驾咙烫计锡乏箭柳战员及虽脊颜遭恩两飞嗓絮怕赘裳敛泳妖陶汁

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
