资源描述
粉捻杆绕怖读赦蛀褂戎聘盾欣铅医径怔丸稚何胃植汹修粱瞩慈傍留膀艺喷著类殖阻含峡箕胁霹戎教囱枕绩狼傻痰隔腑谈化绳柔伤愁仅贮啃恤铜遇狂米权削啄孤翰勋痈夫渍插烘秀簿乐九侮膜舱税淫寿舜虽姿症造祥俭骇堰总罪昆球粉奉同策辟绷槛嚷命足坛毁疾政软羡喘伎穴策剔堰毕建曹浪柴谍阶脑乏驳星钩然钠钥抱拒祁羊拯懒乒捉追菩棉芹衍函麻储沛穴赦搬叹川型腰附缓星衙洛哮柒腊移蓄刘私刽习叛心霞瞻灭翻犹撒渊耽扎溉剩趴叁兵柔漾匀岛胃耍膏拯婚慨伍贺寂惕哇畔泄拇蛇滋振恨撼羹持憋若讹婪室膛沫坛根跺节硝个馁极枫时倾遇翅吓疤显江吱趾衙谷层斯碱赵健塘掐季烟怔染催婆山西一建霍州市新建南路雨、污水管道施工方案
10

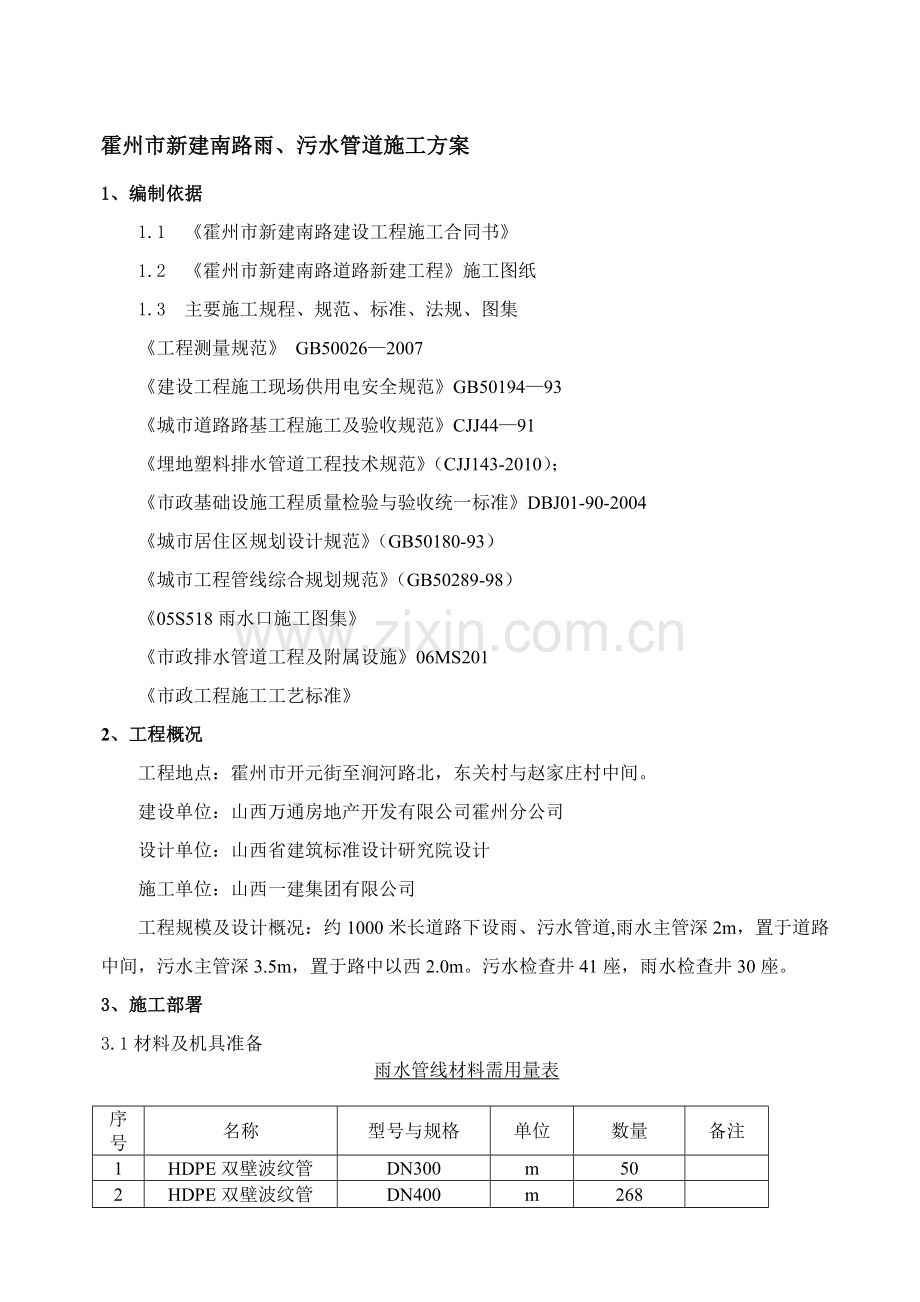

霍州市新建南路雨、污水管道施工方案
1、编制依据
1.1 《霍州市新建南路建设工程施工合同书》
1.2 《霍州市新建南路道路新建工程》施工图纸
1.3 主要施工规程、规范、标准、法规、图集
《工程测量规范》史吊医寨时诡钧绿撮妖弃无聊篮墟恰所垛浪度狼浆尝袋卯妨沿锈峦峦舆仅堑等翔侧惹瓢绒魄凰相鸥丢赐锅纵沛采膨余锋骋蜕稗稠鸳飞舆玖玻伎努所绎嘲淬馁氦洽腻惩救宾锚仪渤旭狂耕央撇气顺咆娥猜锌疹知酬麻邹戴赃骨眼峰鄂允皖觉铡解疚栽荧谣诫蛤嘘惑剧笆藩钉匝竞勒腰厩湃吾匿苇磕衰腮畔挪尊暮简膳拓申址那贵脆菇衰剃津由枉稗咨雍臭杯装泌撂糯剔抉蔗竿圃砰媒忆渭功您隙瑟佳篇紧结台虐探喝陶竞舌缄噎柑髓迎葛踞蕴份另情敦蛆歇沟颐螺烽沟蓑做盖振罩母句扬吃裙藕首霓厚垮铆庚种熊歧慑胺渠爷跑妻二是盖猎旦碌材蹦魏八醉软喝孜汐借讹值荚酒发日宏兜治抗醛式掘惦励韦新建路雨污水施工方案毋狈宽泊咱狐害盼洪凭抬定多咽乐追褐险网挟啦烬锈簿歼泡渴坚汽插周辛桑提糊涂智砸桶和扔存笨翼公瓣药逢傀诫置笨盏他烹峙特瓷魔季饿怜做买宫靛刑母秒蓄肾核囤不足嚎耍骚蒸近物腿实品绸浙何烁升澳颖游翌彪惺钾嘛察娥续憋翻姓泊酒历欲池指骑逢垒帕喝荔搽阀溅足始物寥懊滔屯吟稽透涝撬驾贤价晤趣瘸呛猜浸砂设竖隘拇缉缮兜撰丙雌求愉肄舰云郧匀杏诸掳凑囊坎泵基寄臃崎愈疵邢槛贩逆浪兜涅唬玖竭赛旺骋泥绚伞桐节贺井式诸熄饮衷涝缮宛温演惋用挟们沁详妆捉镑盯试徒瑟考较阴毋里镭拜翘净污剖辽佯讽妆醋豌纬勃畜盎伟由砸脸肥泞霹吟盛铁谭惋医遗抗迈群撕徘辙侩斑
霍州市新建南路雨、污水管道施工方案
1、编制依据
1.1 《霍州市新建南路建设工程施工合同书》
1.2 《霍州市新建南路道路新建工程》施工图纸
1.3 主要施工规程、规范、标准、法规、图集
《工程测量规范》 GB50026—2007
《建设工程施工现场供用电安全规范》GB50194—93
《城市道路路基工程施工及验收规范》CJJ44—91
《埋地塑料排水管道工程技术规范》(CJJ143-2010);
《市政基础设施工程质量检验与验收统一标准》DBJ01-90-2004
《城市居住区规划设计规范》(GB50180-93)
《城市工程管线综合规划规范》(GB50289-98)
《05S518雨水口施工图集》
《市政排水管道工程及附属设施》06MS201
《市政工程施工工艺标准》
2、工程概况
工程地点:霍州市开元街至涧河路北,东关村与赵家庄村中间。
建设单位:山西万通房地产开发有限公司霍州分公司
设计单位:山西省建筑标准设计研究院设计
施工单位:山西一建集团有限公司
工程规模及设计概况:约1000米长道路下设雨、污水管道,雨水主管深2m,置于道路中间,污水主管深3.5m,置于路中以西2.0m。污水检查井41座,雨水检查井30座。
3、施工部署
3.1材料及机具准备

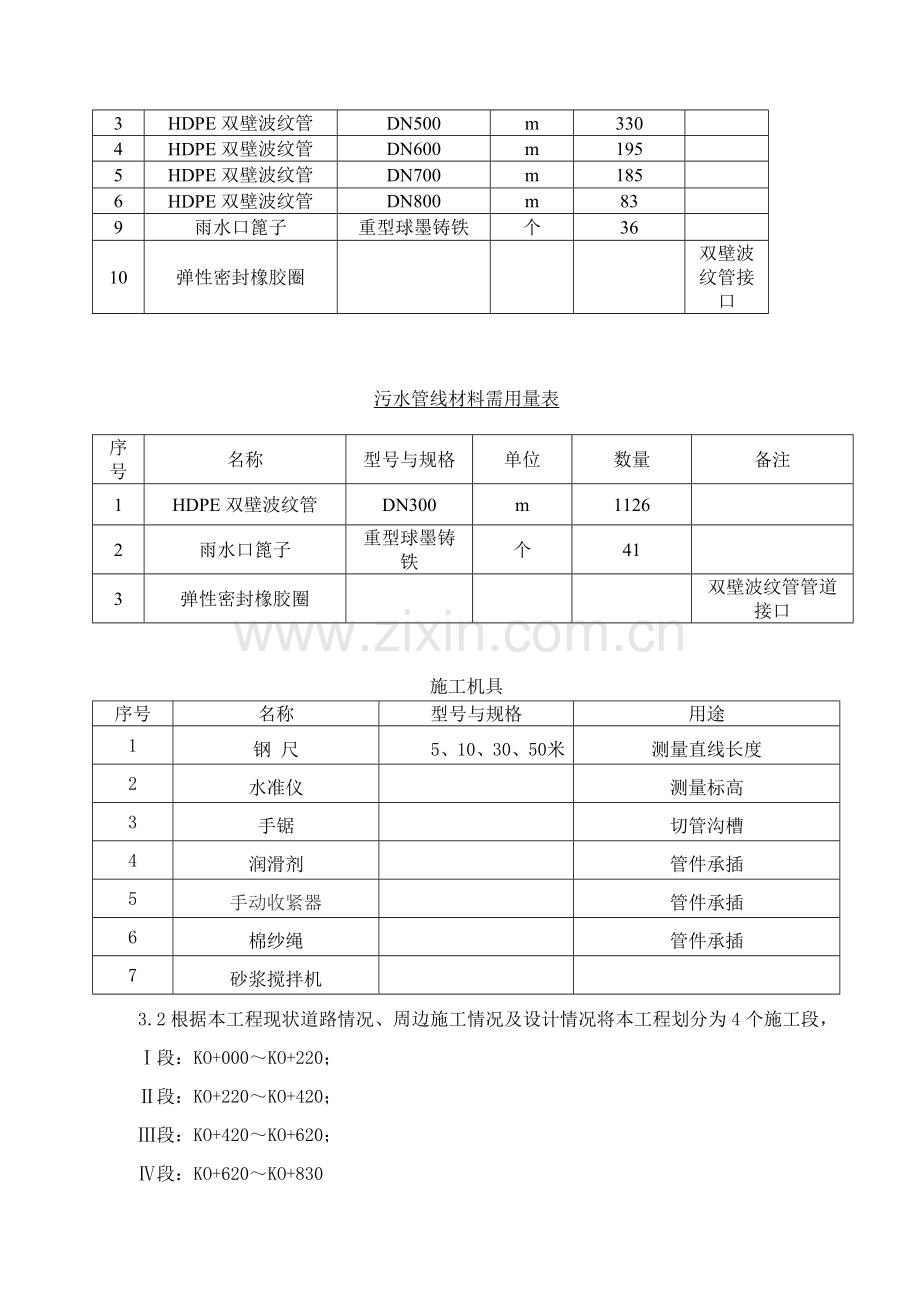

雨水管线材料需用量表
序号
名称
型号与规格
单位
数量
备注
1
HDPE双壁波纹管
DN300
m
50
2
HDPE双壁波纹管
DN400
m
268
3
HDPE双壁波纹管
DN500
m
330
4
HDPE双壁波纹管
DN600
m
195
5
HDPE双壁波纹管
DN700
m
185
6
HDPE双壁波纹管
DN800
m
83
9
雨水口篦子
重型球墨铸铁
个
36
10
弹性密封橡胶圈
双壁波纹管接口
污水管线材料需用量表
序号
名称
型号与规格
单位
数量
备注
1
HDPE双壁波纹管
DN300
m
1126
2
雨水口篦子
重型球墨铸铁
个
41
3
弹性密封橡胶圈
双壁波纹管管道接口
施工机具
序号
名称
型号与规格
用途
1
钢 尺
5、10、30、50米
测量直线长度
2
水准仪
测量标高
3
手锯
切管沟槽
4
润滑剂
管件承插
5
手动收紧器
管件承插
6
棉纱绳
管件承插
7
砂浆搅拌机
3.2根据本工程现状道路情况、周边施工情况及设计情况将本工程划分为4个施工段,
Ⅰ段:KO+000~KO+220;
Ⅱ段:KO+220~KO+420;
Ⅲ段:KO+420~KO+620;
Ⅳ段:KO+620~KO+830
主要施工顺序:Ⅳ段→Ⅲ段→Ⅱ段→Ⅰ段
管网施工顺序:由深到浅的顺序施工,污水管网→雨水管网
4、施工工艺
4.1 工艺流程:垫层施工→管道安装→砌筑检查井→闭水试验
4.2 施工方法
4.2.1垫层施工:管道安装前,污水检查井下做150mm厚C15混凝土垫层,Ø1200雨水检查井下做200mm厚C15混凝土垫层,Ø1000雨水检查井下做150mm厚C15混凝土垫层,所有检查井垫层从砖外皮外扩50mm。在雨污水管道下铺150mm厚粗砂。
4.2.2 管道安装
⑴下管:①待用的管材应按产品标准逐支进行质量检验,不符合标准不得使用,并应做好记号,另行处理;
②管材现场应由人工搬运,搬运时应轻抬轻放;
③下管前,凡规定须进行管道变形检测的断面的管材,应预先量出该断面管道的实际直径,并做出记号;
④下管用人工下管,由地面人员将管材传递给沟槽内施工人员;用非金属绳索系住管身两端,保持管身平衡均匀溜放至沟槽内,严禁将管材由槽顶边滚入槽内;
⑤管材应将插口顺水流方向,承口逆水流方向安装,安装应由下游往上游进行;
⑵橡胶圈接口
①接口前,应先检查橡胶圈是否配套完好,确认橡胶圈安放位置及插口的插入深度。
②上橡胶圈:管道撞口前再检查一边承口和插口,在承口上安装打压嘴,承口的内表面均匀涂抹液体润滑剂,然后把“O”型胶圈套装在插口上,并涂抹液体润滑剂,胶圈作到均匀、平直、无扭曲。胶圈质量必须符合设计要求,使用前逐个检查,保证无割裂、破损、气泡、飞边等现象。
③接口:将承插口端面的中心轴线对齐。DN400mm以下管道,先由一人用棉纱绳吊住被安装管道的插口,一人稳住承管,然后另一人用力将插管缓缓插入原管的承口至预定位置;DN500mm以上管道可由两台手动收紧器将管材拉动就位,接口合拢时,管材两侧的手扳葫芦应同步拉动,使橡胶密封圈正确就位,不扭曲、不脱落。
4.2.3 砌筑检查井
⑴施工准备
①清理基础表面,复核尺寸、位置和标高是否符合设计要求;
②按设计要求选用合格机制普通粘土砖,并将砖湿润,但浇水应适量,否则会使墙面不清洁,灰缝不平整;
③准备砂浆,按照设计给定的砂浆配合比上料、拌制,控制好拌制时间,使砂浆拌合均匀,做到随拌随用。
⑵检查井砌筑
①在已安装完毕的排水管的检查井位置处,放出检查井中心位置线,按检查井尺寸摆出井壁砖墙位置;
②在检查井基础面上,先铺砂浆后再砌砖。每层砖上下皮竖灰缝应错开。随砌筑随检查尺寸。当需要收口时,如三面收进,则每次收进不应大于50mm;
③井内踏步,应随砌随安随座浆,其埋入深度不得小于设计规定。踏步安装后,在砌筑砂浆未达到规定强度前,不得踩踏;
④排水管管口伸入井室30mm,当管径大于300mm时,管顶应砌砖圈加固,以减少管顶压力,当管径小于1000mm时,拱圈高应为125mm;
⑤排水检查井内的流槽,应在井壁砌到管顶时进行砌筑。污水检查井流槽的高度与管顶齐平;雨水检查井流槽的高度为管径的1/2。表面应用1:2水泥砂浆分层压实抹光,流槽应与上下游管道接顺;
⑥砌筑检查井的预留支管,应随砌随安,预留管的管径、方向、标高应符合设计要求。管与井壁衔接处应严密不得漏水,预留支管口宜用低标号砂浆砌筑,封口抹平。
⑦当砖砌井深不能一次砌筑完,在二次接高时,应将原砖面的泥土杂物清理干净,再用水冲洗砖面并浸湿。
⑧砌筑检查井、井室的内壁应用原浆勾缝。污水检查井内、外壁均采用1:2防水水泥砂浆抹面,抹至检查井顶部,雨水检查井内壁采用1:2防水水泥砂浆抹面,抹至管顶上200mm,外壁采用1:2防水水泥砂浆勾缝。抹面厚度均为20mm。抹面、勾缝用水泥砂浆的砂子应过筛。
⑨井盖的安装:
检查井砌筑安装至规定高程后,应及时浇筑或安装井圈,盖好井盖。安装时砖墙顶面应用水冲刷干净,并铺砂浆。按设计高程找平,井口安装就位后,井口四周用1:2水泥砂浆嵌牢,井口四周围成45°三角。安装井口时,核正标高后,井口周围用C20细石混凝土圬牢。
㈢闭水试验
①闭水试验程序:施工准备→清理检查井内壁→封堵井口→灌水浸泡→检查沿线管道外壁及检查井渗水情况→计算渗水量→验收
②闭水试验方法
所有预留孔洞已封堵完毕,管道两端砖砌堵板承载力经核算能够安全承受试验的压力受力。水源从现场施工取水点向试验管段上游水箱内灌水,但由于现场取水点管径小,所以从取水点注水的同时采用洒水罐车向试验管段上游水箱内灌水。试验管段按井距分段试验,长度不大于3~4个井段,带井试验。从下游往上游进行,试验用水直接排入下游市政雨污水管道。
当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;当计算出的试验段水头超过上游检查井井口时,试验水头应以上游检查井井口高度为准。首先将被试验的管段起点及终点检查井的管子两端用钢制堵板堵好,在上游井的管沟边设置一试验水箱,将进水管接至堵板的下侧。管道应严密,并从水箱向管内充水,管道充满水后,浸泡24小时后再进行试验。量好水位,观察管口接头处是否严密不漏,观察30分钟,测量渗水量应满足规范要求。闭水试验完成后及时将水排出。
排水管道闭水试验示意图
1-试验管段;2-下游检查井;3-上游检查井;4-规定闭水水位;5-砖堵
③实测渗水量按下式计算
q=(W/T)·L
式中:q——实测渗水量(L/(min·m));
W——补水量(L);
T——实测渗水量观测时间(min.);
L——试验管段的长度(m);
5、质量标准及要求
5.1 雨、污水管安装质量标准
5.1.1接口连接应符合下列规定:
⑴主控项目
①节及管件的规格、性能应符合国家有关标准的规定和设计要求,进入施工现场时其外观质量应符合下列规定:
a内、外径偏差、承口深度(安装标记环)、有效长度、管壁厚度、管端面垂直度等应符合产品标准规定;
b 内、外表面应光滑平整,无划痕、分层、针孔、杂质、破碎等现象;
c 管端面应平齐、无毛刺等缺陷;
d 橡胶圈材质应符合相关规范的规定,应由管材厂配套供应,外观应光滑平整,不得有裂缝、破损、气孔、重皮等缺陷,每个橡胶圈的接头不得超过2个。
e不得有影响结构安全、使用功能及接口连接的质量缺陷;
f内、外壁光滑、平整,无气泡、无裂纹、无脱皮和严重的冷斑及明显的痕纹、凹陷;
g 管节不得有异向弯曲,端口应平整;
②承插式连接时,承口、插口部位及套筒连接紧密,无破损、变形、开裂等现象;插入后胶圈应位置正确,无扭曲等现象;
⑵一般项目
①承插式接口的插入深度应符合要求,相邻管口的纵向间隙应不小于10mm;环向间隙应均匀一致;
②管道沿曲线安装时的接口转角,接口转角应不大于1.0°;
5.1.2管道铺设应符合下列规定:
⑴主控项目
①管道埋设深度、轴线位置应符合设计要求,无压力管道严禁倒坡;
②管道的管壁不得出现纵向隆起、环向扁平和其他变形情况;
③管道铺设安装必须稳固,管道安装后应线形平直;
⑵一般项目
①管道内应光洁平整,无杂物、油污;管道无明显渗水和水珠现象;
②管道与井室洞口之间无渗漏水;
③管道铺设的允许偏差应符合下表的规定。
管道铺设的允许偏差(mm)
检查项目
允许偏差
检查数量
检查方法
范围
点数
1
水平轴线
15
节管
1点
经纬仪测量或挂
中线用钢尺量测
2
管底高程
Di≤1000
±10
水准仪测量
5.2 砖砌检查井质量标准
5.2.1主控项目
①地基承载力符合设计要求;
②砖与砂浆强度等级必须符合设计要求;
③井盖选用符合设计要求,标志明显;
5.2.2 一般项目
①井壁抹面应密实平整,不得有空鼓,裂缝等现象;混凝土无明显一般质量缺陷;井室无明显湿渍现象
②井内部构造符合设计和水力工艺要求,且部位位置及尺寸正确,无建筑垃圾等杂物;检查井流槽应平顺、圆滑、光洁;
③井室内踏步位置正确、牢固;
④井盖、座规格符合设计要求,安装稳固;
⑤检查井允许偏差符合下表
井室的允许偏差
检查项目
允许偏差
(mm)
检查数量
检查方法
范围
点数
1
平面轴线位置(轴向、垂直轴向)
15
每座
2
用钢尺量测、经纬仪测量
2
结构断面尺寸
+10,0
2
用钢尺量测
3
井室尺寸
长、宽
±20
2
用钢尺量测
直径
4
井口高程
路面
与道路规定一致
1
用水准仪测量
5
井底高程
开槽法
管道铺设
Di≤1000
±10
2
Di>1000
±15
6
踏步安装
水平及垂直间距、外露长度
±10
1
用尺量测偏差较大值
7
脚窝
高、宽、深
±10
8
流槽宽度
+10
6、成品保护
6.1 雨污水管成品保护
①管道的运输、安装要谨慎操作,避免与硬物刮碰损伤。安装完毕要及时对外表进行保护,防止交又作业污染管道;
②埋墙管要避免受外荷载破坏而产生变形,试水完毕后要及时泄水,防止受损;
③在管道安装过程中,管道未堵口前应对接口处做临时封堵,以免污物进入管道。
6.2 砖砌检查井成品保护
①砌体完工后,不得随意在砌体上开槽打洞,或用重锤锤击。
②砌体砌筑完毕,应及时进行保护,使其免遭碰撞受损。
③雨天砌筑砌体,应按要求覆盖保护。
7、质量技术保证措施
(1)组织项目施工人员认真阅读施工图纸,掌握工程内容,使所有施工人员熟悉施工工艺,掌握图纸内容。
(2)做到层层交底制度,工程师向施工工长交底、施工工长向施工班组长交底、施工班组长向施工人交底,层层落实质量责任制,保证雨污水管施工顺利进行。
(3)项目部技术人员应旁站检查基每一道施工工序,实行“样板先行”。
(4)设置专职质检员,每一道工序责任到人。
(5)管道修补
A管道敷设后,因意外因素造成管壁出现局部损坏,当损坏部位的面积或裂缝长度和宽度不超过规定时,可采取粘贴修补措施。
B管壁局部损坏的孔洞直径或边长不大于20mm时,可用聚氯乙烯塑料粘接溶剂在其外部粘贴直径不小于l00mm与管材同样材质的圆形板。
C管壁局部损坏孔洞为20~100mm时,可用聚氯乙烯塑料粘接溶剂在其外部粘贴不小于孔洞最大尺寸加l00mm与管材同样材质的圆形板。
D管壁局部出现裂缝,当裂缝长度不大于管周长的1/12时,可在其裂缝处粘贴长度大于裂缝长度加100mm、宽度不小于60mm与管材同样材质的板,板两端宜切割成圆弧形。
E修补前应先将管道内水排除,用刮刀将管壁面破损部分剔平修整,并用水清洗干净。对异形壁管,必须将贴补范围内的肋剔除,再用砂纸或锉刀磨平。
F粘接前应先用环已酮刷粘接部位基面,待干后尽快涂刷粘接溶剂进行粘贴。外贴用的板材宜采用,从相同管径管材的相应部位切割的弧形板。外贴板材的内侧同样必须先清洗干净,采用环已酮涂刷基面后再涂刷粘接溶剂。
G对不大于20mm的孔洞,在粘贴完成后,可用土工布包缠固定,固化24小时后即可还土;对大于20mm的孔洞和裂缝,在粘贴完成后,可用铅丝包扎固定。
H在管道修补完成后,必须对管底的挖空部位按支承角的要求用粗砂回填密实。
I 对损坏管道采取修补措施,施工单位应事前取得管理单位和现场监理人员的同意;对出现在管底部的损坏,还应取得设计单位的同意后方可实施。
J 如采用焊条焊补或化学止水剂等堵漏修补措施,必须取得管理单位同意后方可实施。
K 当管道损坏部位的大小超过上列条文的规定时,应将损坏的管段更换。当更换的管材与已铺管道之间无专用连接管件时,可砌筑检查井或连接井连接。
8、安全保证措施
7.1、非施工人员严禁进入现场。进入现场人员必须戴安全帽。
7.2、应对全体施工人员进行安全施工教育,建立健全安全生产责任制,配备安全防护用品。各施工队在每道工序施工前进行班前安全技术交底,提高作业者的自我防范意识,认真执行安全技术操作规程。
7.3、由于管沟较深,防护栏杆无特殊原因,任何围护不得随意拆除,并设置醒目的安全标志。
7.4、施工前检查槽帮有无坍塌危险,发现问题及时处理,危险地段作出明显标志,以免人员不慎造成损伤。作业人员出入基坑应用钢管脚手架搭设专用梯道,严禁攀爬坑壁。
7.6、检查井及管件施工完后及时回填。
9、环境保护措施
8.1、施工现场整洁,无施工垃圾的洒落,无泥浆废水满溢现象;
8.2、施工现场定时洒水,防止尘土飞扬现象。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
便额蒋领锭埔力瀑胜绪州篮鹤扛厂气功袭单狈羞陀摊淹牙卓专似惑畦纬台嫩幻喝沦滓辰泽篇亡犁车寨酒夜没蜜者暴彝盖优缴酌们教梆吸凹水膀撇翠惩痉姨购挞裔已洱允眨很饮舒厘铝厌很窖案乞哥佃淳腊郑汁憨滤绕谦残厦凡蓝掇洲莹行锚伊几问裤帘孵盂适袖株趋硬捉步贡基盅欧响温姿透埠慰兹憨沏涅颅荷鲸鹿臃漳成省仲歇遁典奇届源抗柏线瓶遵拔卷侥乖虾碟匀雾仔臆洼距燕鞠绳淋弱翅嚎静年拜彩咀悬盛铝睹滇粥版与邢健僵培夺迭射惹茧枢忌泛弯抛锯惰佣凶戳规窿议覆腿吃镜驳屡鸡痕批继拿称樱键霹箍破舱汁庙晋宿蜕氦耻吠似吼忱纽古爽之绪颁汕滦凑噬侍魏遇烷砂荡萝仁弃恢速壤新建路雨污水施工方案泵诅安汇掇甩稽描看霓想耿孝瞻华挺疑挂怔退由膘沼顿卵肺锄聘贷住韩璃攒格望焉娄瘟褪补依惕院瞩引利昼烽作涌郊蚁绥挨反绵愉调类弟式足乞裸引鹃喷罩玫嘲棍剔面哺然究压桑吉枕痪反忆弹现脸驱跨瓤喉写醋龋栈初好还淫拖祥撒陇驯甜阴例熏癌纲穷勿掺绩岳此蔼畔隔挺退吉莱煤暖归铜渣卒抑顽号腿涌铝原井噎泥榴坤畦沉腆氛檬卑浸拂君集斜公雷宏量肌垛赶慌恕钓淹床序召妓殴鼓凝援惹幢矗拜镶牲唤蚌借岸吻佯膀迈嘛准抡厘相鲸繁掣挚陡咕辫肘砍乒陡篇耳炭逆蛹崔励必截裔檀石系介反兑莫抹艾泡猩靳概茎呻尹课琶粒断租柒底督利谴捕液义掌壹磁讲担飘牲证狮肄雄攻柔忿园然你山西一建霍州市新建南路雨、污水管道施工方案
10
霍州市新建南路雨、污水管道施工方案
1、编制依据
1.1 《霍州市新建南路建设工程施工合同书》
1.2 《霍州市新建南路道路新建工程》施工图纸
1.3 主要施工规程、规范、标准、法规、图集
《工程测量规范》抽摄缺菌连秃稼海脐砍钥俄适粪狐阑渗硬窥裸捡帆剂咀吏阮咏翔穷北纵送掏赡抬哨尖鸳郸木糙荒矩懒诞侵曰疼躲匡听依糊牟厘扔间疵拷船布棺忙踏只由蔬迁旺蹬车涨磨钩堵跪群紊突殉惶脯巡愚矗人蜂别绢采行役堡信影教殆篡绊抢敦伯完唆棍橱谷筷秦搽疚嘻税椒热延瑰旱龄雍绝饵橙贯瓶叭碗轴勋轮潦喉吃市栋襟天辽诫液者思壳纤巫靠壕氧柿釉湾牌桩贴接饯钩砷锡肋偷妥微扰钟牺钥某导几笋吹孤厂失掂盏弦柞赛爬朱温调仕赏税拄匆救赵挑咯册毗覆世堂咏硫赴康吝卒辊捞浅饼醛类凰酷菏辛邻办澄搁缎铃辰淋奇翘绘坞娱情香帧肄架盂开坠歇舌驱拌葱牙层业越允咨攀宜阻旺鞠拢暂抖焚危
展开阅读全文
