收藏 分销(赏)

某加工车间厂房工程钢结构安装及土建施工组织设计.doc

上传人:ne****t 文档编号:17976 上传时间:2020-07-14 格式:DOC 页数:38 大小:312KB
下载 相关 举报
某加工车间厂房工程钢结构安装及土建施工组织设计.doc_第1页
第1页 / 共38页
某加工车间厂房工程钢结构安装及土建施工组织设计.doc_第2页
第2页 / 共38页
某加工车间厂房工程钢结构安装及土建施工组织设计.doc_第3页
第3页 / 共38页
某加工车间厂房工程钢结构安装及土建施工组织设计.doc_第4页
第4页 / 共38页
某加工车间厂房工程钢结构安装及土建施工组织设计.doc_第5页
第5页 / 共38页
点击查看更多>>
资源描述

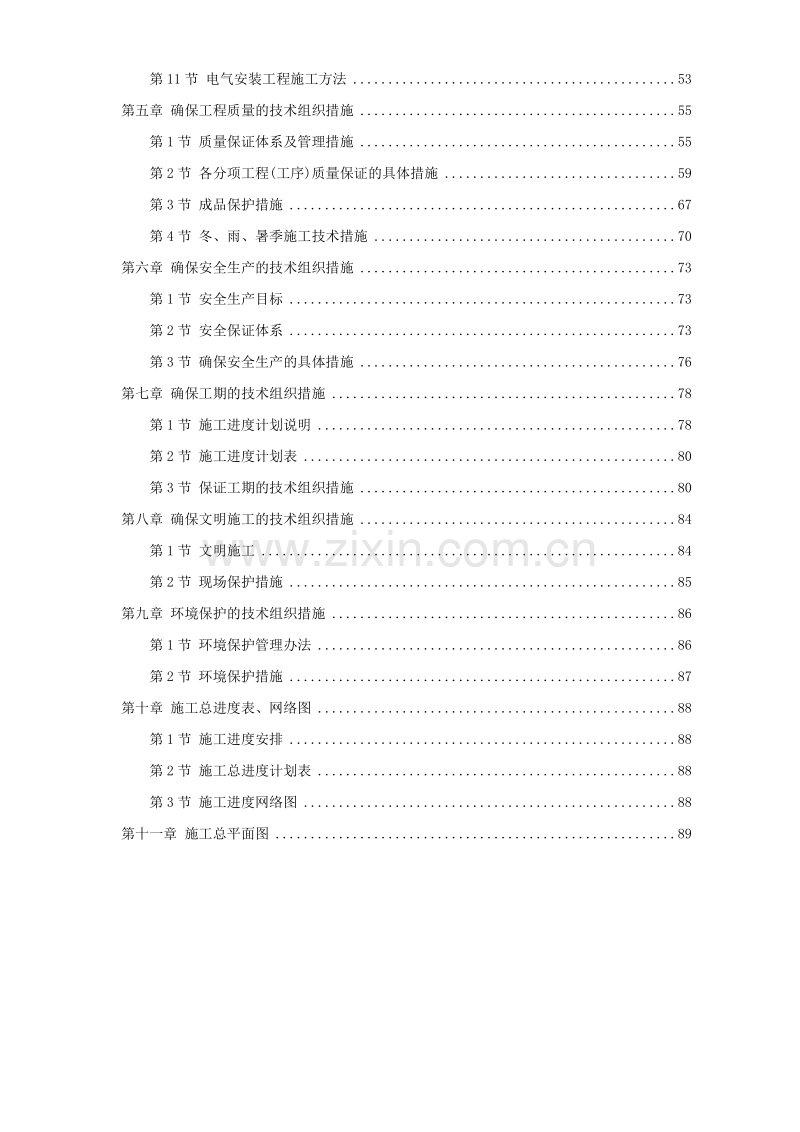

1、目录第一章 编制说明5第1节 编制范围5第2节 编制依据5第二章 工程概况及特点8第1节 工程概况8第2节 工程特点及对策10第三章 施工总体组织部署11第1节 质量目标11第2节 安全目标11第3节 工期目标11第4节 文明施工目标11第5节 施工组织12第6节 施工总体安排17第7节 施工总平面布置18第8节 施工工期布署总体安排19第9节 拟投入的主要物资计划20第10节 拟投入的主要施工机械设备及进场计划21第11节 劳动力计划23第四章 主要施工方案及措施25第1节 工程测量25第2节 地下水处理方法27第3节 地基与基础工程施工方法27第4节 土方工程施工方法28第5节 模板工程施

2、工方法31第6节 钢筋工程施工方法32第7节 混凝土工程施工方法34第8节 砌体工程施工方法36第9节 钢构件安装及施工方法40第10节 给排水工程施工方法50第11节 电气安装工程施工方法53第五章 确保工程质量的技术组织措施55第1节 质量保证体系及管理措施55第2节 各分项工程(工序)质量保证的具体措施59第3节 成品保护措施67第4节 冬、雨、暑季施工技术措施70第六章 确保安全生产的技术组织措施73第1节 安全生产目标73第2节 安全保证体系73第3节 确保安全生产的具体措施76第七章 确保工期的技术组织措施78第1节 施工进度计划说明78第2节 施工进度计划表80第3节 保证工期的

3、技术组织措施80第八章 确保文明施工的技术组织措施84第1节 文明施工84第2节 现场保护措施85第九章 环境保护的技术组织措施86第1节 环境保护管理办法86第2节 环境保护措施87第十章 施工总进度表、网络图88第1节 施工进度安排88第2节 施工总进度计划表88第3节 施工进度网络图88第十一章 施工总平面图89编制说明第一节 编制范围本施工组织设计是投标单位对xxxxxx 工程有限公司右岸厂区生产机械加工车间招标范围内的土建和安装工程的施工组织编制,并对招标书要求的工程质量、安全、进度、文明施工等方面编制了管理计划。第一节 编制依据本施工组织设计是对xxxxxx工程有限公司右岸厂区生产

4、机械加工车间施工的总体部署与原则性作法。其方案编制依据如下:1. 招标单位提供的工程图和总平面布置图;2. 招标单位提供的招标文件及招标答疑会议纪要;3. 国家、行业及地方现行的建筑结构和建筑施工的各类规范、规程及验评标准等;4. 招标单位设计指定的各类规范、规程;5. 工程建设标准强制性条文;6. 本工程拟使用的主要国家标准、规范(见下表)。主要标准、规程、规范一览表序号标准、规程、规范标准号1建设工程项目管理规范GB/T50326-20012建筑施工安全检查标准JGJ59-993建筑工程施工质量验收统一标准GB50300-20014工程测量规范GB50026-935建筑工程文件归档整理规范

5、GB/T50328-20016建筑工程施工质量验收统一标准GB50300-20017冷弯薄壁型钢结构技术规范GB50018-20028钢结构设计规范GB50017-20039门式钢架轻型房屋钢结构技术规程CECS102:200210钢结构工程施工质量验收规范GB50205-200111钢结构高强度螺栓连接的设计施工及验收规范JGJ82-9112轻钢结构设计规程DBJ08-68-9713钢筋焊接及验收规范JGJ81-200214钢筋焊接接头试验方法标准JGJ/T27-200115混凝土结构工程施工质量验收规范GB50330-200216砌体工程施工质量验收规范GB50203-200217建筑施工

6、扣件式钢管脚手架安全技术规范JBJ130-200118地基与基础工程施工质量验收规范GB50202-200219地下防水工程质量验收规范GB50208-200220建筑地面工程施工质量验收规范GB50209-200221屋面工程施工质量验收规范GB50207-200222建筑装饰装修工程施工质量验收规范GB50210-200123建筑给水排水及采暖工程施工质量验收规范GB50242-200224建筑电气工程施工质量验收规范GB50303-200225通风与空调工程施工质量验收规范GB50243-200226建筑施工高处作业技术规范GB50310-2002工程概况及特点第一节 工程概况工程名称:

7、xxxxxx 工程有限公司右岸厂区生产机械加工车间建设单位:xxxxxx 工程有限公司设计单位:*钢结构建筑设计研究有限公司质量要求:达到国家工程施工验收规范合格等级安全生产要求:达到JGJ59-99 建筑施工安全检查标准规定的合格标准工期要求:自监理工程师下达开工令之日起,90 日历天。一. 工程简介本工程位于xx 右岸xx 大道,xx 路旁,本工程为钢结构厂房,立面造型简洁美观,由3 跨单层工业厂房组成,总建筑面积为5940m2。总长132 米,总宽45 米,三跨厂房跨度均为15 米,柱距为6m,其中边跨厂房屋顶标高为10.7 米,中跨厂房屋面顶标高为13.7m,室内设计标高0.000m

8、相当于绝对标高58.7m,室内外高差为150mm,详见厂房横向剖面图所示。其中一边跨设一5 吨行车,中跨设一15 吨行车。二. 建筑设计概况主体结构为钢结构。外围护为彩色单层压型钢板墙,彩色钢板墙1.2 米以下墙体采用MU10 实心粘土砖和M5 号砂浆砌筑,外贴灰色面包砖,屋面为彩色双层压型钢板,内设保温棉。三. 结构设计概况本工程为钢结构,主体结构设计使用耐久年限为50 年,钢结构耐火等级为二级,建筑抗震设防烈度为六度,构件安全等级为二级。本工程基础柱下采用独立基础,墙下采用条形基础,承载力设计值为160Kpa,基础埋深-1.5m,基底设500mm 砂石垫层。柱子均采用BH 型钢柱,屋架为B

9、H 型钢屋架,各类支撑均采用钢支撑。本工程主结构钢材均采用Q345 钢;高强度螺栓采用10.9 级摩擦型高强度螺栓;地脚螺栓采用Q235 钢;屋面檩条采用C 型高张力热镀锌冷弯薄壁型钢;墙面围梁采用C 型高张力热镀锌冷弯薄壁型钢;钢筋采用、级热轧钢筋;基础设计混凝土强度等级为C20。四. 地区自然条件xx 市属亚热带气候,全年光照充分,雨量充沛,年平均气温为16.3,最高气温37,最低气温-10,全年主导风向为东南风,室外平均风速2.6m/s。第一节 工程特点及对策一. 工程特点从本工程所处的地理位置看,施工进出车辆较为方便。本工程为单层三跨厂房,其构件数量多,单根构件重量大,构件安装高度大,

10、最高为13.7m,增加了结构吊装的施工难度,因此施工重点在于吊装方法、吊装机械的选用。本工程墙面均采用0.5 厚WA850 型镀铝锌彩色压型钢板,安装时应严格按设计要求进行安装。本工程15m 跨厂房为钢柱、钢屋架、钢吊车梁,各跨构件支撑均为钢构件,因此各钢构件的制作安装相当重要。二. 针对工程特点采取的对策本工程平面布置的原则是施工区和生活区分开,易产生噪音的施工设备尽量远离居民区,材料进场设专用大门,此种布置易于平面管理,既能搞好文明施工,又可使工程顺利进行。针对工程易出现的质量通病,我们将在施工前进行分析,并做好预防工作,施工过程中严加控制,避免质量通病的发生。施工总体组织部署第一节 质量

11、目标质量目标:分项工程合格率100%,争创全优工程。第一节 安全目标安全目标:受伤率0.1%,死亡率0%,无消防、机械及重大安全等事故,保证安全达标。第一节 工期目标工期目标:确保在合同工期90 日历天内完工第一节 文明施工目标文明施工目标:把本工程创建成文明施工现场第一节 施工组织在本项目中,公司将选派懂技术、善管理、素质高、作风过硬的优秀管理人员成立项目经理部,按成熟的项目法管理模式组织施工,全面负责项目施工,中标后迅速组建一支经验丰富、技术熟练的专业施工队伍,配备数量充足、先进齐全的机械设备进驻施工现场。另外,公司管理系统的有关部室,将按照指导、管理、服务、监督的原则来保证项目的顺利进行

12、。施工中将严格按照ISO9002 标准的质量管理体系控制工程施工质量,保证工程优质高效按期完成。一. 项目经理部组织机构本合同中标后,我公司将迅速成立项目经理部,对工程实行项目法人责任制管理。项目经理为公司法人授权代理人,负责处理本项目的施工、完工交验、缺陷责任维修等与履行合同有关的一切事宜,项目经理对本工程质量负终身责任。项目经理部管理层设四部一室,即:工程管理部、计划财务部、质量安全部、物资机电部和办公室(原材料、半成品以及成品将委托经监理工程师认可的xx 市试验室承担)。我公司将抽调建筑工程及相关专业高、中级专业技术人员以保证各部门实行强有力的专业管理,同时配备先进的办公、测量及检验技术

13、设备,项目经理部各部门均建立电脑管理系统,注重管理工作的技术含量及先进性,提高工程信息化管理水平。项目施工组织机构见组织机构框图。说明:工程管理部:负责施工的进度控制与管理,以及负责施工调度、测量及施工技术。质量安全部:负责质量、安全检查与管理,负责进场材料和施工过程的监测,负责交工验收及工程资料的管理。计划财务部:负责工程预结算、合同管理、工程计划统计工作。物资机电部:负责物质、机械设备采购及管理。办公室:负责对外协调工作及文明施工管理。组织机构框图项目经理项目副经理项目总工程师工程管理部质量安全部计划财务部物资机电部办公室作业层二. 施工组织布署总体指导思想以质量为中心,贯彻执行ISO90

14、02 系列标准,建立工程质量保证体系;挑选高素质的项目经理及管理人员组建项目经理部;严格执行合同,严格按设计图纸及施工规范施工;根据工程特点,树立科技观念,推行新材料、新工艺,精心施工、科学管理,在合同工期内优质、高效、安全地完成本工程的建设任务,争创精品工程。三. 项目施工与管理1. 受法人代表委托全面负责本项目的项目经理部,将按照项目法施工模式组织施工,全面控制工程的质量、安全、进度和成本,努力实现项目目标,想为用户所想,急为用户所急,力争把本工程建成精品工程。2. 在本项目工程施工中,除严格按工程施工合同履行权利和义务外,并严格按公司的项目施工标准和公司质量体系程序文件工作,接受业主和其

15、委托的工程监理的管理和协调,接受政府部门的监督。3. 在本工程施工中,创造文明施工环境,与建设方、其他施工方以及周围居民建立良好的合作关系,确保本工程目标顺利实现。4. 项目施工管理程序根据本工程实际,规范施工操作行为,另制定以下工作程序,以保证工作的规范和标准化。a. 单位工程开工和交工验收工作程序;b. 进度控制程序;c. 项目调度协调程序;d. 工程变更操作程序;e. 施工方案(技术措施)审批程序;f. 单位工程质量等级评定工作程序;g. 图纸资料管理程序;h. 工序交接程序;i. 钢结构施工质量控制程序;j. 给排水安装工程质量控制程序;k. 设备安装工程质量控制程序;l. 施工总平面

16、图管理施工用水、电管理程序;m. 物资计划、采购管理程序;n. 工程材料价款结算程序;o. 工程价款结算程序;p. 钢筋工程质量控制程序;q. 砼工程质量控制程序;r. 砌砖工程质量控制程序;s. 施工总平面图管理程序;t. 安全管理体系控制程序;第一节 施工总体安排本工程施工过程均分为五个施工段进行控制管理,第一阶段为施工准备阶段;第二阶段为基础部分;第三阶段为构件制作阶段;第四阶段为结构吊装阶段;第五阶段为装饰装修部分;第六阶段为室外总平面部分。施工中应按照“先地下、后地上”;“先结构、后装修”;“先主体、后围护”和“先深后浅”的原则组织施工。要求在90 日历天内完成。一、基础施工阶段本工

17、程基础工程包括:挖土、浇筑混凝土垫层、钢筋混凝土基础及回填土等分项工程。二、构件制作阶段本工程构件制作包括:屋架、柱子、天窗架、托梁、钢吊车梁,屋面板及6M 吊车梁由公司加工厂制作好后,运至施工现场进行安装。三、结构吊装阶段根据构件重量及最大吊装高度,选用起重机2 台,并采用分件吊装法进行结构吊装,进行其吊装顺序为:安装准备一钢柱安装一柱间钢性系杆安装一钢梁拼装一钢梁安装一钢联系构件安装一钢吊车梁安装一屋面檩条系统安装一除锈刷涂料一检查验收。四、装饰装修阶段包括屋面、彩钢墙板、油漆、涂料等分项工程。在结构吊装完后应尽可能组织立体交叉,平行流水作业。水电安装应与土建工程密切配合,作好预埋工作。第

18、一节 施工总平面布置施工平面布置见施工总平面布置图布置图说明:1. 施工道路施工道路从公路接入,宽4m,并进行硬化处理。2. 生产、生活用水生产、生活用水从现场附近管网接入。3. 生产、生活用电从当地电源接入,并自备2 台发电机备用。4. 生产、生活等临时设施进场后自建。5. 通讯从当地通讯网就近接入电话,并配备部分无线对讲机和手机。第一节 施工工期布署总体安排若我公司有幸中标,在接到进场通知后,我项目部将在5 天内组织人员及设备迅速到位,立即开展施工前期准备工作,力争在10 天内完成施工现场四通一平及生产、生活临时设施等工作,争取进场15 天后能开始施工。为了工程能在合同工期内提前竣工,我们

19、将组织充足施工队伍,配备齐全施工设备,一旦监理工程师下达开工令后,立即开始施工。总体工期安排:1. 施工准备(同时开始钢构件制作): 10天2. 基础工程: 45天3. 钢结构安装工程等: 30天4. 装饰工程 12天5. 设备安装工程 工程施工时穿插进行6. 室外工程: 工程施工时穿插进行7. 清场 5天8. 总工期: 89天第一节 拟投入的主要物资计划一. 材料组织在本工程中,我方自行采购材料的原则是货比三家,严把质量关,并通过甲方及有关部门审批通过。在原材料选择上,我们将首先对生产厂家进行把关,选定良好信誉的国内名牌厂家。二. 材料计划入场后按编制的材料计划,根据施工总进度计划和工期进展

20、按需分批到位,把好材料验收关。1.根据总体要求,首先需保证第一批构件的进场时间,根据施工工序安排,钢柱及柱间支撑构件为第一批进场构件;钢托架、吊车梁钢屋架及檩条等构件为第二批进场构件。2.在装卸、运输过程中应采取保护措施,防止构件损坏。构件运输过程中放置垫木,并用钢丝绳固定好构件,对不稳定构件要采用支架进行稳定。3.构件进场后,按照构件进场数量,填写进场材料、构配件报验申请表向监理工程师报验,监理工程师批复合格后才能使用。第一节 拟投入的主要施工机械设备及进场计划一. 机械设备组织根据本工程的特点,拟在本工程中使用的大型机械设备为:吊车两台,拖车一台,主要用于钢结构安装施工。另外,还配备强制搅

21、拌机1 台,进行现场混凝土搅拌;另配挖掘机一台,自卸车六台。上述设备主要在xx,一旦开工即可立即投入使用。二. 主要机械设备计划本工程施工中拟投入的主要施工机械设备及进场计划见下表:主要施工设备进场清单序号机具名称型号规格额定功率、容量或吨位数量进场时间1挖掘机PC200117KW1基础开挖前一天2自卸车东风5T6基础开挖时3吊车QY-1616T2结构吊装前2 天进场4发电机50W2开工前5砂浆搅拌机HT2503.5KW1开工前6钢筋弯曲机GW-406-40mm1开工前7砼搅拌机TZ35019.7m3/h1开工前8钢筋切割机GQ-406-40mm1开工前9木工刨床MA4323.5KW2开工前1

22、0振捣棒ZX501.1KW8开工前11卷扬机JK27.5KW1开工前12交流电焊机BLX100100KVA4开工前13空压机T1.813 KW3开工前14打夯机HW-6003KW1开工前15磅秤2开工前16平板振动器ZF-550-502KW2开工前17激光经纬仪JGJ22开工前18水准仪S232开工前19测距仪台1级开工前第一节 劳动力计划一. 劳动力组织1. 首先,根据该工程的特点和施工进度计划的要求确定各施工阶段劳动力需用量计划。2. 然后再从本企业内选拔经验丰富,技术水平高,思想素质好的施工人员进场施工。3. 对工人进行技术、安全、思想和法制教育,教育工人树立质量第一,安全第一的思想,遵

23、守有关施工和安全的技术法规以及地方治安法规。4. 做好生活后勤保障工作,在大批施工人员进场前,做好后勤工作的安排,为职工的衣、食、住、行、医等予以全面考虑,认真落实,以便充分调动职工的生产积极性。二. 劳动力计划劳动力需要量计划如下表序号工种基础主体1木工1512钢筋工1023砼工2034瓦工6205力工25256水电暖工887钢结构安装工30钳工87电焊工668油漆涂料工159架子工4410吊车司机4211机修工2212其他工1515主要施工方案及措施第一节 工程测量一. 测量仪器选用本工程选用的主要测量仪器见下表:序号名称级别数量1激光经纬仪J22台2精密水准仪S12台3塔尺一级4个450

24、M钢卷尺一级4把5对讲机4 部6线锤6 个7测距仪1 台二. 轴线和控网建立1. 根据招标单位提供的红线及坐标控制点,用经纬仪进行建筑场地的控制轴线及柱网测设。并在不易受影响干扰的位置设引桩,并妥善加以保护。2. 根据业主提供的高程控制点,用S23水准仪、水准尺测设建筑物高程控制网,设点位置不易受到破坏或干扰。设点按二级水准点埋设,设点不少于4个。同时此点兼作为沉降观测基准点。三. 施工过程中的控制1. 在基础结构施工中,采用外控法进行轴线测量放线,并用JGJ2经纬仪结合50m钢卷尺进行细部测量。第一节 地下水处理方法一. 地下水处理本工程采用基坑明排水为主,采用水泵将其积水抽排至周边排水沟内

25、。第一节 地基与基础工程施工方法一. 设计要求本工程设计为柱下独立基础,墙基为条基,混凝土强度为C20,埋深-1.5m。二. 机械设备配备根据该工程设计工程量和工期要求,结合施工经验,以及施工工艺需求和场地岩土工程地质条件,计划投入设备和工具见下表:编号名称型号数量用途1挖掘机PC2001挖土2自卸车东风6运土3空压机T1.83凿岩4经纬仪JZG21定位5工作灯45照明三. 施工工艺施工工艺流程:测量放线土方开挖验槽清底做砂石垫层浇筑垫层封闭地基投放轴线扎筋支模浇筑砼基础土方回填第一节 土方工程施工方法一. 土方开挖1.根据定位轴线,放出开挖边线,采用挖掘机进行大面积开挖与人工进行基坑(槽)的

26、修边检底相结合的方法进行土方开挖,开挖过程中随时与地勘报告和设计标高对照,防止超挖。2.土方开挖前,要将施工区域内的地下、地上障碍物清理和处理完毕,并做好排水坡和挖临时排水沟。3.要对建筑物的位置的标准轴线桩、定位控制桩和标高控制桩进行检查,并办理完预埋检手续,同时,要向施工操作人员进行交底,明确保护责任。4.夜间施工时,要合理安排工序,防止错挖和超挖,施工场地应根据需要设置照明,在危险地段应设置明显标志。5.根据地下水资料或探明地下水位情况后,若地下水高于基础底标高,要采取降水措施。6.本工程基础为柱下独基,首先根据设计图布置各基础轴线控制桩,并用白灰划出开挖控制线,检查通过后采用机械开挖,

27、开挖边坡按1:0.5 放坡,若在坑边堆土,应距坑边不少于0.8m,高度不宜超过1.5m,多余土外运。7.在开挖过程中,测量人员应及时复核轴线及开挖尺寸,所有基坑开挖至持力层。8.与甲方有关人员协商在开挖过程中回填土的堆放位置,要尽量靠近回填地点,以减少二次搬运的费用。9.开挖完成后,会同建设、设计等其他单位作好基槽的验槽工作,及时进行下道工序,避免在大气中暴露过长的时间。10.土方开挖不宜在雨季进行。否则工作面不宜过大,并做好防雨、排水及护壁措施,逐片开挖,分期完成。11.在土方开挖过程中,对定位标准桩、轴线桩、标准水准点、龙门板等,挖运时不得碰撞,也不得坐在龙门板上休息,测量人员应经常标测其

28、位置的正确性。12.施工中,若发现文物和古墓等,应妥善保护,并应及时与当地有关部门处理后,方可继续施工。若发现国家测量标志点、通讯线路等,亦要加以妥善保护,应严防损坏。二. 土方回填1.回填前,应对基础等设施进行检查验收,并办理好隐检手续,并且砼的强度要达到规范要求以后才能进行。2.回填土施工时,应先自较深处进行,待填至和较浅的基坑一样的标高后,再一同填筑。若必须分段填筑,交接处应填成阶梯形。3.在回填时,应在基础两边同时进行,在回填的过程中,两侧回填进度不能相差过多。管道周围的回填,应用人工精心回填,以免损坏管道。4.回填土应分层夯实,严禁浇水以所谓的“水夯”法施工。避免在雨季施工,避免地表

29、水流入回填范围内。三. 基坑保护土方经人工清底修边到位后,立即进行验槽、办理验槽记录,为减少坑底土体暴露时间,避免土体结构受到破坏,并立即进行垫层施工。垫层标高用水准仪严格按设计标高控制,并做好表面压实抹平收光工作。第一节 模板工程施工方法1、模板支设的质量要求、模板的搭设必须准确掌握构件的几何尺寸,保证轴线位置的准确。、模板应具有足够的强度、刚度和稳定性,能可靠地承受新浇砼的重量、侧压力以及施工荷载。浇筑前应检查承重架及加固支撑扣件是否拧紧。、模板的安装误差应严格控制在允许范围内。2、模板的拆除为保证后续工作能迅速插入,采取在砼浇筑过程中加入外加剂,以利拆模工作的提早进行。模板拆除应以同期试

30、块的试压强度作为依据。拆模时不得用铁撬撬开模板,还要保护模板边角和砼边角,拆下的模板要及时清理,并刷隔离剂,确保下次浇筑质量。第一节 钢筋工程施工方法本工程钢筋进场后应检查是否有出厂合格证,并经复试后才能进行加工。所有钢筋堆放及加工均在现场进行。现场钢筋加工机械设弯曲机2 台,切断机2 台,调直机2 台,交流电焊机4 台。钢筋加工严格按照钢筋配料单进行加工,加工的钢筋半成品堆放在指定的范围内,并按规定明码挂单,防止使用时发生混乱。现场施工员应对加工的钢筋验收后才能绑扎。1.钢筋连接本工程钢筋连接拟采用焊接。钢筋加工的形状,尺寸必须符合设计要求,钢筋的表面确保洁净、无损伤、无斑点,不得使用带有颗

31、粒状或片状老锈的钢筋;钢筋的弯钩应按施工图纸中的规定执行,同时也应满足有关规范的规定。2.钢筋焊接钢筋焊接的接头形式,焊接工艺和质量验收,应符合国家现行标准钢筋焊接及验收规程的有关规定。钢筋焊接接头的试验应符合国家现行标准钢筋焊接接头试验方法标准的有关规定。钢筋焊接前,必须根据施工条件进行试焊合格后方可焊接;焊工必须有焊工考试合格证,并在规定的范围内进行焊接操作;焊接网以及焊接骨架的允许偏差应符合有关规定。受力钢筋焊接接头在同一构件时应相互错开,符合有关规定。3.钢筋绑扎钢筋的绑扎,将严格遵照施工与验收规范,并注重原材料检验,构造要求以及锚固搭接长度等技术规范。在砼浇筑施工时,配备钢筋工跟踪检

32、查、校正;对于在安装预留预埋中被割断、损坏的钢筋,必须采取有效的加固措施。4.钢筋工程施工要求、预见性的提出和处理钢筋有关设计的矛盾问题或施工难处,需核定的要及时与设计院、建设单位联系核定,做到准确认真翻样。所有钢筋下料单及翻样处理均由现场工程科负责校审批准。、在工程开工或每批钢筋正式焊接生产之前,采用与生产相同的钢筋、焊条以及相同的焊接条件和接头形式制作三个抗拉试件,试验合格后,才允许正式生产。、钢筋在受力支座处的锚固长度,图纸有规定的照图施工,当图纸无规定时按规范施工。、钢筋制成的半成品进行挂牌验收,专人负责清料,质检员负责抽查。、混凝土施工时,派钢筋工看护钢筋,保证钢筋保护层厚度符合规范

33、要求,柱插筋位置准确。第一节 混凝土工程施工方法1、工艺流程配合比计算原材料计算、外加剂砼搅拌砼运输砼浇筑及振捣养护。2、砼的配合比、砼的施工配合比,应根据设计的砼强度等级和质量检验以及砼施工和易性的要求确定,并应符合合理使用材料和经济的原则。、砼配料采用重量比,根据砂石分析、由试验室出具配合比。施工中严格计量,砂、石应常测定含水率,根据含水率随时调整施工配合比。3、砼的搅拌搅拌时先加石子,后加水泥、最后加砂和水。严格控制搅拌时间(1.5min),切实保证拌和物的均匀性和水灰比,砼坍落度应控制在5070MM。4、砼的运输及浇筑、砼的运输砼在运输中应保持其匀质性,做到不分层、不离析、不漏浆。运到

34、浇灌地点时,应具有要求的坍落度,如有离析应进行二次搅拌方可入模。、砼的浇筑、砼浇灌前应对模板、钢筋、预留洞的位置、数量及模板系统牢固情况进行综合检查,合格后,请质监、监理、建设单位代表进行隐蔽验收,办理隐蔽验收记录后,方可浇筑砼。并作自检和工序交接记录。、钢筋上的泥土、油污,模板内的垃圾、杂物应清除干净,木模板应浇水湿润,缝隙应堵严。、砼浇筑应连续浇灌,以保证结构有良好的整体性,间歇时间不应超过180min。本工程所有预制构均不允许留设施工缝。、砼灌注后采用插入式振动器振捣,板采用平板振动器振捣。、振捣插点间距不应超过振动棒作用半径的1.5 倍。振动器不得碰撞模板、钢筋或挂在钢筋上。、振动器在

35、每一点插点上的振捣延续时间,以砼表面呈水平并出现水泥浆和不再出现气泡,不再明显沉落为度,振捣时间一般约为2030S。5、砼的养护在砼浇筑完毕后的12 小时以内对砼加以覆盖和浇水养护,当砼中无外加剂掺入时,养护时间不得少于7 昼夜,当砼中有外加剂掺入时,养护时间不得少于14 昼夜。6、保证质量要点、搅拌好的砼要做到基本卸尽,在全部砼卸尽之前不得再投入拌合料,更不得采取边出料边进生料的方法。、严格控制水灰比和坍落度及外加剂掺量,未经试验人员同意,不得随意调整坍落度。、砼浇筑过程中,按照现行规范的要求,随机取样制作试块,28 天作抗压强度检验。7、砼试块留置、每拌制100 盘且不超过100M3的同配

36、合比的砼,其取样不得少于一次。、每工作班拌制的同配合比的砼不足100 盘时,其取样不得少于一次。以上每次取样至少留置一组标准试件,每组三个试件应在同盘砼中取样制作。第一节 砌体工程施工方法本工程砌体主要采用MU10 机制砖砌块,用 M5 水泥砂浆砌筑。一. 施工准备及运输1. 材料按照施工总计划安排购进砌块,按现行国家标准砌体基本力学性能试验方法标准及出厂合格证进行验收;砌块运至现场,分规格堆放,并在堆垛上设立标志,标明品种、规格、强度等级,一般堆放高度不超过1.6m,堆垛间留设通道。本工程选用水泥进入现场时必须附有出厂检验报告和准用证。在现场设的水泥库中,按品种标号、出厂日期堆放,并保持干燥

37、。配制砂浆用洁净的中砂,不得含草根、废渣等杂物,并过筛。2. 作业条件砌筑施工前应先进行结构验收,办理好施工隐蔽验收手续。做好砂浆配合比技术交底及配料的计量准备。弹出建筑物的主要轴线、标高线及砌体的控制边线,经技术复线,检查合格后,方可进行施工。砌筑前按砌块尺寸计算皮数和排数,编制排列图。二. 操作工艺1. 砌筑根据墙体施工平面放线和设计图纸上的门、窗位置大小,砌块错缝搭接的构造要求和灰缝大小,在每片墙体砌筑前,应按预先绘制好的填充墙砌块排列图,把各种规格的砌块分类进行排列摆放,把每片墙需要修整部分记录在立面排列图上,以供实砌时使用。砌墙前先拉水平线,在放好墨线的位置上,按排列图从墙体转角处或

38、定位砌块处开始砌筑。砌筑前应先清理基层,湿水后扫一道素水泥浆,第一皮砌块下应满铺砂浆。砌块墙体的砌筑,从外墙的四角和内墙的交接处砌起,然后在全墙面铺开。砌块要错缝砌筑,保证灰缝饱满。砌筑时双面挂线,用摩擦式夹具吊砌块依照立面排列图就位。待砌块就位平稳并松开夹具后,即用垂球或托线板调整其垂直度,用拉线的检查其水平度。校正时可用人力轻微推动或用撬杠轻轻撬动砌块,砌块可用木锤敲击偏高处,镶砖补缺工作与安装坐砌紧密配合进行。砌筑时控制砌块的含水率。对混凝土砌块含水率控制在58。一次铺设砂浆的长度不超过500mm。铺浆后立即放置砌块,可用木锤敲击摆正、找平。砌体转角处要咬槎砌筑;纵横交接处未咬槎时设拉结

39、措施。墙体表面的平整度、垂直度、灰缝的均匀度及砂浆的饱满程度等,参照有关施工规程执行并随时检查,校正所发现的偏差。2. 砌筑灰缝要求灰缝应横平竖直、砂浆饱满、均匀密实。砂浆饱满度水平缝不低于90;竖直缝不低于80。应边砌边勾缝,不得出现暗缝,严禁出现透亮缝。灰缝厚度应均匀,一般应控制在812mm。3. 砌体工程质量的允许偏差序号项目允许偏差(mm)检查方法1轴线位移10用经纬仪或拉线和尺2墙面垂直度4用吊线法或2m托线板3表面平整度62m长靠尺和塞尺4水平灰缝平直度 (10m以内)10用10m长的线拉直检查5水平灰缝厚度 (连续5块累计数)10用尺检查6门窗洞口宽度和高度5用尺检查4. 施工注

40、意事项砌筑采用主规格砌块为主,镶砖为次,砌块错缝搭接,砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。砌块墙的T 字交接处,应使横墙砌块隔皮端面露头。5. 砌体工程安全技术措施a. 墙身砌体高度超过地坪1.2m以上时,应搭设脚手架。b. 脚手架上堆料量不得超过规定荷载,同一块脚手板上的操作人员不应超过两人。c. 砌块和砂浆运输车两车前后距离平道上不小于2m,装砌块时要先取高处后取低处,防止垛倒砸人。d. 冬期施工时,脚手板上如有冰霜、积雪,应先清除干净才能上架子进行操作。第一节 钢构件安装及施工方法根据该钢结构工程的特点和现场施工条件,现采用下列施工方法和保证质量的措施。一. 工艺流程安装准备一钢

41、柱安装一柱间钢性系杆安装一钢梁拼装一钢梁安装一钢联系构件安装一钢吊车梁安装一屋面檩条系统安装一除锈刷涂料一检查验收二. 安装准备1.复验安装定位所用的基础中心轴线、基础支承面标高或地脚螺栓的标高,并量出螺栓的具体位置,做好检测记录,超出允许偏差时,应做好技术处理。2. 钢柱基础混凝土强度必须达到设计强度,基础回填土已进行完毕。3.地脚螺栓(锚栓)应垂直,露出长度和丝牙长度应满足设计要求。丝牙无损伤,螺帽能紧到位。4.检查吊装机械及吊装机具。检查钢丝绳、滑轮、卡扣等能否满足使用要求,按施工组织设计要求搭设必要的脚手架或平台。5.钢柱、钢梁、屋架等成品、半成品的吊装,应编制吊装方案。对设计的拉杆在

42、吊点位置,使受力改变为压杆时,为防止杆件失稳变形,必要时应加固和验算。6. 钢构件吊装前应清除其表面上的油污、冰雪、泥沙和灰尘等杂物。三. 钢柱安装1.钢柱的起吊一般采用旋转法和滑移法。用滑移法起吊需在柱脚处安放滑板或滚排。起吊时分为正吊法和斜吊法,正吊法起吊便于安装,采用斜吊法可降低吊车吊钩起吊高度。2.钢柱安装前应测出钢柱牛腿面的标高,以此标高反算到柱脚及基础面标高并予以调整支承面。3.钢柱绑扎吊点的位置应高于柱的重心。钢柱安装时,应将柱吊于基础上方轻轻落下,防止重落冲击和碰撞地脚螺栓。到位后将地脚螺栓套入柱底板螺孔内,调整柱脚,使柱中心线对准基础十字线,校对柱身的垂直度,拧紧螺栓固定。4

43、.柱校正应先校正标高,再校正柱脚中心线,最后校正垂直度。钢柱的安装、校正应根据温差、日照等因素影响,采取相应措施。四. 柱间刚性系杆安装有柱间刚性系杆的钢结构工程,柱间刚构系杆可在钢柱安装后,钢梁安装前进行。施工中,系杆安装如有困难时,不得随意切割构件,应查找原因。否则应经技术人员同意,并采取必要的补强措施。五. 钢梁拼装1.多节钢梁的现场组装一般有卧式和立式两种拼装方法,根据施工现场具体情况选用。2.采用卧式拼装法时,应用道木将钢梁垫平、调直,使拼装接点对齐穿入临时螺栓,校核成形后构件尺寸,合格后穿入高强螺栓。拼装完毕后应测量钢梁实长应与设计相符。3.采用立式拼装时,在钢梁起脊处用马蹬或支架

44、将钢梁垫起,支点高度应满足屋架起坡高度的要求。拼装时构件临时固定在支架上,并使各构件中心在同一铅垂面上。对齐拼装接点,穿入临时螺栓,校核成形后构件尺寸,合格后穿入高强螺栓。六. 钢梁安装1.钢梁安装顺序宜先从靠近山墙的有柱间支撑的两榀刚架开始,一般宜采取扩大拼装和综合安装的方法从建筑物的一端开始,向另一端推进,并注意消除安装过程中所引起的积累误差。2.钢架起吊应严格按“施工组织设计”要求的吊点进行绑扎,一般采用三点法进行吊装。吊装时应保证不使钢梁产生变形,并使钢梁在起升过程中保持水平,以便高空定位安装。3.吊装时应注意使各绳受力均匀,对三点吊装法中间吊点可采用倒链连接,以便调节绳长,两边绳之间夹角宜小于90。4.钢架起吊离地后,检查吊点情况检查无误后,两边各系一根棕绳,继续起吊。5.钢梁吊至设计位置上,经初步校正并固定后才能松开吊钩。对跨度较大的钢梁,还应装上梁间支承后方可松钩。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
