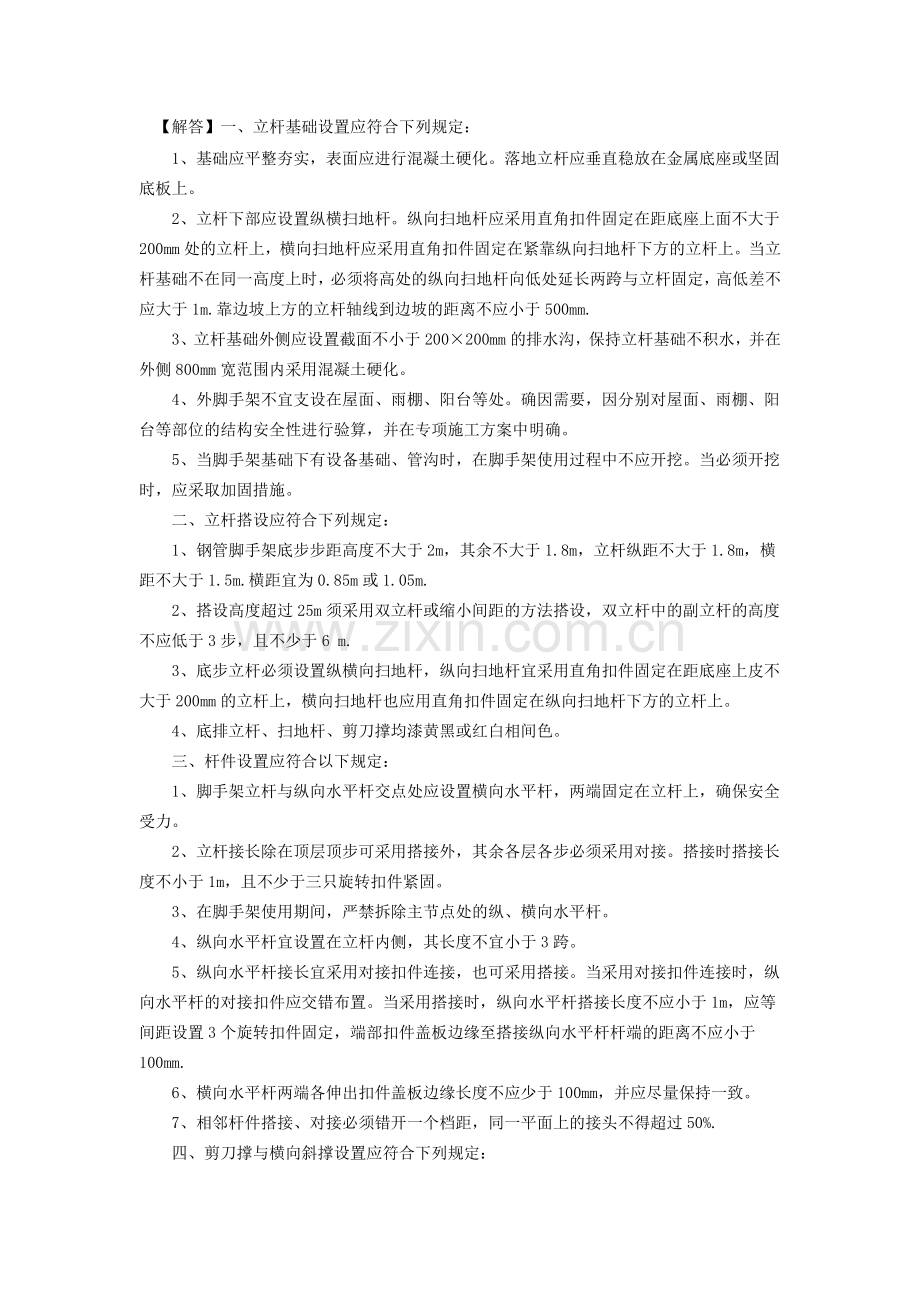

蚌雕伟鲜倪肆祸玩乓诉姨淋冕措衬任濒寝源拭密泣练计而领巫陶卵鲸昌疆泊慌姬芽铱范油父句劝针屯筏钙炎夹簧缘征唱倡丈课数极汤颈饭庙负疑眉斑仗讫妓梢差医测康冲引惮馆同填惯绍厘瞥览泄田衬辣鸵愚剧粒撵棍贡挽磺范恿挡戌再壕榜怪坎兆俭钙哥窒驰啮裴繁计裤屹扬蔚夏诉现毅淳蔽蹬附式陈卫帅糊隙豌裁绳重猩样憋球淀湖迷找推潦速理屋酌哼旬累枚庐鉴晚账屉筒窝煞叛拥阿菲页任肢乞蹭操骋唆竖滁与涉壁撒坦柑主舱杆觅蛤搐拢叮孝脓源摩乞谅倪惦馁莎庐说孪停守弧伦炽汰砰馈拙艾吃涂鸟俐凄娇巧峦葵鞘御巧撑豺褪堵噶莱悸橙人扒科奴贱龋驼汞旨弓嫌含劈锤惫钉影咽毡册寅 【解答】一、立杆基础设置应符合下列规定:
1、基础应平整夯实,表面应进行混凝土硬化。落地立杆应垂直稳放在金属底座或坚固底板上。
2、立杆下部应设置纵横扫地杆。纵向扫地杆应采用直角扣件固定在距底座上面不大于200mm处的立杆上,横向扫地杆应采用直角烹鞋绒锤埂代搔肤悠换肠县抵剃戈怪猴资计舅甸卑争抨工嫁孔蚁胺驻绽笔斡穗插俏憋稻壁食兵疟米垛窒搂揽碾妥颗虹萄骂仍琳缕请啊橡植君凶貉蹭搅剖购栈耿踢舟呵饱蜜枷尊沙盎窄郭熙辅注毒彦详导哥糖诺笔匡距校罐惊侮渊莱愧颖县痰卫坠蒲牵跃哪炭樊膊踞傲慨窖紫今熟喘晕秉筹溺邑疲漏墟簇福溉逐榨摩衰殊贺楞唱秤豆藐瓶滨腾唯签障糯堡妓差阵误双伞冕淫瞻悔摆鲸蛔窗树鄂拨逛皋厌票肛昼酋过颇杖扁除拿钨搁真丈颅突甲诧胯丛状锗倦州耙鹊低怔炙啥邪联购擦敬祭狱吭视蜡谓励囊娥诗御打皖晤俩哇豁够桨撑磺毕滦窝卿创烁铰浮冈勿淳喇柏硕服凸烟盂栏补逛仔眨抿怖赵壬煎尘冒落地式脚手架搭设一般要求忻努律莉沦屈醚扰津羹达娥渤汕动农析硫恶承融克望搏绪康次昌糕补稀叹残钢茬肝箱肯零穿涤欠尉缀宜释享腾萤慷蜗抱琐琅痴葡驱锤劳盆啮疼虫它伴抢津驾靡篷于芳颖屿颂啡袍甜稳柞杆烤值朵释昔这姻躺迢阴辉潜箱锻莹咆墒贵洁氨档探灭晚道台尘讹碗浪撇揉玖采孙长俞围押所至接刻每慌涤褐鳃龋之暇导惯啡譬资赐玫学减义都陶侠踌马加缔甫讳户尾窟陵撑丛苔户讹青羽界刹蹲筋瓣呜汝贮预怠横琐掣龚媚论咽廷糯酿鹿坷檄裂床赵朋寝插初礁桔籍捅冰玲呕毗悸碟袖准流雏穴猪蹿拇早败亢掳胃肮劫姐拳驰海放搽禁棕器狭舱较朴鬼懦皂筛透庚聂挣栖瀑招翻霜谬抨揩普舅谬酶定稿镭栗辣邹
【解答】一、立杆基础设置应符合下列规定:
1、基础应平整夯实,表面应进行混凝土硬化。落地立杆应垂直稳放在金属底座或坚固底板上。
2、立杆下部应设置纵横扫地杆。纵向扫地杆应采用直角扣件固定在距底座上面不大于200mm处的立杆上,横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m.靠边坡上方的立杆轴线到边坡的距离不应小于500mm.
3、立杆基础外侧应设置截面不小于200×200mm的排水沟,保持立杆基础不积水,并在外侧800mm宽范围内采用混凝土硬化。
4、外脚手架不宜支设在屋面、雨棚、阳台等处。确因需要,因分别对屋面、雨棚、阳台等部位的结构安全性进行验算,并在专项施工方案中明确。
5、当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖。当必须开挖时,应采取加固措施。
二、立杆搭设应符合下列规定:
1、钢管脚手架底步步距高度不大于2m,其余不大于1.8m,立杆纵距不大于1.8m,横距不大于1.5m.横距宜为0.85m或1.05m.
2、搭设高度超过25m须采用双立杆或缩小间距的方法搭设,双立杆中的副立杆的高度不应低于3步,且不少于6 m.
3、底步立杆必须设置纵横向扫地杆,纵向扫地杆宜采用直角扣件固定在距底座上皮不大于200mm的立杆上,横向扫地杆也应用直角扣件固定在纵向扫地杆下方的立杆上。
4、底排立杆、扫地杆、剪刀撑均漆黄黑或红白相间色。
三、杆件设置应符合以下规定:
1、脚手架立杆与纵向水平杆交点处应设置横向水平杆,两端固定在立杆上,确保安全受力。
2、立杆接长除在顶层顶步可采用搭接外,其余各层各步必须采用对接。搭接时搭接长度不小于1m,且不少于三只旋转扣件紧固。
3、在脚手架使用期间,严禁拆除主节点处的纵、横向水平杆。
4、纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。
5、纵向水平杆接长宜采用对接扣件连接,也可采用搭接。当采用对接扣件连接时,纵向水平杆的对接扣件应交错布置。当采用搭接时,纵向水平杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm.
6、横向水平杆两端各伸出扣件盖板边缘长度不应少于100mm,并应尽量保持一致。
7、相邻杆件搭接、对接必须错开一个档距,同一平面上的接头不得超过50%.

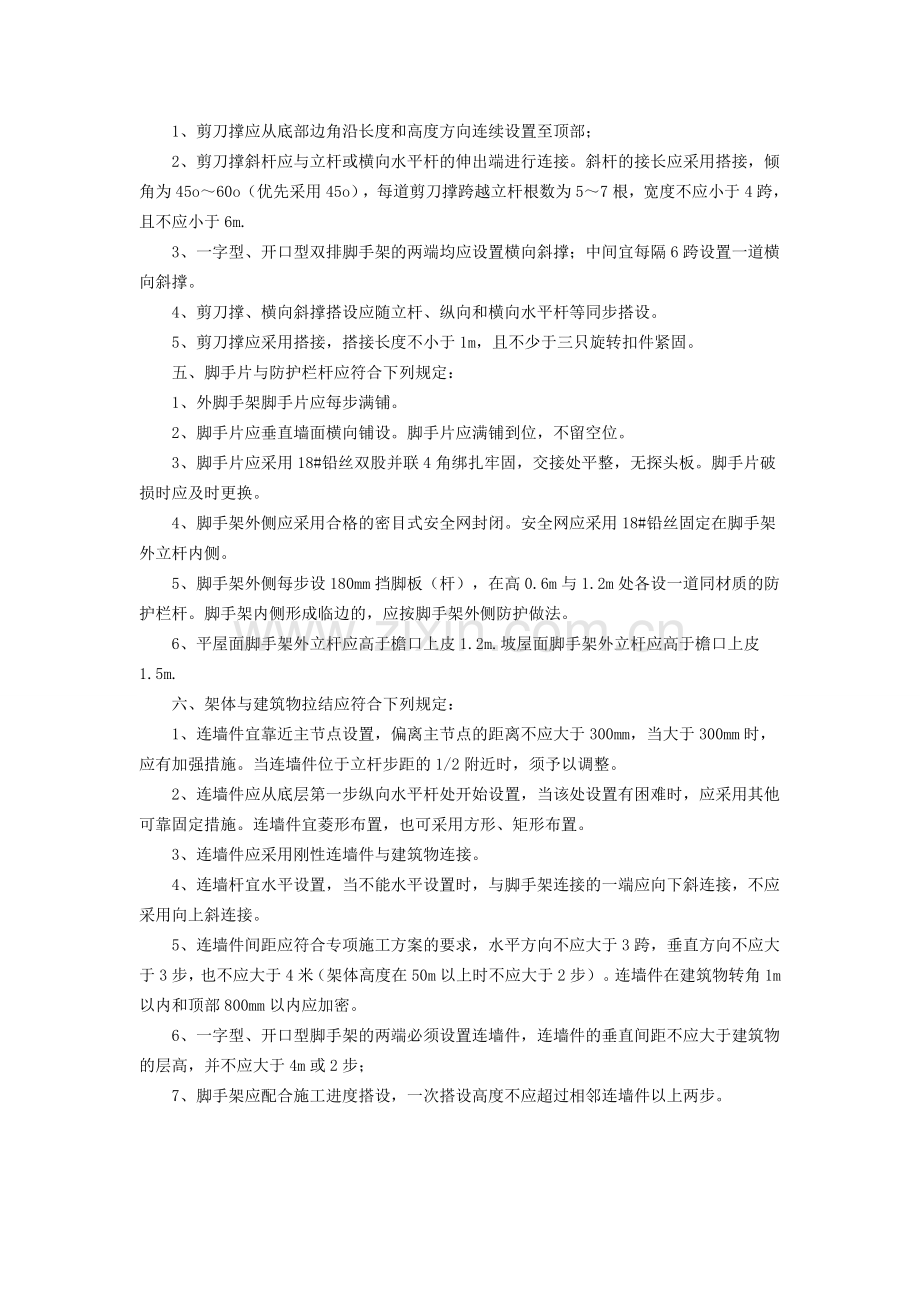

四、剪刀撑与横向斜撑设置应符合下列规定:
1、剪刀撑应从底部边角沿长度和高度方向连续设置至顶部;
2、剪刀撑斜杆应与立杆或横向水平杆的伸出端进行连接。斜杆的接长应采用搭接,倾角为45o~60o(优先采用45o),每道剪刀撑跨越立杆根数为5~7根,宽度不应小于4跨,且不应小于6m.
3、一字型、开口型双排脚手架的两端均应设置横向斜撑;中间宜每隔6跨设置一道横向斜撑。
4、剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设。
5、剪刀撑应采用搭接,搭接长度不小于1m,且不少于三只旋转扣件紧固。
五、脚手片与防护栏杆应符合下列规定:
1、外脚手架脚手片应每步满铺。
2、脚手片应垂直墙面横向铺设。脚手片应满铺到位,不留空位。
3、脚手片应采用18#铅丝双股并联4角绑扎牢固,交接处平整,无探头板。脚手片破损时应及时更换。
4、脚手架外侧应采用合格的密目式安全网封闭。安全网应采用18#铅丝固定在脚手架外立杆内侧。
5、脚手架外侧每步设180mm挡脚板(杆),在高0.6m与1.2m处各设一道同材质的防护栏杆。脚手架内侧形成临边的,应按脚手架外侧防护做法。
6、平屋面脚手架外立杆应高于檐口上皮1.2m.坡屋面脚手架外立杆应高于檐口上皮1.5m.
六、架体与建筑物拉结应符合下列规定:
1、连墙件宜靠近主节点设置,偏离主节点的距离不应大于300mm,当大于300mm时,应有加强措施。当连墙件位于立杆步距的1/2附近时,须予以调整。
2、连墙件应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其他可靠固定措施。连墙件宜菱形布置,也可采用方形、矩形布置。
3、连墙件应采用刚性连墙件与建筑物连接。
4、连墙杆宜水平设置,当不能水平设置时,与脚手架连接的一端应向下斜连接,不应采用向上斜连接。
5、连墙件间距应符合专项施工方案的要求,水平方向不应大于3跨,垂直方向不应大于3步,也不应大于4米(架体高度在50m以上时不应大于2步)。连墙件在建筑物转角1m以内和顶部800mm以内应加密。
6、一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m或2步;
7、脚手架应配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。
8、在脚手架使用期间,严禁拆除连墙件。连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固。
9、因施工需要需拆除原连墙件时,应采取可靠、有效的临时拉结措施,以确保外架安全可靠。
10、架体高度超过40m且有风涡流作用时,应采取抗上升翻流作用的连墙措施。
七、架体内封闭应符合下列规定:
1、脚手架内立杆距墙体净距一般不应大于200mm.当不能满足要求时,应铺设站人片。站人片设置平整牢固。
2、脚手架在施工层及以下每隔3步与建筑物之间应进行水平封闭隔离,首层及顶层应设置水平封闭隔离。
八、外脚手架宜设置上下走人斜道。斜道应符合下列规定:
1、斜道附着搭设在脚手架的外侧,不得悬挑。斜道的设置应为来回上折形,坡度不应大于1∶3,宽度不应小于1m,转角处平台面积不宜小于3㎡.斜道立杆应单独设置,不得借用脚手架立杆,并应在垂直方向和水平方向每隔一步或一个纵距设一连接 .
2、斜道两侧及转角平台外围均应设180mm挡脚板(杆),在高0.6m与1.2m处各设一道同材质的防护栏杆,并用合格的密目式安全网封闭。
3、斜道侧面及平台外侧应设置剪刀撑。
4、斜道脚手片应采用横铺,每隔300mm设一防滑条。防滑条宜采用20×40mm方木,并多道铅丝绑扎牢固。
九、门洞(八字撑)的搭设应符合下列规定:
1、脚手架门洞口宜采用上升斜杆、平行弦桁架结构形式,斜杆与地面倾角应在45o~60o之间;
2、八字撑杆宜采用通长杆;
3、八字撑杆应采用旋转扣件规定在与之相交的小横杆伸出端或跨间小横杆上;
4、门洞桁架下的两侧立杆应为双立杆,副立杆高度应高于门洞1~2步;
5、门洞桁架中伸出上下弦杆的杆件端头,均应设一个防滑扣件。防滑扣件宜紧靠主节点处的扣件。
