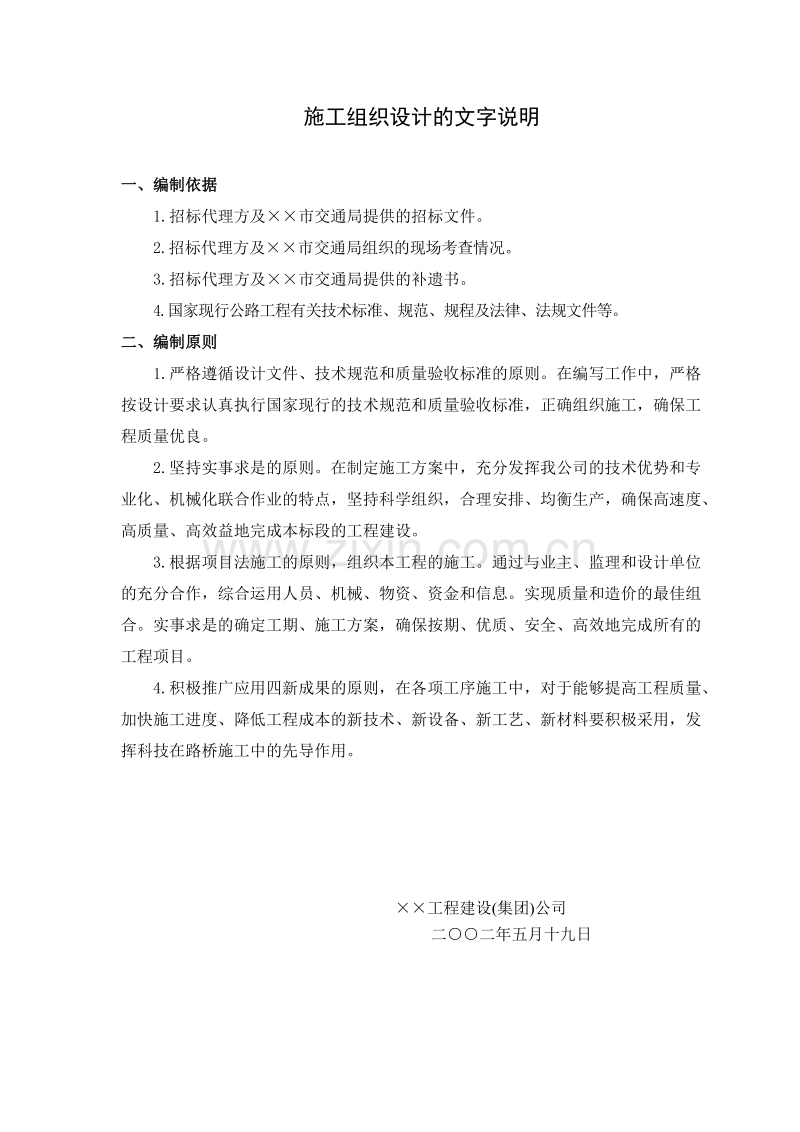

1、施工组织设计的文字说明 一、编制依据一、编制依据 1.招标代理方及市交通局提供的招标文件。 2.招标代理方及市交通局组织的现场考查情况。 3.招标代理方及市交通局提供的补遗书。 4.国家现行公路工程有关技术标准、规范、规程及法律、法规文件等。 二、编制原则二、编制原则 1.严格遵循设计文件、技术规范和质量验收标准的原则。在编写工作中,严格 按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工 程质量优良。 2.坚持实事求是的原则。在制定施工方案中,充分发挥我公司的技术优势和专 业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、 高质量、高效益地完成本
2、标段的工程建设。 3.根据项目法施工的原则,组织本工程的施工。通过与业主、监理和设计单位 的充分合作,综合运用人员、机械、物资、资金和信息。实现质量和造价的最佳组 合。实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的 工程项目。 4.积极推广应用四新成果的原则,在各项工序施工中,对于能够提高工程质量、 加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料要积极采用,发 挥科技在路桥施工中的先导作用。 工程建设(集团)公司 二二年五月十九日 1 1 工程概况工程概况 1.11.1 工程简述工程简述 一级公路建设工程是城港的一级公路。它的建成将大大改善 的对外交通和投资环

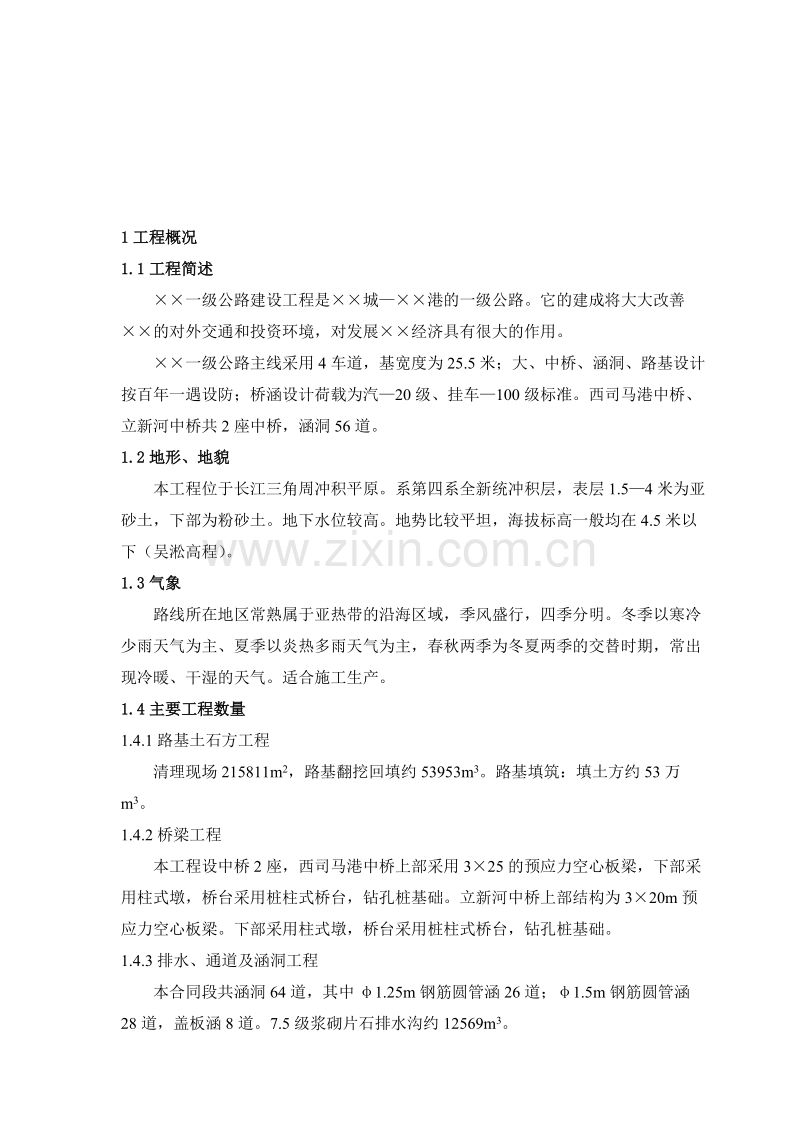

3、境,对发展经济具有很大的作用。 一级公路主线采用 4 车道,基宽度为 25.5 米;大、中桥、涵洞、路基设计 按百年一遇设防;桥涵设计荷载为汽20 级、挂车100 级标准。西司马港中桥、 立新河中桥共 2 座中桥,涵洞 56 道。 1.21.2 地形、地貌地形、地貌 本工程位于长江三角周冲积平原。系第四系全新统冲积层,表层 1.54 米为亚 砂土,下部为粉砂土。地下水位较高。地势比较平坦,海拔标高一般均在 4.5 米以 下(吴淞高程) 。 1.31.3 气象气象 路线所在地区常熟属于亚热带的沿海区域,季风盛行,四季分明。冬季以寒冷 少雨天气为主、夏季以炎热多雨天气为主,春秋两季为冬夏两季的交替
4、时期,常出 现冷暖、干湿的天气。适合施工生产。 1.41.4 主要工程数量主要工程数量 1.4.1 路基土石方工程 清理现场 215811m2,路基翻挖回填约 53953m3。路基填筑:填土方约 53 万 m3。 1.4.2 桥梁工程 本工程设中桥 2 座,西司马港中桥上部采用 325 的预应力空心板梁,下部采 用柱式墩,桥台采用桩柱式桥台,钻孔桩基础。立新河中桥上部结构为 320m 预 应力空心板梁。下部采用柱式墩,桥台采用桩柱式桥台,钻孔桩基础。 1.4.3 排水、通道及涵洞工程 本合同段共涵洞 64 道,其中 1.25m 钢筋圆管涵 26 道;1.5m 钢筋圆管涵 28 道,盖板涵 8
5、道。7.5 级浆砌片石排水沟约 12569m3。 1.4.4 防护工程 7.5 级浆砌片石 2989 m3;植草皮及播草粒 48376 m2 。 1.4.5 路面工程 4cm 细粒式沥青砼(AC-13-I)156864 m2;中面层 5cm 中粒式沥青砼(AC- 120I)59.871103 m2,8cm 粗粒式沥青砼(AC-30-I)110448m2,下封层 156864 m2, 32cm 石灰粉煤灰碎石基层 121769m2,底基层 20cm 厚石灰稳定土 189706 m2 ,路缘石预制 933m3。 2.2. 总体施工目标总体施工目标 2.12.1 质量方针、目标质量方针、目标 2.1
6、.1 质量方针:树立精品意识,创建优质工程。 2.1.2 质量目标:工程质量等级达到优良,争创部优工程。 2.22.2 安全目标安全目标 确保安全零事故,创安全文明达标工地。 2.32.3 工期目标工期目标 确保 17 个月完成全部工程。路基及涵洞工程在 12 个月内完成,桥梁工程在 7 个月内完成,路面工程在 7 个月内完成,并于 2003 年 10 月 27 日全部完工。 3.3. 总体施工布置总体施工布置 3.13.1 施工管理机构施工管理机构 为保证本合同段工程优质、快速、安全地建设,我公司组织有多条高等级高速 公路施工经验精干高效的管理人员和施工队伍组成项目经理部,围绕本工程既定目
7、标,实施项目法施工管理。拟由我公司张建国同志担任项目经理,有高等级公路和 桥梁工程丰富施工经验的高级工程师忘得华同志担任项目总工程师。项目经理部下 设五科一室、两个个路基土方工程处、一个桥梁工程处、一个砼拌和站、一个路面 工程处、一个排水防护工程处、一个小型构件预制场。参加本项目施工(详见表 “拟为承包本合同工程设立的组织机构图” ) 。 3.23.2 施工队伍的选择施工队伍的选择 我们将利用自身优势,组织高素质的施工管理人才,精良的施工队伍。对合同 段实施全过程的施工组织管理,全面履行计划、组织、协调和监督的职能,实施统 一计划、统一管理、统一调度,严格履行合同条款,优质高速完成本合同全部工
8、程 内容。挑选原参加过上海市城市外环线一期工程、迎宾大道十一标工程、罗山路延 长线 6 标工程、嘉定公路一期二标工程,施工经验丰富,吃苦耐劳的优秀专业施工 队伍,曾获得过“上海市市政工程金奖” , “中国市政工程金奖”的优质施工建设队 伍参加本工程施工。 3 33 3 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名张建国年龄41专业工民建 职称工程师职务项目经理 拟在本合同工种 担任职务 项目经理 毕业学校 96 年 7 月毕业于 上海师范大学 系(科) ,学制 3 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3
9、097.6.19 98.7.1599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 嘉安公路一期二标 项目经理 项目经理 项目经理 项目经理 项目经理 项目经理 市政金奖 市政金奖 中国市政金奖 中国市政金奖 中国市政金奖 优良工程 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名张保明年龄38专业道桥 职称工程师职务项目经理 拟在本合同工种 担任职务
10、 项目副经理 毕业学校 95 年 7 月毕业于 上海工程技术大学 系(科) ,学制 4 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3097.6.19 98.7.1599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.6.2801.12.25 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 亭卫公路二标段 项目副经理 项目副经理 项目副经理 项目副经理 项目副经理 项目经理 市政金奖 市政金奖
11、中国市政金奖 中国市政金奖 中国市政金奖 优良工程 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名朱永权年龄33专业道桥 职称工程师职务项目经理 拟在本合同工种 担任职务 项目副经理 毕业学校 96 年 7 月毕业于 同济大学 系(科) ,学制 4 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3097.6.19 98.7.1599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五
12、标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 嘉安公路一期二标 项目副经理 项目副经理 项目副经理 项目副经理 项目副经理 项目副经理 市政金奖 市政金奖 中国市政金奖 中国市政金奖 中国市政金奖 优良工程 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名张跃华年龄40专业道桥 职称工程师职务项目经理 拟在本合同工种 担任职务 项目副经理 毕业学校 91 年 7 月毕业于 同济大学 系(科) ,学制 4 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3097.6.19 98.7.1
13、599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 嘉安公路一期二标 项目副经理 项目副经理 项目副经理 项目副经理 项目副经理 项目副经理 市政金奖 市政金奖 中国市政金奖 中国市政金奖 中国市政金奖 优良工程 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名王德华年龄64专业工民建 职称高工职务高工 拟在本合同工种 担任职务 总工程师 毕业学校
14、64 年 7 月毕业于 南高工学院 系(科) ,学制 4 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3097.6.19 98.7.1599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 嘉安公路一期二标 总工程师 总工程师 总工程师 总工程师 总工程师 总工程师 市政金奖 市政金奖 中国市政金奖 中国市政金奖 中国市政金奖
15、 优良工程 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名黄永良年龄46专业市政 职称工程师职务科长 拟在本合同工种 担任职务 质检工程师 毕业学校 94 年 7 月毕业于 虹口区业余大学 系(科) ,学制 2 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3097.6.19 98.7.1599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎
16、宾大道标道路工程 罗山路延长线 6 标工程 嘉安公路一期二标 质量科长 质量科长 质量科长 质量科长 质量科长 质量科长 市政金奖 市政金奖 中国市政金奖 中国市政金奖 中国市政金奖 优良工程 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名杨惠英年龄28专业经济 职称经济师职务副科长 拟在本合同工种 担任职务 财务负责人 毕业学校 97 年 7 月毕业于 上海立信会计学校 系(科) ,学制 4 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3097.6.19 98.7.1599.8.30 98.12.1599.8.
17、30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 嘉安公路一期二标 出 纳 出 纳 财务副科长 财务副科长 财务科长 财务科长 市政金奖 市政金奖 中国市政金奖 中国市政金奖 中国市政金奖 优良工程 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名吴雪权年龄27专业道桥 职称工程师职务队长 拟在本合同工种 担任职务 桥梁工程师 毕业学校 95 年 7 月毕业于 南京交通高等专科学校 系(科)
18、 ,学制 4 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3097.6.19 98.7.1599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 嘉安公路一期二标 施工员 施工员 施工队长 施工队长 施工队长 施工队长 市政金奖 市政金奖 中国市政金奖 中国市政金奖 中国市政金奖 优良工程 拟有本合同工程任职的主要人员简历表拟
19、有本合同工程任职的主要人员简历表 姓名盛伟强年龄35专业机械 职称机械师职务队长 拟在本合同工种 担任职务 机械工程师 毕业学校 93 年 7 月毕业于 苏州铁路机械学校 系(科) ,学制 4 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3097.6.19 98.7.1599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 嘉
20、安公路一期二标 管理员 管理员 机械副队长 机械副队长 机械队长 机械队长 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名黄晓方年龄38专业工民建 职称工程师职务副主任 拟在本合同工种 担任职务 试验工程师 毕业学校 96 年 7 月毕业于 华东大学 系(科) ,学制 4 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3097.6.19 98.7.1599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市
21、外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 嘉安公路一期二标 实验员 实验员 实验室副主任 实验室副主任 实验室主任 实验室主任 市政金奖 市政金奖 中国市政金奖 中国市政金奖 中国市政金奖 优良工程 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名周峰年龄33专业道桥 职称工程师职务技术员 拟在本合同工种 担任职务 道路工程师 毕业学校 91 年 7 月毕业于 上海石化总厂中等学校 系(科) ,学制 3 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.30
22、97.6.19 98.7.1599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 嘉安公路一期二标 技术员 技术员 技术员 道路工程师 道路工程师 道路工程师 市政金奖 市政金奖 中国市政金奖 中国市政金奖 中国市政金奖 优良工程 拟有本合同工程任职的主要人员简历表拟有本合同工程任职的主要人员简历表 姓名时凯年龄33专业道桥 职称工程师职务技术员 拟在本合同工种 担任职务 计划
23、统计负责人 毕业学校 93 年 7 月毕业于 上海石化高等学校 系(科) ,学制 4 年 经 历 年年参加过施工的工程项目名称担任何职备 注 96.9.2997.6.19 96.10.3097.6.19 98.7.1599.8.30 98.12.1599.8.30 00.1.2600.10.29 01.5.1001.12.9 上海城市外环线一期(浦东段)五 标跨上南桥工程 上海城市外环线一期(浦东段)五 标道路工程 迎宾大道标唐黄路桥工程 迎宾大道标道路工程 罗山路延长线 6 标工程 嘉安公路一期二标 技术员 技术员 计划统计员 计划统计员 计划统计负责人 计划统计负责人 市政金奖 市政金奖
24、中国市政金奖 中国市政金奖 中国市政金奖 优良工程 3.53.5 施工段的划分施工段的划分 根据本标段施工特点和总体工期安排,经合理平衡调配施工力量,我们拟将本 标段工程划分如下,具体为: 路基工程处:负责全标段的路基施工,路基全长 7.05km,填、挖方总量约 53 万 m3。 桥梁工程处:负责本标段两座中桥的施工。 砼拌和站负责全线砼工程砼供应。 排水防护工程处:负责本标段内 4 道涵洞,3 座通道及防护排水工程施工。 路面工程处:负责路面工程的施工。 小型构件预制场:负责本标段的全部预制构件的预制。 3.63.6 施工力量的组织与调度施工力量的组织与调度 本合同段工程量大,技术要求高,施
25、工工期紧,工序交叉多,我公司将精心组 织,合理布置,投入精良的施工队伍,拟从本公司下属的各分公司抽调施工队伍作 为主要施工力量,本工程平均施工人数为 420 人,施工高峰人数为 560 人,总共投 入各种机械 180 多台套,以确保工程顺利进行。详细力量配备见各分项工程施工力 量配备及机械装备表。 3.73.7 总体施工进度计划总体施工进度计划 3.7.1 总体施工顺序 1).路基工程:首先进行现场清理填前压实特殊路基处理路堤填筑施工 顺序进行。然后根据施工现场情况,先期安排涵洞工程施工,特别是对当地水系有 影响的部位要优先安排施工。特殊路基段处理完毕后进行小型构造物和路基土石方 填筑施工,根
26、据划分的作业区,路基工程处分四个作业队同时分段流水作业。 2).桥梁通道工程:桥梁工程按单位工程划分为两个流水作业段,桥梁队按作 业段划分流水作业。 3.7.2 总体施工计划 根据招标文件要求,本工程的业主要求工期为 18 个月。我公司根据本工程的 特点和施工现场的实际情况,经合理部署,拟于 2002 年 5 月 27 日开工至 2003 年 10 月 27 日竣工,确保在 17 个月(其中路基土石方 12 个月)内完成合同规定的全 部工作内容,主要作业计划共分为四个阶段,八个节点控制。 3.7.2.1 四个阶段 a、施工准备阶段 用 20 天完成人员、机械动员和项目经理部的正常运行,保证前期
27、机械设备、 人员及前期施工材料进场,实施路线中桩恢复,落实临时用地,同时做好临时用水、 用电等工作,部分场地清理工作开始施工。 b、前期施工阶段 用 20 天理顺场内施工便道,沿路线做好临时排水,沟塘及原地面清理工作, 打开路基施工的初步工作面,做好桥梁临时材料堆场及前期施工材料进场,施工用 水、用电,基础工程开始施工。 c、主要施工阶段 利用 15 个月完成本合同段范围内的特殊路基软基处理,路堤填筑,桥梁通道、 路面、涵洞,排水、防护等全部合同范围内的工程任务。 d、竣工验收阶段 利用 20 天进行工程最后收尾,做好竣工资料收集、报验、验收、归档工作, 做好竣工验收。 3.7.2.2 八个控
28、制点 本施工计划以 2002 年 5 月 27 日开工进行编制,实际以业主、监理工程师签发 的开工时间为准。 a、2002 年 7 月 7 前完成场地清理、临时设施布置、施工便道施工。 b、2002 年 12 月 31 日前完成全线涵洞工程施工。 c、2003 年 1 月 31 日前完成钻孔灌注桩工程。 d、2003 年 2 月 20 日前完成桥梁下部结构,2003 年 5 月 20 日前完成桥梁上部结构。 e、2003 年 8 月 10 日前底完成桥面系完善施工。 f、2003 年 5 月 15 日前完成全线路基填筑施工。 g、2003 年 9 月 10 日前完成全线路基排水与防护工程施工。
29、 h、2003 年 10 月 7 日前完成全线路面工程施工。 i、2003 年 10 月 27 日前完成现场清理及竣工验收工程。 各工序之间的衔接及交叉详见工程进度计划表 。 3.83.8 现场总体布置现场总体布置 3.8.13.8.1 现场布置现场布置 根据招标文件提供的有关资料,经现场实地考察,结合本工程实际情况,项 目经理部位置考虑到交通便利及整个标段工作重点的均衡,拟主线 K21+500 北侧附 近,占地约 3 亩。在两中桥处各设 45m3/h 砼拌和站一处,主要为桥梁和小型预制构 件提供砼。占地各约 2 亩。在两中桥台后路基上处各设一个板梁预制场,占地均为 3 亩。详见施工总平面布置
30、。通往取土场或施工地点修筑足够的便道,遇到河流及 沟渠设置临时便涵,为考虑施工机械进场。便道总长暂按 7. 05km 考虑。 3.8.23.8.2 现场试验布置现场试验布置 为做好材料的检测试验,保证施工工艺流程中的各项质量控制,保证成品的质 量检验,我公司将在工地成立一个功能齐全的现场试验室,位置设在项目经理部内, 保证整个标段的现场实验、检测任务,工地试验室仪器配备详见辅助资料表。 4 4、施工准备、施工准备 施工前的准备工作,包括临时设施的搭建,施工现场障碍物的拆除与清理、 临时排水、临时道路修筑、临时便涵、临时用电、临时用水、临时用地的征用,测 量放线及取土场地的准备工作。 4.14.
31、1 前期准备前期准备 4.1.1 计划筹备环节 a、积极做好施工准备工作,我公司将在收到中标通知书之日起立即进行人力、 物力、机械的动员工作,组建项目经理部,并组织人员进场,积极与工程建设指挥 部和相关部门联系,落实解决施工便桥、便道及临时用地,同时落实好前期施工队 伍和机械,在 7 日内前期施工人员和机械进场,完成施工放线和部分临时工程工作, 以便后序施工任务顺利进行。 b、积极做好施工人员、机械的落实。项目部成立后,将立即编制详细的施工 力量需求计划,机械明确落实以满足工程之需。 c、做好施工计划工作,在施工期内,各项工作有序展开,同时编制周密的施 工计划,项目经理部将整个年度计划分解到月
32、交给施工处,施工处将月计划分解到 周交给施工队,施工队再将周计划分解到日计划来具体组织实施,达到以日计划保 周计划,以周计划保月计划,从而确保总体工期目标的实现。在实际施工进程中, 项目经理部将定期对工程处和施工作业队检查进度完成情况,及时调整施工力量和 设备,保证保质保量地完成本项目工程。 d、本工程将全部采用机械化作业,并采用先进的施工工艺,以提高工作效率, 减轻劳动强度。 e、建立健全各项责任制,积极开展各种劳动竞赛活动,坚决贯彻按劳取酬为 原则的分配方式,抓好精神文明建设,把广大施工人员的积极性最高限度地调动起 来,同时根据季节特点及时调整作业时间,保证每一个有效工作日的充分利用。 f
33、、抓好主要施工项目的重点环节。本合同段工程施工必须抓好三个大方面:一 是前期施工准备落实;二是路基施工,三是桥梁涵洞工程施工,四是路面工程。 4.1.2 前期施工准备主要环节 a、为保证该工程早日开工,确保总工期目标的实现,必须提前做好前期施工 准备工作,首先做好进场便道,便涵和施工便道。根据招标文件提供的有关资料, 经现场实地考察,结合本工程实际情况,便涵、便道确保在 20 天施工期内完成, 以保证前期施工机械及材料的进场,同时加快沿线临时道路、便涵的修筑,打开工 作面,为全线施工打好基础。 b、另外要抓紧落实临时用地,用电、用水及临时工程的修建。施工用地主要 考虑桥梁施工用地,预制厂、仓库
34、及路基土方、路面工程施工所需修建的拌和站、 修理间及管理人员办公用房,其余施工用房主要考虑租用当地民房解决,以上临时 工程,确保在 20 天内完成。 4.1.3 路基工程施工主要环节 a、测量放线必须在接到中标通知书后立即联系交桩,进行复测放样。 b、进场后做好便道、便涵、清表等路基填筑前的准备工作。 c、涵洞工程必须提前施工,尽最大可能提前完成,尽早回填,以方便贯通及 土方的调运回填。 d、重点抓好特殊路基处理段的施工。只有作好特殊路基处理工作,才能为后 序施工和确保总工期目标的实现打好基础。 e、本合同段路基填筑量较大,且土方供应紧张,必须配备足够的施工机械, 拟采用一个施工处两个作业队同
35、时施工,分段进行流水作业,争取在 2003 年 2 月 15 前完成全线路基施工,以保证后续工程和总工期目标的实现。 4.1.4 桥梁通道工程主要环节 a、本合同段桥梁工程量较大,施工难度相对较大,对主线的贯通与成形影响 较大。必须重点抓好桥梁基础、墩台、主桥现浇施工、梁板安装等主要施工环节, 并注意做好墩柱高空作业施工安全。 b、通道、涵洞应先施工对当地水系,交通影响较大的部位,考虑到材料、用 电等因素,通道工程由交通、电力较好的区域先行施工,为加快路堤填筑施工进度, 对涵洞工程采取分段流水作业,尽快实现全线贯通。 4.24.2 临时用地临时用地 根据施工总平面布置计划,本着就近方便,节约用
36、地的原则进行实施,并保证 满足施工需要。本方案主要考虑管理人员及施工人员的生活用地,土石方工程机械 维修车间、停车场、桥梁施工的钢筋加工厂,预制场用地,拌和站及一些临时设施 用地。具体位置及数量见施工总平面布置图及投标书附表。 4.34.3 临时排水临时排水 本工程拟在沿线部分临时道路位置设置临时便桥便涵,以保证原有水系的畅通, 以不影响全线的施工。临时便涵采用1.0m 混凝土管涵。钢便桥采用桥宽 4.5m 的 军用装配式钢便桥。 4.44.4 临时用水临时用水 本合同段范围用水比较方便,可就近取用。 4.54.5 临时用电临时用电 本工程区段用电量不大,考虑采用自发电的方式解决,配备 4 台
37、 200kw 发电机, 备配备 6 台 120kw 发电机,配备 8 台 90kw 发电机,配备 12 台 30kw 发电机。确保 工程顺利进行、连续作业。 4.64.6 临时便道临时便道 本标段拟沿道路走向布置在道路北侧。尽量与现有道路接通。为保证机械和材 料进场便道宽度为 4 米。长度为 7.05km。采用泥结碎石路面结构。 4.74.7 技术准备技术准备 投标前,我公司组织工程技术人员对施工图及施工现场情况进行了一定的研 究和现场调查。 如我公司中标,我公司将立即组织力量进一步做好施工图纸审核 和作好现场的调查分析,熟悉掌握本工程施工的各种技术规范,保质保量地完成本 项目工程施工任务。
38、5.5.主要工程项目施工方案主要工程项目施工方案 5.15.1 特殊路基处理特殊路基处理 由于本工程招标文件和招标图纸对特殊路基处理采取何种处理方法不明确,根 据江南一带高等级公路软基处理的方法,本工程按碎石垫层+土工格栅+超载预压、 粉喷桩处理二种方式考虑方案。待施工时在详细考虑。 5.1.1 碎石垫层+土工格栅+超载预压 5.1.1.1 碎石垫层 碎石垫层的材料采用 5-10mm 的瓜子片碎石,其含泥量不大 3%,最优含水量 一般控制在 8%-12%。施工时主要采用自卸车运输、推土机摊铺、平地机整平、压路 机碾压的施工方法。分两层摊铺碾压,压实机采用 60KN-120KN 的压路机。 5.
39、1.1.2 土工格栅 在碎石垫层以上路堤底宽全层满铺土工格栅,其作用主要是补强,它与碎石垫 层构成复合加固软基,能有效地提高地基的稳定性,且不可能沿基底面水平向滑动, 同时可减少过大的沉降,故在铺设时应符合以下规定: a 铺设前,按现场需要来裁剪成规定长度或卷重,同时应将土工格栅予以抽 样检查,对照出厂标准和试验要求指标,不合格的坚决不用,以保证质量。如发现 其有破洞、撕裂等破损情况,应立即处理。 b 铺设时,应将土工格栅主拉方向置于垂直于路堤轴线方向,且沿路基横断 面方向应整幅铺设,不允许有搭接情况,以其更有利于发挥其强度高的优势。 c 土工格栅采用 U 形钉将两块织物连接起来,U 形钉应能
40、防锈。沿路基中线方 向搭接时宽度不小 15cm。 d 为保证土工格栅的铺设质量,可采用插钉等固定方法,以确保土工格栅不 形成褶皱。 e 土工格栅铺设后,应在抓紧时间及时覆盖或回填,以免受阳光等紫外线照 射而老化。 f 由于场地为软土地基,填土时应采用自卸车沿土工格栅两侧边缘倾卸填料, 以形成运土的交通便道,并将土工格栅张紧。 g 第一层填料宜采用轻型压实机具进行压实,只有当已填筑压实的垫层厚度大 于 60cm 后,才能采用重型压实机械压实。 5.1.1.3 超载预压 超载预压施工时,应严格控制堆载速率,防止地基发生剪切破坏或产生过大塑 性变形。为此,在堆载预压过程中应每天进行沉降、边桩位移及孔
41、隙水压力等项目 的观测。沉降每天控制在 10-15mm,边桩水平位移每天控制在 4-7mm,孔隙水压力 系数 /p0.6,再对其进行综合分析,以确定堆载速率。路基边沟、坡面防护的 铺砌和桥头搭板枕梁的浇筑不得在预压期内进行。桥台、箱式通道和涵洞的二次开 挖必须在预压期满后进行。 5.1.1.4 沉降观测 软土地段从路基开始填筑直至路面施工前,应设置沉降观测装置,位置在路中 心线和路侧边缘线上。观测时,应对路基沉降与变形进行连续观测,以控制加荷速 率,防止地基变形过大而失稳。 (1)沉降装置的埋设 沉降装置可采用沉降板和位移边桩。沉降板的底板采用钢板,其尺寸为 5050cm,厚度为 1cm,底板
42、与测杆进行焊接连接。沉降监测有软土路基预压沉降 监测和一般路堤填筑的沉降监测之分,一是在软土路基处理完毕后埋设于基底,另 一是在填筑完路堤第一层土后即开始埋设沉降板。埋设方法为首先在埋设点地面挖 一 505020cm 左右的坑,坑内用厚 3-5cm 黄砂垫平压实,然后将沉降板平放在 坑内,四周用黄砂垫实,并用水准仪校正水平,再回填土整平压实。在施工过程中, 对沉降板要采取可靠的保护措施,不使其变形和损坏。 (2) 监测断面布置 纵向间距从桥台背 10m 处开始,其余按 50m 间隔设置。 (3) 观测频率与要求 a 路基填筑过程观测。每填筑完一层路基土观测一次,控制路基填土速率的 垂直沉降速率
43、为1.590 按 JTJ 071-989 和 JTJ 059- 95 检查 密度法:每 2000m2每压实层 测 4 处 2 弯沉值(0.01mm) 不大于设计计 算值 按 JTJ 071-989 和 JTJ 059- 95 检查 3 纵断面高程(mm)+10,-15水准仪:每 200m 测 5 断面 4 中线偏差(mm) 50 经纬仪:每 200m 测 5 点,弯 道加测 HY,YH 两点。 5 宽度(mm)不小于设计值米尺:每 200m 测 5 处 6 平整度(mm) 15 3 米直尺:每 200m 测 4 处4 尺 7 横坡(mm) 0.5 水准仪:每 200m 测 4 断面 8 边坡不
44、陡于设计值每 200m 抽查 4 处 5.2.6 路基填筑施工 5.2.6.1 路基填筑试验段 在正式填筑之前,要选择具有代表性的路段作为试验段,本方案考虑做 400m 试验段。经试验段测算出各项技术指标后,方可组织大范围的路基填筑施工。通过 路堤试验段需要确定以下技术指标: 1、确定土样的含水量、干容重、最大干容重、最佳含水量等各项技术指标; 2、确定每层填土最佳松铺厚度; 3、确定机械的最佳合理配置; 4、确定压路机的最大行驶速度和最佳压实遍数; 5、确定每层填土从上土到报验所需的时间。 5.2.6.2 主线路基施工 根据本工程的填筑规模及工期要求,采用一个工程处二个施工队进行填筑施工。
45、采用流水作业方式,每个施工段设置四个工作区,即:上土区(150200m) 、摊铺 区、碾压区、检查区,进行循环作业,遇雨期时及时采取封压和覆盖处理。 根据设计的路基高度,基底处理后的实测高程及相应地段的设计沉降值和路 基边坡压实的超宽值(全线路基两侧统一各超宽 50cm)进行施工放样,确定出路基 的填筑边线,并用石灰线标明,以便填筑时指挥卸料到位,中间过程的填筑每 23 层进行一次施工放样,以确保路基的填筑宽度满足要求,避免因宽度不足的修 补。进入路槽 80cm 施工区时,每层进行一次放样,并设置施工高程控制桩,人工 挂线找平,确保路基工后外观几何尺寸满足设计要求。 1)上土 在经过验收合格的
46、填筑层上,采用铲运机、挖掘机挖土自卸汽车运输至施工路 段,并由专人指挥卸料。为便于排水路拱的调整,上第一层土方时路基两侧各留 3m 不进行上土,待第二层填筑时再满幅施工。并在有效压实厚度内人为有意识调整 路基中部位置的土层厚度,以利雨期的排水。 2)推平 路基上土达到 40cm 后,采用推土机人工配合进行往复整平至平顺,土拱自然 (横坡调整) )路基填料含水量调整 路基填料均需进行含水量调整,碾压前必须使填料含水量满足碾压密实所需的 最佳含水量范围,这是路基施工质量控制的关键环节。 当含水量过大时,填料采用铧犁翻晒,旋耕机粉碎反复进行,直至含水量达到 要求。根据类似工程施工经验,每增翻一遍可降
47、低含水量 0.51%,对含水量适中 的填料,尽量缩短施工作业时间,确保填料在碾压结束前含水量要求。含水量过小 的填料采用洒水车洒水进行补充,然后拌和均匀,及时碾压以避免水分流失。 雨季施工应尽可能采用石方回填,以确保路堤施工质量和工期。 4)压实作业 待填料摊铺整平以后其含水量应在最佳含水量时进行碾压。对平整好的路基, 首先用 18t 三轮压路机快速静压两遍,同时采用平地机反复整形至要求的纵横坡度, 整形结束后的作业段采用 50t 振动压路机碾压 45 遍。然后再用 1821t 光轮压 路机碾压 23 遍。压实顺序由路肩向路中碾压,曲线段由内侧向外侧纵向进退式 进行碾压。碾压时,横向接头对于三
48、轮压路机每排需重叠 1/2 后轮宽,对于振动压 路机一般重叠 40-50cm,纵向宜重叠 1-1.5m。压路机的行驶速度:前两遍采用 1.5- 1.8km/h,以后用 2.0-2.5km/h(具体数据将根据试验段得来) 。碾压中如发现“弹 簧”松散,起皮等现象,应及时翻拌或采取其它措施。最终达到质量要求。 5.2.6.3 桥、涵台背回填施工方法 在路堤填筑时,构造物与路基结合部是压实质量不宜控制的关键部位,这些部 位若处理不好,易造成跳车现象,所以在构造物两侧的路基回填必须注意以下问题: a. 桥头土方回填必须先于台帽施工前进行完毕。 b. 回填时应在构筑物两侧同步进行对称分层夯填,回填材料可采用设计规范 要求的透水性材料砂性土填筑。分层回填厚度控制在 15cm 以内。压实度均要求大 于 95%,对于大型机械作业不到或不便的地方,拟采用人工摊铺整平,手扶振动羊 足碾薄层碾压。 5.2.6.4 试验检测 在施工前对于路基填筑的各种填
