收藏 分销(赏)

成都市西部智谷景观绿化一期工程1标段施工组织设计.doc

上传人:ai****e 文档编号:177178 上传时间:2022-10-28 格式:DOC 页数:71 大小:193.50KB
下载 相关 举报
成都市西部智谷景观绿化一期工程1标段施工组织设计.doc_第1页
第1页 / 共71页
成都市西部智谷景观绿化一期工程1标段施工组织设计.doc_第2页
第2页 / 共71页
成都市西部智谷景观绿化一期工程1标段施工组织设计.doc_第3页
第3页 / 共71页
成都市西部智谷景观绿化一期工程1标段施工组织设计.doc_第4页
第4页 / 共71页
成都市西部智谷景观绿化一期工程1标段施工组织设计.doc_第5页
第5页 / 共71页
点击查看更多>>
资源描述

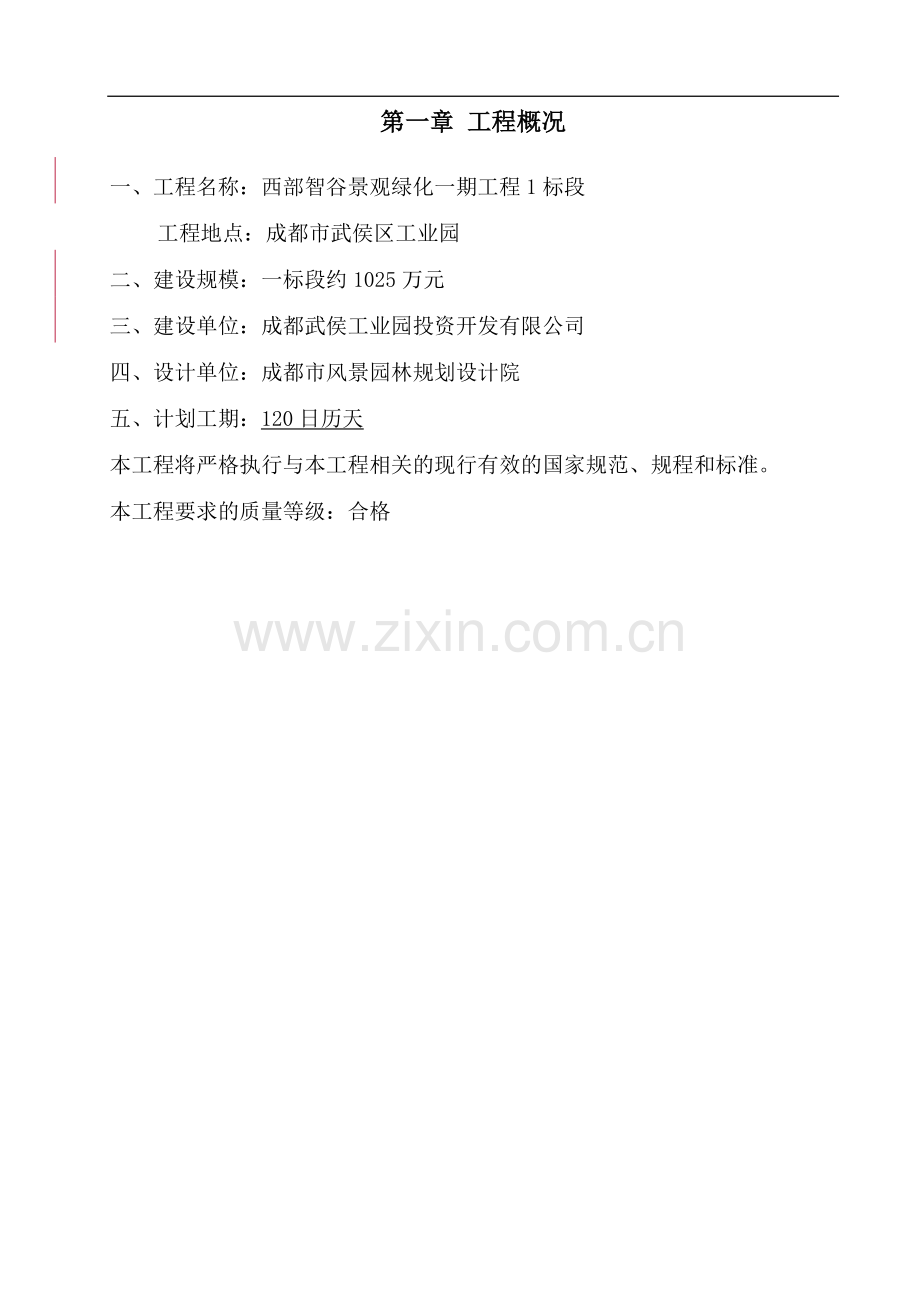

1、第一章 工程概况一、工程名称:西部智谷景观绿化一期工程1标段工程地点:成都市武侯区工业园二、建设规模:一标段约1025万元三、建设单位:成都武侯工业园投资开发有限公司四、设计单位:成都市风景园林规划设计院五、计划工期:120日历天本工程将严格执行与本工程相关的现行有效的国家规范、规程和标准。本工程要求的质量等级:合格第二章 施工方案和技术措施根据本工程图纸及招标文件分析,本项目施工中主要涉及的施工方案和技术措施内容包括:1、土方工程;2、铺装施工;3、钢筋混凝土基础和结构;4、水景工程;5、砌筑工程;6、种植工程;7、园林给排水工程8、园林电气工程一、土方工程:在土石方施工开始前,首先要对照园

2、林总平面图、竖向设计图和地形图,在施工现场一面踏勘,一面核实自然地形现状。了解具体的土石方工程量、施工中可能遇到的困难和障碍、施工的有利因素和现状地形能够继续利用等多方面的情况,尽可能掌握全面的现状资料,以便为施工计划或施工组织设计奠定基础。掌握了详实准确的现状情况以后,可按照园林工程的施工组织设计,做好土石方工程的施工计划。要根据甲方要求的施工进度及施工质量进行可行性分析和研究,制定出符合本工程要求及特点的各项施工方案和措施。对土方施工的分期工程量、施工条件、施工人员、施工机具、施工时间安排、施工进度、施工总平面布置、临时施工设施搭建等等,都要进行周密的安排,力求使开工后施工工作能够顺利进行

3、。由于土石方工程在园林工程中一般是影响全局的最重要的基础工程,因此它的施工计划或施工组织设计可以直接按照园林的总平面施工进行组织和实施。1、土石方调配在做土石方施工组织设计或施工计划安排时,还要确定土石方量的相互调配关系。原则是:就近填方,使土石方的转运距离最短。因此,在实际进行土石方调配时,一个地点挖起的土,优先调动到与其距离最近的填方区;近处填满后,余下的土方才向稍远的填方区转运。为了清楚明白地表示土石方调配情况,可以根据竖向设计图绘制一张土石方调配图,在施工中指导土石方的堆填工作。2、施工及现场准备土方工程施工前,必须在施工场地范围内做一些准备工作,进行现场的清理,以便于后继的施工工作正

4、常开展。有一些土石方施工工地可能残留了少量待拆除的建筑物或地下构筑物,在施工前要拆除掉。拆除时,应根据其结构特点,并遵行现行建筑工程安全技术规范。如果施工现场内的地面、地下或水下发现有管线通过,或有其它异常物体时,应事先请有关部门协同调查。未查清前,不可动工,以免发生危险或造成严重损失。准备施工工具和必要的施工消耗材料,做好调用工程机械、运土车辆的台班计划,落实机械设备的进场时间。按照施工计划,组织好足够的劳动力和施工技术人员,落实施工管理责任。做好一切进场施工的准备。二、铺装施工:1、测量放线 1.1严格按设计施工图纸测量放线,定位桩及标高的确定应经过业主、设计部门等有关单位及人员的书面认可

5、,反映原始设计风格,维护自然的景物景貌。1.2对于弧形、曲线等应采用方格网的方法,反复复核,保证圆顺合理,充分体现设计效果,取得业主、设计部门等有关单位及人员的书面认可。1.3施工过程中防止碰压、破坏测量桩,因此开挖范围内所有的轴线桩和水准点都要引出施工区域以外,并设置涂红白漆的钢筋支架予以保护。2、场地整理2.1根据经确认的测量放线图进行现场的场地整理,高挖低填。2.2土方开挖深度在0.5米以上的采用挖土机开挖,开挖深度在0.5米以下的采用人工开挖。开挖时严格按测量标高开挖,机械开挖时预留200mm使用人工清理,严禁出现超挖现象。2.3土方回填土料应采用原状老土,无杂草、树枝、垃圾、大块石头

6、等杂物。回填时应分层夯实,大面积采用压路机碾压,小面积采用蛙式打夯机夯实,回填土料为200mm厚一层,经取样测定后,回填素土压实度不得小于0.90,才回填下一层。3、管道埋设3.1埋设内容包括给排水管道及电气照明管线。所有管线及配件必须经检验合格后方可埋设。3.2保证埋设位置准确,埋设深度符合要求。3.3给排水管道埋设好应提前进行管道试压,试压合格方可隐蔽。3.4管线端口应有可靠的保护,避免施工过程中造成堵塞。3.5管线埋设完毕,及时组织监理单位进行隐蔽验收,验收合格确认后方可隐蔽。4、铺水泥石粉渣稳定层4.1铺设材料为6%水泥石粉渣,拌和物配比必须严格按设计要求,水泥检验合格。4.2水泥、石

7、粉应充分搅拌均匀,干、湿度合适,便于碾压、夯实。4.3水泥石粉渣稳定层必须采用压路机碾压,小面积采用蛙式打夯机夯实,边夯实边在表面洒水,使水泥石粉渣层充分板结。4.4压实后的厚度符合设计要求,表面标高合格。4.5施工完毕,经监理单位隐蔽合格后方可进行下道工序。5、混凝土垫层5.1本垫层拟采用商品混凝土。施工前应将原材料检验报告、配合比设计报告等证明材料提前交监理公司备案。5.2砼浇捣前必须检查地下管线埋设到位,预留口位置确定,预埋件埋设到位。5.3在垫层浇灌前,必须根据各部位的设计标高进行专门的技术交底,现场应有足够的标高控制桩及标高控制线。5.4浇灌厚度为要符合设计要求,振捣密实,表面平整,

8、无蜂窝,麻面现象。表面标高应充分考虑排水坡度及表面装饰材料的厚度差异来确定。5.5对混凝土的表面标高、平整度及表面质量必须严格控制,以免影响下道工序的顺利进行。5.6根据广场的施工面积,按施工规范要求留设伸缩缝。5.7混凝土浇筑完毕,及时浇水养护,浇水间隔应保证砼表面不反白,防止产生干裂,养护时间应不少于7天。6、地面花岗岩铺装作业流程:清理基层 弹线 试拼 扫浆 铺结合层 铺面层 灌浆擦缝6.1清理基层:抄平,以地面+0.00的抄平点为依据,在周边弹一套水平基准线。水泥砂浆结合层厚度控制在10-15mm之间。清扫基层表面的浮灰,油渍松散砼和砂浆,清水清洗湿润。6.2弹线根据板块分块情况,挂线

9、找中,在装修区取中点,拉十字线,并弹出垂直控制线。6.3试拼根据找规矩线,对每个装修区的板块,按图案、颜色、纹理试拼达到设计要求后,按两方向编号排列,按编号码放整齐。同一装修区的花色、颜色要一致。缝隙如无设计规定,不大于1mm。根据设计要求把板块排好,检查板块间缝隙,核对板块与其它管线、洞口、构筑物等的相对位置,确定找平层砂浆的厚度,根据试排结果,在装修区主要部位弹上互相垂直的控制线,引到下一装修区。6.4扫浆在基层表面刷一道素水泥浆。6.5铺结合层根据周边水平基准线铺砂浆,从整体向局部铺抹,虚铺砂浆比标高线高出3-5mm,用大杠刮平,拍实,木抹子找平。铺装长度应大于1m,宽度超出板块宽20-

10、30mm。6.6铺面层铺上板块,四角同时平稳下落,对准纵横缝后,用橡皮锤轻敲,再用水平尺找平。注意锤击时不要砸边角,不要砸在已铺好的板块上。6.7灌、擦缝板块镶铺24小时后再洒水养护。48小时以后经检查无断裂、空鼓后,用稀水泥浆或1:1稀水泥砂浆填缝三分之二高度,用浆壶徐徐灌入,缝内面层上溢出的水泥浆或水泥砂浆在凝结前予以清除,再用与板面相同颜色的水泥浆擦缝。待缝内的水泥浆凝结后,再将面层清洗干净。7、水泥砖铺装7.1施工工艺基层清理 标筋 铺细砂 铺砖 扫缝、清理7.2操作要点基层清理:基层清扫干净,用水洗刷。确认施工范围内的基层以下分项工程已施工完毕,验收合格或有可靠预留。测量、放线:将确

11、定的铺贴方案,测放到基层表面,弹好纵横墨线,经甲方、监理认可后进行施工。设标筋:设好地面水平标高控制线,沿平台每隔2-3米做好标筋。标筋表面就是地面水平标高控制线。铺中砂:按设计要求铺设厚度30mm,铺好后浇水湿润,用刮尺压实、刮平,木抹子搓抹平,使其自然密实。陶砖:铺砖时应从场地一方往另一方顺序铺贴,组砌顺序严格按设计要求。操作时,铺好陶砖,用木锤或橡皮锤轻敲,使砖块陷入细砂约3-5MM为宜。必须保证铺好的砖块不松动,基层细砂密实,表面平整,标高符合设计要求,纵横缝顺直。铺贴好4-5排,应检查相邻砖块是否因为铺贴影响而有偏位,如果有应及时进行调整。扫缝、清理:红色透水砖铺贴到一定的施工面积后

12、应安排扫缝,扫缝用干细砂。扫缝时,在大面积砖面层上铺上薄薄一层细砂,用小毛扫轻轻将细砂扫入缝内,填满石缝;然后洒一道清水,使缝内细砂自然密实下陷。重复铺砂、扫缝、洒水的过程,直至砖缝细砂填满密实为止。最后用扫把轻轻将表面多余的细砂清扫干净。三、钢筋混凝土基础和结构:本工程景墙、种植池基础,以及水池基础等均为现浇钢筋混凝土,因此,其主要施工步骤如下:平整场地放线验线开挖地槽(坑)基底夯实浇注砼垫层放外边线及轴线安装、绑扎钢筋、预埋件、管道预埋、水电管线隐蔽验收浇混凝土养护拆模清理1、钢筋工程1.1钢筋验收钢筋的检验与试验热轧钢筋出厂时,在每捆(盘)上都挂有不少于两个标牌,标牌上印有厂标、钢号、炉

13、罐(批)号、直径等标记,并附有质量证明书。钢筋进场后,要及时做好标识,注明钢筋的产地、规格、批量、使用部位及受检状态。钢筋表面不得有裂缝、结巴和折叠。热轧钢筋进场时要分批验收,每批由同一截面尺寸和同一炉号的钢筋组成,重量不大于60t。每批钢筋中选两根钢筋,每根取两个试样分别进行拉力试验和冷弯试验。如有一项试验结果不符合要求,则从同一批中另取双倍数量的试样重作各项试验。如仍有一项试验不合格,则该批钢筋为不合格。不合格钢筋一概退回,本工程不得使用不合格钢筋。钢筋抗拉强度实测值与钢筋屈服强度实测值的比值不小于1.25;钢筋屈服强度实测值与钢筋强度标准值的比值一级抗震时不大于1.3。钢筋在加工过程中,

14、发生脆断、焊接性能不良和机械性能显著不正常的,要立即停止使用。分析报告,会同技术查找原因。1.2钢筋的验收程序钢筋绑扎后,由班组进行自检;自检合格后,报责任工程师检查验收,并做好交接检;检查合格后,报监理工程师验收。经监理工程师验收合格后方可进行下道工序。1.3钢筋加工钢筋加工制作严格按图纸及下料单进行,钢筋加工完成后由现场质检员检查验收,合格后方可使用。钢筋下料前对原材料弯曲的应预先调直,级钢筋采用冷拉调直,冷拉率控制在34。级受力钢筋末端除板的上铁做直角弯钩,其余做180度角弯钩,其圆弧弯曲直径d不小于2.5d,平直部分长度不小于10d。级钢筋末端需做90度角或135度角弯折时,弯折半径取

15、值如下:钢筋直径d25mm,Rb=4d;d25mm,Rb=6d。弯起钢筋弯折处的弯曲直径不小于5d。箍筋的下料长度要确保弯钩平直长度不小于10d,且弯钩呈135。墙拉筋做135弯钩,弯钩平直长度不小于10d。钢筋保护层的控制,平面结构采用塑料垫块,立面结构,墙、柱采用塑料保护层定位卡。墙、柱钢筋位置的控制采用加设钢筋梯子凳及钢筋定位卡的做法,严格控制钢筋位置。1.4钢筋清理。钢筋堆放时,尽量避免淋到雨水。钢筋使用前,检查钢筋是否生锈,生锈的钢筋需做除锈处理,以保证混凝土对钢筋的握裹力。浇筑混凝土时,竖向钢筋会受到混凝土浆的污染,因此,在混凝土浇筑完毕后,使用湿布将竖向钢筋上的水泥浆擦掉;或套塑

16、料套管,保证混凝土对钢筋的握裹力。2、泵送混凝土泵送混凝土配合比要求。预拌混凝土中要掺加粉煤灰和优质高效减水剂,改善预拌混凝土的和易性和减少预拌混凝土的塌落度损失,保证泵送效果。泵送混凝土要控制砂率,砂率高可以增加混凝土的可泵性,但是,砂率过高会使混凝土软卧层增厚,同时会增加混凝土表面的裂缝。因此,砂率要控制在一个合理的范围内。常规是控制在38%40%左右。本工程砼由信誉良好的商品砼厂家提供,砂率的控制及砼的其它参数根据砼强度等级、所用材料及试配结果而定。四、水景工程:水池开挖前应根据施工图纸进行放线,合理地结合现场施工条件,将开挖土方就近放置或同时进行地形堆筑;开挖时使用机械挖至设计标高上反

17、10cm,并将土块板结颗粒翻松,由中心向外侧开挖,注意保持池体造型。粗挖后由人工进行细部整平,挖至设计标高,池体开挖时泵坑也同时开挖,遇雨天气时改做给水坑用;细整过程中要始终保持池体形状,严格按照施工图纸施工,池底铺半光滑面天然河卵石。1、作业准备施工前认真审核图纸,编制防水工程施工专案,并进行技术交底。防水工程必须由专业队施工,操作人员持证上岗。铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9 %;基层应平整、牢固,不空鼓开裂、不起砂。防水层施工涂底胶前(冷底子油),应将基层表面清理干净。施工用材料均为易燃,因而应准备好相应的消防器材。 2、工艺流程基层清理涂刷基层处理剂铺

18、贴附加层热熔铺贴卷材热熔封边做保护层3、操作3.1 基层清理:施工前将验收合格的基层清理干净。 3.2 涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。 3.3 铺贴附加层:管根、阴阳角部位加铺一层卷材。按规范及设计要求将卷材裁成相应的形状进行铺贴。 3.4 铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持3OOmm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气

19、,铺设压边宽度应掌握好,满贴法搭接宽度为80mm,条粘法搭接宽度为100mm。 3.5 热熔封边,卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。卷材末端收头处用橡胶沥青嵌缝膏嵌固填实。 3.6 保护层施工:平面做水泥砂浆或细石混凝土保护层;立面防水层施工完,应及时稀撤石碴后抹水泥砂浆保护层。五、砌筑工程1、使用部位本工程砌体采用MU10砌块、M7.5水泥砂浆砌筑。2、施工要求测量人员放出轴线,砌筑施工人员根据图纸、依据轴线弹好墙体边线及门窗洞口位置。墙体砌筑时应单面挂线,随着砌体的增高要随时用靠尺校正平整度、垂直度。砌筑时必须遵守“反砌”原则,即砌块底面向上砌筑,上下皮应错缝搭砌。水平灰缝应

20、平直、砂浆饱满,按净面积计算砂浆的饱满度不应低于90%,竖向灰缝应采用加浆方法,使其砂浆饱满。严禁用水冲浆灌缝,不得出现瞎缝、透明缝,其砂浆饱满度不宜低于80%。墙体转角处即交接处应同时砌筑,如不能做到,应留马牙槎。在砌筑砂浆终凝前后时间内,应将灰缝刮平。墙体砌筑时,在适当的位置加设构造柱(墙拐角处,墙长大于4m时设一根,位置详见建筑图)墙高超过3.5m时,应结合门窗洞口过梁设置混凝土腰带。3、施工准备:根据设计要求、基层情况、施工环境,选择、购买建筑涂料及其他配套材料。涂料施工高处采用脚手架。作业条件:墙面抹灰已完成,且经过干燥,其含水率不得大于10%。水电及设备、顶墙上预留、预埋件已完成。

21、外露部位遮盖,以防污染。施涂前应将基体或基层的缺棱掉角处,用1:3水泥砂浆(或聚合物水泥砂浆)修补;表面麻面及缝隙应用耐水腻子填补齐平。大面积施工前应先做样板,经鉴定合格后,方可组织大面积施工。4、操作工艺工艺流程:基层处理 分分格缝 施涂封底涂料 施涂主涂层施涂面层涂料 涂料修整基层处理:将抹灰面表面上的灰尘、污垢、溅沫和砂浆流痕等清除干净。同时将基层缺棱掉角处,用1:3水泥砂浆修补好;表面麻面及缝隙应用聚醋乙烯乳液1,水泥5,水1调合成的腻子填补齐平,并用同样配合比的腻子进行局部刮腻子,待腻子干后,用砂纸磨平。分分格缝:首先根据设计要求进行吊垂直、套方、找规矩、弹分格缝。必须保证建筑物四周

22、要交圈,还要考虑外墙涂料工程分段进行时,应以分格缝、墙的阴角处等为分界线和施工缝,垂直分格缝则必须进行吊直,千万不能用尺量,否则差3mm亦会很明显,缝格必须是平直、光滑、粗细一致等。刷涂:涂刷方向、距离应一致,接槎应在分格缝处。如所用涂料干燥较快时,应缩短刷距。刷涂一般少于两道,应在前一道涂料表干后再刷一道。两道涂料的间隔时间一般为24h。复层涂料:这是由底层涂料、主涂层、面层涂料组成的涂层。底层涂料可采用喷、滚、刷涂的任一方法施工。主涂层干燥后,即可涂饰面层涂料。面层涂料一般涂两道,其时间间隔为2h左右。复层涂料的三个涂层可以采用同一材质的涂料,也可由不同材质的涂料组成。面层涂料也可根据对光

23、泽度的不同要求,分别选用水性涂料或溶剂型涂料。有时还可以根据需要增加一道罩光涂料。修整:涂料修整工作很重要,其修整的主要形式有两种,一种是随施工修整,另一种是整个分部、分项工程完成后,应组织进行全面检查,如发现有“漏涂”、“透底”、“流坠”等蔽病,应立即修整和处理。5、注意的问题:施工前应将墙面以外部分遮挡保护好,以防玷污。拆外架时,要严防碰撞墙面和污染涂层。油工在施工操作时严禁蹬踩已施工完毕的部位,还应注意切勿将油桶、涂料污染墙面。涂料干燥前,应防止雨淋、尘土玷污和热空气的侵袭,如一旦发生,应及时进行处理。施涂工具使用完毕后,应及时清洗,以确保下次继续使用。六、种植工程1、 乔木种植种植时须

24、观察树木的高低错落,观赏面的选择及树形叶形色彩的协调。栽植时严格根据种植规范要求以及招标文件的要求(乔木分支不少于4个)进行选苗,对较难成活的树木,改善树木的立地生长土质。栽种植物应保证栽植地平整、细腻,不能高低不平,造成积水栽植后,土层湿润,肥力充足。另外,苗木栽植后的支撑绑扎也是不可缺少的一部分。定位放线:据景观设计师以及设计施工图纸按比例在施工场地中定点、放样,较大规格的乔灌木,用插杆定点或用白粉定点,群植小灌木及地被可用白粉线标志出种植面积的边缘线。乔木坑径1.2m,灌木坑径0.8m。1.1挖坑:树坑的质量,对苗木以后的生长发育有很大的影响。根据各种不同规格的苗木及土球的大小、土质情况

25、来确定坑的大小,一般应比规定的根系及土球的直径大2030公分,同时根据树种根系类别,确定坑的深浅,坑应成圆筒型,以保证栽植时根系舒展,以利成活。挖坑时用标记做圆心,按照规格要求划圆,沿圆的四周向下垂直挖掘到规定的深度。然后将坑底挖松、弄平,裸根苗木坑底最好在中心堆个小土丘,以利树根舒展。坑挖好后,将定点用的木桩插在坑的土堆上,以备散苗时核对。挖坑时,表土与底土应分开堆放,由于表面土壤有机质含量较高,植树填土时应先填入坑底,底土填于上部和用于围堰,遇到局部土壤不好时,则应将坑径加大1-2倍,清除有害垃圾,换上好土。乔木坑应比土球直径或比根系展开范围大约400mm,深度比土球高度尺寸增加20cm,

26、坑壁垂直,底部水平。灌木坑应比土球直径或比根系展开范围大约300mm,有足够的深度,在种植时,先在坑底松填约150mm厚的表土。1.2穴土置换:带土球树木的栽植,在树穴中用种植土回填至略高于放土球底面的高度,将土球放置在顶土面上,选取好主观赏面,打开土球包装物,取出包装物(如土球的土质松软,土球底部的包装物可不取出)然后从坑槽边缘向土球四周培土,分层掏实(注意不能冲掏泥球)培土高度到土球深度的2/3时,在树穴边环状围堰。裸根树木的栽植,按根群情况在树穴内填适当厚度的种植土,将根群舒展在坑槽内,周围均匀培土,并将树干稍向上提动或左右移动,扶正后边培土边分层夯实,尤其是根与土壤的结合处土壤应充填到

27、位。以上步骤完成后,24小时内浇足第一遍定根水。水质标准为PH值为5.5-8.0,矿化度不得大于250mg/L。浇水时从四周均匀进入,隔天回头浇足后,挖出杂草,覆土平堰。随后进入栽植后保养阶段,新栽苗木第一周一般每天需浇水2次,第2-3周隔天浇水,第4-6周每隔3-5天浇一次。如遇高温气温时,应适当疏稀树叶或搭棚,遮荫,保持树木根部湿润,减少蒸腾。风大时,采取支护防风措施。2、地被植物栽植:在铺设和栽植前应以中耕机反复几遍细平整表土。并撒施过磷酸钙粒剂,改善土壤理化性状,提高肥力,调整PH值,增强孔隙度,改善渗水透气性能,有利草坪、草花生长,要求每一单位为300*300*40mm厚度,草皮移植

28、平整度误差小于等于1cm。要做到高质量的草坪,在铺设前对场地进行处理,主要考虑地形处理土壤改良及做好排灌系统。土层厚度:为了使草坪保持优良的质量,减少管理费用,土层厚度不能少于30cm。对土地应进行平整和翻耕,为草坪植物的根系生长创造条件。在植草坪前用除草剂除去杂草,并把瓦块石块等杂物全部清出场外。初步平整、施基肥及耕翻,首先作一次起高填低的平整,平整后撒施基肥,然后再普遍进行一次耕翻。更换杂土最后平整,在耕翻过程中,若发现局部地段土质欠佳或混杂的杂土过多,则应换土。为了确保新建草坪的平整,在换土或耕翻后浇一次透水,使坚实不同的地方能显出高低,以使最后平整时加以调整。最后平整地面时,要结合考虑

29、地面排水问题,不能有低陷处,以避免积水,做成水平面也不利排水,草坪多利用缓坡来排水。在一定面积内修一条缓坡的沟道接纳排出的地面水,并经地下管道排走。3、支撑绑扎苗木栽植后,对于高大乔木,均须采取支撑绑扎。支撑一般采用三根坚固的木杆,竹杆或铁管,绑扎成三角架。支杆与树木枝干的接触部位须用软质材料如旧轮胎等隔开,绑扎绳须用软质麻绳、尼龙绳绑扎,严禁用金属丝绑扎。以免损伤枝干皮层。支撑部位应在树体高度的2/3-1/2处。本工程的支撑及保护将与设计协商后提出方案,经试用有良好的效果时再大批量使用。4、草坪栽植4.1平整场地施工现场按设计地坪回填夯实,满足施工标高。清除杂草及杂物,清除地面的野草,垃圾,

30、废弃物。10cm表层好土内无1.5cm的石砾。初步平整,施基肥及耕翻在清除了杂草、杂物的基础上初步做一次起高填低的平整,平整后撒施复合肥,然后进行一次耕翻。4.2洇地在栽植前,浇灌一遍水。隔日,对出现低洼处再次整平。4.3化学除草栽植前,喷除草剂,即刻7号200-300毫升/亩或氟乐灵150-200毫升/亩,以抑制杂草生长。4.4栽植要求草皮紧连地面,不留缝隙。采用散播法,播种人应做回纹式或纵横向后退撒播。4.5压实草皮铺装完毕后,进行压实,避免浇水时出现冲出草根和浮起现象。播种后轻轻耙土镇压使种子入土0.2-1cm。4.6浇水铺装或播种完毕后,立即浇定植水,浇足浇透。4.7技术要点整地:要求

31、平整,防止有低洼之处。栽植:草皮运到现场后,应在3小时内铺装完毕,做到随运随栽。草坪在缓苗期,水量要足,及时覆土压实被水冲出的草根,清除草坪杂草。5、 种植土的选用选用泥炭、腐熟鸡粪、腐叶土、蛭石、珍珠岩聚苯乙烯珠粒等材料,按比例配制。其中泥炭、腐熟鸡粪、腐叶土为植物生长提供有机质、腐殖质、缓效肥;蛭石、珍珠岩聚苯乙烯珠粒可以减少种植介质的堆积密度,有利于保水、透气,预防植物烂根,促进植物生长。6、大树移植6.1大树的选择6.1.1根据设计图纸和说明所要求的树种规格、树高、冠幅、胸径、树形(需要注明观赏面和原有朝向)长势等 ,到生产基地进行调查选树并编号。注意选择接近新栽地生态环境的树木,野生

32、树木主根发达,长势过旺的,不易成活,适应能力也差。6.1.2大树移植,一般选用乡土树种,特殊情况例外。此外,应选择生长在地形平坦,便于挖掘和包装运输地段的树木。6.2大树移植的时间严格来说,如果掘起的大树带有较大的土球,在移植过程中严格执行操作规程,移植后又注意养护,那么,在任何时间都可以进行大树移植。但在实际中,最佳的移植时间是早春,因主时树液开始流动并开始生长、发芽,挖掘时担任的根系容易愈合和再生,移植后,经过早春到晚秋的正常生长,树木移植时受伤的部分已复原,给树木顺利越冬创造了条件。在春季树木开始发芽而树叶还没全部长成以前,树木的蒸腾还未达到最旺盛时期,此时带土移植,缩短土球暴露的时间,

33、栽后加强养护也能确保大树的存活。6.3大树移植前的准备工程6.3.1大树预掘的方法为了保证树木移植后能很好地成活,可在移植前采取一些措施,促进树木的须根生长,这样也可以为施工提供方便条件,常用的方法有:多次移植:此法适用于专门培养大树的苗圃中,速生树种的苗木可以在头几年每隔1-2年移植一次,待胸径达6cm以上时,可每隔3-4年再移植一次。而慢生树待其胸径达3cm以上时,每隔3-4年移一次,长到6cm以上时,每隔5-8年移植一次,这样树苗经过多次移植,大部分的须根都聚生在一定的范围,因而再移植可缩小土球的尺寸和减少对根部的损伤。预先断根法(回根法):适用于一些野生大树或一些具有较高观赏价值的树木

34、和移植,一般在移植前1-3年的春季或秋季,以树干为中心,2.5-3倍胸径为半径或较小于移植时土球尺寸为半径划一个圆或方形,再在相对的两面向外挖30-50cm宽的沟(一般为60-100cm),对较粗的根应用锋利的锯或剪,齐平内壁切断,然后用沃土填平,分层踩实,定期浇水,这样便会在沟中长出许多须根。到第二年的春季或秋季再以同样的方法挖掘另外相对的两面,到第三年,在四周沟中均长满了须根,这时便可移走。根部环状剥皮法:同上法挖沟,但不切断大根,而采取环状剥皮方法,剥皮的宽度为10-15cm,这样也能促进须根的生长,这种方法由于大根未断,树身稳固,可不支柱。6.3.2大树的修剪修剪是大树移植过程中,对地

35、上部分进行处理的主要措施。修剪枝叶是修剪的主要方式,凡病枯枝、过密交叉徒长枝、干扰枝均应剪去。修剪量与移植季节、根系情况有关。除修剪叶的方法外,有时也采用摘叶、摘心、摘果、摘花、除芽。去蘖和刻伤环状剥皮等措施。6.3.3编号定向编号是当移栽成批的大树时,为了施工有计划地顺利进行,可把栽植坑及要移植的大树均编上一一对应的号码,使其移植时可对号入座,以减少现场混乱及事故。定向是在树干上标出南北方向,使其在移植进仍能保持它按原方位栽下,以满足它对蔽荫及阳光的要求。6.3.4清理现场及安排运输路线在起树前应把树干周围2-3m以内的碎石、瓦砾堆、灌木丛及其它障碍物清除干净,并将地面大致整平,为顺利移植大

36、树创造条件。然后按树木移植的先后次序,合理安排运输路线,以使每棵树都能顺利运出。6.3.5支柱、捆扎为了防止在挖掘时由于树身不稳、倒伏引起工作事故及损坏树木,因而在挖掘前应对需移植的大树进行支柱,一般是用3根直径15cm以上的大戗木,分立在树冠分支点下方,然后再用粗绳将3根戗木和树干一起捆紧,戗木底脚应牢固支持在地面,与地面成60左右。支柱时应使3根戗木受力均匀,特别是避风的一面。戗木的长度不定,底脚应立在挖掘范围以外,以免妨碍挖掘工作。6.4大树移植的方法6.4.1软材包装移植法土球大小的确定:树木选好后,可根据树木胸径的大小来确定挖土球的直径和高度,一般来说,土球的直径为树木胸径的7-10

37、倍,土球过大,容易散球且会增加运输困难;土球过小,又会伤害过多的根系,影响成活。土球的 挖掘:挖掘前,先用草绳将树冠围拢,其松紧程度以不折断树枝又不影响操作为宜,然后铲除树干周围的浮土,以树干为中心,比规定的土球大3-5cm划一个周,并顺着此圆圈往外挖沟,沟宽60-80cm,深度以到土球所要求的高度为止。土球的修整:修整土球要用锋利的铁锨,遇到较粗的树根时,应用锯或剪将根切断,不要用铁锨硬扎,以防土球松散。当土球修整到1/2深度时,可逐走向里收底,直到缩小到土球直径的1/3为止,然后将土球表面修整平滑,下部修一小平底就行了。土球的包装:土球的修好后,应立即用草绳打上腰箍,腰箍一般为20cm左右

38、,然后用蒲包或蒲包片将土球包严,并用草绳绕过土球底部,顺序拉紧捆牢,草绳的间隔在8-10cm,土质不好的,还要密些。花箍打好后,在土球外面结成网状,最后再在土球的腰部密捆10道左右草绳,并在腰箍上打成花扣,以免草绳脱落。土球打好后,将树推倒,用蒲包将底堵严,用草绳捆好。6.4.2木箱包装移植法树木胸径10cm超过,土球直径超过1.3m 以上的大树,宜采用木箱包装移植法。移植前的准备:移植前首先要准备好包装用的板材:箱板、底板和上板。掘苗前应将树干四周的浮土铲除,然后根据树木大小决定挖掘土台的规格,一般规格为树木胸径的7-10倍。包装:包装移植前,以树干为中心,以比规定的土台尺寸大10cm,划一

39、正方形作土台的雏形,从土台往外开沟挖掘,沟宽60-80cm。挖到土台深度后,将四壁修理平整,使土台每边较箱板长5cm。修整时,注意使土台侧壁中间略突出,以使上完箱板后,箱板能紧贴土台。土台修好后,应立即安装箱板。安装箱板时先将箱板沿土台的四壁放好,使每块箱板中心对树干,箱板上边略低于土台1-2cm作为吊运时的下沉系数。在安放箱板时,两块箱板的端部在土台的角上要相互错开,可露出土台一部分,再用蒲包片将土台包好,两头压在箱板下,然后在木箱的上下套好两道铜丝绳。每根钢丝绳子的两头装好紧线器,两个紧线器要装两个方向的箱板中央带上,以便收紧受力均匀。紧线器收紧时,必须两边同时进行,箱板被收紧后可在四角上

40、钉上铁底板全部钉好后,即可钉装上板,钉装上板前,上台应满铺一层蒲包片。上板一皮8-10道,钉好铁皮后,用3根杉槁将树支稳后,即可进行掏底。掏底时,首先在沟内沿着箱底下挖30cm,将沟清理干净,用特制的小板镐和小平铲在相对的两边同时掏挖土台的下部。当掏挖的宽度与底板宽度相符时,在两边装上底板。在上底板前,应预先在底板两端各打两条铁皮,然后先将底板的一头顶在箱板上,垫好木墩,另一头用油压千斤顶顶起,使底板与上台底紧贴。钉好铁皮,撤下千斤顶,支好支墩。两边底板钉好即可继续向内掏底。要注意每次掏挖的宽度应与底扳的宽度一致,不可多掏。在上底板前如发现义土有脱落或板动,要用蒲包等物填塞好后再装底板。底板之

41、间的距离一般为10-15cm。底板全部钉好后,即可钉装上板,钉装上板前,上台应满一层蒲包片。上板一般2到4块,其方向应与底板成垂直交叉。6.5大树吊运6.5.1大树的吊运是大树移植中的重要环节之一,成功与否,直接影响树木的成活、施工的质量以及树形的美观等。起重机吊运:法木箱包装吊运时,用两根7.5-10mm的钢索将木箱两头围起,钢索放在距木板顶端20-30cm的地方,打4个绳头结在一起,挂在起重机的吊钩上,并在吊钩和树干之间系一根绳索,使树木不致被拉倒,还要在树干上系1一2根绳索,以便在起运时用人力来控制树木的位置(图7618),以便于不损伤树冠,有利于起重机工作,在树干上束绳索处,必须垫上柔

42、软材料,以免损伤树皮。吊运软材料包装的树木时,为了防止钢索损坏包装的材料,最好用粗麻绳。因为钢丝绳容易勒坏土球。先将双股绳的一头留出lm多长结扣固定,再将双股绳分开,捆在土球的由上向下35的位置上绑紧,然后将大绳的两头扣在吊钩上,在绳与上球接触处用木块垫起;轻轻起吊后,再用脖绳套在树干下部,也扣在吊钩上即可起吊。这些工作做好后,再开动起重机就可将树木吊起装车。滑车吊运法:在村旁用杉篙搭一木架(杉篙的粗细根据所起运树木的大小而定),把滑车挂在架顶,利用滑车将树木吊起后,立即在穴面铺上两条5060cm宽的木板,其厚度根据汽车(或其它运输工具)和树木的重量及坑的大小来决定(如果坑过大,可在木板中间底

43、下立一支柱,以增加木板的耐压力),汽车或其它运输机械就可装运树木了。6.5.2运输树木装进汽车时,使树冠向着汽车尾部,土块靠近司机室,树干包上柔软材料放在木架或竹架上,用软绳扎紧,土块下垫一块木衬垫,然后用木板将土球夹住或用绳子将土球缚紧于车厢两侧。通常一辆汽车只装一株树,在运输前,应先进行行车道路的调查,以免中途遇故障无法通过,行车路线一般都是城市划定的运输路线,应了解其路面宽度、路面质量、横架空线、桥梁及其负荷情况、人流量等等,行车过程中押运员应站在车厢尾一面检查运输途中上球绑扎是否松动、树冠是否扫地、左右是否影响其它车辆及行人,同时要手持长竿,不时挑开横架空线,以免发生危险。6.6大树的

44、定植6.6.4大树轻轻地斜吊放置到早已准备好的种植穴内,撤除缠扎树冠的绳子,并以人工配合机械,将树干立起扶正,初步支撑。树木立起后,要仔细审视树形和环境的关系。6.6.2转动和调整树冠的方向,使树姿和周围环境相配合,并应尽量地符合原来的朝向。然 后,撤除上球外包扎的绳包或箱板,分层填土分层筑实,把土球全埋入地下。在树干周 围的地面上,也要做出拦水围堰。最后,要灌一次透水。6.7定植后的养护6.7.1定植大树以后必须进行养护工作,应采取下列措施:6.7.2支撑树干:刚栽上的大树特别容易歪倒,要设立支架,把树牢固地支撑起来,确保大树不会歪斜。6.7.3浇水:养护期中,要注意浇水。在夏天,要多对地面

45、和树冠喷洒清水,增加环境湿 度,降低蒸腾作用。6.7.4施肥:移植后第一年秋天,就应当施一次追肥。第二年早春和秋季,也至少要施肥23次。6.7.5生长素处理:为了促进根系生长,可在浇灌的水中加人0.02的生长素,使根系提早生长健全。6.7.6包裹树干:为了保持树干的湿度,减少树皮蒸腾的水分,要对树千进行包裹。盛夏,为降低蒸腾量,也可在树冠周围搭荫棚或挂草帘。裹干时可用浸湿的草绳从树基往上密密地缠绕树干,一直缠裹到主干顶部。接着,再将调制的粘土泥浆厚厚地糊满草绳子裹着的树干。以后,可经常用喷雾器为树干喷水保湿。七、园林给排水工程1、园林给水工程绿化给水干线采用优质U-PVC管,粘接及专用管件连接

46、,埋深0.8m。过路管线穿管保护、绿化给水管线支管、干管以不小于3坡度向阀门井找坡,井内设泄水阀门,冬季泄水。管道DN50时,应在三通弯头处设固定砼支撑。施工可按以下几个步骤走:定位放线、挖沟、安装管道管件、砌井、冲洗打压、回填。1.1定位放线将图纸的设计方案直接布置到地面上,确定管道系统的干管、弯头、井位和沟槽深度。1.2在便于施工的前提下,沟尽量挖直,窄一些,接头、井位满足操作工作面,沟挖好后应及时安装管道。1.3管道安装包括接收、装卸、运至现场、机械加工、接头安装等。1.3.1干支管均匀埋至当地冰冻层以下,管子应有一定的坡度,阀井必须设置泄水。1.3.2安装过程要防止砂石泥土进入管道。1

47、.3.3冲洗:开泵冲洗管道把竖管敞开任其自由溢满,把管中的砂石都冲出来,以免以后堵塞喷头。1.3.4打压:将管边封闭,逐段打压,并做整个系统打压,合格后报隐检。1.3.5回填:必须在隐检签认后才可以回填。景观喷泉给水管采用镀锌钢管,螺纹连接,埋深0.8m,涂沥青绝缘防腐,喷泉喷头立管加阀门,所有穿池底池壁管边应采用防腐管材并加钢性防水套管。溢水口、泄水口做法按88J10-P94,溢水及泄水管在入检查井前为镀锌钢管排水管,入检查井后为混凝土管D200,坡度1%,砼管做法为180通基基础,水泥砂浆抹带接口。刚性防水套管做法见91SB3-36,阀门井按91SB3-1。检查井按91SB4-19施工。管道施工:管材进场经验收合格后方可施工。镀锌钢管套丝采用套丝机,套丝后进行防腐处理,用刷子刷沥青漆两道。安装要求平直,坡向部分不允许有架空现象。穿墙溢水、泄水接节点施工。打压:分段打压并做系统打压试验,隐检签认后方可回填。回填:要求分层夯实,每层虚铺20cm,第一步应用人工夯实第二步用机械夯实。2、园林排水工程管材进场后经验收后方可使用。入检查井前镀锌钢管施工执行标准施工工艺。出检查井后砼管道至雨水系统管道做法如下:定位放线挖槽验线验槽

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
