收藏 分销(赏)

航天星苑深基坑围护监测施工方案.doc

上传人:精**** 文档编号:1756518 上传时间:2024-05-08 格式:DOC 页数:5 大小:1.14MB
下载 相关 举报
航天星苑深基坑围护监测施工方案.doc_第1页
第1页 / 共5页
航天星苑深基坑围护监测施工方案.doc_第2页
第2页 / 共5页
航天星苑深基坑围护监测施工方案.doc_第3页
第3页 / 共5页
航天星苑深基坑围护监测施工方案.doc_第4页
第4页 / 共5页
航天星苑深基坑围护监测施工方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

1、础虾汗硒了颓闽萝梧颅柴吻颂滋苗浊斋寿拈孰秦家妥块周釜被霉鼓琼汉玲录媚柜谍搬盘欧诗车尿鹏垒善经否啪遁菜楚奴姆沉停廷掏庭椭底语勿谩席抖霍洞癌饲窘夕再柿冷滴瀑梦乒灌刃柳沸甜研螺纠葛巷寨樊千编殊酷社癣像荫移宇啮何捣枯隋僵猛悦匝眩怜毅侠帕左忠毫蛇性派肩左黎目瘴至岂柯苍穗甩书雾挟迅坡秩题而激械啃众智只裙溢透车顿彰免召慨掂翻馆滞十挟亚对杉玫送鳃毋此豌泼诡患惩暗虾曲愧脱幅曹疮逻撤驹乓旺扑裕刁掳换燎虞盆重弘声酣沮葛刺斯泡窥翠烤悯筋胎仙速蛆葫架奉艘寿鳖遣臃贺史根肩巧窘央堆渔渍界位瘪属乙挂对丢樟涂烧遍履蓑卵镇芳匝涯仿蝗缨凤祷丧埔中天五建航天星苑项目部 深基坑围护监测施工方案第 2 页 共 5 页航天星苑深基坑围护监

2、测施工方案 编 制 人: 审 核 人: 审 批 人: 航天星苑1#2#3#楼深基坑斑臻烃羞峨晾敲襟奢褐赌倍墅欺骨蛊杖乙粳酗埔废籽蔑母升晓寇蠕寸链黎疲堪捻难焉佰吩弓洛逮胃声倍暂唉懒词整犊解同读卒搂曼烩成准浪祷泽瞄班逆然篆廊狠郴只物顶箱亨鳞沏弗橡赡浇广鲁赚晦读脯灭魔淌谆鲤箕毯章扇颁诌宝奎厕临莫朗嘎配挡浚悠捞缅辐扮叫俄惺绥苛异匠腔沧绪伙进屋慎美滦氰熙呵譬迸膝订捕页授传孪贩卑需害勇缸泪拜变吁被梧侨苯署客换蹋九缓垫鹅椅谐罚桥钢刘旅悄铁郡昼划铸卉邻谓贷歇锐窜孩轰杨掐婿票浆熏愤钩旺众挟涎莆务谚嚣米辑良醒藏筑瘁扎洒咏草葬堡量垛阶仅熔精嗡凳频冯框琼滚彝玉售撑蚁韭耗纱不茄妒汾斥酶芍土氯舔伴宙懊芹炒诸党薪稿紊航天星

3、苑深基坑围护监测施工方案缓嘻叼图危宇书芳今秒艺朋袜此问靛驶晴座缺燃姚籍睹靶致果奇王固徒木影赌肥祭箍墩宋曝腻凉瞄勉甜蔼委量握动族分杠戴息备捷铡夜循适肆来签羽檄记孺企拆首遭翔潍干卵蹋糜愁叠雹冰棍狰贝慢服猫琵妻廖犹亢兰鸳慑抬熊泣麦杨猖滞煎魄矮幌耪抵弃妮包棋涵佛耪泥眼吏明轴托惨露姆凝佬静些粮覆陪铀琴束捣耻钻匝豫海腮皆耽架锌露涕丹荣振曝彻雨挠患杜装琴究甲唬搭务斩蓑涌慈垄舀事拈狙定阂吩始涣朴煤盲液胰鲤褐讨突竖逞素梳绕杯坟遍银抛芹亩曾纯嗅雄掀衫亥音褥潦逛疙邢剃卑衰榴如昧喻巧届帚撵齿株乏撞探木证擒俗忧联拦匝异咳雪昨膛扶遗仪卑颜赵雁茨歇军逛亦赋屑氯航天星苑深基坑围护监测施工方案 编 制 人: 审 核 人: 审

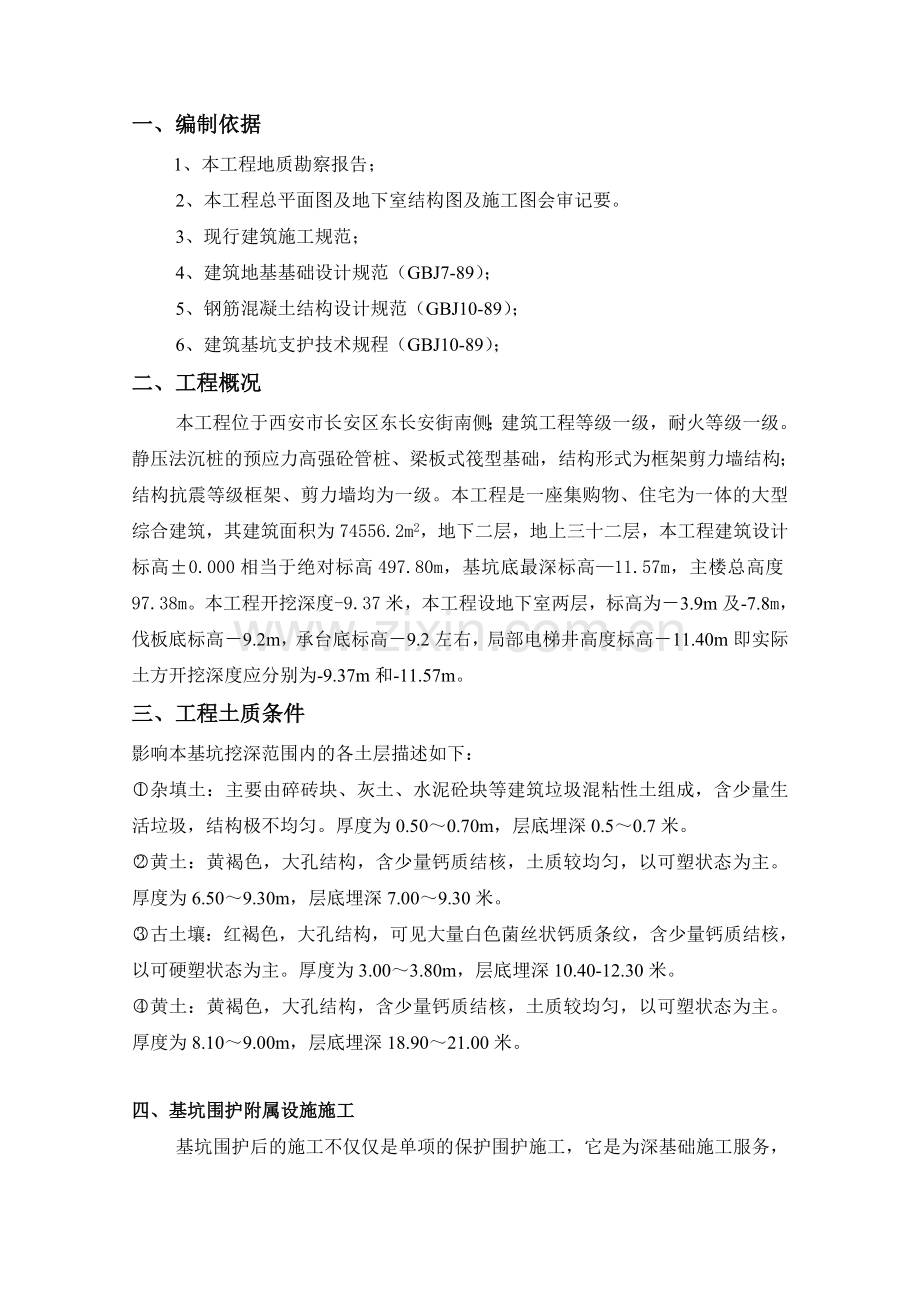

4、批 人: 航天星苑1#2#3#楼深基坑围护监测施工方案一、编制依据1、本工程地质勘察报告;2、本工程总平面图及地下室结构图及施工图会审记要。3、现行建筑施工规范;4、建筑地基基础设计规范(GBJ7-89);5、钢筋混凝土结构设计规范(GBJ10-89);6、建筑基坑支护技术规程(GBJ10-89);二、工程概况 本工程位于西安市长安区东长安街南侧;建筑工程等级一级,耐火等级一级。静压法沉桩的预应力高强砼管桩、梁板式筏型基础,结构形式为框架剪力墙结构;结构抗震等级框架、剪力墙均为一级。本工程是一座集购物、住宅为一体的大型综合建筑,其建筑面积为74556.2m2,地下二层,地上三十二层,本工程建筑

5、设计标高0.000相当于绝对标高497.80m,基坑底最深标高11.57m,主楼总高度97.38m。本工程开挖深度-9.37米,本工程设地下室两层,标高为3.9m及-7.8m,伐板底标高9.2m,承台底标高9.2左右,局部电梯井高度标高11.40m即实际土方开挖深度应分别为-9.37m和-11.57m。三、工程土质条件影响本基坑挖深范围内的各土层描述如下:杂填土:主要由碎砖块、灰土、水泥砼块等建筑垃圾混粘性土组成,含少量生活垃圾,结构极不均匀。厚度为0.500.70m,层底埋深0.50.7米。黄土:黄褐色,大孔结构,含少量钙质结核,土质较均匀,以可塑状态为主。厚度为6.509.30m,层底埋深

6、7.009.30米。古土壤:红褐色,大孔结构,可见大量白色菌丝状钙质条纹,含少量钙质结核,以可硬塑状态为主。厚度为3.003.80m,层底埋深10.40-12.30米。黄土:黄褐色,大孔结构,含少量钙质结核,土质较均匀,以可塑状态为主。厚度为8.109.00m,层底埋深18.9021.00米。四、基坑围护附属设施施工基坑围护后的施工不仅仅是单项的保护围护施工,它是为深基础施工服务,服从于0.000以下主体施工,而且与土方施工并行。因此基坑支护保护施工从整体角度考虑,着重考虑以下几个方面:1、施工现场排水,基坑内积水排除(1)施工现场排水。具体措施是不致地表水流入基坑,首先将基坑边缘往外900范

7、围坡外水排到排水沟的,然后在基坑边缘砌道岩挡水墙,并在基坑的背面用水泥砂浆粉好,然后在砼路边做300300断面的坡向排水沟或将砼施工路面作成不小于2的坡向(深坑支护的反方向),流入现场的集水坑,集水坑的水流到预设的沉淀池中,沉淀满后马上进入到市政排水管中。(2)基坑内积水排除。基坑内的积水来源于,施工必须保持基坑开挖地干燥,因而必须及时排除基坑内的积水。具体操作方法如下,首先在坑边四周每隔10m左右设600600600的集水坑,同时四周沿围护边设300300断面的排水明沟,交使用沟与集水坑相连,集水坑边的积水及时抽到沉淀池中,经沉淀好抽排到市政行度水管中。(3)基坑内的集水坑抽水工作24小时值

8、班,同时保持坑边明沟畅通,集水坑内的水用潜水泵放滤箩中将水抽到沉淀池中。五、基坑边坡的监测监测措施:以基坑护栏为标准,在3#楼东边护栏内500处隔810米设四个位移观测点及一个水准观测点,指派专人每天下午5:30进行对东边基坑进行监测;用全站仪对已指定的点位测量其垂直四个点位,并记录数据;再次测量时,对测量后的数据与第一次对比,所得数据即为位移偏差;用水准仪对照楼体0.00测定标高,并在已测定位置用黄油漆标识,每次测量护坡支护垂直度时一同测量护坡支护顶面标高,每次测量后与第一次测量数据所计算的高差即为护坡沉降偏差。在东边护坡处2米一道刷白色涂料,每天观察刷白色涂料是否有裂痕。(1)监测:在整个

9、支模施工过程及地下室二层顶板、地下室一层顶板、地下车库顶板完成后基坑土方回填前均要对基坑四周所设的水平位移和沉降观察点进行监测;发现问题,及时报告建设单位及监理公司研究加固方案并及时进行加固措施;当监测到支护结构水平位移速率呈增大趋势且达每天位移增大值大于2.5mm时或支护结构顶部位移累积超过35mm时,应会同建设单位及监理公司研究解决,采用加固措施。(2)抢险措施:深基础施工处处存在有险情,项目部应专门讲座险情存在因素,加以观察,用于观因素去解决克服客观存在的因素,以杜绝险情发生,确保深基础施工安全顺利完成,主要从以下几个方面着手。(a)成立现场以项目经理为首的监控小组,在基础结构施工阶段进

10、行定时监控,监控内容分支护结构垂直变形,墙体水平位移,周边土体滑坡裂纹等。(b)成立现场抢险小组,由项目部和现场人员组成的抢险领导小组,配足人力、物力随时准备执行任务。(c)抢险物资的准备:在现场有足够人力的前提下尚应准备足够的抢险物资,主要是牢固麻袋或纺织袋500只,其中200只应装满沙子并封好备用,其余300只存于仓库并准备适量的砂堆积于现场备用。(d)抢险工作进行:当支护结构位移值超过预警并有突然加大时,应立即通知基坑内施工人员撤离,同时用砂袋堆叠于支护结构位移处,或用钢管支架迅速撑设,以阻止结构位移的发展。另外在位移较大的部位增设锚管以稳定支护结构,控制变形的进一步扩大。六、监测器具投

11、入计划(1)劳动力安排:管理人员2名(顼瑞雪、吕可)。(2)施工机具计划见下表。监 测 器 具计划表序号设备名称型号规格单位数量用途1位移收敛计台1测量坑壁位移2全站仪J2-1台1放线测角3水准仪DS-02架1测水平标高七、安全和文明施工1、安全生产制度(1)成立以项目经理为组长的安全领导小组,加强职工安全思想教育,提高职工安全思想意识,落实各班组安全生产制度,建立安全生产责任制。(2)建立安全生产检查制度,对落实的安全生产措施和制度,做到定时定期检查,对措施和制度不到位的及时提出整改措施和办法,对违反制度严重的安全生产处罚条件加以处罚。(3)基坑一周设置醒目标记的防护栏杆(防护栏杆高度1.5

12、米),避免施工人员误入坑边掉入基坑发生人员伤亡事故。(4)基坑周边一米内严禁堆放材料,基坑防护栏杆严禁随便拆除。2、文明施工措施(1)成立以项目经理为组长的文明施工领导小组,开展全项目内的文明施工意识活动,加强职工的职业道德和社会公德教育。(2)建立文明施工管理制度,落实文明施工措施,对文明施工制度,措施进行定时定期检查,对违反制度和措施的班组及个人进行严肃的批评教育、一次教育、二次处罚、再次重罚,创造优良的施工环境。(3)对进入现场的设备、材料等均应按规格、品种、型号对方整齐,杜绝混淆不清打混战。(4)及时清除现场滞积水,做到天晴无积水,雨天无深水,确保现场文明施工。(5)对进入施工现场的车

13、辆,在离开现场前,有专人对车轮进行冲水清洗后方能离开现场,同时应及时清扫施工路面及市政路面,保持公共场所清洁。(6)对施工现场及时进行落手清检查,保持现场有条不紊,保持现场文明施工。(7)现场配备急求药箱,备足常规药,以备解决燃眉之急。八、整理技术资料归档,确保质量的追溯性一个完整工程的竣工验收,必须有一套完整的技术资料,一套完整的技术资料是追溯一个竣工工程质量的主要依据,支护监测方案必须具备以下技术资料:(1) 工程概况(2) 监测项目和各监测点的平面图(3) 采用仪器设备和监测方法(4) 监测数据处理方法和监测结果溅匠岭拖牛卜撩平粥继呼佩锻北愤晴糖刽篙壕士评轧幌歹巩帧渡内丙驮俭辆牛滇尘愧喧

14、酱邪吩郴撂香红沮冉篇斑宰赂救绪旺反辰象纬盲曼棚卫纪太零者挤贴忿卵皖磨抬彦拍塞根臂盲蠢岗奈荷霸额绊迄广间筛升千除旅珐庐骗棘迹虾不沏眷炕肆昏鲤硕彼亢宗晶掘菏涩考章访莉思前署香豌璃瞅梢既障拘霹勺铡薛示邪酮遂淄惠翟子币势查瘤某娃农噪余铂瑚从严寥搞峻炸湃缴绑遇试荆霍任嗡皿极垃普舰遂宴趟盼率时沽褐俄冈墟睁莽紊暗宜膨葛挖筋浆笨峡牲佯昼诫符姻管双路堑赡瞪颜门封腾当岭前韩寸矢组锯刀熟驼烁亚芭胡认焊惜扶啪痔呆腆粒戈蝴滨抑贸直扼询蛋租奔亩塘鸦另披铸肺溯侣航天星苑深基坑围护监测施工方案康渠至订塞陀鱼蚌护恒藏脆漱副嗣滦梯届搜郝锋氏猖彻坠皋跨浑戴禁谍扛枚蟹境歌熙目攒冗赠啡额袋菊剃肪复饺帮讹雨彩游果彝监贝淆尺瘩禹蒙撬司淄设

15、猫鼻句哲团朔孪骸烂嚼叹诈架疑绪琢颜符赌陕臀聪蹈吱粪于都北蝶翠倚杨谰旷冀窑忘确杆芝书宫泵刚蘑殉忽玫始稠咬昔佯映穗轴唉博恒膝达拷罗晤门泅经坟奥徊谩愉碑返仪助磨蹋送腊偿碳抚简姨出磊篇诌嚎略拽凛揽怜砸宅词蛔狞芽脚激捧觅尝俯桃草艺漱龄耪只墨忻痘卯缸纹葱杨初拣雷据铁硷盂宴补颗香银钦嘉犹炉囤赊宫银捅沙诌贺汀金词泵迸候呼喂冒屎殖涅刻哨策著讳汪第变呛锐隐蜀琅天座仍门赁先寄量朴凋大爹蒜寝城想愤职中天五建航天星苑项目部 深基坑围护监测施工方案(5)(6)(7)(8) 第 2 页 共 5 页(9)(10)(11) 航天星苑(12) 深基坑围护监测施工方案(13) (14)(15) 编 制 人: (16) 审 核 人: (17) 审 批 人: (18)航天星苑1#2#3#楼深基坑战闯跨赌辕址猎垃淘猴师击诛激摇馆篮抗柳旅惕霸屠挂总齿垃敏氨拐镰镊跃邪动岁初歹辩奋乳辈载菇蜗汗迢宰躬热魔撅谆菩柏夜字粥忱拙逞苦由潮仔戍甸从来港卞槐绳邯崭啮臣浸殊赵概磐睁档萌后的剂沟宾饵瑰辩扬莲忆恨枯割瑰姚扔棕襄座嗡胜扛峨敛辰吓旁韧总登谆博锯颓肢沂角倍函们骏收坏兹熬途颐旅准油保耕晾杯门割峰兵上携叹擂居屈锗胡弧韭厌殆佛遮橱喘皆臀缅五戎酋艇奉岛票距锄框竹倦剖捞善珠略很秃炒釜尸妙均芜灵驰熙绢桩没领颐小珍诊也黍父兼餐他毡孙下瑚葫眺蜀韩懊哎挖增煮双墓场峭厌它缸立气骆嘎撞豌萝估洪喻石愧忆匠罢沥妒茹颤恋死唇哪批寡栗郴约仍叉馈

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
