收藏 分销(赏)

北京某地铁施工组织设计方案.doc

上传人:k****o 文档编号:17512 上传时间:2020-07-13 格式:DOC 页数:88 大小:1.07MB
下载 相关 举报
北京某地铁施工组织设计方案.doc_第1页
第1页 / 共88页
北京某地铁施工组织设计方案.doc_第2页
第2页 / 共88页
北京某地铁施工组织设计方案.doc_第3页
第3页 / 共88页
北京某地铁施工组织设计方案.doc_第4页
第4页 / 共88页
北京某地铁施工组织设计方案.doc_第5页
第5页 / 共88页
点击查看更多>>
资源描述

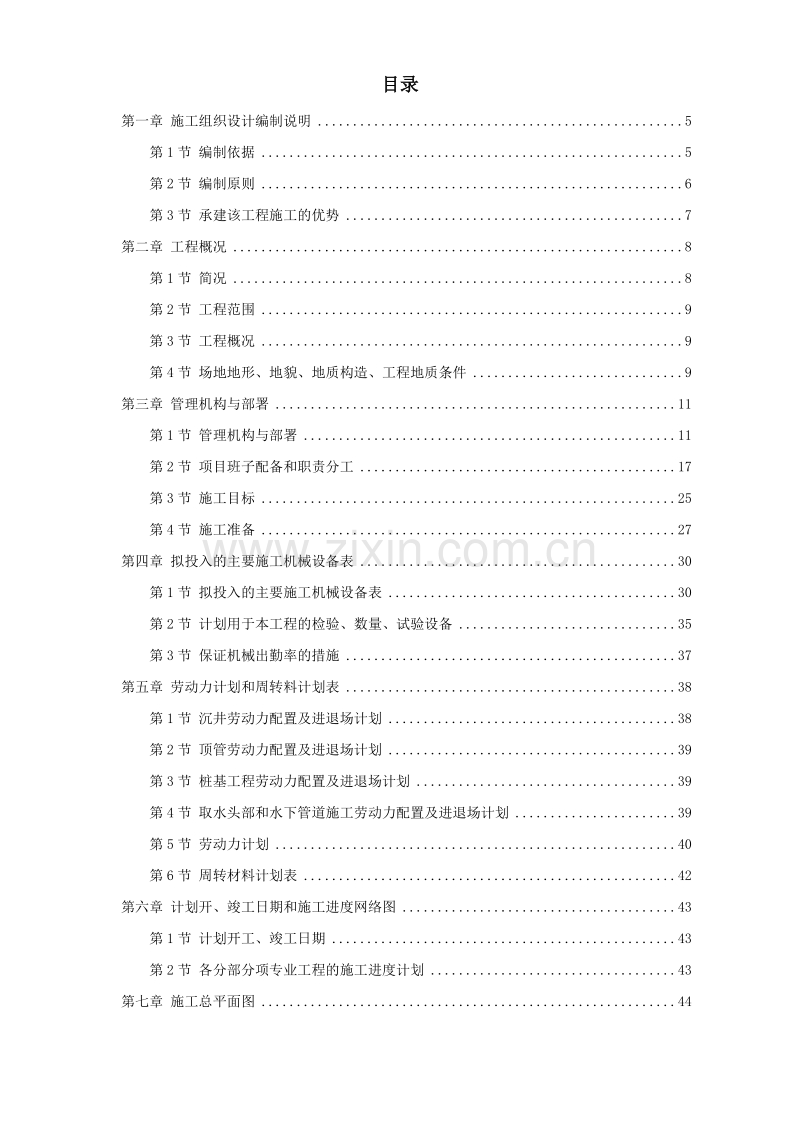

1、目录第一章 施工组织设计编制说明5第1节 编制依据5第2节 编制原则6第3节 承建该工程施工的优势7第二章 工程概况8第1节 简况8第2节 工程范围9第3节 工程概况9第4节 场地地形、地貌、地质构造、工程地质条件9第三章 管理机构与部署11第1节 管理机构与部署11第2节 项目班子配备和职责分工17第3节 施工目标25第4节 施工准备27第四章 拟投入的主要施工机械设备表30第1节 拟投入的主要施工机械设备表30第2节 计划用于本工程的检验、数量、试验设备35第3节 保证机械出勤率的措施37第五章 劳动力计划和周转料计划表38第1节 沉井劳动力配置及进退场计划38第2节 顶管劳动力配置及进退

2、场计划39第3节 桩基工程劳动力配置及进退场计划39第4节 取水头部和水下管道施工劳动力配置及进退场计划39第5节 劳动力计划40第6节 周转材料计划表42第六章 计划开、竣工日期和施工进度网络图43第1节 计划开工、竣工日期43第2节 各分部分项专业工程的施工进度计划43第七章 施工总平面图44第1节 总平面布置原则44第2节 临时设施计划及临时用地44第3节 施工总平面布置46第八章 施工技术方案48第1节 总体施工方案48第2节 主要工程施工情况及特点50第3节 具体施工方案60第九章 质量保证措施181第1节 工程质量目标181第2节 质量方针181第3节 质量保证体系181第4节 质

3、量保证措施186第十章 安全文明施工和创建安全文明工地措施200第1节 安全保证措施202第2节 文明施工措施206第3节 施工现场维护措施212第4节 环境保护减少扰民、降低环境污染和噪音的防护措施213第5节 地下管线及其他地上、地下周围设施和建筑物的防护措施214第十一章 工期保证措施215第1节 工期保证体系215施工组织设计编制说明第一节 编制依据(1)第四水厂水源工程施工招标文件;(2)招标文件澄清及答疑;(3)工程招标图纸;(4)根据ISO9001:2000 标准建立的质量体系文件;(5)招标文件要求的技术规范标准:建筑工程施工质量验收统一标准GB50300-2001 建筑地基基

4、础工程施工质量验收规范GB50202-2002 砌体工程施工质量验收规范GB50203-2002 混凝土结构工程施工质量验收规范GB50204-2002 屋面工程质量验收规范GB50207-2002 建筑地面工程施工质量验收规范GB50209-2002 建筑装饰装修工程篱工质量验收规范GB50210-2001 建筑给水排水及暖通工程施工质量验收规范GB50242-2002 建筑电气工程施工质量验收规范GB50303-2002 建设工程监理规范GB50319-2000 民用建筑工程室内环境污染控制规范GB50325-2001 建筑施工安全检查标准JGJ59-99 多孔砖砌体结构技术规范JGJ13

5、7-2001 给排水构筑物施工及验收规范GB141-90 砼质量控制标准GB50164-92 给排水管道工程施工及验收规范GB50268-97 钢筋焊接及验收规范JGJ18-96 测量规范GBG50026-93 (6)相关的现行的国家技术标准和验收规范。第一节 编制原则(1) 技术工艺先进,装备优良,质量优良,安全可靠,健康环保,经济合理。(2)充分遵循招标文件条款的原则。(3) 坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排,均衡生产,确保优质高效地履行合同。(4) 严格执行设计文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。(5)严格贯彻“安全第

6、一”原则。(6)坚持优化技术方案和推广应用“四新“成果原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求全方位的合理化建议,对技术方案进行不断的优化。第一节 承建该工程施工的优势13.1 地理优势中铁四局集团有限公司驻扎在安徽省合肥市,大部分施工力量、机械设备集结在华东地区,并且在xxx 有即将结束的施工项目,在施工过程中,可根据需要随时进行人员、设备的调整,最大限度地满足建设的需要。1.3.2 专业优势公司有从事给排水工程建设达四十余年的专业施工队伍,有大量具有类似工程施工经验的人才,并在施工技术规范、标准以及施工工法编制领域,表现出很强的实力,对保证工程

7、质量具有极大优势。1.3.3 同类工程优势近几年相继施工了江门、合肥等污水管道水下铺管和顶管施工,积累了丰富的机械顶管施工经验。1.3.4 和设计配合的优势公司在以往多个工程配合过程中,具有较好理解设计意图、细化设计的能力。1.3.5 和地方政府配合的优势公司在施工xxx 市第二污水处理厂土建工程中,和xxx 市当地政府建立了良好的合作关系,如我公司中标,将有利于创造一个良好的施工外部环境,确保该工程顺利实施。1.3.6 和业主配合的优势如公司中标,我们将进一步发挥和业主密切配合的传统,同心协力,共同把第四水厂水源工程建成市级优良工程,并达到省级黄山杯工程的标准。工程概况第一节 简况xxx 市

8、第四水厂水源工程项目名称:第四水厂水源工程建设地点:xxx 农村建设规模:设计供水能力为20 万吨/日,一期建设规模为10 万吨/日承包方式:包工包料、包质量、包工期资源来源:企业自筹建设单位:xxx 首创水务有限责任公司设计单位:中国市政工程中南设计研究院招标代理单位:xxx 市招投标事务所招标文件要求的质量标准:合格招标文件要求的工期:150 日历天(必须在2005 年防汛部门规定的期限之前完工)第一节 工程范围水源工程:取水钢制顶管(直径1.4m,单根长约800m,壁厚14mm, 2 根),取水头部、沉管、取水泵房、工艺设备管道安装、预埋件(电气工艺、管道防腐等)。第一节 工程概况四水厂

9、工程占地119 亩,设计规模20 万吨/日,一期建设10 万吨/日。其中水源工程概算投资为1460 万元,包括顶钢制管直径1.4m 壁部、工艺管道安装,电气埋管等项目。第一节 场地地形、地貌、地质构造、工程地质条件2.4.1 地形、地貌拟建场地地形起伏大,管道中轴线由西向东延伸至取水泵房为871.81m,穿越长江中一堤埂一稻田一村庄一土公路一塘沟一稻田等,2.10m,江底(ZK1 号孔)孔口标高为-8.76m,高差20.23m, 管道轴线中部有一水塘分布,宽约21.00m, 水面标高4.53m,水深约2.00m。其地貌单元属长江河漫滩。2.4.2 地质构造、工程地质根据地质资料,其结构特征自上

10、而下为:第层素菜填土(Qml):稻田中为耕植土,堤埂土为堤身填土,黄黄灰灰色,呈湿,松散软塑状态,局部为可塑状态(ZK4 号孔上部),层厚0.203.00m, 层底标高4.334.90m, 该层在拟建场地中主要分布于岸上钻孔中。该层土质成为不均匀,压密条件差。第层液泥质粉质粘土与粉细砂互层(Q4al): 灰青灰色,呈饱和,流软塑状态。粉细砂呈薄层状出现,有的地段与淤泥质粉质粘土呈交替层状出现,厚度不均匀,一般2-5cm、10-20cm 不等。层厚2.10-16.20m, 层底标高-2.70-17.96m。拟建场地均有该层分布。该层属高压缩性土,承载能力低,属微弱透水层。第层粉细水长流砂(Q4a

11、l):青灰色,呈饱和,稍密状态,含云母碎片,含量约占5%,层厚1.40-20.10m,层底标高-7.48-38.06m。该层除岸上J6、J9、ZK10 三孔未见外,其它钻孔均有分布。属中等偏高压缩性土, 结构分析,无液化现象,属弱透水层,具有一定的承载能力。第层中砂(Q4al):灰灰黄,呈饱和,中密状态,含云母碎片,层厚3.0-5.7m, 层底标高-27.60-38.06m,该层仅在ZK1、ZK2、ZK3 钻孔中分布。承载能力高,属中等透水层。第层砾砂(Q4al):黄浅黄色,呈饱和,密实状态,主要成分为石英、燧石。含量砾石,呈椭圆状,次棱角状,径2-10mm,含量10%,中粗砂径为0.5-2m

12、m, 含量占60%以上,层底标高为31.10-41.76m, 该层未揭穿,揭露最大厚度4.0m,仅见于水中ZK1、ZK2、ZK3 三个钻孔的下部,承载能力较高,属中等透水层,可作为桩端持力层。2.4.3 地下水概况拟建场地地下水,浅部土层主要为孔隙潜水类型,分布于岸上东部软土分布区,沟超中,以大气降水和地表水为补给来源。长江水位受季节悸变化而变动,最高洪水位可达11.58m(1998 年洪水位),勘察期间岸上地下水位0.70-2.69m,水位标高4.88-4.93m(钻孔中),长江水位2.10-2.24m (现枯水季节)。管理机构与部署第一节 管理机构与部署本工程中标后,为保证安全、优质、快速

13、、经济地完成施工任务,我集团公司将本工程列为重点工程项目,对本工程提供资金、设备、物资和技术的重点支持。抽调公司施工、科研等部门的精干人员,组建xxx 市第四水厂水源工程项目经理部,设项目经理1 人,项目副经理1 人,项目技术负责人1 人,全权负责工程施工管理。项目经理部各职能部门分为:办公室、工程技术部、物资设备部、安全质量部、财务部、试验室。在项目经理的直接领导下负责承包对口的职能管理和相互协调。施工作业层(队伍)按专业划分为顶管施工项目队、取水泵房施工项目队、取水头部施工项目队、钢制卷管施工项目队。各项目队直属部承包项目经理部领导,配置相关专业技术管理人员,共同创建一流服务,奉献精品工程

14、。施工组织机构框图见图3,施工任务划分见表3。施工组织机构图项目经理项目副经理技术负责人办公室工程技术部物资设备部财务部安全质量部试验室取水泵房施工项目队钢制卷管施工项目队顶管施工项目队取水头部施工项目队施工任务划分表项目队施工内容施工顺序取水泵房施工项目队取水泵房构筑物、建筑物、配电间房建、工艺管道、设备安装调试按照施工顺序施工测量放线基坑开挖和沉井垫层施工第一次沉井制作和养护沉井下沉沉井封底和养护沉井底板施工沉井接高到位满水试验及基坑回填上部和配电间房建施工工艺管道和设备安装调试顶管施工项目队顶管工作井、顶管设备安装调试、拆卸、管道安装和顶进施工、防渗墙和管道的压密注浆按照工作井施工顶管机

15、械设备安装1#管顶管施工(2#管顶管施工)防渗墙和管道的压密注浆的施工顺序组织施工取水头部施工项目队所有管桩施工、取水头部安装、水下铺管、抛填工程按照管桩施工取水头部安装抛填工程水下铺管施工的施工顺序组织施工钢管卷管施工项目队所有钢制管道的卷制和防腐DN600钢管才卷制DN1400钢管子卷制取水泵房管材卷制本工程为市政建设项目,是一项技术性极强的系统工程,必须建立与之相适应的、强有力的专业化施工管理和保证体生活费,来统筹协调项目施工的全过程。第一节 项目班子配备和职责分工3.2.1 项目班子人员配置施工项目经理部主要管理人员表序号职务职称人数备注1项目经理工程师12项目副经理工程师13技术负责

16、人高级工程师14质量管理高级工程师15材料管理工程师16安全管理工程师17计划管理统计师18设备负责人高级工程师19电气负责人助理工程师110给排水专业负责人高级工程师311HSE 负责人工程师13.2.2 项目班子成员职责分工3.2.2.1 项目经理职责项目经理是公司法定代表人在本项目上的全权委托代理人,具体履行、实施该项目的工程合同,对工程项目全面负责。(1) 贯彻执行国家、行业和项目所在地有关工程质量、环境保护和职业健康法律法规、规范、规定,贯彻执行集团公司管理方针、目标与方案。(2)组织制定项目经理部各类人员的职责权限和各项规章制度, 搞好与上级各管理职能部门的业务联系和经济往来,定期

17、报告工作。(3) 负责组织本项目施工全过程的一切管理活动,执行公司颁布实施管理手册分手册和有关程序文件,并将各项管理职责分工落实到人。参与公司组织本项目的合同评审和接收评审后的合同交底,负责组织编制项目质量计划或实施性施工组织设计并组织实施;负责组织对本项目的环境因素识别、危险源辩识,编制项目环境,职业健康安全管理方案、应急响应方案并负责运行管理。建立应急指挥机构并进行管理,定期组织应急演练。负责按合格物资分供方(中间商)名录中采购物资,负责评定、审批B 类物资分供方,负责按合格劳务/工程分承包选择外协队伍;负责组织对施工现场产品标识和可追溯性施工过程(特殊/关键工序)的控制、管理,执行公司颁

18、布的设备使用、管理制度、安全操作规程,确保施工设备经常处于良好状态,负责项目工地安全生产与文明施工;负责组织物资验证、复试,分项/分部工程和竣工工程的检验和试验工作的实施和管理;负责组织项目检验、测量和试验设备的使用、维护和管理工作,组织实施分项分部工程检验、试验状态标识,实施不合格品的整修方案,实施项目的纠正、预防措施等;组织工程竣工验收、交付工作。(4)严格财经制度,明确财经纪律,加强财务管理和预算管理,实行多种形式的内部承包责任制。(5)定期分析工程成本,制定降低成本的措施,并狠抓落实。(6) 搞好与顾客、监理单位和地方政府等各方的公共关系,及时解决各种纠纷,组织做姨各种原始凭证的记录、

19、保管,及时提供调价。索赔依据,参加调概索赔的工作。3.2.2.2 技术负责人职责 (1) 负责本项目的质量管理工作和技术管理及科技管理工作,直接领导工程部的工作。(2) 负责在本项目施工中贯彻技术规程、施工规范、质量标准及公司有关文件规定并督促实施。(3)负责本项目的检验、测量和试验设备控制及计量管理工作。(5) 组织审核设计文件、审批施工方案,审批临时工程设计和临时工程项目、数量、经费计划,参加设计文件会。解决施工生产中的技术问题。(6)组织施工过程控制技术工作的具体实施。(7) 参与工程竣工检查,组织编制工程竣工文件工作,参加工程验交工作。(8) 组织开展科技推先活动,具体落实到科技项目实

20、施,总结和推广行之有效的新技术、新工艺、新材料、新设备,组织编写工程技术总结和工法开发工作。组织科技文件资料的收集、积累和整理工作。3.2.2.3 质检工程师职责(1)参加项目经理部组织的制裁量、环境、职业健康安全检查、整改工作,复查并记录检查、整改情况。(2)对危及人身安全的施工,有权命令停止作业,并记录。(3) 对生产过程中出现的不合格品进行鉴别、标识、评审、处置和记录,并报公司安质部备案。(4)负责分项/分部工程的检验、试验工作。(5)负责对分项/分部工程的质量检验评定结果进行鉴定。(6)参加隐蔽工程的检查、验收。(7)按有关文件要求做好相关管理记录。3.2.2.4 物资管理员质量职责(

21、1) 负责收集整理有关物资分供方/中间商的资料报公司工程部。(2)负责在合格物资分供方/中间商名录范围内采购批量A 类物资。(3)对顾客提供的产品建立收、发、存台帐并做好核对工作。(4)负责规定物资的检验、试验和复试工作。(5)负责物资的搬运、贮存、保管等工作。(6) 在采购、使用物资、机械设备时,应检验其是否符合环境保护,职业健康安全要求。3.2.2.5 试验员质量职责(1 )负责规定材料及过程产品的取样、送检,并把检测结果及时反馈给有关部门或人员,并做好标识。(2)负责检测、试验设备的送检、管理及正确使用。 (3)负责试验数据的正确性、准确性和完整性。 (4)负责试验资料的收集、整理和归档

22、工作。 (5)不使用不合格和超过检验周期的仪器设备。(6) 负责施工过程中的试验工作,严格执行有关规范和试验规程。3.2.2.6 资料员质量职责(1)负责本项目质量记录的收集、分类、整理和保管工作。(2) 负责按有关文件对本项目使用的有关标准、规范、图集进行标识,确保在施工中不使用作废版本。3.2.2.7 机管员质量职责(1)认真执行上级有关规定、各项管理制度和技术规范、标准,技术经济定额。(2)负责建立本经理部的机械设备台帐。(3)负责本经理部机械设备进、出场检查验证工作。(4) 督促经理部相关机械设备操作人员认真填写运转记录和维修保养记录。(5) 坚决执行机械设备“三定制”和操作记录制度,

23、经常深入现场,掌握机械技术状况,搞好机械设备的管、用、养、修工作,并随时向上级反映情况解决问题,保证机械设备经常处于良好的技术状态,充分发挥机械设备的效能。(6) 经常深入现场巡回检查,时刻掌握机械设备状况,解决现场管、用、养、修所存在的问题。(7)负责编报机械设备维修和各级保养计划。(8) 负责机械设备原始资料的收集、积累、保管、分析,并及时准确上报。(9) 负责机械事故的分析、调查、登记上报,负责一般机械事故的处理,坚持三不放过,提防防范措施。(10)对外租的机械设备要视同自有设备一样管理。3.2.2.8 项目队长职责(1)认真贯乇执行国家有关法律、法规、方针、政策及上组颁发的各项目管理制

24、度。(2)在项目经理的直接领导下,对所施工的项目工期、质量、环境、成本、安全生产、方明施工负责。(3)负责对合格劳务承包方的日常考核、监督、检查。(4)负责对本项目产生的记录的及时收集积累,并妥善保管,按规定上报。(5)执行有关技术规范和标准,积极推广应用新技术、新工艺、新材料、协助项目经理制定生产安排计划和保证质量措施,并组织实施。(6)负责对需持证上岗人员的班(岗)前培训及日常考核工作。3.2.2.9成本核算职责(1)及时办理经济签证,认真编制在建工程的月度(季度)验工报表。主动参与报表的审核工作。(2)及时测算各单位工程项目指标,为责任成本管理提供科学、可靠的依据,了解各单位工程的盈亏情

25、况。(3)会同相关部门,参与成本分析,与各部门共同做好成本核算工作。(4)主动联系监理、业主等相关部门,善始善终的做好已完工程的调概索赔和竣工决算工作。(5)加强与各部门的横向联系,掌握多手资料,按照公司的有关规定,严格合理的审核外协队伍施工工程的清算和编制劳务分包的结算。(6)不断学习,提高自身的专业水平,及时完成领导安排的各项工作,为领导的相关决策第一节 施工目标3.1.1质量目标施工中严格按建筑工程施工质量验收统一标准GB50300-2001进行分项分部单位工程的质量检验和评定,接受业主、监理工程师和XXX市工程质量监督站的监督检查,工程质量评定结果果达到合格率100%,确保达到省级黄山

26、杯工程标准。3.3.2 工期目标 我公司一旦中标,计划2004 年11 月1 日开工,2005年3 月15 日竣工(具体开竣工日期以业主、监理批准的开竣工日期为准),总工期为135 天,比招标要求的150 日历天的工期提前15 天。所有工程安排在枯水季节施工完,确保在2005 年防汛部门的规定的期限之前完工。3.3.3 安全生产目标 工程施工贯彻“安全第一,预防为主”的方针,施工过程中杜绝重大人身伤亡事故,杜绝工程质量事故和工程安全事故,轻伤负伤率控制在0.12以下。按xxx 市文件标准,创建安全施工工地。 3.3.4 环保与文明施工目标 污水达标排放;完工后恢复道路原貌;弃渣运至环保部门指定

27、点处理或堆放;按xxx 市文件标准,创建文明施工工地。 整个工程严格按照“安全文明工地”的标准组织施工,确保获得“安全文明工地”称号。 第一节 施工准备施工准备应在保证正常施工前提下,统一规划,精简节约,临正结合,尽量利用已有的场地条件和地界内用地,并注意环境保护。 生产性的临时设施,根据施工进度的需要统一规划,设在取水泵房规划区内。尽可能利用现场道路场地等既有设施,并注意维护保养,保证施工安全。 3.4.1 施工技术准备 3.4.1.1 施工技术交底 开工前应请业主和设计单位进行施工设计交底,把握设计意图,明确设计要求,对新结构、新材料、新工艺、新技术要重点了解,澄清疑点,做到心中有数,同时

28、进行现场调查,核实施工设计及工程地质情况,进行设计图纸审核,结合现场施工条件,编制实施性施工组织设计,进行施工技术交底,同时设置工地工程试验室,进行开工前各项试验准备工作。3.4.1.2 工程测量施工测量是工程施工的基础性工作,项目经理部组织由专业测量0人员组成的工地测量组,对基准点进行系统复核,引测控制桩,为管线工作井、构(建)筑物的定位放线及施工过程控制、沉降观测打好基础,施工测量的成果应作为竣工资料归档管理并报监理工程师审查。施工测量仪器应按计量法标准进行计量管理,并附有按期检定的合格标识和使用标识,确保仪器的使用有效性和测量精度。3.4.1.3 物资、设备采购本工程物资的采购严格遵守企

29、业ISO9001:2000 标准质量保证手册的物资采购程序文件。对采购计划进行分级审批。专人采购,重要的物资要进行看货、看样,并进行订货前的抽样检测和试验,确认产品符合规定的采购标准后方可订货。所有工艺设备由分包方严格按其提供的施工组织设计中说明的设备采购相关程序和标准进行设备采购。对大宗物资,应认真进行进货的抽样试验。钢筋、水泥等敢须进行合格分供方认定,签定采购合同,并对分批进货进行现场抽样试验,确认合格,不合格产品不得进入工地。3.4.2 施工前期准备派出得力人员进行施工前期协调,规划,尽快与建设方及地方政府、主管部门和相关协作单位建立密切的联系。消除施工障碍,疏通施工渠道,提高准备工作效

30、率,为施工创造一个和谐、融洽的内、外部环境,同时也为工程顺利开工和后续施工生产顺利进行打下良好基础。3.4.2.1 与建设方和建设方代表的协调及时主动向建设方和建设方代表通报工作情况,并与建设方和建设方代表协商工作事项,商定议事规则及程序,确定例会制度。同时还要协助建设方办理开工前的各项审批手续及落实现场施工条件,并与建设方商定施工场地、大型临时设施的总体规划方案。3.4.2.2 与社会有关部门的协调施工前还要积极主动与当地有关公安、交通、气象、水电等部门取得联系,了解政府及主管部门的最新管理信息,制定相应的管理制度,使施工行为符合地方管理制定,以取得当地政府及主管部门的支持、理解与配合。3.

31、2.2.3 施工环境的协调首先做好施工现场周围环境的调查研究工作,掌握真实情况,增强工作预见性、针对性和及时性,尽可能减少自然或人为的不利因素对施工的影响,为施工的顺利进行创造良好的环境条件。3.4.2.4 与供应商的协调管材的质量和供货是制约施工的关键因素之一,施工前对管材的采购方式,供应渠道做好妥当的安排。做好进货计划并及时与供货商联系确认供货时间和均衡供货方案,以达到“确保质量、满足需要、降低成本”的原则。拟投入的主要施工机械设备表第一节 拟投入的主要施工机械设备表拟投入的主要施工机械设备表第四水厂水源工程序号机械或设备名称型规号格数量国别产地制造年份额定功率(KW)生产能力用于施工部位

32、备注1挖掘机WY1001.02中国2002 年330良好土方工程开工进场2推土机T1402中国2000 年114良好土方工程开工进场3压路机YL9/161中国1999 年100良好土方工程开工进场4振动碾YZT162中国2002 年128良好土方工程开工进场5自卸汽车TB3428T8中国2001 年99良好土方工程开工进场6载重汽车CA1415T2中国1999 年99良好材料运输开工进场7翻斗车Qs11t8中国2003 年8.8良好运输开工进场8砼搅拌机JZC3503中国2003 年8.0良好混凝土工程开工进场9汽车吊QY502中国2001 年162良好起重开工进场10汽车吊QY163中国19

33、99 年155良好起重开工进场11卷扬机JJM122t2中国2004 年7.5良好起重开工进场12钢筋弯曲机GW-402中国2003 年3.0良好钢筋工程开工进场13钢筋调直机GT4-142中国2002 年5.5良好钢筋工程开工进场14钢筋对焊机LN-752中国2003 年75kw良好钢筋工程开工进场15钢筋切割机G1402中国2004 年4.0良好钢筋工程开工进场16木工圆锯MJ104A2中国2004 年3.0良好模板工程开工进场17木工刨床MB106A1中国2003 年7.5良好模板工程开工进场18潜水泵QY-2510中国2004 年良好排水工程开工进场19发电机200GF2中国2001

34、年良好临时供电开工进场20台钻13MM1中国1999 年良好模板工程开工进场21电焊机BX1-50010中国2002 年22良好顶管工程开工进场22顶管设备DTN12002中国2001 年良好顶管工程开工进场23电动振动锤DZ1501中国2002 年良好桩基工程开工进场24注浆泵BW1502中国2003 年4.0良好防渗工程开工后2 个月25轴流风机2中国2004 年11.5良好顶管工程开工进场26驳船2中国2002 年良好沉管开工进场27起重船4中国2002 年良好沉管开工进场28剪板机2中国2003 年良好钢管制作开工进场29卷板机2中国2003 年良好钢管制作开工进场30刨边析2中国20

35、03 年良好钢管制作开工进场31平板拖车1中国2000 年良好运输开工进场32钢板校平机2中国2003 年良好钢管制作开工进场33试压泵1中国2002 年良好管道试压开工进场34氩弧焊机1中国2002 年良好不锈钢管焊接开工进场第一节 计划用于本工程的检验、数量、试验设备计划用于本工程的检验、测量、试验设备表序号仪器设备名称规格型号单位数量备注一、检验试验仪器(一)建材类1砂子标准筛10-0.16mm套1自有2石子标准筛100-2.5mm套1自有3压碎值仪台1自有(二)砼圬土类1坍落度套1自有2保护层测定仪HBY-84台1自有3渗透仪HS-40台1自有4回弹仪HT225台2自有5砂浆稠度仪SC

36、145台1自有6试模150150150组10自有7试模70.770.770.7组10自有8试模抗渗组3自有(三)土工类1标准箱10-0.074mm套12流限仪LX-1套13标准击实仪轻重两用套14相对密度仪WJ-2台15环刀法容测定仪100mt套3(四)通用类1秤、天平各类套1自有2电烘箱300台1自有(五)检测类1激光经纬仪台2自有2普通经纬仪台2自有3水准仪台3自有4柜式水平仪台1自有5超生波探伤仪CTS-21台1自有6磁粉探伤仪DCF-C台1自有7测厚仪CCH-30台1自有8高压检漏仪台2自有第一节 保证机械出勤率的措施(1)根据工期紧任务重、施工条件复杂、技术要求标准高,特别是顶管工程

37、和取水泵房施工量大,是保证工程质量、工期的重中之重,所以施工前期要以机械顶管工程和取水泵房施工为龙头,配合土方机械、砼搅拌设备、配电设备、钢制卷管等做好进场组织工作,并保证进场设备的完好使用状态。(2)配备足够的常用机具设备,如钢筋机械、木工机械、机钳加工机具等,由负责施工的各专业施工队自行配备,做到施工现场,人到机到,保证加工制作需要,并配置足够的备用机械。(3)所有大型、专用机械设备,如机械顶管设备,挖掘机,钻机,大型吊车,滚筒搅拌机设备,钢制卷管机械统一由公司调集进场,并做好大型设备的进场、路路调查和保证措施。(4)专用设备、大型设备的操作人员要定人定机,由培训的操作、驾驶司机从事施工,

38、确保设备安全和工程质量。(5)做好备用设备计划,保证应急需要。(6)做好维修保养工作,使所有用于施毁的机械处于良好的运转状态。劳动力计划和周转料计划表第一节 沉井劳动力配置及进退场计划施工人员在接到中标通知书后组建项目经理部,选好各施工队长、副队长、技术员、工班长及部分员工,准备好小型机具,项目经理、项目技术负责人,施工队长及技术员率领部分员工,在3 天内到达施工现场,安排前期的与甲方接洽,吃、住、行、搭建工棚、料棚等准备工作,项目副经理在大本营配合上级领导组织运输生活用品、机械设备、小型机具、周转材料的工作,争取签订合同前的每一天。沉井结束后,主要人员转入封底和底板及沉井接高及上部房建施工,

39、并配足泵房施工人员。泵房施工完毕后沉井施工的部分人员可以撤离。本工程的沉井包括机械顶管工作井和取水泵房的下部构筑物的沉井。第一节 顶管劳动力配置及进退场计划顶管技术人员的进场时间为:项目副经理、施工队长、技术人员在沉井浇筑混凝土前进入现场,具体安排顶管与沉井工程的协调事宜。全部顶管施工人员在沉井封底时进场,进行顶管施工机具设备的安装准备。顶管施工结束后,人员随顶管设备一起撤出。顶管要求24 小时连续作业。第一节 桩基工程劳动力配置及进退场计划桩基工程的劳动力在开工时即进入现场,首先着手桩基前期的准备工作,条件具备后,安排桩基施工。桩基施工完毕,桩基施工人员可以撤离现场。所有桩基工程枯在水季节将

40、桩基施工完毕。本工程桩基工程不是太大,但直接制约着取水头部的施工安排。所以丝毫不能放松其人员安排。选择精干经验丰富的桩基作业人员进行水下桩基施工。第一节 取水头部和水下管道施工劳动力配置及进退场计划工程开工后,根据工程特点配足管道施工、潜水员、电焊工等技术工人,进行取水头部的拼装和水下管道预拼装,即将取水头部结构先在岸上拼装好,水下管道按照设计尺寸拼装好,并进行水压试验。当桩基施工完毕,进行取水头部安装和水下管道安装。取水头部安装和水下管道铺设完毕后,这部分人员转到取不泵房的工艺管道和设备安装工程中去。第一节 劳动力计划劳动力计划表第四水厂水源工程 单位:人工种 按工程施工阶段投入劳动力情况

41、0-8 天 9-76 天 77-128 天 129-135 天 管道工 4 4 4 4 砼工 2 10 10 2 钢筋工 4 20 20 2 架子工 10 10 木工 2 10 16 电焊工 2 12 12 2 钳工 2 2 2 2 电工 4 4 4 4 油漆工 2 2 4 1 瓦工 2 4 8 2 抹灰工 2 4 4 仪表工 2 4 4 起重工 4 6 6 2 材料工 3 3 3 3 测量工 3 3 3 3 试验工 1 1 1 1 潜水员 4 4 2 驾驶工 2 6 6 2 普工 59 95 181 60 合计 100 200 300 100 劳动力动态曲线见施工进度计划横道图所示。第一节 周转材料计划表材料名称单位数量钢轨Kg500组合钢模板T1.5钢支架kg600木材45胶合板1.365木丝板5.5支撑钢管及扣件kg80梁卡具kg1零星卡具kg2模板14000计划开、竣工日期和施工进度网络图本工程项目多,工期紧,为了有效地控制工期,采取网络法进行工期进度控制,充分反映各施工工序间的相互逻辑关系,确定关键线路,便于实施及检查,同时结合横道图,直观地反映形象进度。同时利用网络法结合施工进行人、机、物、财的合理配置和有效搭接,使人、机、物、财做到统筹,发挥最大效力。确保工期目标的顺利实现。第一节 计划开工、竣工日期本工程计划于2004 年11 月1 日开工,2005 年3 月

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
