收藏 分销(赏)

构造柱方案20140414.doc

上传人:精**** 文档编号:1735898 上传时间:2024-05-08 格式:DOC 页数:10 大小:166.50KB
下载 相关 举报
构造柱方案20140414.doc_第1页
第1页 / 共10页
构造柱方案20140414.doc_第2页
第2页 / 共10页
点击查看更多>>
资源描述

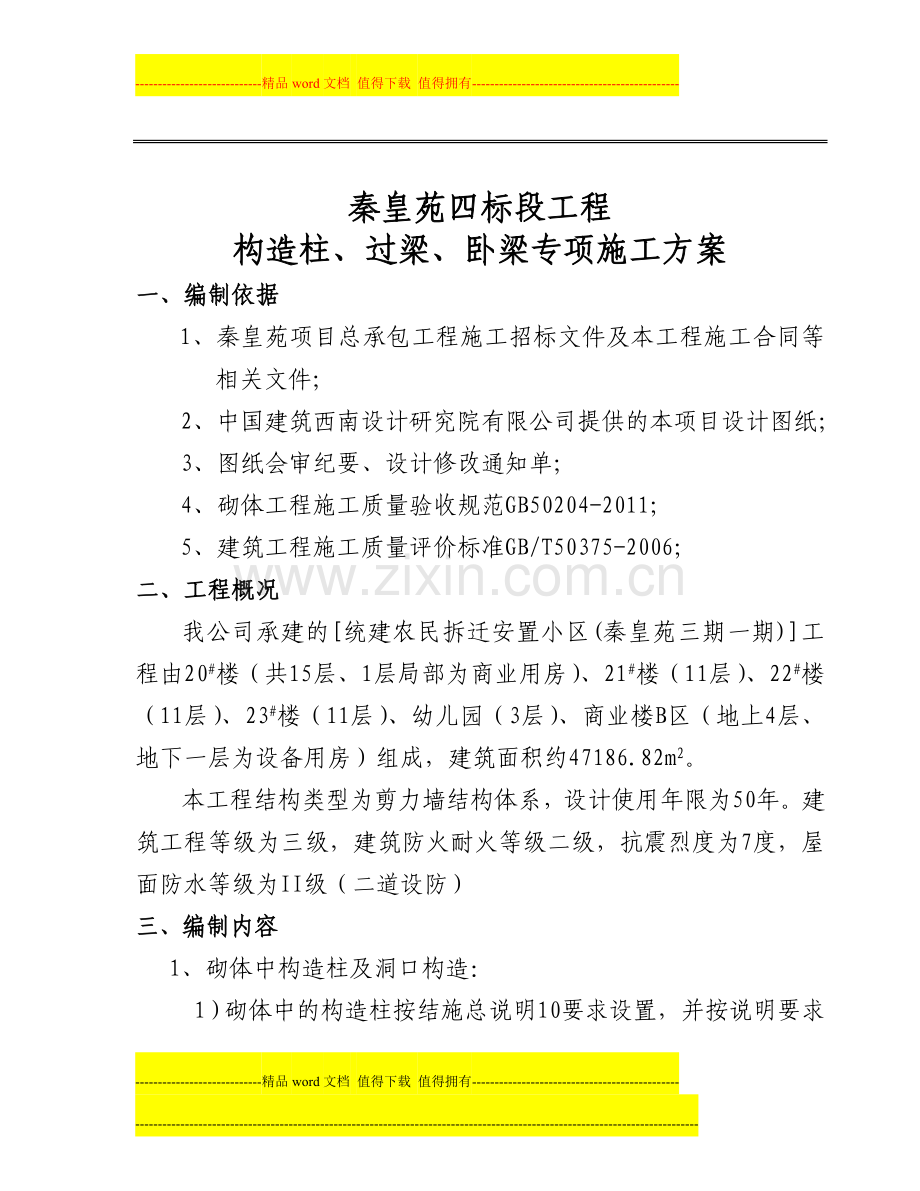

----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- 秦皇苑四标段工程 构造柱、过梁、卧梁专项施工方案 一、编制依据 1、秦皇苑项目总承包工程施工招标文件及本工程施工合同等相关文件; 2、中国建筑西南设计研究院有限公司提供的本项目设计图纸; 3、图纸会审纪要、设计修改通知单; 4、砌体工程施工质量验收规范GB50204-2011; 5、建筑工程施工质量评价标准GB/T50375-2006; 二、工程概况 我公司承建的[统建农民拆迁安置小区(秦皇苑三期一期)]工程由20#楼(共15层、1层局部为商业用房)、21#楼(11层)、22#楼(11层)、23#楼(11层)、幼儿园(3层)、商业楼B区(地上4层、地下一层为设备用房)组成,建筑面积约47186.82m2。 本工程结构类型为剪力墙结构体系,设计使用年限为50年。建筑工程等级为三级,建筑防火耐火等级二级,抗震烈度为7度,屋面防水等级为II级(二道设防) 三、编制内容 1、砌体中构造柱及洞口构造: 1)砌体中的构造柱按结施总说明10要求设置,并按说明要求布置在建筑平面图上标示; 2)当填充墙门窗洞口与框架柱(剪力墙)边距离﹤300mm时,可做成现浇墙垛; 3)内外墙交接处,外墙转角处设置构造柱; 4)墙间距大于3米内隔墙转角处、一字墙端部设置构造柱; 5)内隔墙门洞宽度大于2.1m的洞口两侧及紧邻的双门洞两侧、弹簧门洞口两侧需设置构造柱; 6)内隔墙相邻横墙或框架柱的间距大于5米时,墙段内增设构造柱,间距≤3米; 7)围护墙相邻横墙或框架柱的间距大于4米时,墙段内增设构造柱,间距≤2.5米; 8)窗洞大于2.4米的窗下墙中部及窗洞口两侧设置构造柱; 9)带形窗窗下墙设置构造柱间距≤2米; 10)砖砌体电梯井道墙体转角处及纵横相交处设置构造柱; 11)女儿墙上构造柱及压顶的设置参照西南05G701(四)第37页; 12)阳台栏板构造柱及压顶的设置参照西南05G701(四)第36页; 2、砌体中部砼水平现浇带或圈梁: 1)高度≥4米、≤5米的填充墙半层高处或门、窗上口及外墙普通窗窗台上沿设通长C20砼现浇带,截面为墙厚×100mm,纵筋2¢10,拉筋¢6.5@250,纵筋锚入两端柱或砼墙内La; 2)当墙高>5米时在1/3和2/3墙高处设置两道通长C20砼现浇带,截面为墙厚×100mm,纵筋2¢10,拉筋¢6.5@250,纵筋锚入两端柱或砼墙内La; 3)当外墙为干挂花岗墙面时,每层设置两道200×200砼圈梁,圈梁纵筋412,箍筋¢6.5@200,纵筋锚入两端柱或砼墙内La; 4)砖砌体电梯井道在导轨支架安装处(具体位置详业主提供的电梯样本),设置200×300mm的砼圈梁,内配主筋412,箍筋¢6.5@200;砖砌电梯井道门洞用现浇过梁与构造柱连通; 四、砌体内砼构造 1、构造柱 (1)构造柱断面的确定 1)20#楼、21#楼、22#楼、23#楼: 构造柱断面200×200及200×100配4¢10,箍筋¢6.5@100/200; 2)商业楼B区: ①底层(-0.05~4.65)构造柱断面: 200×200配414,箍筋6.5@200; 200×300配614,箍筋6.5@200;300×300配816,箍筋8@200,具体配筋详施工图纸; ② 二层(4.65~9.35)构造柱断面:200×300配414,箍筋6.5@150/200,300×300配816,箍筋8@100/200,具体配筋详施工图纸; ③ 三~五层9.35~18.75)构造柱断面:200×300配414,箍筋6.5@150/200,具体配筋详施工图纸; ④ 梯间18.75米以上构造柱断面:200×200配412,箍筋6.5@200;200×400配416,箍筋8@150,具体配筋详施工图纸; ⑤除以上结构标明外的构造柱,建施另需的构造柱按说明要求:构造柱断面200×200配4¢10,箍筋¢6.5@100/200; 3)幼儿园: ①三层(10.75~13.25)构造柱断面:200×200配414,箍筋¢8@100/200; ②除以条结构标明外的构造柱,建施另需的构造柱按说明要求:构造柱断面200×200配4¢10,箍筋¢6.5@100/200; (2)在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋或后置锚拉筋处理顺直,构造柱主筋绑扎搭接,构造柱底、柱顶按结施总说明10.1.8条要求箍筋加密区范围为柱上下500mm和纵筋搭接区域; (3)砌砖施工时,在构造柱处砌成马牙槎,每一个马牙槎沿高度方向300mm(多孔砖、实心砖墙),宽度不小于60mm(如下图)。砖墙与构造柱之间应沿墙高每50cm设置2¢6.5水平拉结钢筋连接,长度为墙长1/5且大于700mm; (4)构造柱模板采用18mm厚高强覆膜木胶合板作面板。在各层砖墙砌好后,分层支设。构造柱和圈梁的模板都必须与所在砖墙面严密贴紧,支撑牢靠,堵塞缝隙,以防漏浆。墙体有足够的强度,在加固及混凝土振捣过程中,防止墙体开裂。在逐层安装模板之前,必须根据构造柱轴线矫正竖向钢筋位置和垂直度。箍筋间距应准确,并分别与构造柱的竖筋和圈梁的纵筋相垂直,绑扎牢靠。 (4)构造柱模板采用18m二次结构浇筑的构造柱采用商品混凝土,标号均为C20(结施图上,与主体结构同时浇筑的GZ柱砼等级同本层结构)。由于构造柱需要在砖砌体完成后才能浇筑混凝土,为了方便浇筑混凝土,构造柱上口模板按下图支设,入口设置在室内一侧,入口处多余的混凝土待成型后进行二次剔打。 2、水平现浇带、过梁、圈梁、窗台、压顶 (1)在砌砖前,在皮数杆上排出水平现浇结构的调试位置,砌筑到位后,进行现浇结构施工。 (2)现浇结构采用覆膜防水竹胶合板支侧模,工具式卡具固定、控制断面。 (3)采用商品砼浇筑,人工插扦捣实、表面收平拉毛。 (4)支模方式如下图所示: 四、施工进度计划 本工程在每层砌体结构时现浇带、过梁、圈梁同时施工,砌体结构工程完成后(滚砖砌完)再进行构造柱浇筑;构造柱浇筑时间: 20#楼、22#楼、23#楼:2014年4月16日~2014年6月11日; 21#楼:2014年6月8日~2014年8月8日; 幼儿园:2014年6月13日~2014年7月12日; 商业楼B区:2014年5月30日~2014年8月15日。 五、施工准备与资源配置计划 1、技术准备 1)现场施工工长和技术人员认真做好各项技术交底工作并组织对有关施工人员进行技术培训和质量教育; 2)作好图纸核对工作,核对所有现浇带、过梁、圈梁及构造柱位置是否标注清楚,设备用房还应与设施图对照料; 3)组织工长、作业班长二次现浇结构模板工程施工方法进行讨论,进一步确定施工方法。 2、现场准备 1)对入场工人进行安全三级教育; 2)由工长对工人进行技术、安全交底; 3)操作层下方搭设好安全防护; 4)落实好劳务作业队伍,签订好合同。 六、安全管理计划 1、定期组织工人进行安全技术培训; 2、安全员注意作业队人员变动情况,对补充入场的工人及时进行三级安全教育; 3、每次节后上班正式开工前,对全体作业人员进行安全教育和安全交底,强化操作工人的安全施工意识和作业条件安全的辩识能力; 4、在入口处张挂安全施工宣传图片; 5、临边作业操作前先检查安全防护条件是否符合要求。 六、文明施工与环境保护组织机构 为确保本工程文明施工管理目标的实现,我公司将建立健全现场文明施工管理责任制,组成由项目经理、项目副经理、各部门负责人参加的领导机构,具体负责文明施工的日常管理工作,将文明施工目标进行分解,逐级下传,逐级签订责任制,层层严抓落实,使争创“安全文明施工样板工地”活动扎实有效地开展起来。 文明施工领导小组 组 长:徐登明 副组长:王子富 组 员:侯世林、肖加祥 把文明施工放在与工程进度、质量安全同等重要的位置,贯穿施工生产的全过程,大力开展预测、预防、预控活动,将施工过程可能出现的影响文明施工的因素,最大限度地在施工前得到预防和纠正。 突如其来的灾难,会给人类的工作和生活带来无法估量的损失,对建筑行业更是影响巨大。为了有效预防、及时控制和消除突发事件的危害,保障施工人员的健康与生命安全,保障建筑物及周边财产的安全,维护好施工现场及周边正常秩序,特制定本预案。 七、突发事件应急处理原则 1、突发事件 本预案所指的突发事件是指自然灾害(包括地震、洪涝灾害等)、重大安全事故、重大火灾及爆炸事故、重大中毒事件、重大传染病疫情、群体性不明原因疾病以及其他严重影响职工健康和财产安全的事件。 2、应急处理 现场成立应急指挥中心,负责对施工现场突发事件应急处理的统一领导和指挥。当发生重大突发事件时,由应急指挥中心负责指挥、协调应急救援和善后处理工作,及时准确向监理和上级报告情况,同时协助事故调查小组进行调查并做出处理意见。 3、项目应准备必要的预防和救援物资,如消防器材、消防水源、现场应配备必要的医疗器具、药品。 4、保护现场 突发事件发生后,严格保护事故现场。因抢救伤员、疏通交通等必须移动现场有关物品时,妥善做好取证、记录、标志等工作,保护事故现场并迅速报告上,防止事故扩大。 ----------------------------精品word文档 值得下载 值得拥有---------------------------------------------- -----------------------------------------------------------------------------------------------------------------------------
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
