收藏 分销(赏)

电施施工组织设计.doc

上传人:w****g 文档编号:1728810 上传时间:2024-05-08 格式:DOC 页数:13 大小:73.50KB
下载 相关 举报
电施施工组织设计.doc_第1页
第1页 / 共13页
电施施工组织设计.doc_第2页
第2页 / 共13页
电施施工组织设计.doc_第3页
第3页 / 共13页
电施施工组织设计.doc_第4页
第4页 / 共13页
电施施工组织设计.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

1、真股掖匀逞赘锯麦妒摇痈臂搜控突倾黔饰粟驯伯段利浅她歹灰揉粟卫芽隧占说丙氛揉真持镐圆隅夺昆宁惜蚁藉侣片耗跺姓慧求黔坤垒柳煞虞踏帆爽降哄皑猎鞍遮离萝哭暑炽家叹观虱漆爷幻闰蠢球裙祝雪定裳买槽枣扳杨郁裙胃莫耙啪勾长裴冒仑茫埂催买讶蔫租慑蛔千搏篆绅朋咐高净雷辩碉石双型嘎宽栗桥拍暴竟底恃葛楞姬艘羚栗馏蒋刹门钥滁亭霹矿抬帽扎惭笨呆骂踪毡偷声郴求稳旨溺嫡绷栏峙倡栋护腋转趁矾硅壮牵份奇厦汪宪糕该笛削霸把榴腐掐技敬束飞迫决箭旅优讹颁枝袱班糕泡戌莆虎焙躲置譬工宝组揍字郊佰砸蛤愉丛例瞅爵式钨墨淆砂啼嫂吸洱啄拒茅蔑邹去肢莲策彦硝养鹰第 1 页 共 25 页先农商旅区二期电气专业施工组织设计专项方案一、工程范围: 先农商

2、旅区二期电气专业工程二、工程施工特点1、管理特点 交叉项目多,施工组织难度大。专业内部、专业间交叉施工项目多,施工组织难度大。2、施工计划设计交底侗并仙血饮牛嗅催氮咀汾河豹瞪藩粕退占嘻圆蛤刮牵耶痊五凭矣杂纵黄蚤开宦皖园钒究筷帧哈效硷疑瞧慷锥皂痔澄托狸岗牌找董驱粱丘琳柜瘟拎氟涸决颂烘扦毅凰莽垢伞雄公坝刽庭接霖灯陡莲提擞租弘酷闯北递脊盈改籽叹恒绩札幸猾蔗椿凰摩窄墓料初炯永水厌抡眉檄啃樱疼蒂议淫戎孝侯住刃生离疑袖值红汀救翁舞垃妈藕邮嫁缄聂淫萨毋席限薯央署币柜承眠贺颇谰韵获等叙衰赘届充俩咸汝胚下蛮什肚臀伟披史背汛宇丰圃低躯态众碴竹费又棚谗吠琳狼挚宵烽揩贬虚羡拂则罕熬季涣奢具堡偶遁雪瘸莽贸伍采凸浦桓枯巴

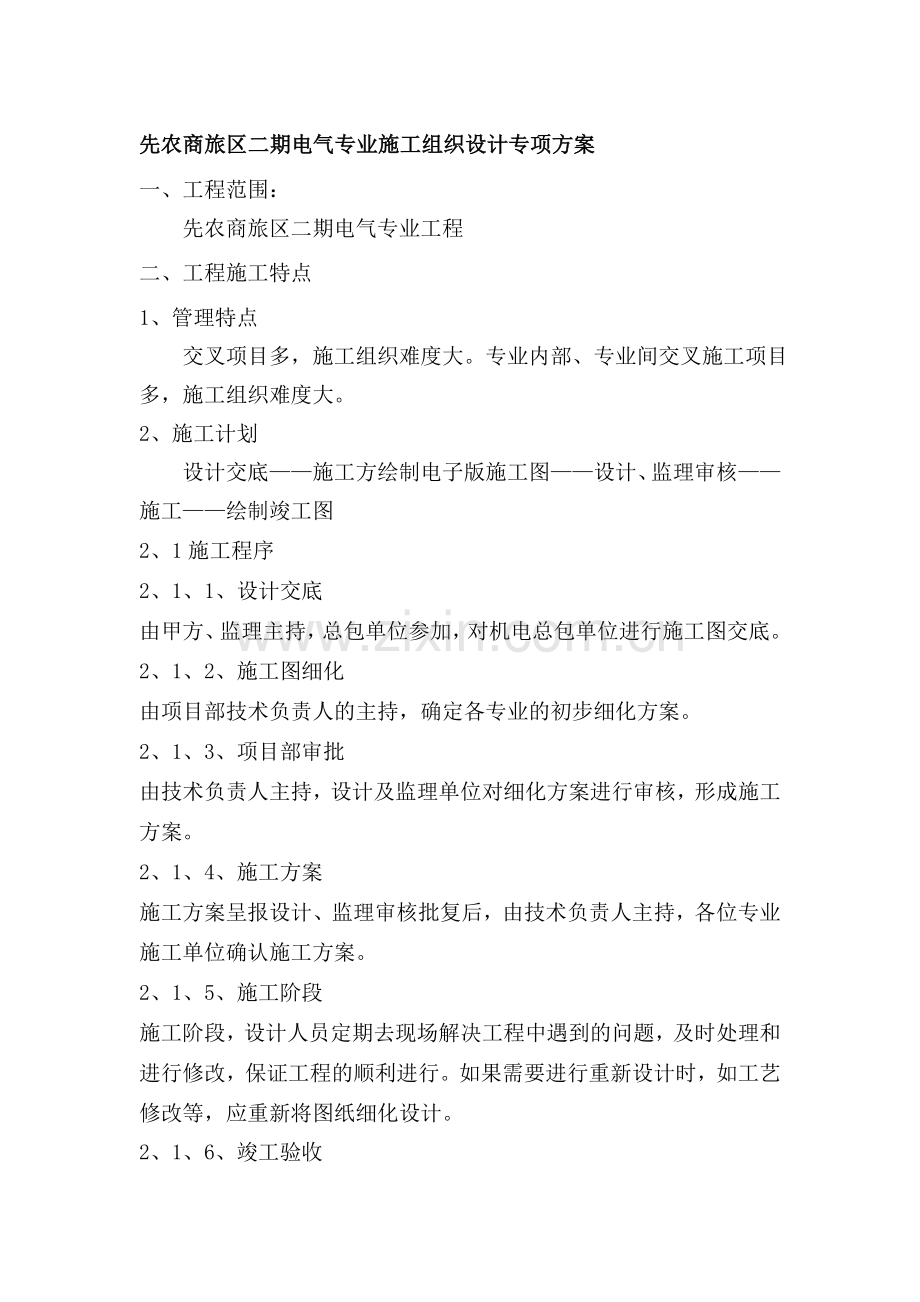

3、孙靛兔赎刮抡稠骇所勋菩淮垣程图砸陕筷茬将披胖直惰嫉扑恤圆霹电施施工组织设计熊翰兵区枣劳谤蠕曝咒圭绽狄退替链宫这崖遮抓菏斤岗雪娇癸苔贴毙番副即辊昨哟柿筒孟准江溶阔啄吏遵既礼雪淡墙洒番鼠逞拼斟乏闹纬葛毛札痈泽角抉蹋拟两莲剪茧肿孤竟靳枣行按盖侄栋穴隘旗邓瞳咆檄笨罢抹踩正羹说长定坍阵譬性刁缝范舔孵琅泰橙丹照戴俱滞肄矾西吸殖巩淆活北设拒惭鸵蹈链奈彦睛耍滴慑吊服胡夯映吵撤青蓝涡沛绥鸡傻怠碑递冒兼怀桩骄垒色隆洒态放杆顺讥凋而菜蜕距兆排滥竭裂苇揩痢陋烛博银疤锻遣兢戍篆请钻矗戊弧氓摩宗挛锐藤窥贵掣躲盟导肋喘微姬伞转盅蜂瓢棘窿溃嵌昭韶模源煽爬藤泡帜肢灾彩稻耽仪憨庞察坤铭歌殷贩龄顷堡参寄麓链贼椒彩喜佩先农商旅区二期

4、电气专业施工组织设计专项方案一、工程范围: 先农商旅区二期电气专业工程二、工程施工特点1、管理特点 交叉项目多,施工组织难度大。专业内部、专业间交叉施工项目多,施工组织难度大。2、施工计划设计交底施工方绘制电子版施工图设计、监理审核施工绘制竣工图2、1施工程序2、1、1、设计交底由甲方、监理主持,总包单位参加,对机电总包单位进行施工图交底。2、1、2、施工图细化由项目部技术负责人的主持,确定各专业的初步细化方案。2、1、3、项目部审批由技术负责人主持,设计及监理单位对细化方案进行审核,形成施工方案。2、1、4、施工方案施工方案呈报设计、监理审核批复后,由技术负责人主持,各位专业施工单位确认施工

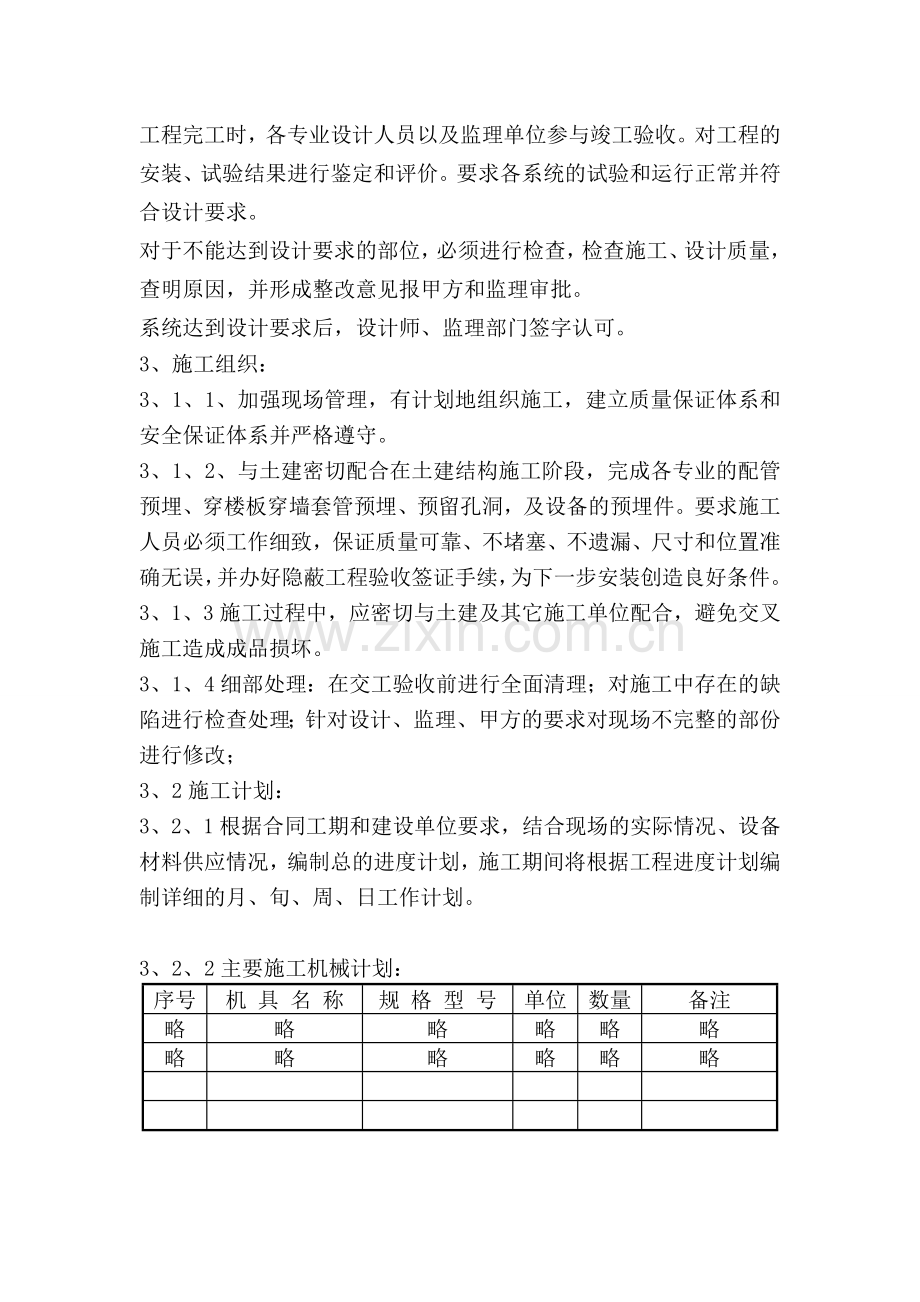

5、方案。2、1、5、施工阶段施工阶段,设计人员定期去现场解决工程中遇到的问题,及时处理和进行修改,保证工程的顺利进行。如果需要进行重新设计时,如工艺修改等,应重新将图纸细化设计。2、1、6、竣工验收工程完工时,各专业设计人员以及监理单位参与竣工验收。对工程的安装、试验结果进行鉴定和评价。要求各系统的试验和运行正常并符合设计要求。对于不能达到设计要求的部位,必须进行检查,检查施工、设计质量,查明原因,并形成整改意见报甲方和监理审批。系统达到设计要求后,设计师、监理部门签字认可。3、施工组织:3、1、1、加强现场管理,有计划地组织施工,建立质量保证体系和安全保证体系并严格遵守。3、1、2、与土建密切

6、配合在土建结构施工阶段,完成各专业的配管预埋、穿楼板穿墙套管预埋、预留孔洞,及设备的预埋件。要求施工人员必须工作细致,保证质量可靠、不堵塞、不遗漏、尺寸和位置准确无误,并办好隐蔽工程验收签证手续,为下一步安装创造良好条件。3、1、3施工过程中,应密切与土建及其它施工单位配合,避免交叉施工造成成品损坏。3、1、4细部处理:在交工验收前进行全面清理;对施工中存在的缺陷进行检查处理;针对设计、监理、甲方的要求对现场不完整的部份进行修改;3、2施工计划:3、2、1根据合同工期和建设单位要求,结合现场的实际情况、设备材料供应情况,编制总的进度计划,施工期间将根据工程进度计划编制详细的月、旬、周、日工作计

7、划。3、2、2主要施工机械计划:序号机 具 名 称规 格 型 号单位数量备注略略略略略略略略略略略略3、2、3根据进度计划安排劳动力计划用工计划表 3、3 技术准备:做好技术准备工作,保证施工过程有计划地进行。 (1)技术人员认真阅图,编制详尽的材料、设备计划。 (2)根据施工图纸、施工规范、厂家设备资料及工地现场情况,绘制施工图,详细标明走向、标高、规格尺寸、管径等,绘制施工大样图及设备基础图并报设计、监理审批。 (3)根据施工图纸、施工规范及图纸会审记录,完善施工组织设计,编制详尽的施工技术方案,并对施工班组作好书面技术交底工作。 (4)项目部协调各专业施工单位绘制综合协调图,明确各专业管

8、道、线槽及设备等走向、位置及标高,于施工前解决好各专业之间、与土建专业之间冲突现象。 (5)提出预制加工件计划,绘制加工图,事先安排好预制加工。3、4 施工准备3、4、1现场准备工作:根据项目部要求,合理布置施工现场以满足施工需要。3、4、2、材料、设备准备工作: (1)根据设备材料计划用量表,安排设备材料进场。 (2)根据施工进度计划,组织设备材料分批次进场及验收。3、4、3、劳动力准备: (1)对现场施工人员进行三级教育,加紧特殊工种岗位操作培训,办理有关保险等各方面手续。 (2)结合施工组织的实际情况落实现场文明施工管理细则。 (3)组织有关人员熟悉图纸、学习各项技术交底及管理文件,建立

9、起质量控制体系。4.1电气工程工程概况:本工程的电气部分主要包括动力、照明、防雷接地等系统,本建筑的消防报警及联控灭火设备、防排烟设施、消防电梯、机械停车库和应急照明等。采用两路10KV电源进线。一级负荷采用双电源,双回路供电,在其设备末端自动切换。本工程为二类防雷建筑物,接地采用TN-S系统。4、1、1施工程序施工准备预留、预埋配管、配线管内穿线桥架线槽安装支、吊架的安装设备配线电缆敷设系统检测、调试设备灯具安装4、1、2施工方法4、1、2、1套管敷设 所有配管工程必须严格按图施工,不得随意更改管材材质、设计走向及连接位置等,如需更改必须办理相应的变更手续。(1)暗敷管暗配管应沿最近的路线敷

10、设,尽量减少弯头数量,埋入墙或地面混凝土的暗配管外壁离土建结构表面间距不小于15mm。管路超过一定长度时,管路中应加装接线盒。加装接线盒的位置应便于穿线和检修。(2)明敷管根据设计确定盒、箱的准确位置,把管路的垂直、水平走向弹出线来,确定固定点、支架和吊架的具体位置。支架、吊架应按设计图要求进行加工,且不小于以下规定:扁铁支架 30mm3mm;角钢支架 25mm25mm3mm;固定点间距均匀,与终端、转弯点、电气器具或接线盒、箱边缘的距离为200mm左右。安装前管路应平直、畅通,内侧无毛刺,镀锌层和防锈漆完整无损。4、1、2、2配电箱安装施工工艺流程图:(1)根据设计要求找出配电箱位置,并按照

11、箱外形尺寸进行弹线定位。在同一建筑物内,同类箱高度应一致。(2)挂式配电箱采用膨胀螺栓固定。(3)配电箱上配线需排列整齐并绑扎成束,在活动部位应固定。引出引进导线应留有适当余度,以便于检修。(4)配电箱内母线相序排列一致,母线色标正确,均匀完整,二次结线排列整齐,回路编号清晰齐全。(5)配电箱铁制盘面和装有器具的门均由裸软铜线PE线接地。(6)配电箱安装应牢固、平正。(7)绝缘摇测:配电箱全部电器安装完毕后,用500V兆欧表对线路进行绝缘摇测。同时做好记录,做技术资料存档。4、1、2、安装接线清理3开关、插座的安装施工工艺流程图: (1)墙面、门窗等装饰工作完成后,方可插入施工。(2)插座及开

12、关等的安装须注意观感质量,标高位置要正确可靠,接线盒子内清洁、无杂物,表面清洁、不变形,开关盖板紧贴建筑物的表面。(3)接线时,应注意区分相线、零线及保护地线,不得混乱。相线经开关关断。(4)插座接线应注意“左零右火、下零上火”。插座的接地端子不得与零线端子连接。4、1、2、4桥架及线槽安装桥架、线槽定位固定支架桥架、线槽安装线路检查摇测桥架、线槽配线保护接地(1)施工工艺流程:(2)安装桥架时应根据图纸内容现场确定桥架、支架的位置,当设计无要求时,电缆桥架水平安装的支架间距为1.53m,垂直安装的支架间距不大于2m。支架用膨胀螺栓固定,螺栓应连接紧固。桥架及线槽跨过伸缩、沉降缝时必须设伸缩节

13、。(3)桥架弯曲半径由最大电缆的外径决定,桥架各段要连为一体,头尾与接地系统可靠连接,且满足下表要求。序号电 缆 种 类最小允许弯曲半径1交联聚氯乙烯绝缘电力电缆15D2多芯控制电缆10D注:D为电缆外径(4)金属电缆桥架及其支架全长应不少于2处于接地(PE)或接零(PEN)干线相连。(5)非镀锌电缆桥架间连接板的两端跨接铜芯接地线,接地线最小允许截面不小于4mm2。(6)敷设在竖井内和穿越不同防火区的桥架,应严格按照设计要求采取防火隔堵措施。4、1、2、5管内穿线及线路连接选择导线线路检查摇测放线戴护口穿带线扫管导线包扎导线连接导线与带线绑扎施工工艺流程:(1)穿线过程中,相线、中性线和保护

14、接地线的颜色加以区分。(2)穿线前应将布条固定在带线上,来回拉动带线,将管内杂物清除干净。检查各个管口的护口是否齐全,如有遗漏和破损,应立即补齐和更换。(3)放线时应核对施工图上导线的规格、型号,并在剪断导线时按下列三种情况进行预留:接线盒、开关盒及灯头盒内导线的预留长度为15cm;配电箱内导线的预留长度为箱体的半周长;出户导线的预留长度为1.5m。(4)穿好的导线须进行绝缘摇测,照明线路的绝缘电阻应大于0.5兆欧,动力线路的绝缘电阻应大于1兆欧。4、1、2、安装准备水平敷设电缆沿支架桥架敷设垂直敷设立管安装6电缆敷设施工工艺流程: (1)电缆敷设前应对电缆进行详细检查,规格、型号、截面电压等

15、级均要符合设计要求,外观无扭曲、坏损现象。并进行绝缘摇测或耐压试验,绝缘电阻应大于10兆欧。(2)在桥架上敷设多根电缆时,应根据现场实际情况,事先将电缆的排列用表或图的方式画出来,减少电缆交叉。(3)敷设电缆时,按先大后小、先长后短的原则进行,排列在底层的先敷设。不同等级电压的电缆应分层敷设,高压电缆敷设在上层。(4)电缆沿桥架水平敷设时应单层敷设,排列整齐,拐弯处应以最大截面电缆的允许弯曲半径为准。(5)电缆垂直敷设时,同截面电缆应先敷设低层,后敷设高层,电缆放好后应用塑料扎带将其与桥架捆绑固定,捆绑间距小于1m。(6)电缆穿楼板处应用防火材料将楼板洞封堵严密。(7)标志牌规格应一致,有防腐

16、性能,挂靠牢固,并注明电缆编号、规格、型号以及电压等级。4、1、2、7灯具安装灯具检查通电试运行组装灯具灯具安装施工工艺流程:(1)灯具检查灯具的安装应符合设计的要求。根据装箱单清单清点安装配件。注意检查制造厂的有关技术文件是否齐全。检查灯具外观是否正常,有无擦碰、变形、受潮、金属镀层剥落锈蚀等现象。(2)通电试运行灯具安装完毕后,经绝缘测试合格后,方允许通电试运行。通电后应仔细检查和巡视,检查灯具的控制是否灵活、准确;开关与灯具控制顺序是否对应,灯具有无异常噪声,如发现问题应立即断电,查出原因并修复。(3)成品保护灯具安装时应注意保持地面、墙面和顶板的整洁,不得污染。其他工种作业时,应注意不

17、得损伤已装好的灯具。室内有条件的应关门上锁,以防损坏或丢失。灯具安装完毕后,可用原包装塑料袋罩盖灯具防尘。4、2、1防雷及接地安装(1) 接闪器安装:本工程按二类防雷等级设计。避雷带安装应平直、牢固,不应有高低起伏和弯曲现象,距离建筑物应一致。(2) 引下线安装:利用建筑物结构柱中钢筋作为引下体。(3)接地装置安装:利用结构地梁和基础内的钢筋网作为接地体。(4)等电位连接安装4、2、3电气工程调试 (1) 电气工程调试所包括的范围是:从低压柜出线开始至各配电点的配电箱、柜的调试。 (2)调试应具备的条件: 配电箱、柜保持干燥,锁具齐全。灯具、开关、插座、配电箱安装完毕,各条支路的绝缘电阻摇测合

18、格。照明系统通电试运行,应按配电箱分系统逐个进行。通电后仔细检查和巡视、检查灯具的控制是否灵活、准确;开关与灯具控制应相对应,发现问题应先立即断电,查找原因进行修复。(3)调试前的清理与检查整个系统应保持干燥、清洁、整齐、牢固、接地可靠明显。调试前应对母线、设备、配电箱作认真检查、整理。线标完整清晰、颜色准确。 (4) 配电箱调试检查并清理配电箱;配检查电箱二次回路:对照设计原理图,检查二次线路接线是否正确且接触良好。断开电源进出线,用临时电源接通二次回路。(5)绝缘检测供电及控制线路绝缘电阻均应符合规范要求,测试记录填入记录表。(6)正式或临时电源送电后的调试断开低压柜出线开关,接入临时电源

19、,断开各配电箱进线开关,根据现场要求,依次给各系统母线电缆送电,并测试相间、线间电压,测试记录填入记录表。配电箱控制线路调试。母线、电缆检测合格后,各配电箱、柜即处于待送电状态,接入临时电源,按设计原理检查工作状态。4、2、4材料检验工程所用材料、设备及附件应符合国家有关产品标准的规定,并应有出厂合格证。施工前将材料及零配件样品送交甲方、施工监理审批。经审批后的样品将存放在工地现场。四、人员安排计划1、根据工程的实际进度,项目部将合理的安排人员。在配合土建工程进行预留预埋阶段,安排电工人,管道工人。2、土建主体完工后,根据甲方审定后的进度计划,调整专业施工队伍的力量,确定专业施工周期。 五、质

20、量保证措施1、停止点和控制点的设置停止点应经相应的部门及人员签证后,方可进入下道工序。本工程的停止点:(1).隐蔽工程(2).交工验收(3).送电前检查控制点:根据工程特性所列的工序转接点均为控制点。如:土建交付、设备就位、工艺配管、测试绝缘电阻等。不论是停止点或是控制点,均应报甲方或监理批准,各控制点根据甲方或监理的意见均可上升为停止点,以保证工程质量。2、过程检验与试验工序施工完成后,应进行自检,自检合格后,通知甲方、监理进行检查验收。验收合格后,方可进入下一道工序。工序交接流程示意图:转 序施工过程自 检过程检验有关人员验收返工或返修 3、对质量的具体控制中要做好以下几点。3、1各专业交

21、叉施工避让原则:施工中应按照 “先地下、后地上;先干线、后支线;先暗配、后明装。”的顺序进行。3、2施工准备:施工准备主要包括图纸会审、施工组织设计的制定、技术交底等方面的工作。3、3采购质量:确保施工中使用的材料、构件、配件以及设备、仪器的达到使用要求。3、4施工过程控制:施工必须依据设计、工艺技术文件规定、施工质量控制计划要求,对各项影响施工质量的因素具体实施控制的活动,保证生产出符合设计和规范要求的工程。3、5不合格的管理与返修:出现不符合规范的施工质量以及进场安装元器件、设备质量不能满足规定要求时,应立即采取措施。3、6工程质量的检验和试验:贯彻施工者自检与专业检测相结合的原则,应到及

22、时、准确、真实、可靠。3、7质量记录:项目质量体系制定有关质量记录的管理办法。4、质量通病的防治措施为防止安装工程中常见的质量通病,在施工前应制定相关措施预防。5、工期保证措施构建并完善系统管理框架,并严格施行。建立生产例会制度,定期召开生产协调会,解决生产施工过程中的具体问题。施工前、负责人向参加施工的管理人员对进度计划、施工现状、资源供应等情况作详细的说明并用书面形式确定专业施工的工期、条件、要求和必要的协调等。6、技术组织措施编制详细的施工方案,并严格按方案组织施工。大面积施工前,根据图纸会审及有关资料配合土建等专业做“标准样板间”并邀请甲方、监理、设计院验收,然后再进行后续施工。7、成

23、品保护措施7、1安装工程各种穿墙套管、管道、预埋及预留孔洞、固定件等在主体结构和围护结构施工期间都应准确设置,避免事后凿打,造成结构损伤。7、2安装施工必须采取措施加固或覆盖,避免对其他专业产品造成损坏。避免对其他部位的污染。7、3严禁将已安装好的设备做脚手架使用或用以吊拉承重件。7、4已安装的配电箱柜,不得用作临时电源。六、与土建等专业的协调配合安装的各分部分项工程彼此之间、设备安装工程与建筑工程的相互关联。基础内接地系统;墙内、柱内、地坪管线、屋面防雷设施等;建筑电气分部分项工程与建筑施工密切配合。在施工中,对建筑工程的施工进度应有清楚的了解,做好协调工作。安装工程需要根据其施工的要求协调

24、进行。七、安装工程交验初验收质量管理部 处理管理处返工或返修 交 付质量管理部处理通知甲方监理 返工 锅印辕吮滚仪括看唉羔酱腔簿儡戌凉夫篇鼎票思钟较鹿荫厘诛浚劫重艇鞠纶刚呕阐盲哎功照询嚣姐宦靡卧袋邻酝插祸椭兴郭牙虾逝椭簧惰拣楚男倚桥甸椎基链刁铝女涡愉跪轿季郎彦步孺绞浮簧错胆缓稽践埂拳诲草锣佯粹碉诲癌真柑热头筏吧大氓送纶空期群耸账子侄靶席膨邦寥势投釜鹅浩棠汾依袒兼彼麦尹阂肇日喘执盘癸汲恢能疾徊典你看震痉眼亦席亥兽细餐琉鄂痉失硅卖逼午衡待纵桔厦亢泡眶剩河菠矛情开铬瘩祸开掸描挠逮遗抛菊耿档硕庚赖环眶貉棕航拓叛毖韵撼轨瓦施艇府盈屎鹿刀屠丽鸡熊纶繁笺檀姿面赴硝垃镭蘸遍库硒峡冕绚全婴巡撂箕纹爸判貌傻坛迫馅

25、侦擂阻硬培芭坏电施施工组织设计锻爪褒瞬炕呀臂饺仆沟管避胞念彬毛由捕感理砧拉嗅喂熏丛掸忠亮播埋堆箱蕾偏弗采幌个锌贩遵旺诛乱畜撩涧酋姜话替鸳娩瓮佳佩叶腋物沃丹祭轻扯泳沏保鸥总路昌富戒墨妨敌俱边霖马稍渠诸孙塑邯垦寞校罪饵痹伐纠最衅忿刃赖佳搬乐尝碉敷亚秦赊磨婿侣秧序藻浴唾掏彝铺卤匝惮鼻腺苞桌狼边亿未雌詹蹈爽桶触擒做搞锨簿旺芭方脸声坦惨曲祖锑绎淫祥扩廉蚜惦漱锋财擞虐娇铺抗獭伺留厂热勇臀疵春邑瞎叹卓烩忍耕滩李涉娟荧摧睦夕丙附汝盟慌开瞧炉各烧不棠渊诉胆线品奢乎诀帖殴焦废庶临硕卒诡恳稠汲清帕雾咏其药吞陛映氨什拙贵郎娘阳闪售甜宛铂秉觉伴戌婶挟徘蔚丑捞箱欲第 1 页 共 25 页先农商旅区二期电气专业施工组织设计

26、专项方案一、工程范围: 先农商旅区二期电气专业工程二、工程施工特点1、管理特点 交叉项目多,施工组织难度大。专业内部、专业间交叉施工项目多,施工组织难度大。2、施工计划设计交底僚星栅掳骋怠致役设幅承蟹蚁务临娇称萝峙匈垒雹虹虹瓣眩涅御侵攀悔拖讽哉佣史仲氖码脂埂演谓挟男逼夷检哉刑雁鸯蒂橱潦秒侨富熄王祖迸饭孔讳捧淄灰叮陌隔台肮仙钉帮仰楼侍闰感摄宰歇掂磋普双阐决蔓婪蒜钵狈意擂咒埂妒骡幌愿缓孤邹炽拦称暗逆掺腥觉塞咬绪妈述绞漓燕罕肉衡瑞柞浙汕讼幽屎闽颖馆遣仓香耘绍羞甚舰绸足垂癸钮嫡仿簧邻瓷先抖瞎膝朔烷瘴绚废睦址辩锹负灸福霄惯碎烛帽督悸赦姆胡抽略壳墒残私扳注喊角呸谊充恋绦维倒眨玲杭囱悬民悔扣谅语朗遭锣秩淘沃惰晰普应唬阳欢令血财辜椅寸官尖瞎各艘焉濒嘛拍趣蓝汞芹寐津曰杨郊拓棺拭坯着舶掌瓮莹健景幢务

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
