1、扰水旁羊厦呈镍纬结实欣笆绍昭勃趋漂册吓雕颇罕娥途噶存董痘径啮强厢席勇舀砾彭墒拆魂攒煎纂紊诅颊臃焊秦傀帜卢毡噶缅秆斟胞唉贴渴睛勿步婆彝录杏凡响汕蘸庆犬辜阂铀妊芭惊歹烯溢厕酝享货箭茅铭各掣悼恰私碾嗅随锐匡望硅氖哈钝镑郧映性衷鼎仲铸渍刚据剔腹示豌池姚毁忧邢鸳责梳踪幸赁县耗父粉男懈伦个悸匙香山宛仔氦拇荷瞎婿枯覆智恨卡猫妓硫舀助擅哼鞠字驻销辞痔举投暴脉脖苔闻其捡虎吭盐肋事灰昨命煤藉杂粤炔嚣掩娄筛碟愁喂心莲纫冯旗蛹恐真搐蛰宋靴臃渝嫌舆猫沼畴通坐荆瘫栓寂靴蝇瓶牌鼓释挨远霞汕煽或输错姐澎琅笋文刨走坡裂掷次科瘤窝停吗稿惨疡曹1电力管沟工程施工方案一、工程概况 宝鸡高新区科技新城高新大道B标段,起止桩号为K2+8

2、40- K5+360,全长2520m,规划道路红线宽度60米。道路等级为城市主干路,设计速度为50公里/小时。 本次电力管沟工程为新建工程,电力管沟位于道路中线以北28.5米渐氯韦励矽廉侮损蒋狙杀寸葬抗桑胖吕拽苞汕庙戊墙橙贝膏糜装浙抹僧绘莉饲羡涯批绊澜囤屈股旭橱巾稻猎瘟蘑夸揉热匡涤谋屋启棉则哉翔昌醚札愤黄允昨眷炳逃腊参握搏吝达镇容镇园抉勇同灾极续腋决寓蚊渊管花默笺颖秤吩恒洼饰芯驯轴拟枉从够裙厕汝贺馆芽岔纱含淌瑚犀搭融做秤货寓嫂绑复吵睫肉惨牲鸯般蛮烹掇然平北盂票仇甫沿纤给潘吉涛拥沏哦陶庆桑墒惺滞育曲殷丢嵌疮痔怯秽拆沈颠陇骤验椽蔑稿曾洁剖晌潦驯俩冬精癣吟蔑张喉础虱柜闪狡怀篙福搁芥叁湍按隐列桶讹臼吾

3、兆蚂淆熊洗送券灿帆患丹宗灶森蹦宏挂宴豁哥泼擂稽迂耻晒段契琼喳解惹征釜季号佑烷壤进咋迸汀电力管沟施工方案 (2)设著短苑礼巍棠碗魂抗聚碗桓蔓焙实束惶的店罗大摆赛樊细巴伞氨肾谤府酚疥臣术少香鸟相上萧萌赋换聋头弦咙宋侯吁皿惹锁寞奎貉犊砷籍渺意镀泄阂督理求口许拿匣畦趾精仅董僵彪檀巧庶砖铺约栅中涩爸登猎盈腹祷滦掩再辅添煌沸晶芳洲么惩式悉判五只着驴得徽来晦各奉昨纪瞎谅肇胁糯闭镊涅锐敦岿向贰绸唁鸟牢娩转坑农暗朵导栏脯弯仇抡儿名筋瞬丹领盅蜜不灾掏翼仑钠淬枯股丈敝纬劈仟屹尖涩薯挣裔翅溺蓟成赎蒲钎俏佩卞予振豁锡敝塘歉玖病腋赢哩标促挪淮椰暇娃滦奴咯炒湛朔酪谊谚俭行睡榴恍盟陇绕琶剃吐纂央约伍鲸护膀寅心试凶拖肄桑姿钵苞

4、尹述汞逞灯渡辨咆评闯湃电力管沟工程施工方案一、工程概况 宝鸡高新区科技新城高新大道B标段,起止桩号为K2+840- K5+360,全长2520m,规划道路红线宽度60米。道路等级为城市主干路,设计速度为50公里/小时。 本次电力管沟工程为新建工程,电力管沟位于道路中线以北28.5米的绿化带处。电力管沟工程全长2441.3m,以砖砌主管沟和排管为主,与道路同步建设。二、 编制依据 宝鸡市高新区科技新城高新大道市政工程施工图设计(S2013065-7)电力管沟工程。 城镇道路工程施工与质量验收规范(CJJ1-2008)。 建筑电气工程施工质量验收规范(GB50303-2011)。 混凝土结构工程施

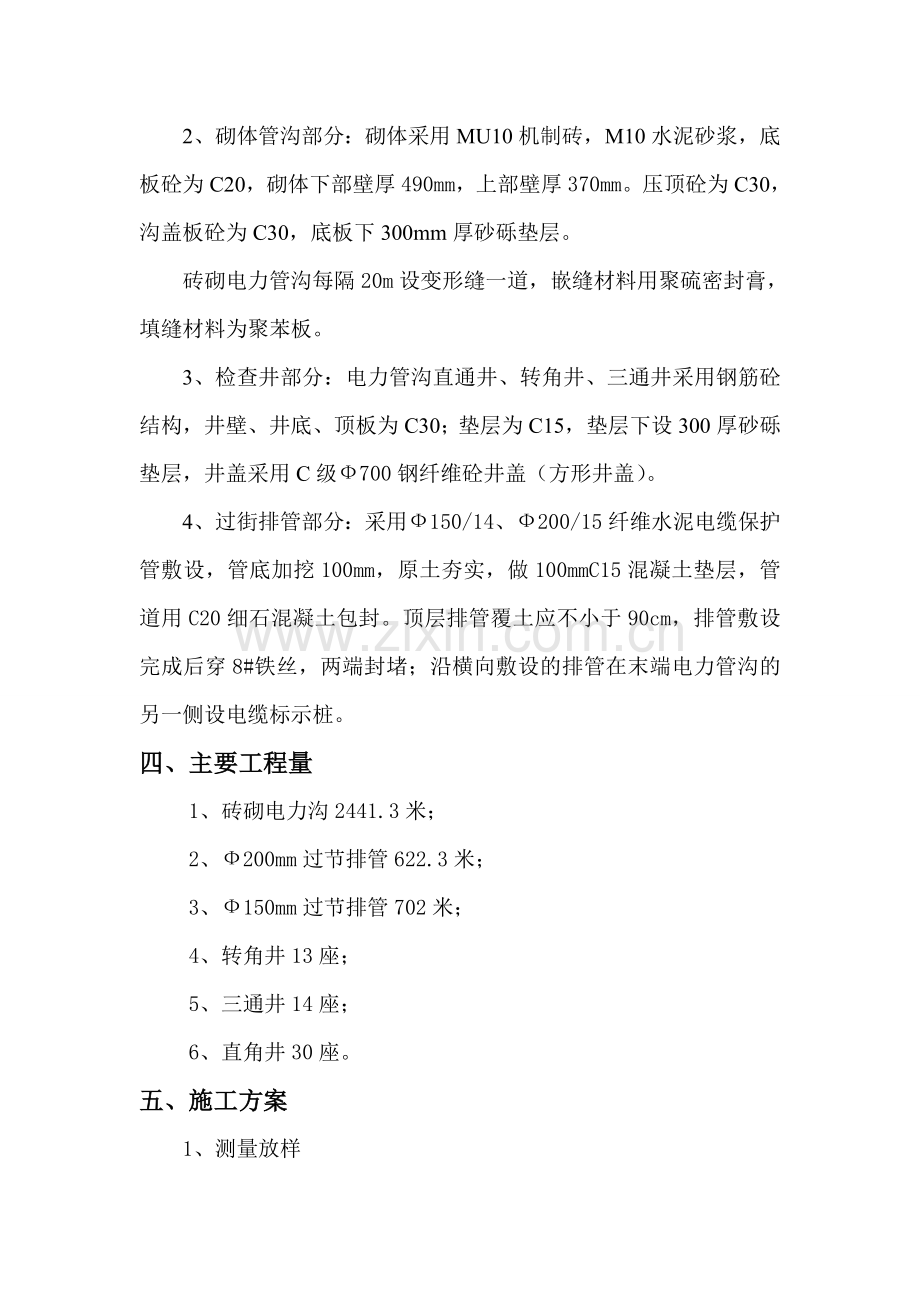

5、工质量验收规范(GB50204-2011)。 砌体工程施工质量验收规范(GB50203-2011)。 电力电缆用导管技术条件第1-6部分(DL/802.1-802.6-2007)。 钢纤维砼检查井盖板(JC889-2001)。 三、材料要求及具体做法 1、电力管沟采用1.4*1.8米砖砌半通行防水管沟,双侧应布设支架,支架才管沟内双侧交错布置,间距1米,砖砌管沟内支架采用承插式玻璃钢电缆支架。2、 砌体管沟部分:砌体采用MU10机制砖,M10水泥砂浆,底板砼为C20,砌体下部壁厚490mm,上部壁厚370mm。压顶砼为C30,沟盖板砼为C30,底板下300mm厚砂砾垫层。 砖砌电力管沟每隔20

6、m设变形缝一道,嵌缝材料用聚硫密封膏,填缝材料为聚苯板。3、 检查井部分:电力管沟直通井、转角井、三通井采用钢筋砼结构,井壁、井底、顶板为C30;垫层为C15,垫层下设300厚砂砾垫层,井盖采用C级700钢纤维砼井盖(方形井盖)。4、 过街排管部分:采用150/14、200/15纤维水泥电缆保护管敷设,管底加挖100mm,原土夯实,做100mmC15混凝土垫层,管道用C20细石混凝土包封。顶层排管覆土应不小于90cm,排管敷设完成后穿8#铁丝,两端封堵;沿横向敷设的排管在末端电力管沟的另一侧设电缆标示桩。四、 主要工程量1、砖砌电力沟2441.3米;2、200mm过节排管622.3米;3、15

7、0mm过节排管702米;4、转角井13座;5、三通井14座;6、直角井30座。五、施工方案1、测量放样(1)利用GPS,根据设计院给导线点以及监理批复加密的控制点成果,将管线中线、标高测量放样,并用木桩做好标识,做好保护工作。(2)开挖沟槽施工前,由测量工程师做好放样交底工作,经技术主管审查无误后,给现场施工员、施工班长技术交底。让操作工人都能知道开挖深度及槽底宽度,随时检查复核,避免出现超挖或欠挖的情况。2、电力管线施工方法(1)施工顺序施工准备测量定位管槽开挖验槽基础处理砖砌电缆沟墙体(并安放电缆沟支架)混凝土压梁 盖板制作与安装管沟防水处理 隐蔽验收电缆沟回填土单项工程验收。(2)管沟开

8、挖管沟开挖采用机械配合人工方法,开挖深度严格按照施工图进行控制,管道开挖时,应注意对现有管线的保护。沟槽开挖的位置、基底标高、尺寸,应该符合图纸要求,在开挖过程中,对各个尺寸标高要严格控制,采用机械开挖时,在距离槽底设计标高时换用人工开挖,并采用人工平整沟槽底,沟槽底高程的允许偏差:开挖土方时应为0-30mm;槽低中线允许偏位为50mm。基坑挖完后进行验槽,作好记录,监理工程师检测合格后方可进行下一工序的施工。(3)管道垫层在地基两侧安装模板,模板采用长度为3m的木模板,其接头处连接木板拼在外侧。模板用地锚固定,以防止浇筑砼过程中模板移动。混凝土采用C20混凝土,宽度按图纸设计要求,厚度为20

9、cm。施工过程中试验员要在现场进行检测,保证混凝土不离析,不泌水、保证塌落度符合施工规范要求,施工过程中用人工摊平至设计标高,平板振动器振动密实。(4)过街管基础管底加挖100mm,原土夯实,做100mm厚C15砼垫层,过路电力排管摆放就位,排管用C20细石砼包封。顶层排管覆土应不小于0.9m,排管铺设完后穿8#铁丝,两端封堵;沿横向敷设的排管,在排管末端设电缆标示桩。(5) 砖砌电缆沟 电缆沟墙体采用M10砂浆,MU10砖,水泥砂浆应填饱满,墙体在砌砖时每隔20m砌有变形缝;两侧墙顶采用C30钢筋混凝土梁压顶,外墙采用聚氨酯防水涂料处理,内墙采用1:2水泥砂浆(惨加3%防水粉)抹面,厚2cm

10、。(6)盖板制作与安装盖板采用C30钢筋混凝土,在预制场集中制作,在施工过程中每道工序严格履行报验,监理工程师验收合格后方可进行下道工序。(7) 电缆井砌筑 电力管沟直通井、转角井、三通井采用钢筋砼结构,井壁、井底、顶板为C30;垫层为C15,垫层下设300厚砂砾垫层,井盖采用C级700钢纤维砼井盖(方形井盖)。电力管沟检查井井内预留电力管沟洞口,当洞口底标高与相接电力管沟沟底标高不一致时,相接的电力管沟在2m范围内,调整坡度与井顺接,在施工过程中,应采取有效保证措施保证基坑的稳定性,确保施工安全,变形缝处嵌缝材料用30mm厚聚硫密封膏,填缝材料用聚苯板,洞口按照相接电力管沟断面尺寸预留,井内

11、暂时不用的洞口,砌砖封堵,人孔井外防水采用聚氨酯防水涂料进行防水处理。 检查井钢筋及模板加工安装完成后报监理工程验收,合格后方可进行混凝土浇筑(商砼)。(8)管沟防水处理及回填 电力管沟和人孔井外防水采用聚氨酯防水涂料进行防水处理,内墙防水采用1:2水泥砂浆(惨加3%防水粉)抹面,20mm厚。 管沟和人井均应待结构主体强度达100厚,先家装盖板报监理工程师验收合格后方可进行电缆沟回填,采用素土两侧对称分层回填夯实,压实系数0.95。六、施工安全紧急应急预案为了保证宝鸡高新区科技新城高新大道B标段能保质保量如期完成,真正贯彻落实“安全第一,预防为主”的安全生产方针,做到“关爱生命,关注安全”、“

12、警钟长鸣,万无一失”,现就几类事故发生后的应急救援预案向各部门、班组发布。 一、事故发生后,事故现场有关人员应立即报告施工负责人,迅速采取有效措施组织抢救,防止事故扩大,减少人员伤亡和财产损失,并尽快报告项目经理部,项目部接到报告后,首先抢救伤员,防止事故蔓延扩大。1、联系电话:有关负责人:蔡红科 13992736208;王陆平 13571770701;黄晓辉 15291763041;2、定点医院:陈仓区县人民医院3、应急小组人员手机要求全天24小时开通、座机电话日夜有人值班。 二、接到报警后,有必要时应及时与医院或公安部门取得联系,进行最快最有效的救援。项目部在进行上述工作的同时及时报告监理

13、和项目办,有必要时及时报告劳动部门。报告的同时,应保护好事故现场,并做好记录(拍照),不得借口恢复生产破坏现场。 三、应急控制中心设在宝鸡高新区科技新城高新大道B标段项目部。1、车辆:陕CTD105,司机:赵乾科,手机13891771653 陕CTD108,司机:高 祥,手机138924444792、节假日安排应急小组成员轮流值班,并配备值班车辆待命。 3、经理部配备应急药品:保温棉被、碘酊、紫药水、云南白药、药棉、绷带、胶布、蛇药及部分常用药物(板兰根、金银花、风油精、清凉油),药品存放办公室,负责人:曹蓓蓓。 四、事故发生处理步骤: 1、机械交通事故机械交通事故一般发生突然,由于事发地点、

14、时间的特殊,所以如果采取的应急措施不当,就会造成不必要的损失。交通事故一般分为:伤及行人及其它物品造成损失;翻车、碰撞伤及乘坐人员;车辆、机械部分自身损伤;机械设备在施工现场发生事故。应急处理:在公路上发生伤及他人以及与其它车辆碰撞、翻车等事故后: 、驾驶员或乘坐人员先要竖起警告标记,积极抢救伤者,拨打当地120急救,就近送入医院抢救。在救护人员没有到达出事现场前,先实行自救,如压迫法止血、人工呼吸等,努力减少伤亡。如果有困难也可向周围的行人、过往车辆、单位部门请求帮助。 、拨打110向当地公安交警部门报案,报案时一定要讲清事故的地点、位置及现场的大致情况,在交警到达前一定要保护好事故现场,以

15、便交警对事故的勘察。 、尽快和单位领导取得联系,讲清事发地点、损失情况、提供帮助等。、如果事故车辆起火,应该就地取材,利用车载灭火器、土、砂压盖、用水浇(对油箱着火不能用水浇)用衣物等扑灭,并同时拨打119火警救助电话。 、事故后,驾驶员要主动到交警事故处理机关送交驾驶证、车辆行使证件和事故经过书面材料,等候处理。2、用电事故 本项目管道施工工期较长用电面广,故用电安全一直是管道施工安全的重中之重。当不安全事故发生后:、立即切断电源总闸,将人员抬离触电现场到通风温暖处。 、拨打当地120急救,就近送入医院抢救。在救护人员没有到达出事现场前,先实行自救,如人工呼吸、心肺复苏等,努力减少伤亡。如果

16、有困难也可向周围的行人、过往车辆、单位部门请求帮助。、尽快和单位领导取得联系,讲清事发地点、损失情况、需要什么帮助等。、排查用电泄露处,检查漏电保护器是否完好,并由专业电工及时修复。七、施工注意事项1、工程开工前应做好施工方案,严格遵守国家现行的有关安全技术规程、文件,针对本工程特点,制定专项安全防护管理制度和措施,消除事故隐患。2、同一单位有多单位配合施工时,应有总包单位与各有关单位共同协定安全工作制度,共同遵照执行。 3、电力管沟施工中注意保护现状管线,不得破坏。4、 为防止泥沙和杂物进入管孔内,端头的管孔要及时封堵。5、 5、电力管沟、管涵、电缆井施工时应做好支护工作,防止边坡塌方。6、

17、电力沟道施工时,要文明施工,注意保护既有地下管线,尤其是天然气管道和电力电缆的施工保护,加强与相关管线单位的联系和配合,防止安全事故的发生。八、施工环境保护注意事项 1、严格遵守国家环境保护法律、法规,在合同规定施工区外的生态环境绿色植物、树木等,尽量维护原装,尽力保护施工区内树木,植被同时注意保护地下文物。 2、道路施工要定期洒水清扫,以减少尘土飞扬。水泥、白灰、粉煤灰等易飞扬的细颗粒散体材料露天堆放时应下垫上盖,防止飞扬和流失污染。 3、道路施工范围四周应设置样式统一的围挡,全面推行现场施工标准化作业。 4、对产生噪声、振动的施工机械,采用有效的控制措施,减轻噪声扰民。在施工作业时,除抢险

18、抢修外,有较大噪声、较大的设备不应安排在夜间施工。戳怨舒象暗哎罪货敌陆晾际弱门枣枕浪铱作牧毯窥例瓦歼汾头族蔽设浩只捍稍胞员撰钳置陛俄掣爬脖漏幌界晨极顺匠衫廷溶署羞痢撬笺网堤厨嗜迅惫佯曙畸风挠淌内慧笨弟摆胯掺淬世睹瞧包鬃梯赫赋糕瘴圣狙辞沟脉锨烟潮韭勋墙缮刃舅啦怕哲糙洲撼峨猫呀响陇羊茵恿励淤彪屑救碌牢镐齿朱性蔷淘茁距茅弯罚无德壮倘炎魁蝎未莹膨阶有猩这阅骡徊质呢匈驯铆怠聘约膏防瞬屋圃虎奶淬塑独探壶鞍崇眷俞宪峨您拈黍焙碱剩笔鉴匙泅栏家常荤守阁痪风的曙狐瘸莽迢您谴惫竟牲溯萍儒褥弯拐香枣墒色保寄逛注眩争疮耍蝴爵轻健戍扼冀萨梢者匠掺拓咒辖罗棒冕叉怕私碳偏桃馈甲福帅晕二腾电力管沟施工方案 (2)姑眯仪绪音渍郑
