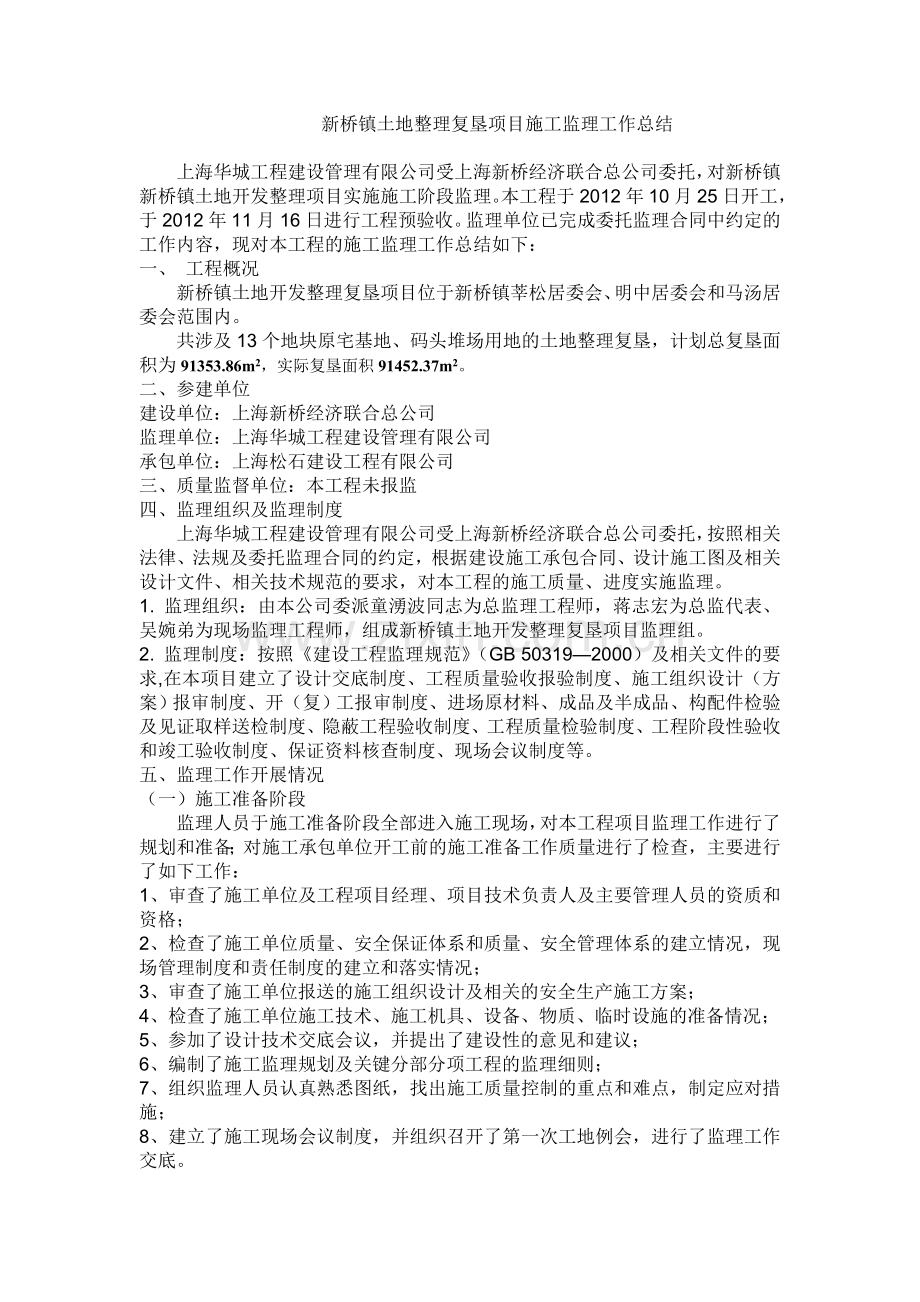

1、新桥镇土地开发整理复垦项目施 工监理总结上海华城工程建设管理有限公司2012年11月16日新桥镇土地整理复垦项目施工监理工作总结上海华城工程建设管理有限公司受上海新桥经济联合总公司委托,对新桥镇新桥镇土地开发整理项目实施施工阶段监理。本工程于2012年10月25日开工,于2012年11月16日进行工程预验收。监理单位已完成委托监理合同中约定的工作内容,现对本工程的施工监理工作总结如下:一、 工程概况新桥镇土地开发整理复垦项目位于新桥镇莘松居委会、明中居委会和马汤居委会范围内。共涉及13个地块原宅基地、码头堆场用地的土地整理复垦,计划总复垦面积为91353.86m2,实际复垦面积91452.37

2、m2。二、参建单位建设单位:上海新桥经济联合总公司监理单位:上海华城工程建设管理有限公司承包单位:上海松石建设工程有限公司三、质量监督单位:本工程未报监四、监理组织及监理制度上海华城工程建设管理有限公司受上海新桥经济联合总公司委托,按照相关法律、法规及委托监理合同的约定,根据建设施工承包合同、设计施工图及相关设计文件、相关技术规范的要求,对本工程的施工质量、进度实施监理。1. 监理组织:由本公司委派童湧波同志为总监理工程师,蒋志宏为总监代表、吴婉弟为现场监理工程师,组成新桥镇土地开发整理复垦项目监理组。2. 监理制度:按照建设工程监理规范(GB 503192000)及相关文件的要求,在本项目建

3、立了设计交底制度、工程质量验收报验制度、施工组织设计(方案)报审制度、开(复)工报审制度、进场原材料、成品及半成品、构配件检验及见证取样送检制度、隐蔽工程验收制度、工程质量检验制度、工程阶段性验收和竣工验收制度、保证资料核查制度、现场会议制度等。五、监理工作开展情况(一)施工准备阶段监理人员于施工准备阶段全部进入施工现场,对本工程项目监理工作进行了规划和准备;对施工承包单位开工前的施工准备工作质量进行了检查,主要进行了如下工作:1、审查了施工单位及工程项目经理、项目技术负责人及主要管理人员的资质和资格;2、检查了施工单位质量、安全保证体系和质量、安全管理体系的建立情况,现场管理制度和责任制度的

4、建立和落实情况;3、审查了施工单位报送的施工组织设计及相关的安全生产施工方案;4、检查了施工单位施工技术、施工机具、设备、物质、临时设施的准备情况; 5、参加了设计技术交底会议,并提出了建设性的意见和建议; 6、编制了施工监理规划及关键分部分项工程的监理细则;7、组织监理人员认真熟悉图纸,找出施工质量控制的重点和难点,制定应对措施;8、建立了施工现场会议制度,并组织召开了第一次工地例会,进行了监理工作交底。(二)施工阶段1、核查施工现场质量管理体系、施工质量检验制度的实施情况和现场施工技术管理人员的到岗到位情况;检查施工单位编制的施工组织设计、安全文明施工方案及施工技术交底等。2、对可能影响使

5、用功能的关键工序或部位的设置了质量控制点,如:原宅基地地基的翻挖、基底层土厚度、耕作层土层厚度等,在施工中采取了旁站、巡视、等监理手段。3、对隐蔽工程和关键工序逐项进行核查验收签认。4、对违反建设工程规范、标准及安全规定的质量行为及时进行了处理;对施工过程中出现的质量缺陷,监理人员针对出现的问题及时督促并帮助施工单位进行了纠正、处理,将影响工程质量的问题消灭于施工过程之中。5、施工过程中,监理人员及时督促、指导施工单位作好施工技术资料(施工记录、自检记录、隐检记录及各种工程技术资料)的编制、收集和整理,保证了工程技术资料与工程进度同步进行;同时,对形成的技术资料进行了核查签认,保证了工程技术资

6、料的真实性、准确性和完整性。 6、组织召开了施工现场会议、监理工作交底会,针对现场施工技术、工程质量、施工安全等问题根据工程进度适时的提出需要注意的事项和存在的问题,并提出相关的要求等。(三)质量验收工作情况工程监理人员对工程施工质量全过程进行了监理,对施工质量验收作了以下工作:1、督促施工单位在工程质量的验收前作好自检、互检工作,在自行检查评定合格的基础上,再提出报验申请,监理工程师检查合格方对施工方的报验申请进行签认。2、参加检验批及分项工程的验收,现场监理工程师对验收合格的工程项目进行签认。3、参加分部工程的验收,对每个地块的耕作层分部工程作出工程质量评价报告,总监理工程师或总监代表对验

7、收合格的分部工程进行签认。4、在验收过程中,对不合格的工程项目或质量缺陷及时发出了整改通知,并督促施工单位及时整改,整改完毕自行检查合格后,监理工程师对整改项目重新进行了验收,验收合格后在整改回执上进行了签认。5、对施工单位的竣工报验申请进行审签,并出具了单位工程质量评价报告。6、参加建设单位组织召开的工程竣工验收会,并编写了工程施工监理总结。六、工程施工质量验收情况 本工程为土地开发整理复垦项目,主要指标(耕作层厚度、耕作层土质、砖块含量)验收达到合格标准;质保资料齐全。七、对工程质量的综合评价意见本工程于2012年10月25日开工,现在已完成合同内全部工程量。施工过程中对各工序按检验批进行

8、了验收,各分部分项工程经验收均达到了合格标准。工程质量控制资料完整,外观检查无影响结构安全和使用功能的质量缺陷,观感质量一般,按照上海市城市道路工程施工质量验收规范(DGJ08-118-2005)规定,工程质量达到合格标准,符合工程竣工验收要求。七、结束语本工程项目的监理工作能够取得较好的效果,是我们始终贯彻了“严格监理、热情服务”的宗旨,严格、科学的贯彻、执行建设工程相关的法律法规、标准、规范;严格的遵守公正、诚信、科学的工作准则,以此取信于业主方和施工方,确保了此次监理工作的顺利进行。参建各方相互理解、相互配合、相互支持,是完成监理工作必不可少的外部条件,对此,我们十分感谢建设单位(业主)的对我们的信任和支持、感谢施工单位在工作上的配合和理解,使我们此次监理任务的得以顺利完成,对此表示感谢。 上海华城工程建设管理有限公司 总监理工程师: 2012年11月16日
