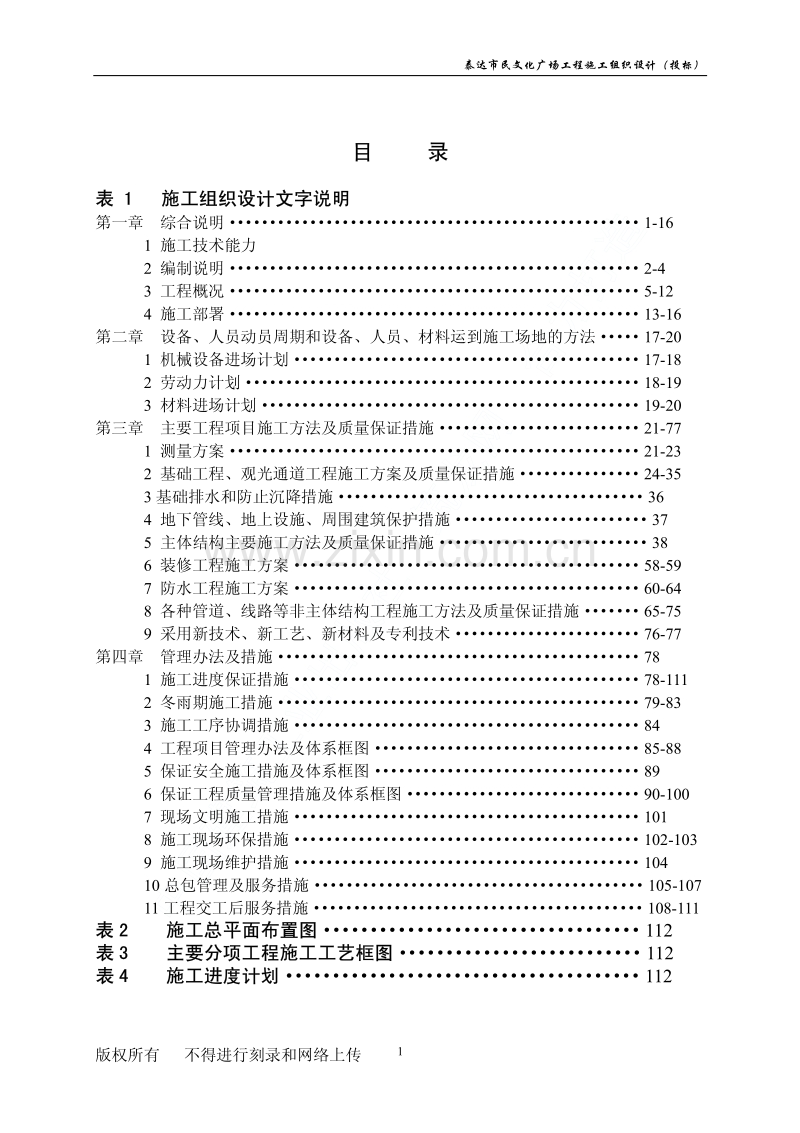

1、中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场泰达市民文化广场 主体工程施工组织设计主体工程施工组织设计 施工单位名称 二 OO 二年十月八日 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 1 目目 录录 表 1 施工组织设计文字说明 表 1 施工组织设计文字说明 第一章 综合说明 1- 16 1 施工技术能力 2 编制说明 2- 4 3 工程概况 5- 12 4 施工部署 13- 16 第二章 设备、人员动员周期和设备、人员、材料运到施工场地的方法 17- 20 1 机械设备进场计划 17- 18 2 劳动力计划 1

2、8- 19 3 材料进场计划 19- 20 第三章 主要工程项目施工方法及质量保证措施 21- 77 1 测量方案 21- 23 2 基础工程、观光通道工程施工方案及质量保证措施 24- 35 3 基础排水和防止沉降措施 36 4 地下管线、地上设施、周围建筑保护措施 37 5 主体结构主要施工方法及质量保证措施 38 6 装修工程施工方案 58- 59 7 防水工程施工方案 60- 64 8 各种管道、线路等非主体结构工程施工方法及质量保证措施 65- 75 9 采用新技术、新工艺、新材料及专利技术 76- 77 第四章 管理办法及措施 78 1 施工进度保证措施 78- 111 2 冬雨期

3、施工措施 79- 83 3 施工工序协调措施 84 4 工程项目管理办法及体系框图 85- 88 5 保证安全施工措施及体系框图 89 6 保证工程质量管理措施及体系框图 90- 100 7 现场文明施工措施 101 8 施工现场环保措施 102- 103 9 施工现场维护措施 104 10 总包管理及服务措施 105- 107 11 工程交工后服务措施 108- 111 表 2 施工总平面布置图表 2 施工总平面布置图 112 表 3 主要分项工程施工工艺框图表 3 主要分项工程施工工艺框图 112 表 4 施工进度计划表 4 施工进度计划 112 中国建筑工业出版社 筑龙网 合力打造 泰达

4、市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 2 表表 1施工组织设计文字说明施工组织设计文字说明 第第 1 章:综合说明章:综合说明 1. 施工技术能力施工技术能力 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 3 2. 编制说明编制说明 2.1 编制原则 建设单位发布的泰达市民文化广场主体工程招标文件及答疑文件将作为我公司本 次投标的重要原则,我公司将积极按照招标文件及招标答疑文件的要求,进行本工程施 工组织设计大纲的编制。 2.2 编制依据 泰达市民广场工程“施工组织设计”是根据工程招标文件、天

5、津市建工设计院的扩 大初步设计图纸、国家现行的技术标准、施工及验收规范、工程质量评定标准及操作规 程、天津市有关文件和类似工程的施工经验,以 ISO9002 系列标准为指南进行编制的。 阐明了我公司对该工程的施工组织、总体部署、主要施工方法的原则作法以及质量、安 全、工期控制目标和保证措施。我公司如果中标,我们将按我公司技术管理规定,将再 进行设计交底和图纸会审、在充分理解设计意图的前提下,根据本施工组织设计确定的 原则进行深化、细化,制定单位工程施工组织设计及特殊分部分项工程的施工方案(作 业指导书)作为指导施工、规范施工行为的技术文件。 2.3 泰达市民文化广场工程图纸(见表 2- 1)

6、表 2- 1 序序 号号 图纸名称图纸名称 图图 纸纸 编编 号号 出出 图图 日日 期期 1 建筑图 建初 1建初 75 2002 年 7 月 2 结构图 结初 1结初 14 2002 年 7 月 3 弱电图 电初 1电初 101 2002 年 7 月 4 给排水 水初 1水初 58 2002 年 7 月 5 暖 通 暖初 1暖初 49 2002 年 7 月 6 强 电 电初 1电初 43 2002 年 7 月 2.4 泰达市民文化广场工程采用的主要规程、规范(见表 2- 2) 表 2- 2 序序 号号 类类 别别 规规 范、规范、规 程程 名名 称称 编编 号号 1 国家 地基与基础工程施

7、工及验收规范 GBJ202- 83 2 国家 地下防水工程施工及验收规范 GBJ208- 83 3 国家 混凝土结构工程施工及验收规范 GB50204- 92 4 国家 钢筋混凝土用热轧带肋钢筋 GB1499- 98 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 4 5 国家 钢筋混凝土用热轧光圆钢筋 GB13013- 91 6 国家 混凝土外加剂应用技术规范 GBJ119- 88 7 国家 钢结构工程施工及验收规范 GB50205- 95 8 国家 砌体工程施工及验收规范 GB50203- 98 9 国家 屋面工程技术规范

8、GB50207- 94 10 国家 电气装置安装工程低压电器施工及验收规范 GB50254- 96 11 国家 电气装置安装工程 1kV 及以下配线工程施工及验收 规范 GB50258- 96 12 国家 电气装置安装电器照明装置施工及验收规范 GB50259- 96 13 国家 预制混凝土构件质量检验评定标准 GBJ321- 90 14 国家 工程测量规范 GB50026- 93 15 国家 建筑工程施工现场供电安全规程 GB50194- 93 16 行业 冷拔钢丝预应力混凝土构件设计与施工规程 JGJ9092 17 行业 钢筋混凝土高层建筑结构设计与施工规程 JGJ3- 91 18 行业

9、钢筋机械连接通用技术规程 JGJ107- 96 19 行业 带肋钢筋套筒挤压连接技术规程 JGJ108- 96 20 行业 混凝土泵送施工技术规程 JGJ/T10- 95 21 行业 普通混凝土用砂质量标准及检验方法 JGJ52- 92 22 行业 普通混凝土用碎石或卵石质量标准及检验方法 JGJ53- 92 23 行业 建筑钢结构焊接与验收规程 JGJ81- 91 24 行业 建筑工程冬期施工规程 JGJ/T104- 97 25 行业 建筑装饰工程施工及验收规范 JGJ73- 91 26 行业 建筑桩基技术规范 JGJ94- 94 27 地方 岩土工程技术规范 DB29- 20- 2000

10、28 行业 钢管混凝土结构设计、施工及验收规程 CECS28- 90 29 行业 钢筋混凝土高层建筑结构设计与施工规程 JGJ3- 91 30 行业 钢结构高强度螺栓连接的设计、施工及验收规程 JGJ82- 91 31 行业 建筑变形测量规程 JGJ/T8- 97 32 行业 钢筋焊接及验收规程 JGJ18- 96 33 行业 玻璃幕墙工程质量检验标准 JGJ/TB9- 2001 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 5 2.5 泰达市民文化广场工程采用的主要标准(见表 2- 3) 表 2- 3 序序 号号 类类 别别

11、 标标 准准 名名 称称 编编 号号 1 国家 建筑安装工程质量检验主定统一标准 GBJ300- 88 2 国家 建筑工程质量检验评定标准 GBJ301- 88 3 国家 建筑采暖卫生与煤气工程质量检验评定标准 GBJ302- 88 4 国家 建筑电气安装工程质量检验评定标准 GBJ303- 88 5 国家 通风与空调工程质量检验评定标准 GBJ304- 88 6 国家 电梯安装工程质量检验评定标准 GBJ310- 88 7 国家 钢结构工程质量检验评定标准 GB50221- 95 8 行业 建筑施工安全检查标准 JGJ59- 99 9 地方 天津市工程建设标准 98J2 2.6 泰达市民文化

12、广场工程采用的主要法规(见表 2- 4) 表 2- 4 序序 号号 类类 别别 法法 规规 名名 称称 1 国家 建筑法 2 国家 环境保护法 3 地方 天津市建筑安装工程施工技术资料管理规定 4 地方 预防混凝土工程碱集料反应技术管理规定试行 5 地方 天津市建设工程施工试验实行有见证取样和送检制度的暂行规定 6 企业 建筑安全法规及文件汇编 2.7 其他(见表 2- 5) 表 2- 5 序序 号号 名名 称称 1 地质勘察资料 2 公司 ISO9002 质量体系程序文件 3 公司质量手册 4 公司安全手册 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权

13、所有 不得进行刻录和网络上传 6 3. 工程概况工程概况 3.1 建筑设计概况: 泰达市民文化广场位于天津开发区第一大街以南,新城西路以东地块内,四面环路 北起第一大街,西至新城西道,南邻津塘 3 号路,东至新城东路,在地块南侧连接轻轨 东站,地基现状为预留空地。本工程为酒店、商场、写字楼、美食、娱乐为一体综合性 高层民用建筑,建筑物南北向 324m,东西向 114m,主塔楼 14 层,基层为 7 层,夹层 1 层,地下一层。建筑面积地上 138943m,总建筑面积 179890m。 剖面层高: 地下一层 4.8m, 一层五层 6.0m, 六楼半夹层 3.3m, 六层 6.6m, 七层 十二层

14、 3.3m,十三层 3.6m,十四层坡顶(室内屋顶花园) 。建筑物总高度 87m, (幕墙 物架高度 109m) 。 各楼层建筑面积及使用功能见表 3- 1。 各楼层建筑面积及使用功能各楼层建筑面积及使用功能 表表 3-1 位位 置置 建筑面积建筑面积 (m2) 标高标高 (m) 层高层高 (m) 功功 能能 地下 一层 40947 - 4.80 4.8 汽车库、强弱电及空调功能设备用房,配 电室、水泵房、地下观光隧道 一层 34383 0.000 6 百货商店、零售店、办公、库房、制冷机 房、 电气及空调设备用房、 消防控制中心、 自行车房、广场 二层 26274 6.0 6 百货商店、零售

15、店、美食店 三层 20209 12.00 6 百货商店、零售店、酒吧、各种餐饮店 四层 16812 18.00 6 展览厅、少年宫、承认教育、会议厅、工 艺室、画室、艺术商店、照相馆、图书馆 五层 14939 24.00 6 展览厅、科技交流厅、研究厅、艺术交流 厅、表演厅、排练场 地上(商业区) 六层 9606 30.000 6.6 酒店大堂、健身房、餐厅、精品店、商务 中心 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 7 六层半夹 层 1863 33.30 3.3 办公、服务人员餐厅、厨房、会议室 七层 4353 36.

16、60 3.3 游泳馆、设备用房、屋顶花园 八层 1670 39.90 3.3 宾馆客房 九层 1647 43.20 3.3 宾馆客房 十层 1543 46.50 3.3 宾馆客房 十一层 1473 49.80 3.3 宾馆客房 十二层 1363 53.10 3.3 宾馆客房 十三层 1290 56.40 3.6 宾馆客房 地上(宾馆区) 十四层 1512 60.000 室内屋顶花园 总 计 179890 3.2 结构设计概况 该工程采用由梁板体系、柱及抗震墙组成的框架抗震墙结构,在框架梁间设单向 次梁,使楼板为单向板受力。在主楼下过街楼的第三层,设转换大梁,将底部大跨度柱 网转换为上部小跨度柱

17、网。 3.2.1 地基处理及基础形式 (1) 地下室外墙采用混凝土自防水 (2) 基础形式为柱下独立承台,承台之间由钢筋混凝土拉梁连接。 (3) 主楼高层下部采用800 的钢筋混凝土浇筑桩,桩长 33.3m,地下隧道、隧道 入口以及附属楼梯下采用600 钢筋混凝土浇筑桩,桩长 24.3m。 3.2.2 结构构件形式 (1) 框架柱采用钢管混凝土柱。 (2) 框架梁板采用钢筋混凝土扁梁,模壳密肋板。 (3) 主体框架梁、次梁采用工字形梁。 (4) 抗震墙采用钢筋混凝土墙。 (5) 结构楼板采用钢筋混凝土叠合板。 预制板为构件厂预制, 现场施工, 兼作模板。 3.2.3 伸缩缝、沉降缝和抗震缝的设

18、置 地下室底板及侧墙设计考虑均不设缝,零层板设两道引导缝,在12 轴和22 轴处, 首层板以上至六层屋顶均在12 轴和22 轴设伸缩缝。从施工角度考虑应在地下室底板、 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 8 外墙及各层楼板适当位置设后浇带。 3.2.4 主要结构材料选用表(见表 3- 2) 主要结构材料选用表主要结构材料选用表 框架柱: 表 3- 2 构构 件件 名名 称称 型型 式式 尺尺 寸寸 材材 料料 普通柱 钢管混凝土 63010 钢- Q345 混凝土 C50 南部及中厅长柱 钢管混凝土 150012 钢

19、- Q345 混凝土 C50 框支柱 钢管混凝土 92010 钢- Q345 混凝土 C50 用于地下室内的柱 混凝土 450mm450mm 混凝土 C50 墙: 构构 件件 名名 称称 型型 式式 尺 寸 (尺 寸 ( mm) 材材 料料 地下室、首层、二层抗震墙 混凝土 400 混凝土 C50 三层以上抗震墙 混凝土 350 混凝土 C50 地下室外墙 混凝土 400 混凝土 C50S8 梁: 构构 件件 名名 称称 型型 式式 尺尺 寸寸 ( mm) 材材 料料 零层板梁 混凝土 15001500 混凝土 C35 普通框架梁 钢 650250818 钢- Q345 转换梁 钢 25005

20、004044 钢- Q345 托柱梁 钢 8502501020 钢- Q345 抽柱长梁 钢 10002501220 钢- Q345 次梁 钢 500250814 钢- Q345 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 9 板: 构构 件件 名名 称称 型型 式式 厚 度 (厚 度 ( mm) 材材 料料 普通地下室底板 混凝土 600 混凝土 C35S8 高层下筏板 混凝土 1500 混凝土 C35S8 地 下 车 库 入 口 、地 下 隧 道以及隧道入口底板 混凝土 400 混凝土 C35S8 零层板(模壳密肋) 混

21、凝土 100(肋高 500) 混凝土 C35 叠合板 混凝土 预制 50mm,现浇 60mm 预制 C35,现浇 C30 承台: 构构 件件 名名 称称 型型 式式 厚 度 (厚 度 ( mm) 材材 料料 六桩以下独立承台 混凝土 1500 混凝土 C35S8 七桩以上独立承台 混凝土 1800 混凝土 C35S8 3.3 营造作法 3.3.1 外墙 大面积外檐均采用钢或铝合金骨架夹胶玻璃幕墙作法,局部钢筋混凝土墙及混凝土 空心砌块墙外表面抹灰喷刷高品质外檐涂料; 钢管柱及钢梁、 钢梯外表面喷防火涂料 (除 设备附属用房外,大部分钢管柱外包铝塑板) 。 3.2.2 内墙 大部分室内房间分隔墙

22、采用轻钢龙骨双层纸面石膏板墙,高级涂料。电梯前室贴花 岗岩,商场走道为夹胶玻璃墙,局部墙身为钢筋混凝土和混凝土砌块墙,外表面刷高级 涂料,钢管柱外表面直接喷防火涂料,凡百货商零售店内檐均按初装修考虑。 3.2.3 室内地面 商业部分的大堂、走廊、会议厅、电梯间等为花岗岩地面,少年宫、排练场为实木 地面,宾馆区客房及走廊铺地毯,卫生间、厨房铺贴地砖。地下室车库地面为环氧树脂 彩色涂地面。 3.2.4 吊顶 大面积为轻钢龙骨、石膏板吊顶,办公用房为矿棉板吊顶,厨房、卫生间、外廊为 铝合金板吊顶。 3.2.5 卫生间:一律进口高级卫生洁具。 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程

23、施工组织设计(投标) 版权所有 不得进行刻录和网络上传 10 3.4 地下工程作法(见表 3- 3) 表 3- 3 1、外墙及底板:现浇钢筋混凝土结构内加“UEA”膨胀剂,抗渗强度等级为 S8 2、墙身施工缝:3mm 厚 钢板止水带。 3、底板变形缝:埋入式橡胶止水带。 4、外防水:2mm 厚聚氨脂防水涂料。 5、顶板上覆土:参照 98J2/19 6、汽车坡道露明屋面:10 厚 PC 阳光中空板,铝合金骨架。 7、东湖地下隧道:亚克力弧形透明屋顶。 8、东湖地下隧道入口:外维护结构,夹胶玻璃(6mm+6mm 厚) ,铝合金骨架。 3.5 设备工程概况 泰达市民文化广场工程的设备安装主要包括以下

24、系统: 电梯系统; 消防与报警系统; 通风与空调系统; 水系统; 强电系统; 弱电系统; 各系统概况分述如下: 3.5.1 电梯系统 本工程共设有 21 部垂直电梯和 34 部自动扶梯,垂直电梯均兼具消防电梯功能。其 中供宾馆使用的垂直电梯 3 部,供商场使用的垂直电梯 18 部,自动扶梯均供商场使用。 宾馆自地下室十四层设三部垂直电梯,其中: 观光客梯两部,载重量 1t/台,速度 2m/s; 运货电梯一部,载重量 1.5t/台,速度 1.5m/s; 商场电梯分设在 8 个电梯间内,其中: 4 个电梯间设 10 部垂直电梯, 自地下一层地上七层, 载重量 1.35t/台, 速度 1.5m/s;

25、 另外四个电梯间设 8 部垂直电梯,自地下一层地上六层,载重量 1.35t/台,速度 1.5m/s; 自动扶梯均设置在商业部分内,其中: 室外观景扶梯 6 部; 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 11 地下室 6 部; 首层、二层各 8 部; 三层、四层、五层各 2 部。 3.5.2 消防与报警系统 本工程的消防与报警系统,根据初步设计说明,可以分成监控与报警系统、消防水 系统和消防电系统;其中消防水与喷洒系统在给排水专业中标注,消防电系统划分到智 能化部分在弱电专业中标注; 消防报警的中控室设在建筑物的首层, 同

26、时在宾馆区六层半夹层的中心控制室设置 区域报警控制器;消防水源利用建筑物南面的人工湖,有效用水量约 10000m3,并安排 4 台水泵结合器;详细情况另行编制分项施工组织设计。 3.5.3 通风与空调系统 本工程采用中央空调系统,机房设置在建筑物首层,冷源由电制冷设备提供,使用 6 台制冷机组,其中 1000RT4 台,500RT2 台;热源由开发区提供,经换热器转换后供 空调系统使用;空调系统的冷却塔设置在六层屋面;详细情况另行编制分项施工组织设 计。 3.5.4 水系统 本工程水系统可以分为室内和室外两部分。 (1) 室内部分包括: 1)室内给水系统;2)室内排水系统;3)室内热水系统;4

27、)室内消防水系统;5)屋面雨 水系统;6)游泳池循环净化系统; (2)室外部分包括: 1)室外供水系统;2)室外排水系统;3)室外雨水系统;4)室外排盐系统;5)湖水循环 过滤系统; 3.5.5 强电系统 本工程强电系统包括:(1) 高、低压配电系统;(2)动力、照明系统;(3) 防雷接地 系统。 其高、低压变配电系统在建筑物地下室设 3 座 10kV 变电站,共安装 6 台 SG10- 10/0.4kV 干式变压器,其中 1 号变电站 4 台,2 号和 3 号变电站各 2 台,总装机 容量 15620kVA。同时还在地下室配备一台 1650kW 的柴油发电机组,以备应急使用。 详细情况另行编

28、制分项工程施工组织设计。 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 12 3.5.6 弱电系统 本工程弱电系统的设计内容主要指综合布线和楼宇自动化控制, 详细情况另行编制 分项工程施工组织设计。 3.6 地质概况 根据天津勘察设计院 2002 年 3 月 22 日提供的岩土工程勘察报告, 拟建工程现场的 场地地势略有起伏, 按大沽高程计算, 地面标高在 2.793.82m 之间, 平均高程 3.000m, 比设计室外地坪低约 1.5m;场地土类别属类软弱土质,静止水位高程约在大沽高程 2.06m 左右,地下水对混凝土结构无

29、腐蚀性,对钢筋有弱腐蚀性;因此基础工程施工时, 应考虑排水措施。 3.7 施工现场环境条件 本工程场地有效使用面积约 400400m;在现场的南侧偏西和北侧偏东部位,分别 各自安装了两台 315kVA 变压器供施工使用,现场水源接入点设在现场西北角,干管直 径 150mm。在现场北侧的第一大街,已经接通了大市政的雨水、污水干管,施工现场 的雨水排放应考虑向北侧集中后排入第一大街的雨水干管;施工现场的施工污水,应经 沉淀处理后排入市政干管,现场生活区食堂污水经隔油池后排入化粪池,生活污水经化 粪池后排入市政干管。 现场西、北两侧交通条件便利,周围没有居民区,可以考虑安排昼夜连续施工;场 区内地势

30、基本平坦,但东部有一片低洼区,且有积水,开挖土方时首先应该填平处理; 据介绍,开挖范围内,已经没有地下障碍物和各种管线,目前现场内正在进行基础桩的 施工,预计基础桩的施工可能要到 10 月上旬结束。 3.8 主要承包项目 根据建设单位的招标文件和“招标范围”解释,本工程首先要承担工程总承包单位 的责任,首先要确立协助建设单位实现工程总体目标思想,除直接指挥本单位完成承包 项目以内的全部任务以外,更要协助建设单位筛选、确定、指挥协调各分包单位共同努 力,圆满完成项目任务。 3.8.1 总包直接承担的项目有: (1) 全部土建工程;包括基坑支护和地下工程(从处理桩头开始) ,主体结构工程 和土建初

31、装修(水泥地面找平和墙面抹灰)工程。 (2) 给、排水工程。 (3) 强电工程。 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 13 (4) 部分室外工程,主要指图纸明确标注的给水、排水室外主管线(具体细节划 分需同建设单位进一步协商并明确) 。 3.8.2 不包括在总包单位直接承担的范围以内的项目有: (1) 高压配电系统(以变电室围墙为界) ; (2)电梯工程(包括垂直电梯与扶梯) ; (3)弱电工程(主要指智能化工程) ; (4)暖通、空调工程; (5)网架结构、张拉膜工程和钢结构的防火涂料; (6)玻璃幕墙与门窗工程;

32、 (7)消防报警系统(包括在弱电系统以内)和防火卷帘门; (8)燃气工程; (9)室外绿化工程; 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 14 4. 施工布署施工布署 4.1 施工总体设想 充分展现我公司的企业优势,创造精品工程,创造绿色施工环境,为建设单位提供 全方位的优质服务,让建设单位满意、放心,是我公司承建本工程的施工总体设想。 4.2 施工目标 质量目标:获得天津市优质工程,争创鲁班奖。 工期目标:实现招标文件要求工期。 总工期:443 日历日(2002 年 10 月 15 日2003 年 12 月 31 日)

33、 其中:基础及地下室:62d(2002 年 10 月 15 日- 2002 年 12 月 15 日) 主体工程:204d(2002 年 12 月 16 日- 2003 年 7 月 15 日) 装修工程:2003 年 4 月 19 日2003 年 9 月 3 日 精装修工程:2003 年 7 月 30 日2003 年 12 月 26 日 安全目标:杜绝重大工伤,减少一般工伤,安全频率 2以下。 文明施工及环保目标:达到天津市文明工地标准。 4.3 施工部署原则 本工程结构质量要求高,装修标准高,基础、主体、装修三个分部工程要求的工期 非常紧张。部分结构工程正值冬期施工,为了确保地下室、主体、装修

34、均能在建设单位 要求的时间段内保质、如期完成施工任务,必须统筹兼顾,全面安排,合理安排施工流 水,提高工序间的插入度,充分酝酿人力、资源、时间、空间的总体布局。 4.3.1 在时间上、空间上部署原则 根据招标文件要求,2002 年 10 月 15 日2002 年 12 月 15 日零层板完成。因此,基 坑支护的养护及土方开挖是重点和难点。采取时间与空间的立体交叉方式,打井与支护 同时进行,采用中间向两侧同时开挖方式,形成土方开挖与支护结构养护同时进行的原 则,基础顶板采用塑料模壳早拆体系加快支模及拆模速度。 主体工程的施工工期为 2002 年 12 月 16 日2003 年 7 月 15 日,

35、为如期完成以伸缩 缝为界限的整个工程划分成三个自然施工区域,各区域分段流水施工,对下一个分项工 程的施工,加大插入度形成空间立体交叉作业;本工程总体安排 5 台高塔,其中 2 个为 行走式大塔,能够灵活多变全面负责。 全部工程竣工时间要求在 2003 年 12 月 31 日前,为保证空间占满、时间连续、均 衡协调、全面安排的原则,采用主体和维护结构,主体和安装工程主体和装修工程的立 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 15 体交叉作业。 4.4 总体施工顺序的部署原则 4.4.1 该工程基坑支护方案为南、北两侧设重力

36、式挡土墙,东、西两侧大放坡,因此基 坑土方开挖与南北两侧水泥搅拌桩同时进行的原则;先地下后地上,先结构后围护,先 主体后装修,先土建后专业的总施工顺序原则进行部署。 4.4.2 在资源上部署原则 根据施工工程量、结构平面形式,建筑物体量的实际条件,投入机械设备。基础结 构施工期间投入 3 台高塔,塔型为川建 23B。主体结构施工时再立 2 台 C- 7050 高塔, 混凝土浇筑采用固定泵。 4.5 总平面布置原则 4.5.1 由于该工程支护体系的东西两侧采用大放坡,南北两侧 8m 宽范围内去土 2m。因 此为保证施工顺利进行,施工现场布置必须紧凑合理,尽可能减少二次运输,保证场区 内道路畅通,

37、并符合现场卫生、安全防火和环境保护等要求。 4.5.2 施工现场布置以生产区、办公区、生活区三大块,形成分块管理。生产区以材料 加工、周转料具的堆放、砂、石堆场以及混凝土搅拌站为主,办公区是建设单位、监理、 现场管理人员的办公室、会议室及生活用房,生活区主要是施工人员宿舍。紧靠基坑边 坡处的现场设置现场循环道路作为材料运输通道。 (1) 生产区平面布置 先将生产区场地进行平整,压实,并沿基坑周边修筑 8m 宽 150 mm 厚的混凝土硬 路面作为现场循环道路,路边修筑排水沟,集水井。 材料堆放及加工区布置在现场循环道路旁,便于材料进场后的装卸及材料加工后的 水平及垂直运输。 (2) 办公区布置

38、 办公室及会议室采用色彩明快的装配式钢板房,其中,建设单位办公室 100m2,监 理办公室 100 m2,会议室 100m2,总计 350 m2;现场管理人员 400 m2,会议室 200m2, 现场生活用房 150 m2。办公室内统一配备办公桌椅,并在施工现场设置微机等现代化办 公用房。 (3) 生活区布置 为满足天津地区四季温差的需要,保证施工人员具有舒适的休息环境,采用黏土砖 搭设工人宿舍,宿舍共计 200 间,3600m 2,可容纳 15002000 人同时住宿,生活区厨 中国建筑工业出版社 筑龙网 合力打造 泰达市民文化广场工程施工组织设计(投标) 版权所有 不得进行刻录和网络上传 16 房、卫生间、浴室配备齐全,卫生间采用冲水设施。 4.6 施工流水段的划分及施工顺序安排 4.6.1 施工流水段的划分 (1) 本工程由于工程量大、 施工工期紧, 因此施工时每个施工区域分别划分为 2、 4、 6 个施工段,各区段内自身组织流水施工。 1) 基础结构施工阶段施工流水段的划分 根据基础后浇带的分布情况,将整个基础结构划分为 3 个大施工区组织流水施工, 为加速施工,同时多投入施工队伍抢工期,又将 3 个施工区分为工程量大致相同的 12 个小区段、每 4 个区段作为一个施工区。 2) 主体结构施工阶段施工流水段划分 (1) 主体工程 根据伸缩缝位置,将整个

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
