收藏 分销(赏)

湖北某集团办公楼改造工程施工组织设计.doc

上传人:c****e 文档编号:16800 上传时间:2020-07-13 格式:DOC 页数:403 大小:1.07MB
下载 相关 举报
湖北某集团办公楼改造工程施工组织设计.doc_第1页
第1页 / 共403页
湖北某集团办公楼改造工程施工组织设计.doc_第2页
第2页 / 共403页
湖北某集团办公楼改造工程施工组织设计.doc_第3页
第3页 / 共403页
湖北某集团办公楼改造工程施工组织设计.doc_第4页
第4页 / 共403页
湖北某集团办公楼改造工程施工组织设计.doc_第5页
第5页 / 共403页
点击查看更多>>
资源描述

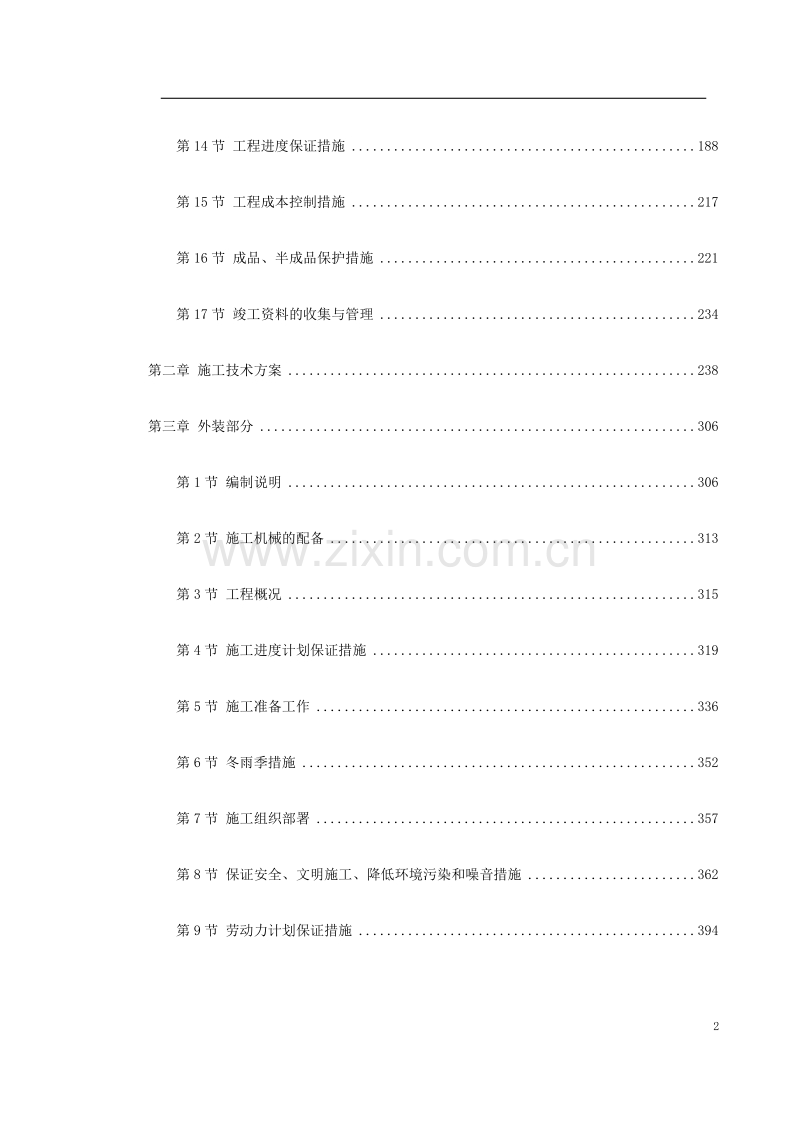

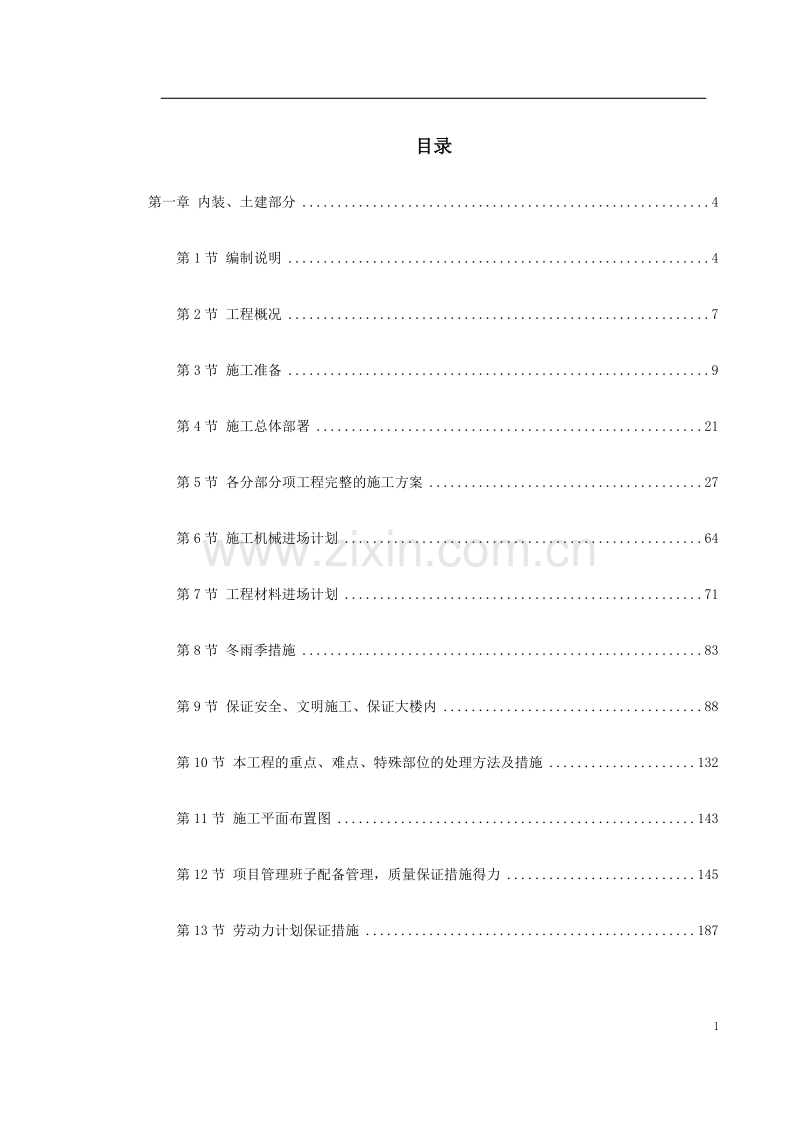

1、目录第一章 内装、土建部分4第1节 编制说明4第2节 工程概况7第3节 施工准备9第4节 施工总体部署21第5节 各分部分项工程完整的施工方案27第6节 施工机械进场计划64第7节 工程材料进场计划71第8节 冬雨季措施83第9节 保证安全、文明施工、保证大楼内88第10节 本工程的重点、难点、特殊部位的处理方法及措施132第11节 施工平面布置图143第12节 项目管理班子配备管理,质量保证措施得力145第13节 劳动力计划保证措施187第14节 工程进度保证措施188第15节 工程成本控制措施217第16节 成品、半成品保护措施221第17节 竣工资料的收集与管理234第二章 施工技术方案

2、238第三章 外装部分306第1节 编制说明306第2节 施工机械的配备313第3节 工程概况315第4节 施工进度计划保证措施319第5节 施工准备工作336第6节 冬雨季措施352第7节 施工组织部署357第8节 保证安全、文明施工、降低环境污染和噪音措施362第9节 劳动力计划保证措施394第一章 内装、土建部分第1节 编制说明1.1 综合说明承蒙甲方对我公司的信任,给予我公司参与*机械轧辊(集团)有限公司办公楼前楼改造工程的投标的机会。为保证工程的质量和施工进度,让业主放心,我公司将指派最优秀的项目部和施工班组组织施工以确保工程目标的实现。若我公司有幸中标承建本工程,在工程竣工后的保修

3、期内,我们将随时提供优质服务;即使保修期满后,非属我公司施工原因造成的质量问题,我公司也将尽力予以解决,满足业主的一切合理要求。我们将积极与业主、设计、监理等单位密切配合,真心诚意地接受甲方、设计人员和监理工程师在施工全过程中的热忱指导和帮助。1.2 编制依据1.*机械轧辊(集团)有限公司办公楼前楼改造工程施工招标文件及修改文件;2.*机械轧辊(集团)有限公司办公楼前楼改造工程施工图纸;3. *机械轧辊(集团)有限公司办公楼前楼改造工程工程现场勘查结果。1.3 本工程采用的技术规范、规程:1. 砌体工程施工质量验收规范(GB50203-2002);2. 混凝土结构工程施工质量验收规范(GB50

4、204-2002);3. 木结构工程施工质量验收规范(GB50206-2002);4. 建筑地面工程施工质量验收规范(GB50209-2002);5. 建筑装饰装修工程质量验收规范(GB50210-2001);6. 建筑防腐蚀工程施工及验收规范(GB50212-2002);7. 建筑给排水采暖工程施工质量验收规范(GB50242-2002);8. 通风与空调工程施工质量验收规范(GB50243-2002);9. 建筑工程施工质量验收统一标准(GB50300-2001);10.建筑电气工程施工质量验收规范(GB50303-2002);11.民用建筑工程室内环境污染控制规范(GB50325-200

5、1);12.其他严格执行国家和省、市有关部门颁布的新规范、新标准。1.4 其他我公司以较为先进和成熟的项目管理经验从质量、环境和职业健康安全管理方面对本工程实施管理,并将其列为公司今年重点监控工程,以务实的态度对待*机械轧辊(集团)有限公司办公楼前楼改造工程。1.5 编制原则(1)确保工程质量达到设计文件和规范标准的要求。并按此目标编制本工程质量、安全、工期保证措施,建立质量、安全保证体系。(2)建立以项目经理为中心的安全管理体系,切实保证施工过程中的人身及设备安全。(3)合理安排工期,尽可能减少气候的影响,并保证满足总工期的要求。(4)组建高素质的施工队伍,以标准化管理为基础,现代化科技为手

6、段,结合当地的气候、环境条件,把握控制工期的关键工序,排除制约因素,确保按施工合同要求的工期建成。(5)针对本工程特点和现场实际情况制定施工技术组织措施,并对工程重点、难点问题制定解决方案和措施,推广新技术、新工艺,提高工程质量。(6)认真落实招标文件和合同对施工单位的要求,兑现施工单位对建设单位的声明。(7)搞好文明施工、生态环境保护。(8)根据招标文件及施工图纸要求和工程现场勘察的实际情况,本文件针对本工程的施工部署、工期进度安排及保证措施、主要的施工方法、质量保证体系及措施、施工班子及人员专业构成、安全生产及文明施工、减少扰民降低环境污染和噪音、季节性施工等保证措施等方面作出综合阐述,用

7、以指导本工程的建设。楼改造工程施工组织设计第2节 工程概况2.1 工程概况工 程 名 称: *机械轧辊(集团)有限公司办公楼前楼改造工程建 设 地 点: *机械轧辊(集团)有限公司办公楼前楼施 工 工 期: 110 天暂定开工日期: 2005 年*月* 日,实际开工以报告为准暂定竣工日期: 2005年* 月*日,竣工日期以有关部门竣工报告为准质 量 标 准: 符合国家相关质量验收标准2.2 主要分部、分项工程施工内容根据招标文件及施工图纸要求,本工程各分部分项主要施工的内容为:1. 顶棚工程烤漆龙骨矿棉板吊顶。2. 墙柱面工程轻钢龙骨防水板隔墙、墙砖、石材、木龙骨木基层踢脚线等。3. 楼地面工

8、程30MM 水泥砂浆找平、80*80地砖等。4. 门窗工程铝合金窗、免漆板饰面木门、免漆门窗套等。5. 油漆工程外墙涂料、防瓷涂料。6. 水电安装工程电管、电线、开关、插座、灯具、卫生洁具等7. 幕墙工程干挂铝塑板、干挂石材、玻璃幕墙等。8.土建改造工程隔墙拆除、楼梯扶手拆除、架空层拆除、地面拆除、架空层制作、防水制作、门窗拆除、吊顶拆除、水暖拆除等9、其他工程脚手架搭建、垃圾清运等第3节 施工准备3.1 施工准备工作针对*机械轧辊(集团)有限公司办公楼前楼改造工程,我公司领导给予高度重视。为了如期完成施工任务,我公司决定:一旦中标,立即组建强有力的施工项目经理部,拟订工作计划,积极做好各项准

9、备工作。3.1.1 施工准备工作顺序施工准备工作顺序图组织准备技术新备物资准备财务管理现场准备工作施工准备工作签定合同选拔人员、成立项目经理部了解调查收集当地有关资料了解相关法规图纸会审,进一步了解施工条件及相关要求招集员工、做好上岗培训施工人员培训采购材料、组织设备、施工机械施工人员纪律培训、教育搭高施工生产、生活临时设施清理现场、做好现场放线开工申请报告3.2 组织准备3.2.1 组建项目经理部1)充分认识组建施工项目经理部的重要性,成立项目组织机构。2)本工程施工项目经理部领导班子由四人组成,即项目经理、副经理、总工程师、总会计师各一人。材料员、专职质检员、技术资料管理员、安全员各一人。

10、施工生产人员由施工员一人及各专业工人组成。3)施工项目经理部工人选拔思想素质高,技术能力强,一专多能,即能实际操作又能胜任管理。3.2.1.1 明确项目经理部领导成员职责1)项目经理直接与甲方、监理、公司总部密切联系,及时请示汇报施工中有关情况,按要求及时报送每旬施工总结简报。全面负责本工程实施过程,确保项目顺利建成。全面负责工程资材配备,协调理顺各部门关系。制定工程质量方针、目标,采取必要的组织、管理措施保证质量方针的贯彻执行。管理项目资金的运转,主持每月经济活动分析。直接参与对甲方的协调工作。2)项目副经理负责工程的生产组织、管理活动。主持日常生产协调会,合理调配施工机械和劳动力。主持日常

11、工作管理。3)总工程师全面负责工程技术、质量和安全工作,协调各专业施工技术管理。参与制定、贯彻工程质量方针。解决施工过程中出现的技术问题。负责施工过程中的质量监控。技术资料的管理。4)总会计师负责日常生产的财务管理及各种材料、设备的资金计划安排。协助项目经理做好成本控制,管理项目资金运转。负责项目经理部后勤管理工作。3.2.1.2 组织人员培训1)本工程计划工期110 天,由于专业较多,项目经理部人员大部分一次性派出,少数人员将随工程进展情况先后派出。培训合格后方可进场施工。2)培训内容为政治思想、劳动纪律、本项目工程概况及承担本项目任务的重要性。3.3 技术准备组织项目经理部的技术、管理人员

12、参加图纸会审,熟悉并掌握设计意图和相关技术要求。邀请设计人员进行设计交底,了解设计对施工的要求。组织技术人员熟悉施工组织设计,让施工人员了解本工程的主要施工方案、施工进度及相关的技术标准、规程、规范,了解各相关工序之间的配合关系。本工程严格按国家规范、标准进行施工,并严格按照现行的工程质量检验评定标准进行验收。备齐各种设备的技术要求及其说明书及工程中所用产品的检验标准、检验方法等资料。3.4 物资准备在物资准备过程中必须按照IS09001 质量体系及程序执行。首先按照材料设备、施工机械供货计划充分调查市场,评选供应商。按照招标文件要求严格审定供货厂商的资质,凡实施出口质量许可证制度和卫生注册登

13、记制度的产品必须向获证企业采购,未实施出口质量许可证制度的产品必须优先选用CNAB 认证企业的产品,其次才可以选用获国际质量体系认证企业的产品。按照设计和招标书要求,在质量优良,价格适宜的基础上选择名牌产品。产品必须有出厂合格证、检验报告、检验标准及使用说明书,主要设备、材料订货时,同时按照国家有关规定封样进行商检。项目经理部所需办公用品和生活物资必须编制计划。3.5 建立健全物资准备和保管制度材料设备必须按使用要求做好现场材料的储存、保管工作,对钢材、水泥、木材、设备、危险品等应搭设临时仓库进行保管,并做好标准化管理。做好标识并配备必要的消防器材,制定保管及领用制度。物资准备流程如下图所示。

14、施工预算供料分析施工方法施工进度材料施工材料、设备机具的计划加工、订货、发进、调皮机械设备进场机械进度要求安排材料进场计划组织进场、验收、标识、堆放储存、保管领用3.6 管理准备3.6.1 财务管理1)严格履行工程承包合同,接受总公司对本工程财务工作的指导、检查和监督,完整、准确、及时地向总公司报本工程的财务会计报表,工程结束后认真编报竣工财务决算。2)项目经理全面负责财务管理工作,总会计师具体负责工程的财务核算工作。施工预算供料分析 施工进度计划 施工方法施工材料、设备机具的计划加工、订货、发运、调度机械设备进场根据进度要求安排材料进场计划组织进场、验收、标识、堆放储存、保管领用3)建立项目

15、财务管理保障体系,财务管理以现金收支管理为核心。做好采购及票据的整理和归纳。详见下框图工程款施工管理存货管理直接材料管理人工费管理间接费管理管理费用现金成本管理现金收支管理甲方管理部门审核3.6.2 建立项目成本核算保证体系项目经理总会计师会计核算施工技术质量材料设备劳动项目成本核算计划施工技术质量检验质量设备材料质量劳动力工资直接人工费核算直接材料机械间接费核班级核算定额费用3.6.3 建立现场管理机构建立现场管理机构,明确各部门职能,同时建立各项岗位责任制,对项目经理部人员加强岗位责任教育,制定严格的奖惩制度,强化每一管理人员的责任感,消除可能发生的各种隐患,以工作质量保证施工质量。现场管

16、理机构详见项目管理机构图。项目经理项目副经理总工程师总会讲师施工组机械设备组材料组技术组安质组财务组瓦工班电焊班油漆班架工班水暖班电工班木工班专业其他3.7 施工现场准备从我公司中标之日起,立即按照招标文件要求与甲方签定本项目施工承包合同。快速组建项目经理部,力争早日进行准备工作。根据工地现场周围环境和消防要求,于材料加工区、办公区、仓库等人员比较集中的地方设置垃圾桶和消防器材。一旦定标,我公司将以最快的速度安排项目经理部做施工前的准备工作,首先向甲方、监理汇报施工准备工作计划,取得领导的支持后立即开展施工现场准备工作。第4节 施工总体部署4.1 总体目标4.1.1 工期目标招标文件要求110

17、 天完工,我方决定110 天完工。4.1.2 质量目标达到*优质工程施工验收规范标准。其中:每一单位工程所含分部工程的质量均必须验收合格。质量控制资料必须完整。每一单位工程所含分部工程有关安全和功能的检测资料必须完整。主要功能项目的抽查结果必须符合相关专业质量验收规范的规定。观感质量验收必须符合要求。材料进场的检验资料齐全。4.1.3 安全:消灭人身伤亡、火灾、机械设备等安全事故。4.1.4 现场管理:达到文明施工和环保要求。4.2 施工部署原则为保证本工程在施工过程中有组织、有部署,自始至终有条不紊的进行,我们将专门组建*机械轧辊(集团)有限公司办公楼前楼改造工程项目经理部,负责本工程的施工

18、技术、施工质量、进度控制、材料采购、安全生产与文明施工等总体管理,公司领导及技术质量部门进行施工过程监督,协助项目经理部在施工过程中的协调管理工作。楼改造工程施工组织设计4.3 施工部署根据本工程特点及招标文件的要求,做好各分项工程间的配合,是本工程的关键。本工程决定统筹协调各分部、分项工程的施工,合理划分流水段,安排好各工种的流水施工,在确保质量前提下,满足进度、安全控制,满足业主的要求。4.4施工工艺、方法落实流程图制定过程绘编成册工程管理部施工工艺方法编制项目经理灰底过程向施工班组灰底有书面记录向全体管理人员交底有书面记录施工过程施工完成质量部门检查落实情况报告奖励处罚落实情况报告检查过

19、程评定过程分发按要求进行按要求4.5项目内部协调按要求项目经理工程管理部施工工艺、方法编制汇编成册制定过程向施工班组交底有书面记录向全体管理人员交底有书面记录施工过程施工完成质量部门检查落实情况报告处 罚 奖 励落实情况报告检查过程 评定过程按要求进行分 发交底过程楼改造工程施工组织设计1)认真做好施工组织设计和各阶段施工方案的研究制定和交底工作,使参加施工的管理人员、班组长及骨干对施工部署、方案、措施、标准做到心中有数。2)对所承担的工程项目,统一制定技术方案、质量标准、检查方法、纠正措施,经总工程师审批后,整个项目统一遵照实施,严禁各行其事。3)各专业间必须事先相互核对图纸,交换相关部位施

20、工方案、工艺流程和质量标准及作业条件,确认无误后方能组织实施。4)按照“施工进度计划”,认真编制班组施工作业计划,明确各班组每天的施工任务,保证各班组的施工有序进行,以保证施工进度,避免施工中的盲目性。5)工序间的交接:按规定的验收程序确认上道工序合格后,由分管技术人员书面通知主管人员安排下道工序作业。6)各工序交叉穿插作业频繁的部位,必须事先安排周密,必要时将各班组作业时间按计划明确至小时。7)合理规划场区,明确材料堆放和加工场地,禁止乱堆乱放,并由专职人员负责监督管理。8)对于一些矛盾突出、相互牵制、严重影响工程进展的问题,由项目经理部及时组织召开协调会议,明确解决方案并确定责任人给予落实

21、。4.6 与周边环境的协调1)加强与行管部门联系,及时完善各种施工必备手续,保证施工顺利进行。2)做好施工前的周边环境摸底调查、了解情况,加强文明施工管理工作,定期对周边居民进行走访,并与机场、交管、治安等部门联系,通报情况,征求意见,掌握动态,解决一些合理要求,从而取得他们的谅解、协助和支持。第5节 各分部分项工程完整的施工方案1、施工技术准备1)会同甲方、监理工程师对建筑物的楼地面标高、墙面等进行全面复核,以此确定本装饰工程的楼地面标高基准点,以避免建筑物实际尺寸与装饰图不符带来的问题。2)施工人员认真阅读所有设计图纸,并根据复核的现场实际尺寸作深化翻样,对图纸上未指明的做法、材料、色泽等

22、问题立即同业主和建筑设计师研究商定,以书面形式增减或变更通知书,呈业主或建筑设计师认可后实施。3)在工程进入连续施工阶段时,拟定每周召集一次各工种施工协调会议,用以解决上一周的问题,制定一周的工作计划,解决因施工现场与图纸不符等具体问题,接受业主和监理工程师对施工质量的检查和批评。2、定位放线1)施工人员于施工前,由施工技术人员现场进行技术交底,依据设计图纸用墨线划出装饰物的位置,经技术人员勘查无误后,方可进行施工,一切尺寸准确性以图纸设计为准。2)放样项目包括:A、楼层建筑标高; B、墙面材料分割线; C、龙骨定位线;D、门位置线; E、地面材料分割线;3)在地坪放样确定后,应于施工范围内设

23、置标准水平线,同时完成地坪高程差校对、墙面龙骨定位线及天花板高程弹线作业,以提供施工人员做为地坪及立面施工的微调依据。4)配合监理工程师指示,于局部放样点钉以钢钉作为放样确认点(此确认点包含地材放样线及楼层水平线)。5、矿棉板天棚(1)安装施工技术吊顶施工前应对照吊顶施工图,检查结构尺寸是否同建筑设计相符、设备安装是否完毕以及编制好该部分的组织设计。(2)施工流程弹线定位固定悬吊体系安装与调平龙骨搁置罩面板(3)操作工艺龙骨的上人或不上人龙骨的中距都应小于1200mm,吊点为9001200mm,中、小龙骨视罩面板尺寸一般为600mm,中龙骨垂直固定于大龙骨下,小龙骨垂直活搭在中龙骨管翼缘上。固

24、定龙骨管的吊杆用直径为8mm(刷好防锈漆)吊杆吊在主龙骨上,中间部分应起拱,按1/2001/300 主龙骨安装后应及时校正其位置标高。罩面板安装方法:采用活动式装配吊顶与龙骨配合使用,龙骨找到后搁放在龙骨的翼上即可。8、 墙面面砖施工工艺流程基层处理吊垂直、套方、找规矩贴灰饼抹底层砂浆弹线分格排砖浸砖镶贴面砖面砖勾缝与擦缝(2)施工操作工艺1)清理基层,对于残存在基层的砂浆粉渣、灰尘、油污等清理干净,并提前浇水湿润。2)12mm 厚1:3 水泥砂浆打底,打底要分层涂抹,每层厚度宜57mm,随即抹平搓毛。3)待底层灰六、七层干时,按图纸要求,面砖规格及实际条件进行排砖、弹线。4)用1:3 水泥砂

25、浆将边角面砖贴在墙面上做基准点,以控制贴面砖的表面平整度。5)垫底尺、计算准确最下一皮砖下口标高,底尺上皮一般比地面低10mm,以此为依据放好底尺,要水平、安稳。6)贴面砖前,应将面砖浸泡水中2 小时以上,然后取出晾干待用。7)抹8mm 厚1:0.1:2.5 水泥混合砂浆结合层,要刮平,随抹随自上而下粘贴面砖,要求砂浆饱满,亏灰时,取下重贴,并随时用靠尺检查平整度,同时保证缝隙宽度一致。8)贴完经自检无空鼓、不平、不直后,用棉纱擦干净,用白水泥浆或拍干水泥擦缝,用布将缝内的素浆擦匀,砖面擦干净。9、墙、柱面装饰玻璃镜安装施工工艺以玻璃镜作为室内装饰是我公司近年来在高级宾馆、超级商店和大型餐厅等

26、建筑工程上一项具有扩大空间感和豪华感的装饰做法。这种玻璃镜的装饰适用于室内的墙面、柱子面、天花面和造型面的部位。装饰玻璃镜是采用高质量的平板玻璃、茶色平板玻璃为基材,在其表面经镀银工艺,再覆灭盖一层镀银,加之一层涂底漆,最后涂上灰色面漆而制成。制成后的装饰玻璃镜应具有抗盐雾、抗温热性能好,使用寿命长,同时还具有成像清晰逼真的特点。本工艺主要用于客房,穿衣镜和厕所间玻璃镜安装。操作程序出翻样图基层处理弹线钻孔扎榫固定木龙骨防潮处理基层板固定隐蔽验收玻璃镜裁割玻璃镜钻孔玻璃镜固定(2)操作要点出翻样图在玻璃订货,安装前一定要出翻样图。翻样图要根据设计说明,施工面的形式,面积大小确定玻璃分格分块、玻

27、璃的品种、规格、尺寸、安装方式、基层龙骨的断面,排列尺寸、基层木板的规定等内容。基层处理用托线板检查墙面垂直度和平整度。如墙面平整误差在10MM 以内,采取垫补浆砂修整的办法,如误差大于10MM,可在墙面与木龙骨之间加垫木来解决,以保证木龙骨的平整度和垂直度。弹基层线根据翻样图确定的分格尺寸,在基层上弹出水平线、垂直线。弹线尺寸必须正确。钻孔、孔榫用12-16MM 的冲击钻头,在基层面上按弹线位置钻孔,孔深不小于40MM,一般孔距小等于500MM。在孔眼中打入直径略大于孔径的木榫。如在湿潮地区或墙面易受潮湿的部位,木榫可用柏油浸泡,待干后打入孔眼,并将木榫表面与墙面削平。固定木龙骨木龙骨的截面

28、尺寸一般为30MM*50MM。木龙骨的间距一般为500MM。如果基层板厚12MM 时,木龙骨的间距可放大到600MM,如果基层板厚13MM时,木龙骨的间距可放大到800MM。木龙骨与基层连接用钉子的长度一般为木龙骨厚度的2-2.5 倍。竖向龙骨要垂直、水平。竖向龙骨要在一个平面上。防潮、处理在墙面基层上一定要作防潮处理。必须用高分子防水涂料在墙面包括龙骨上连续地涂布,涂布次数不少于2 遍,以形成一个完整的防潮层,防止木衬板受潮变形,防止玻璃镜因受潮而脱落水银使镜面失去光泽。基层板固定A.固定材料可用3-5MM 平头或圆头螺钉固定。安装顺序一般是按照衬板上反弹出的每块镜面位置线从下向上由左至右进

29、行。安装固定的步骤是:将已钻好孔的玻璃拿起,放于拟安装的位置上,在每个钻孔中穿入已套好橡皮垫圈的螺钉,逐个拧入木筋。注意不要拧的太紧,最好留有两扣,以便进行整片玻璃面的平整度和垂直度的微调整。这样一片片地把琉璃镜全部安装完毕。然后用长靠尺和弹子板作平整度和垂直度检查,随检查随进行调整,把稍突出墙面的玻璃镜片拧紧,直至全部调好为止。如图1 和图2 所示。全部玻璃镜面安装并经检查平整度和垂直度符合规范要求后做最后固定,有玻璃胶将镜面之间的缝隙,用打胶筒压入缝中,要求密实饱满、均匀,不污染镜面。前后用软面或丝棉把镜面拭干净。B.嵌钉固定:嵌钉固定是通过压条在玻璃镜角缝中嵌钉钉于墙筋压紧固定的方法。安

30、装的步骤是:按已弹好线的位置由下向上进行,安装第一排时,嵌钉应临时固定,装好第二排后,通过第一排镜面平整度和垂直度的调整,然后再拧紧第一排的嵌钉;这样循序向上直至到顶。值得注意的是:这种固定方式由于嵌钉是在四块镜面的角部直接拧入墙筋上,镜面边角不再钻孔,故弹线时应留出嵌钉的位置。C、粘贴固定:此方法是将玻璃面用环氧树指或玻璃胶直接粘贴在木衬板上的一种方法。它适用于1M 以下小块镜面,柱子装饰镜面多用此法。由于此方法是直接粘在木衬板上,玻璃镜的重量全部由木衬板承担,镜面的平整与否和垂直度的状况也随木衬板而定。故首先必须对木衬板检查其平整度、垂直度以及衬板与墙筋固定程度,待衬板达到所要求的三个标准

31、后再粘贴镜面。粘贴的程序是:首先对木衬板表面进行清理,检查并调整“三度”,直到达到标准为止;其次在木衬板上弹玻璃镜面分格线;然后刷胶粘贴镜面。粘贴的顺序应由下而上进行。玻璃镜底面涂环氧树指时应涂刷均匀,不宜过厚,每次刷胶面积不宜过大,随刷随粘贴。粘贴时要均匀用力,并及时将从镜面缝中挤出的胶浆擦净。玻璃胶用打胶筒打点胶,胶点应均匀。待第一排镜面粘结达到一定强度后再进行上排的粘结。这样循序向上直至整体墙面完成为止。再有,粘贴也可采用木衬板上粘钉镜子面垫付块(垫块面积不小于镜面的20%)镜面直接粘贴在垫块上的方法。应注意所有垫块必须平整垂直。D、托压固定:托压固定是靠压条和边框将玻璃镜面托压在墙上的

32、木衬板上的一种方法。它适用于大面积单块玻璃镜面图3 嵌钉固定其面积在2M 左右。压条和边材料有木材和金属两种。一般木材压条宽30MM,长度同镜面长。近期也有用塑料制作压条和边框的。固定压条时每200MM应嵌钉一颗钉子。如采用金属件支托镜面,下边的金属支托件必须设有排水孔,以免积水把镜子面镀银变色失效;同时应使用丁基像胶密封,托压固定的操作程序是:做防潮层弹线后安装固定镜面,安装按照弹线的位置由下向上进行,用压条压住两镜在间接缝处,先用竖向压条固定最下一层镜面,安放上一层镜面后再固定横向压力。玻璃镜面块与块之间需留有8-10MM 的空隙,以便使用钉子能从空隙缝的任一位置都可钉入。如采用木压条钉头

33、应进入压条内,用腻子找平后刷油漆。在镜面安装时由于所弹墨线与玻璃镜面边缘不一定重合,故应采用持线操作为好。E、粘结支托固定:这种方法适用于一块玻璃镜面为3M2 左右大面积单块镜面,镜面荷载主要由下边的边框或砌体来承担,其他边框只起防止镜面外倾和装饰作用。基操作程序与托压固定法基本相同。应注意的是如果采用粘贴垫块来粘结时一定要把镜子压紧调好五金件后,再把镜缝用胶封严。玻璃镜在柱面转角处的衔接方法一般有三种:即线条压边、磨边对角和用玻璃胶收边。用线条压边的方法如果压条与镜面相平,则需露口,如果不相平,则应盖口。磨边对角则以抹角为好。玻璃胶收角,可把角做成圆弧形也可抹成角形。10、不锈钢板安装不锈钢

34、板安装:检查基体垂直度及平整度,若有误差应及时修整。粘贴木夹板,骨架检查合格后,在骨架上刷涂万能胶,然后把木夹板粘贴在骨架上并用螺钉固定,钉头低于板面。镶贴不锈钢板,在木夹板的面层上涂刷万能胶并把不锈钢面板粘贴在夹板基层上,用少量玻璃胶封口。11、楼地面地砖铺贴工程工艺流程施工准备基层处理选砖铺贴养护勾缝2. 施工方法与技术措施1 铺贴地砖首先检查找平层是否按设计要求,再按地面标高留出地砖厚度做标准点。基层必须清扫干净,并浇水湿润不得有积水,以保证垫层与基层结合良好。基层表面涂刷纯水泥浆应均匀,并做到随刷随铺水泥砂浆结合层。2 根据设计要求采购优良产品,对材料严格把关、低质伪劣的产品拒不验收入

35、库,更不用于施工现场,物资验收时,仓管员、质量员、材料员一同验收,对于数量质量、资料等作详细记录。对于本项目经理部采购的物资,质量要完全达到设计要求,并具有相应的质量保证资料和产品合格证。3 复核标高及尺寸,特别是对于卫生间内的尺寸复核要仔细、认真,真正做到尺寸准确。同时,在卫生间四周进行弹线,以便控制标高。4 所有面砖在正式铺贴前,要全面检查其表面的色差问题,要认真挑选,单独分类堆放,真正做到色泽一致。挑选好的面砖必须要放在水中浸泡23h 后才使用,以避免其由于干燥吸收砂浆的水份而引起空鼓。5 按设计要求进行地面弹线并按设计标高做好灰饼或标筋保证,保证面砖铺贴后表面平整度,缝格平直度等满足规

36、范要求。6 用1:2 水泥砂浆2025mm 厚做为粘结找平层,找好中心向两边分开铺贴。铺贴前,在原砂浆找平层上面均匀涂刷一层纯水泥浆为结合层,结合层要全面、周到。7 在铺面层时,应浸水湿润,并将地砖背面浮灰杂物清除干净,待板块饱和,取出阴干后使用。铺贴时,要让面砖的一边先下放,然后慢慢放下另外三边,以防有气泡产生。面砖放下后,及时用小橡胶锤敲击地砖,让其能全面与找平层结合在一起,同时,边敲击边看面砖,用手不停地感觉四角与周边面砖之间的关系,然后用2m 长水平垂直测量仪及塞尺进行检查,使贴好的面砖表面平整度、垂直度,接缝高低差及缝格平直度均要满足设计及质量检验优良评定要求。8 做好养护、保护工作

37、,在养护期间严禁上人或使用。用木板及彩条布等进行全面保护。在其养护期2d 过后及时按设计要求进行勾缝处理,即将缝口处理干净,刷水湿润,用1:1 水泥砂浆进行勾缝,勾缝应密实,平整光滑然后用布巾将地面擦试干净,在继续进行养护2d,全面达到国家规范规定的优良评定标准。9、木制踢脚板安装工程施工工艺施工准备固定木楔安装防腐剂刷涂踢脚板安装2 施工方法与技术措施(1) 拉丝不锈钢踢脚板应在木地板或地面施工完毕后再安装,以保证踢脚板的表面平整。(2) 在墙内安装踢脚板的位置,每隔400mm 打入木楔。安装前,先按设计标高将控制线弹到墙面,使木踢脚板上口与标高控制线重合。(3) 踢脚板与地面转角处安装木压

38、条或安装圆角成品木条。(4) 踢脚板背面打玻璃胶。安装时,踢脚板要与立墙贴紧,上口要平直,安装要牢固。3 质量要求(1) 踢脚板应表面平直,安装牢固,不应发生翘曲或呈波浪形等情况。(2) 踢脚板接缝处作胶粘法,墙面明、阳角处宜做45斜边平整粘接接缝,不能搭接。踢脚板与地坪必须垂直一致。木基层板含水率应按不同地区的自然含水率加以控制,一般不应大于18,相互胶粘接缝的木材含水率相差不应大于1.5。10、玻璃门窗安装(1)施工操作工艺1)固定玻璃的安装:用玻璃吸盘器把裁切好、倒好角的玻璃吸紧,然后手握吸盘器把玻璃板抬起,插入门框顶部的限位槽内后放到底托上,并调整好安装位置,使玻璃板边部正好盖住门框立

39、柱的不锈钢或其它饰面的对口缝,接着在木底托上钉另一侧木条,把玻璃板固定在木底托上。在木条上涂刷万能胶,将该侧不锈钢饰面或其它饰面粘卡在木方上。在门框顶部限位槽处和底托固定处、玻璃板与门框立柱接缝处注入密封胶。注胶时紧握注射枪压柄的手用力要均匀,从缝隙的端头开始,顺着缝隙均匀缓缓移动,使密封胶在缝隙处形成一条表面均匀的直线,最后用塑料片刮去多余的密封胶,并用干净抹布擦去胶痕。门上固定玻璃板必须用两块或多块来对接,对接时对接缝应留23mm 的距离,玻璃的边必须倒角,对接的玻璃定位并固定后,用注射枪将密封胶注入缝隙中,注满后用塑料片在玻璃两侧刮平密封胶,用干净布擦去胶迹。活动门扇的安装用吊线坠测量地

40、弹簧与门框横梁上定位销中心是否在同一直线上,若不在同一直线上,必须及时处理使用使其同轴线。在门框的上下横档内画线,并依线和地弹簧安装说明书固定转动销的销孔板及地弹簧的转动轴联接板。门扇玻璃四周应倒角处理,并加工好安装门把的孔洞,应注意门扇玻璃的高度尺寸必须包括安装上下横档的安装部分,一般门扇玻璃的裁切尺寸应小于实测尺寸5mm,以便于调节(通常在购买厚玻璃时要求把门扇玻璃加工好)。把上下横档分别安装在玻璃门扇的上下边,并实测门扇高度,如果门扇高度不够,可向上下横档内的玻璃底下垫木夹板条,如果门扇高度超过安装尺寸,或切除门扇玻璃的多余部分。在确定好门扇高度之后,即可固定上下横档。在门扇玻璃与金属上

41、下横档内的两侧空隙处,同时从两边插入小木条,并轻轻打入其中,然后在小木条、门扇玻璃、横档之间的缝隙中,注入密封胶。门扇定位安装:先用门框横梁上定位销自身的调节螺钉把定位销调出横梁平面12mm,再竖起玻璃门扇,将门扇下横档内的转动销连接件的孔位对准地弹簧的转动销轴,并转动门扇将孔位套入销轴上,然后以销轴为中心,把门扇转90,使门扇与门框横梁成直角。此时把门扇上横档的转动连接件的孔对准门框横梁上的定位销,并把定位销调出插入门扇上横档转动销连接件的孔位内15mm。11玻璃门拉手的安装:先将拉手插入玻璃的部分涂一点密封胶,然后将拉手的连接部位插入玻璃门的拉手孔内,再将另一面拉手套入伸出玻璃另一面的连接

42、部位上,并使其两面拉手根部与门扇玻璃贴紧后,再上紧固定螺钉,以保证拉手没有丝毫松动现象。拉手连接部位插入玻璃门拉手孔时不能很紧,应略有松动。如果太松,可在插入部分裹上软质胶带。11、木门安装工程1. 立门框(1) 安装前对照施工图纸,检查所有安装门窗的型号、规格、质量,凡不符合设计和施工规范要求的,预先整修或更换。(2) 弹好定位线,将门框塞入洞口就位,吊正、找直、找平,调整门框与墙面抹灰标筋面顺平,框子立梃锯口线与标记齐平,随即木楔临时固定,经复核无误后,用125mm 圆钉,砸扁钉帽,双钉将木框钉牢于木砖上。框上勿显锤印。2. 安装门扇(1) 量好门框的框口实际尺寸,在相应的门扇边缘弹好高宽

43、线。将门扇塞入框内试装。合格后,取立梃高度的1/10 在框扇上安装百页。(2) 每安装一扇门,反复开关,应轻便灵活,框扇平整,缝隙不超差为合格。12、五金安装工程1 门锁、铰链(1) 门铰链-铰链上面一片的顶缘应距门樘槽口的边缘15cm,下面一片的底缘应距完成地面25cm;如有三片铰链时,中间一片应装配于上下二片间距的中央。(2) 橱柜门铰链、门止、拉手-装配位置由设计人员指定。(3) 门锁-除另有规定外,锁把手的中心应距完成地面1m。2 装配五金:(1) 所有五金的装配均应严格遵守出品厂商说明书的规定施工,装置五金时,如用木螺丝紧固者,应先用木钻将各种螺丝本身长度的一半深度,再将螺丝旋入,无

44、论如何不得用钉锤将螺丝直接钉入。凡装配五金,有需要使用样板,以便装置准备时,施工人员应随时提供该样板可用金属或木制,使用应经业主认可。13、内外涂饰工程1、涂饰工程一般规定1) 涂饰工程应在抹灰、吊顶、细部、地面及电气工程等已完成并验收合格后进行。2) 涂饰工程应优先采用绿色环保产品。3) 混凝土或抹灰基层涂刷溶剂型涂料时,含水率不得大于8%;涂刷水性涂料时,含水率不得大于10%;木制基层含水率不得大于12%。4) 涂料在使用前应搅拌均匀,为避免产生色差,应根据涂饰使用量一次调配完成,并应在规定的时间内用完。5) 施工现场环境温度宜在5-35 摄氏度之间,并应注意通风换气和防尘。6) 在原先的

45、油漆层结硬并打磨后,才可进行下道涂饰工序。7) 在油漆之前,应拆开所有五金器具,并且在油漆后安回原处进行最终涂饰。8) 内墙腻子的粘结强、耐老化性及腻子对基层的附着力会直接影响到整个涂层的质量,因此新用腻子的粘结强度应符合国家现行标准的有关规定。9) 所有清水木饰面施工前严禁清漆封底;涂料木饰面必须用清漆二度封底后才可正常涂饰施工;纸面石膏板必须清漆封底后才可正常涂饰施工。2、板面涂刷乳胶漆施工工艺流程基层清理贴封缝带第一遍满刮腻子第二遍满刮腻子刷清油第一遍乳胶膝第二遍乳胶膝第三遍乳胶膝清扫(2)施工工艺及操作要点1) 基层处理 清除浮尘和油污,用腻子找补表面缺陷。2) 用穿孔胶带贴封板间接缝。3) 满刮腻子 用油性防水腻子刮平,干后砂纸打磨,满刮腻子一遍干后在满刮腻子第二遍。4) 刷清油 在干燥、清洁的表面上施涂,涂层必须均匀,不得漏涂。待清油干后即可施涂乳胶漆。5) 油漆色彩分

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
