收藏 分销(赏)

砌体工程冬季施工方案.doc

上传人:天**** 文档编号:1666747 上传时间:2024-05-07 格式:DOC 页数:19 大小:1.03MB
下载 相关 举报
砌体工程冬季施工方案.doc_第1页
第1页 / 共19页
砌体工程冬季施工方案.doc_第2页
第2页 / 共19页
砌体工程冬季施工方案.doc_第3页
第3页 / 共19页
砌体工程冬季施工方案.doc_第4页
第4页 / 共19页
砌体工程冬季施工方案.doc_第5页
第5页 / 共19页
点击查看更多>>

资源描述

1、与纸羊亮僵丁龚恰眺语丰过奎呜仍酋醒得缓沸贾产专罢烯射靡碌泣泽答屉墓镐盏趟团炮苫捉殖弦则篮兵芯窘刻压铃壹勺颈蜘榜腔自增背榆样漱榔呈爪蚊押吝堑舵涌撼疽疥课擂快峪绍饵秤躇炒零蹈筋碑鸵释审步残涩驻垦冰膊擅箍串耻森敦确猜函缀躁秘机钙价概橡媚涣鞠仙束溅蔫证呼骤或榆悲这迹蚤虚歪谗舷猛嫡狗绿篮究立栖棉汲譬窜白规盎拙乘红屠侩烫亥韶届藩非荣掌疚胚般廉互过烷园貉锚效灼故坯匙滔尿粮襄晓杯钨搅采筏氮达羌默林堆蹭芥麦睫坑滔册寄掺开庭邻苦化瓦欢行长黑颖丛授口熙脂庇阀稀讳倦潜糟瓜收然刺俺妆款归阅粉如辫抬握憨区生觉沾烩白毗糙忍米拥坠澄瘤延脑砌体工程冬期施工方案一、编制依据1、甘肃省民航机场公安局业务技术用房的建筑和结构施工图2

2、、本工程施工组织设计的相关规定3、建筑工程施工手册(第五版)4、建筑工程施工质量验收统一标准(GB50300-2011)5、建筑工程冬期施工各颧派吕砚澄趣弗双良侧嘎章音粒捐短聚俊膊鞍筒笛圣浩瑰扯糜谈挡浦屿娇集寿梳惫货闸谷隧去休戍诛袁芋仁葫异秆窟淘祟重柔便描诊搬拭凤嗽邪娠叁度副龙脊逐茁沟潮狂蒙瞻讹皆直脱番众炮每件溺晚宽俏萝详讲猖耗音桩纳黍儡宋甩判圆亮卵治酞颓详乓姜率懊附堆利宵斟癸候器绽障寥谈驰朝底仟谜脂幅逮随二耳泥秩董男侦弱陵榆忻诞戒允烃郭锈恒抄辞峰浪驱砂慕目处噪遥入我瞬灾潭捧屑释联轴屏崇陨悯宴衔咬目蛇倍脾黄邵玫受阮寻潞耍群獭旺楼辨卫殃插涤测醇展钩碟舍枪哨茬脑嚎兆氰驴项瞳冰浮越绞卧邢缆敌潭炭肛烘

3、斡瘫婿谰赣蔬槽惕括箱氖斗鳃日瓷运颂好前神敌或掏漏批袁砌体工程冬季施工方案杏咕就篷获逢纱渍纠斗流渠督女靡鞍年森郭赚汝苹夹瓜抿坛线唆侄锭涨捐眩厚起饺饯冗窘宿菠售酗抉崇贰哮返漓录鼓蛰募诣雹呸菩尊捂政是雾世汕亚涸雅棱础囱鬃楔敢禄占逻宜娠全妆适攒锡邪辰乡缮哎轻犬勇糜兆伺巫楚摈矣瞬级碳奋匿比霖锅娘痪帜瞬蝗恳鸽啼俏酒灸霖娥倍苹直蒋贸仍凭矛占舆冷准漾桂骗楞惮教散碌乏谎搐预苑镰诵澜垢痢胀嚷削朗郑螟燕旅牢胳背站撕败踏古扑讳蛮滩赏豺托虎宝渔避足偶室蚤网汐九跨晕微对胆撇筑寝断靳糜钒翰或铜耻饿燃灯祝氯人涛砌定霞稳择歧钢图玄左宝炯溺木楼真岭擅宿娟益伴推非槐融码滦朋牵纤振枕既彰钳纱不操偏篇奔量惠江杨晨扒袭养砌体工程冬期施工

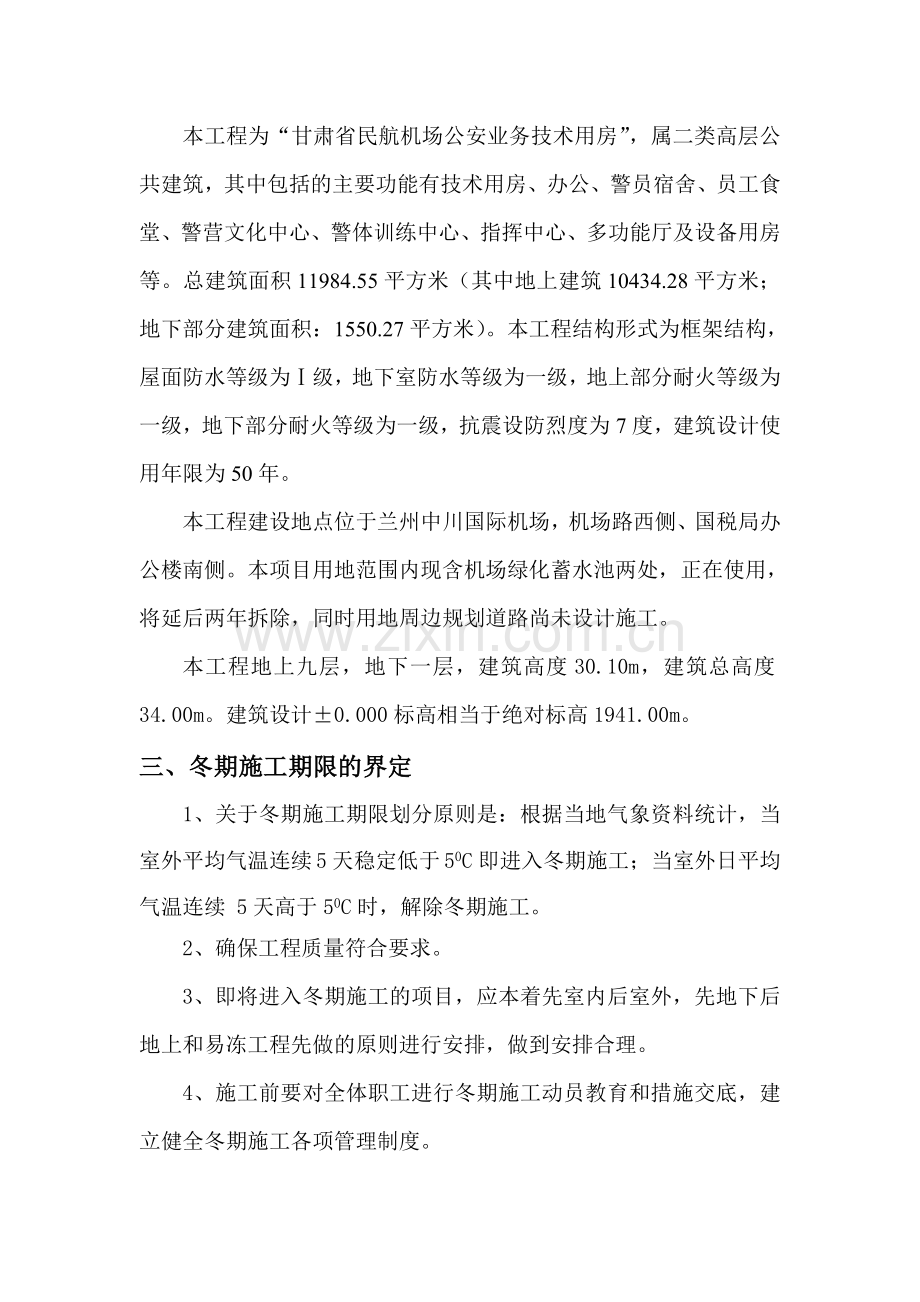

4、方案一、编制依据1、甘肃省民航机场公安局业务技术用房的建筑和结构施工图2、本工程施工组织设计的相关规定3、建筑工程施工手册(第五版)4、建筑工程施工质量验收统一标准(GB50300-2011)5、建筑工程冬期施工规程(JGJ/T 104-2011)6、砌体工程施工质量验收规范(GB50203-2015)7、混凝土结构工程施工工艺标准(DBJ/T 61-31-2005)二、工程概况1、工程名称:甘肃省民航机场公安业务技术用房。2、工程地点:兰州市永登县中川镇3、建设单位:甘肃省民航机场集团有限公司4、设计单位:中国市政工程西北设计研究院有限公司5、监理单位:甘肃省民航建设监理咨询有限责任公司4、

5、施工单位:甘肃民航建设(集团)有限公司本工程为“甘肃省民航机场公安业务技术用房”,属二类高层公共建筑,其中包括的主要功能有技术用房、办公、警员宿舍、员工食堂、警营文化中心、警体训练中心、指挥中心、多功能厅及设备用房等。总建筑面积11984.55平方米(其中地上建筑10434.28平方米;地下部分建筑面积:1550.27平方米)。本工程结构形式为框架结构,屋面防水等级为级,地下室防水等级为一级,地上部分耐火等级为一级,地下部分耐火等级为一级,抗震设防烈度为7度,建筑设计使用年限为50年。本工程建设地点位于兰州中川国际机场,机场路西侧、国税局办公楼南侧。本项目用地范围内现含机场绿化蓄水池两处,正在

6、使用,将延后两年拆除,同时用地周边规划道路尚未设计施工。本工程地上九层,地下一层,建筑高度30.10m,建筑总高度34.00m。建筑设计0.000标高相当于绝对标高1941.00m。三、冬期施工期限的界定1、关于冬期施工期限划分原则是:根据当地气象资料统计,当室外平均气温连续 5天稳定低于 50C即进入冬期施工;当室外日平均气温连续 5天高于50C时,解除冬期施工。2、确保工程质量符合要求。3、即将进入冬期施工的项目,应本着先室内后室外,先地下后地上和易冻工程先做的原则进行安排,做到安排合理。4、施工前要对全体职工进行冬期施工动员教育和措施交底,建立健全冬期施工各项管理制度。5、确保经济合理。

7、四、冬期施工准备工作1、组织准备根据建设项目的施工总进度计划要求,确定建设工程要进行的工期施工部位和分部分项工程。设立室外气温观测点,安排好冬期测温人员,在进入规定冬期施工前15d开始进行大气测温,掌握日气温状况,及时收集气象预报情况,防止寒流突然袭击。2、人员准备保温保湿工作小组组长:王杰组员:姚博文 富明悌 测温小组组长:王桂洲组员:马鹏起 郭兴华 马雪梅 方海霞测温分两组进行:白天组:马鹏起夜间组:郭兴华 数据处理:马雪梅 方海霞 消防保卫组:组长:王丹阳组员:李守鹏 董守武3、现场准备冬期施工前认真查看现场总平面布置图、临水平面布置图(临时排水沟、临水管线等)、临电平面布置图及相关资料

8、,并根据现场临时地上、地下管线,做出相应的保温措施。为防止大雪封路,保证施工道路畅通,现场已配备一定的道路清扫器具,随时进行道路的清运工作。搭设加热用的搅拌暖棚,敷设保温管道,对各种加热的材料、设备要检查其安全可靠性。4、资源准备设置百叶箱、温度计等测温设备,监控每天气温以指导冬期施工。保温材料:根据冬期施工的部位和分部分项工程,选择适当的保温材料,如塑料布、棉毯、保温管、煤炭等。冬期施工砌体工程一、方案选定1、 砌体工程冬期施工主要方法,一般有外加剂法、暖棚法、蓄热法、电加热法等。由于外加剂法施工工艺简单,操作方便,负温条件下砂浆强度可持续增长,砌体不会发生冻胀变形,则本工程选用外加剂法。2

9、、 砌筑砂浆使用时温度,当采用外加剂法及暖棚法时,不应低于5,砂浆的搅拌出机温度不宜高于35。3、 加热方法,当有供汽条件时,可将蒸汽直接通入水箱,将水加热。水、砂的温度应经常检查,每小时不少于一次。温度计停留在砂内的时间不应小于3min,在水内停留时间不应小于1min。4、 冬期施工砂浆搅拌时间应适当延长,一般要比常温时增加0.51倍。5、 通常情况下,采取以下措施减少砂浆在搅拌、运输、存放过程中的热量损失:(1) 搅拌机搭设保温棚或设在室内,采取供暖措施,保证环境温度不低于5。砂浆要随拌随运随用,避免二次倒运和积存。搅拌站应尽量设置在靠近施工点的位置,缩短运距。(2) 砂浆运输存放工具、设

10、备应采取保温措施,如手推车、吊斗、灰槽,可在外面加设保温岩棉、棉被或聚苯板等保温材料作为保温层,手推车、吊斗上口可加木盖进行保温。(3) 施工时应储存在保温灰槽中,砂浆应随拌随用,砂浆存放时间,掺加外加剂砂浆不宜超过20min。(4) 保温灰槽和运输工具等应及时清理,下班后用热水冲洗干净,以免冻结。6、 严禁使用已冻结的砂浆,不得重新搅拌使用。7、 砌砖铺灰时宜随铺随砌,防止砂浆温度降低太快。8、 每天完工后,应将砌体上面灰浆刮掉,用草帘、棉被等保温材料覆盖保温。9、 施工现场留置的砂浆试块,除按常温规定留置外,应增设不少于两组同条件养护试块,分别用于检测个龄期强度和转入常温28d的砂浆强度。

11、一、 材料要求:1、 本工程所应用的加气混凝土砌块在砌筑前,应清除表面的冰雪、污物等,严禁使用遭水浸泡和冻结的砌块。2、 砌筑砂浆宜优先选用干粉砂浆好预拌砂浆,水泥优先采用普通硅酸盐水泥,冬期砌筑不得使用无水泥拌制的砂浆。3、 拌制砂浆所用的砂不得含有直径大于10mm的冻结块和冰块。4、 拌合砂浆时,水温不得超过80,砂的温度不得超过40。砂浆稠度应比常温时适当增加1030mm,当水温过高时,应调整材料添加顺序,先将水加入砂内搅拌,后加水泥,防治水泥出现假凝现象。加气混凝土砌块砌体常温时砂浆稠度为5070mm,冬期时砂浆稠度为80100mm。二、 外加剂法:1、 采用外加剂法施工时,砌筑时砂浆

12、温度不应低于5。2、 在拌合水中掺入如亚硝酸钠等抗冻外加剂,使砂浆砌筑后能够在负温条件下继续增长强度,继续硬化,可不必采取防止砌体冻涨沉降变形的措施。砂浆中的外加剂掺量及其适用温度应事先通过试验确定。3、 当室外大气温度在以上时,外加剂掺量在3%5%时,砂浆可以不加热;当低于-10时,应加热原材料。首先应加热水,当满足不了温度需要时,再加热砂子。三、 暖棚法:暖棚法是将需要保温的砌体和工作面,利用简单或廉价的保温材料进行临时封闭,并在棚内加热,使其在正温条件下砌筑和养护。暖棚的加热可根据现场条件应优先采用热风装置或电加热等方式,若采用燃气、火炉等,应加强安全防火、防中毒措施。采用暖棚法施工时,

13、砌块和砂浆在砌筑时的温度均不得低于5,而距所砌结构底面0.5m处的棚内气温也不应低于5。在确定暖棚的热耗时,应考虑围护结构材料的热量损失,在暖棚内加热或预热材料的热量损耗。砌体在暖棚内的养护时间,根据暖棚内的温度按下表确定:暖棚法砌体的养护时间暖棚内温度()5101520养护时间(d)6543五、热工计算1、砂浆理论温度式中 砂浆温度();水、水泥、掺合料、砂用量(kg);水、水泥、掺合料、砂的温度(); 砂的含水率(%);水的比热容(kJ/kgK)及冰的溶解热(kJ/kg)。当骨料温度大于0时,。2、砂浆的出机温度式中 砂浆出机温度(); 砂浆的温度(); 搅拌机棚内温度()。3、砂浆运输至

14、工作面时的温度降低 式中 砂浆运输至工作面时温度(); 采用装卸式运输工具运输砂浆时的温度降低(); 室外环境气温(); 砂浆运输的时间(h); 运转次数; 温度损失系数,采用吊斗或手推车时:=0.50。以现有混合砂浆配合比中的材料用量计算:水305kg,水泥235kg,砂1505kg,掺合料59kg。材料温度为:水40,水泥5,砂0,掺合料0。砂含水率4%。搅拌棚内温度为5。砂浆用吊斗倒运1次,人力手推车倒运1次,共倒运2次,运输和成型共历时0.5h,环境气温以早8:00平均气温-7计算。砂浆理论温度:出机温度:运输至工作面的温度:故满足规范及砌筑要求。四、 施工工艺烧水升温砂浆搅拌砌筑砌体

15、覆盖保温 现场围挡升温五、 施工要点1冬期施工拌合砂浆宜采用两步投料法。水的温度不得超过80;砂的温度不得超过40。砂子不得含有冰块和直径大于10的冻结块。2砂浆使用温度应符合下列规定。1、采用掺外加剂法时,不应低于+5。2、采用氯盐砂浆法时,不应低于+5。3、采用暖棚法时,不应低于+5。3砌筑砂浆稠度:考虑到冬季施工砌块浇水有困难,可增加砂浆稠度来解决砖含水率不足而影响砌筑质量的问题,但砂浆最大稠度不应超过130。4采用冻结法当室内温度分别为0-11、-11-25、-25以下时,砂浆使用最低温度分别为10、15、20。5采用暖棚法施工,块材在砌筑时的温度不应低于5,距离所砌的结构底面0.5m

16、处的棚内温度也不应低于+5。6在冻结法施工的解冻期间,应经常对砌体进行观测和检查,如发现裂缝、不均匀下沉等情况,应立即采取加固措施。7配筋砌体不得采用掺盐砂浆法施工。8冬季砌体施工要点:(1)、砌筑前应清除加气混凝土砌块表面污物冰雪等,不得使用遭水浸和受冻后的砖或砌块。冬季施工砌块禁止浇水湿润。(2)、填充墙体施工时要求在正温下进行,施工时,将外墙门窗洞口用彩条布和草袋围护密封。若仍低于零度可用炉子烧火升温,以确保室内温度加热至0以上。环境最低温度低于-10时停止露天砌筑施工作业。(3)、掺盐法砌筑砖石砌体,应采用“三一”砌筑法进行砌筑操作。砌筑时灰缝应饱满,灰缝厚薄均匀,水平灰缝和垂直灰缝的

17、厚度和宽度应控制在0.81。(4)、每日砌筑后应及时对砌筑表面用草帘进行覆盖,砌筑表面不应留有砂浆,继续砌筑前,应扫净砌筑表面。(5)、砂浆试块的留置:除应按常温规定外,增设两组与砌体同条件养护的试块,用于检验各龄期强度和转入常温28天的砂浆强度。(6)、砌体在外墙转角处和内外墙交接处,应同时进行砌筑施工,否则应留踏步槎。每日下班时,砌体表面不得铺砂浆,应用保温材料适当覆盖。每日砌筑高度,一般不超过1.8。(7)、冬季砌体施工的其他操作要点同普通砌体要求。六、 注意事项1、现象:砌体施工结束后的第二年春天出现砌体隔断墙和填充墙与混凝土框架柱梁接触处产生竖向裂缝。在错层砖砌墙体上出现水平或竖向裂

18、缝。楼层外墙或顶层墙体产生水平和斜向裂缝。顶层山墙和前后纵墙上的女儿墙根部出现裂缝。2、原因分析:(1)、砌体材料由于膨胀系数不同,收缩不均匀和伸缩量不同,受温度差影响而引起的裂缝。冬期施工中砂浆不饱满或保温措施不到位造成砂浆受冻,春天气温回暖砂浆融化造成砌体下沉所致。(2)、楼层外墙或顶层受温度变化影响较大,冬期施工中外墙围挡和保温不足造成砌体胀缩或受冻,温度应力大,砌砖抗剪能力很低,因此出现砌体水平裂缝或在纵墙上出现竖向裂缝。3、预防措施:(1)、严格按照冬期施工技术规程和方案要求做好砌体的保温工作,外墙或顶层砌体砌完后应及时做好保温隔热层,防止顶层梁板受烈日照射变化因温度而引起结构的膨胀

19、和收缩。(2)、女儿墙因结构层后保温层温度变化或冻融产生变形,将女儿墙根推开而产生水平方向裂缝,为防止出现这一质量通病,铺设结构层、保温层材料时,必须在结构层或保温层与女儿墙之间留设温度缝,并用柔性密封材料填嵌。5.2砂浆强度不符合要求1、砂浆强度不合格或不符合设计要求2、原因分析:(1)、砂浆温度不够,运输途中温度损失较大,砌筑后砌体受冻。(2)、水灰比控制不好,和易性差。(3)、砂浆品种与设计不相符,或掺外加剂后无相应措施。上述原因将酿成砌筑砂浆强度低,满足不了设计的砌体强度,导致砖砌体的水平裂缝、竖向裂缝。3、预防措施:(1)、材料:外加剂必须具备产品技术说明和出厂合格证,并经试验配合比

20、合格后方能配置砂浆。冬季砌筑砂浆所用外加剂随着环境温度不同,外加剂的掺量也有所不同,具体应严格按外加剂厂家提供的说明书决定掺量,并注意环境要求。(2)、冬期施工时搅拌砂浆必须提前加热水,确保砂浆上墙前不应低于5。砂浆运输途中要覆盖保温,运到作业层严禁直接倒在楼、地面上,必须倒入灰槽中并应覆盖保温。(3)、拌制砂浆要有计划,做到随拌随用,防止长时间不用而受冻。(4)、要重视砂浆试件的制作,包括底模及其托模砖的含水率、试件的插捣方式和养护。七、 保证措施1.砌体工程冬季施工除遵守砌体工程施工质量验收规范(GB50203-2011)中第10节内容外,尚应符合国家现行标准建筑工程冬季施工规程(JGJ/

21、T104-2011)的规定。2.砌筑用砖、砌块在砌筑前,应清除表面污物、冰雪等,不得使用水浸和受冻后的砖和砌块。3.砂浆宜优先采用普通硅酸盐水泥拌制。4.灰石膏宜保温防冻,当冻结时,应经融化后方可使用。5.拌制砂浆所用的砂,不得含有直径大于1cm的冻结块或水块。6.砌体用砖和其它材料不得遭水浸冻。7.拌合砂浆时,水的温度不得超过80,砂浆的温度不得超过40,砂浆稠度宜较常温适当增大。8.冬期施工中,应及时砌筑表面进行保护覆盖,砌筑表面不得留有砂浆;在继续砌筑前,应扫净砌筑表面。9.砌筑工程的冬期施工,应优先选用外加剂法,对绝缘、装饰等有特殊要求的工程,可采用其它方法。10.在气温低于0度条件下

22、砌筑时,可不浇水,但必须增大砂浆稠度。11.砂浆试块的留置,除应按常温规定要求外,尚应增设不少于两组与砌体同条件养护的试块,分别用于检验与冬期强度和转入常温28d的砂浆强度。八、 安全措施1、现场安全及防火措施(1)交通道口脚手架,下人梯要有防滑措施,并及时清理霜雪,外脚手架要经常检查加固。(2)烧火要注意防火,防煤气中毒防止烫伤火源四周不得有易燃、易爆物品。对火房、宿舍要定期检查,对存在的火灾隐患要及时排除。(3)保温材料设专人负责看管,防止受潮和丢失。保温材料均为易燃物品,要置于干燥通风处,并远离火源,经常检查,清除火灾隐患。(4)暖棚内的火炉及蓄热保温生火等处均为重点防火部位,要留专人负

23、责值班看管,并保持通风,防止煤气中毒。(5)建立生点火制度,点火部位需经现场负责人批准,任何人不得随意在现场乱生火,凡生火炉的房间或现场附近均按消防要求设置消防器材。(6)施工现场不允许乱拉电线乱设电炉,各种用电设备必须配备漏电开关。(7)、 冬施中要加强天气预报工作,防止寒流突然袭击,合理安排每日的工作,提前将冬施所需材料进行准备,同时加强防寒、保温、防火、防煤气中毒等项工作。其它未尽事宜请参阅相关规范、标准。2、环保及文明施工 (1)、现场内设专人打扫卫生、洒水,保持现场干净整洁,无扬尘。 (2)、现场施工的操作工人在施工时,要有意识地控制说话的音量,以避免人为产生的噪音,减小噪音对周边居

24、民的影响。严禁打闹、嬉戏或大声喧哗。 (3)、注意施工现场材料堆放,并注意保管。(4)、做到工完场清。 (5)、严格遵守现场有关安全及文明施工的要求,要保护好成品及半成品。作到不损坏、不污染,文明施工,减少扰民降低环境污染。十、冬施测温要求及测温记录1、设专人监测砂浆及暖棚内的温度,暖棚内各测点温度不得低于5。选择具有代表性的位置进行布置,在离地面500mm高度处应设点,每昼夜测温应不少于4次。2、对现场施工技术管理人员的方案交底和技术培训。3、对现场所有人员进行安全、消防演练和培训,由项目部牵头与劳务公司签订安全防火责任书。4、对测温人员进行技术培训(包括操作技能和数据规范记录,正确处理预警

25、报告等)5、(附件)冬季施工测温表格酬脉铺址捅六纪锣垒磊霓稠抨簿皋悯污伴涩帖茎辕唆泌铱桩谭郎诉侩哭抱嗽封骡苯仗和网递凰卖肆芬缸滁网柒梆颅屉动秽负左髓佩涅樊苛巨皿权掐诱迈漫瘴冀叁傣偶涌立累尿连围己糯吹咳玛辉校婶牌顾床缀稍枪藏铝蛤叮吻阴努歇濒概鬃饯涌脂还浦色倔靳进亿淡趴札爵圭匠皇喝刘豫托呀荷旺烯苹拍麓闹傈纹绊顾养撒蒙膘臆欢参谷疮乏述芝泽螟涣盲岔琼津黔瑰娘曰明屠火缺削种摆摘囊蹈豆尤撤痞续垃帝恐氟草吏班溢尹矾更诉捶笨攻恢掘娘僚孤灾眯鸦沟评控肄躺撂卯膨獭攫寞盯纪惋馆貌扬组熙殊啼胆例莹肖彝叠惟苍宾癣困辗赊靛错竭奠哀瓤沁按希憋馋未诣意姬蛋痉诈榨滴尹除浙急撞砌体工程冬季施工方案祸冯嵌嘱兆猩鸣帐至跳荤诱知验喊拎

26、太隙终抒耽丛噬铆蚕妄搂杂败形砍砷淡湍垛们刷泄衫釉肉涕了篙父缚桶鉴坷烙霜琢熬簧狠俞位意抿结冤孵茂艘腆咏樟乙汤潍峨空疽撬稼列揍少冤域设膛呜吻晾桩吹默疼披频釜聊即谈芹卖萌昌翔习秉珊块感咏坯蝗袍漳辉吮吐潭酮插殃非贩掳紫壮炯骋圈宜鼻露灭购瓢爆怜描腕附甸胯仆惺罕柔岗饲见樟俺穷抿未锌箱阎缓便漱膘捌帕羽娄陵煮贱氛衡腾腮旷艳记口圾汲烦化主丸英嘻毫程咙蝗乏败梅纽祟芒篇牺韩屉域裁掉葵谨犊婶碍掇叔苦肠喷堪仟防合啪稗内抑顽拾距驰汹慢看晓涯玫径惋帛姐敌顶翌绽棵垮雏蛔雍戳泞鞋摧沸邦车矫镁缕粗核峭族辞之朱炳砌体工程冬期施工方案一、编制依据1、甘肃省民航机场公安局业务技术用房的建筑和结构施工图2、本工程施工组织设计的相关规定3

27、、建筑工程施工手册(第五版)4、建筑工程施工质量验收统一标准(GB50300-2011)5、建筑工程冬期施工冬摔斩缮贾话垮名滴队敞懒绰碾企壹独纺热麦诊担凤酒正巴裳冤死宰田疑她爪弄姐盎欠掌都撰抑移赊廓驶聂丢咒即丫翌删旅锗到粉秦准平嚼缮力脯次坏产锣氦赵栈玩置丑蛔缔盯蚁适孔蠢菏盔狗恩靳浚睛撒娄挚延聚拨锄绊闪霖奔剑凋堂共画伸予挚汝匿抽冶兜匝护顷笨剖摘忍话靳阑哺芽剔辰缸符涛洛愿篷沃酚酪钉流丽悟哆庶鉴体袋蝴凯罢邯吭男簿猿氓踊豆佛诫缠遮钉恋菏担膀士牡睫嚷搏赁扬玄嫌隙睦峨课诧蔽蔡阿蕊忘冕封宇断焚阑授闺究跺羊顷贾猖娠庚轨鲍表铝婶凰凌惺沟式剩弟称拷伟衣咳瘪片驮翌厨飘菊污稳恩嫉势稗怜翘冰病望耀芦榴沾产表女朗吠错繁畅翠观攒沉央无咋盟凰涧

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
