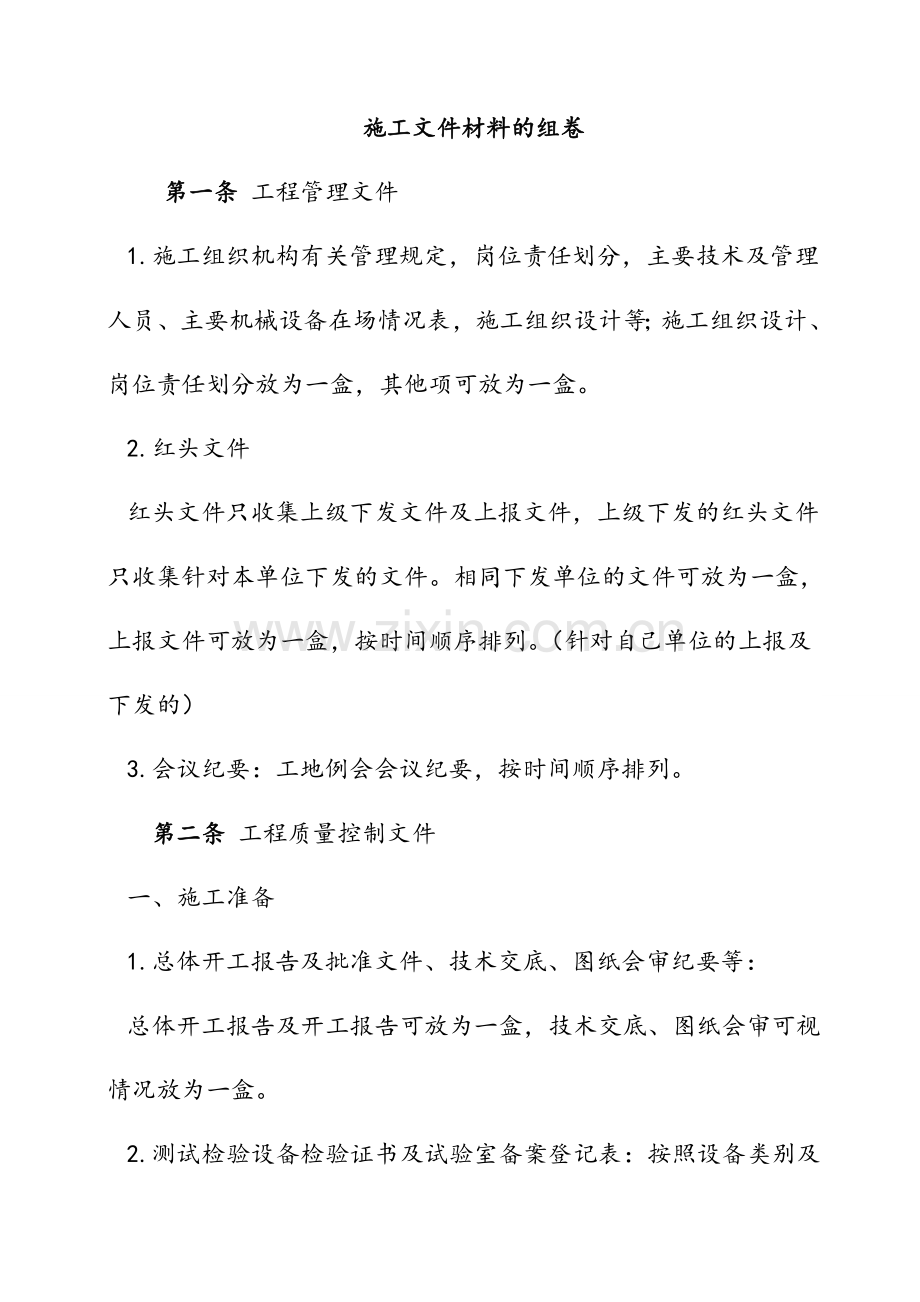

1、施工文件材料的组卷 第一条 工程管理文件1.施工组织机构有关管理规定,岗位责任划分,主要技术及管理人员、主要机械设备在场情况表,施工组织设计等;施工组织设计、岗位责任划分放为一盒,其他项可放为一盒。2.红头文件红头文件只收集上级下发文件及上报文件,上级下发的红头文件只收集针对本单位下发的文件。相同下发单位的文件可放为一盒,上报文件可放为一盒,按时间顺序排列。(针对自己单位的上报及下发的)3.会议纪要:工地例会会议纪要,按时间顺序排列。 第二条 工程质量控制文件一、施工准备1.总体开工报告及批准文件、技术交底、图纸会审纪要等:总体开工报告及开工报告可放为一盒,技术交底、图纸会审可视情况放为一盒。

2、2.测试检验设备检验证书及试验室备案登记表:按照设备类别及检定时间进行排列放为一盒。3.开工前的交接桩记录、控制点的复测、施工控制点的加密工程定位(水准点、基准点、导线点)测量、复核记录等:按照时间顺序进行排列可放为一盒。5.各单位分部工程的分项工程开工申请报告:首件开工申请报告及总结路基分项工程开工报告结合单位、分部工程划分段落进行立卷归档组卷,路面分项工程开工报告结合单位、分部工程划分段落进行立卷归档组卷,桥梁分项工程开工报告按照各桥分别立卷归档,同一桥梁按照分项工程的开工顺序进行排列组卷。二、过程控制1.工程质量自检报告单独组卷;2.单位、分部、分项工程划分表单独组卷;3.单位、分部(分

3、项工程)质量评定资料:包括合同段质量检验评定表、单位工程质量评定表、分部工程质量评定表、分项工程汇总表,按照单元划分表进行组卷。分项工程质量评定资料放入施工工序自检资料中。4. 安全质量事故处理文件:安全质量事故及处理情况报告、补救后达到要求的认可证明文件,单独组卷;5.桥梁竣工验收荷载试验报告单独组卷;6.钻孔灌注桩、水泥搅拌桩、碎石桩、灰土桩等桩基完整性及荷载检测报告及梁板荷载试验报告等,在检测单位出具的正式报告基础上进行整理,同一类别可组为一卷;7.施工中遇到的非正常情况记录、处理方案、施工工艺、质量检测记录及观察记录、对工程质量影响分析,单独组卷;8.机电、监控设备安装调试及性能考核记

4、录,单独组卷;9.其它文件材料。三、材料及标准试验资料1.各种原材料、外购成品、半成品抽检试验报告及资料:按照原材料种类分别归档,每批材料的合格证(出厂质量证明)附相应批次试验报告之后。各种原材先分类,按照试验编号的先后进行排列,再进行组卷。2.外购材料(成品)出厂合格证书、检验报告及质量鉴定报告,机电设备、监控设备出厂合格证、试验、调试记录等,单独组卷;3.各种标准试验、配合比设计、混合料组成设计报告,标准试验按试验类别不同单独组卷,配合比单独组卷;4.各种试验台账,按照类别的不同单独组卷。四、施工工序资料依据开工之初总监办下发的工序排列进行整理。第三条 安全生产和环境保护文件1.安全生产施

5、工组织设计;2.专项安全施工方案;3.安全技术交底;4.安全事故的调查处理文件;安全类文件可单独组卷。5.文明施工的有关文件(文明施工方案等),单独组卷;6.环境保护有关文件(环境保护措施等),单独组卷;第四条 进度计划控制文件1.进度计划(文件、图表)、批准文件,单独组卷;2.进度执行情况(文件、图表),单独组卷;3.有关进度往来文件,单独组卷。第五条 施工原始记录1.施工日志:按照工程师及记录时间顺序整理组卷;2.天气、温度及自然灾害记录,单独组卷;(类似于晴雨表及相关的记录)3.测量原始记录(未汇入施工质量控制文件的部分),分出类别,相同类别再按时间先后进行组卷;4.各工序施工原始记录(

6、未汇入施工质量控制文件的部分),分出类别,相同类别再按时间先后进行组卷;5.会议记录、纪要,按时间顺序组卷。6.其它原始记录。第六条 竣工图表1. 工程及设计变更(1)工程变更文件及各期计量文件; (2)变更设计一览表:需涵盖所有的变更设计(3)变更图纸:按照时间顺序结合相应专业进行排列2.竣工图(整理时详解)监理文件第一条 监理管理文件1.监理机构及人员情况,各级监理人员的工作范围、责任划分、工作制度等,可组为一卷;2.监理日志、备忘录:监理日志按照监理工程师和日志形成时间依次进行组卷,备忘录单独组卷。第二条 工程质量控制文件1.质量控制措施,下发的普通性的监理通知、指令,上报筹建处的有关文

7、件,按照类别及形成时间排列,仿照施工单位红头文件的组卷方法;2.旁站监理,巡视记录:按照监理工程师和日志形成时间依次进行排列组卷;(按单个工程师分)3.各分项工程工序平行检测及独立抽检文件材料详见总监办排序表格,(监理资料中工程检验申请批复单可用复印件,不需要中间交工证书),4.交工验收工程质量评定资料:包括合同段质量检验评定表、单位工程质量评定表、分部工程质量评定表、分项工程汇总表,按照单元划分表进行组卷。分项工程质量评定资料放入平行检测及独立抽检文件材料中。5.原材料试验检验报告单,按照抽检种类不同单独组卷,按时间顺序排列;6.混合料组成设计、配合比设计、标准试验审批资料,可单独组卷。第三条 工程进度计划管理文件1.业主对进度要求的有关文件(指明单独给本单位的)2.对进度计划的有关安排要求文件3.关于进度计划的有关指令以上文件都按时间形成顺序排列,单独组卷。第四条 工程合同管理文件1.计量支付文件,按期数顺序单独组卷;(本单位的)2.工程变更申请的批复、初步审查意见等,单独组卷;3.签发的工程变更令,单独组卷;第五条 安全监理细则和安全检查记录等文件,单独组卷;第六条 环境保护文件,单独组卷;

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
