收藏 分销(赏)

建筑工程创优方案.doc

上传人:精**** 文档编号:1658990 上传时间:2024-05-07 格式:DOC 页数:82 大小:4.64MB
下载 相关 举报
建筑工程创优方案.doc_第1页
第1页 / 共82页
建筑工程创优方案.doc_第2页
第2页 / 共82页
建筑工程创优方案.doc_第3页
第3页 / 共82页
建筑工程创优方案.doc_第4页
第4页 / 共82页
建筑工程创优方案.doc_第5页
第5页 / 共82页
点击查看更多>>
资源描述

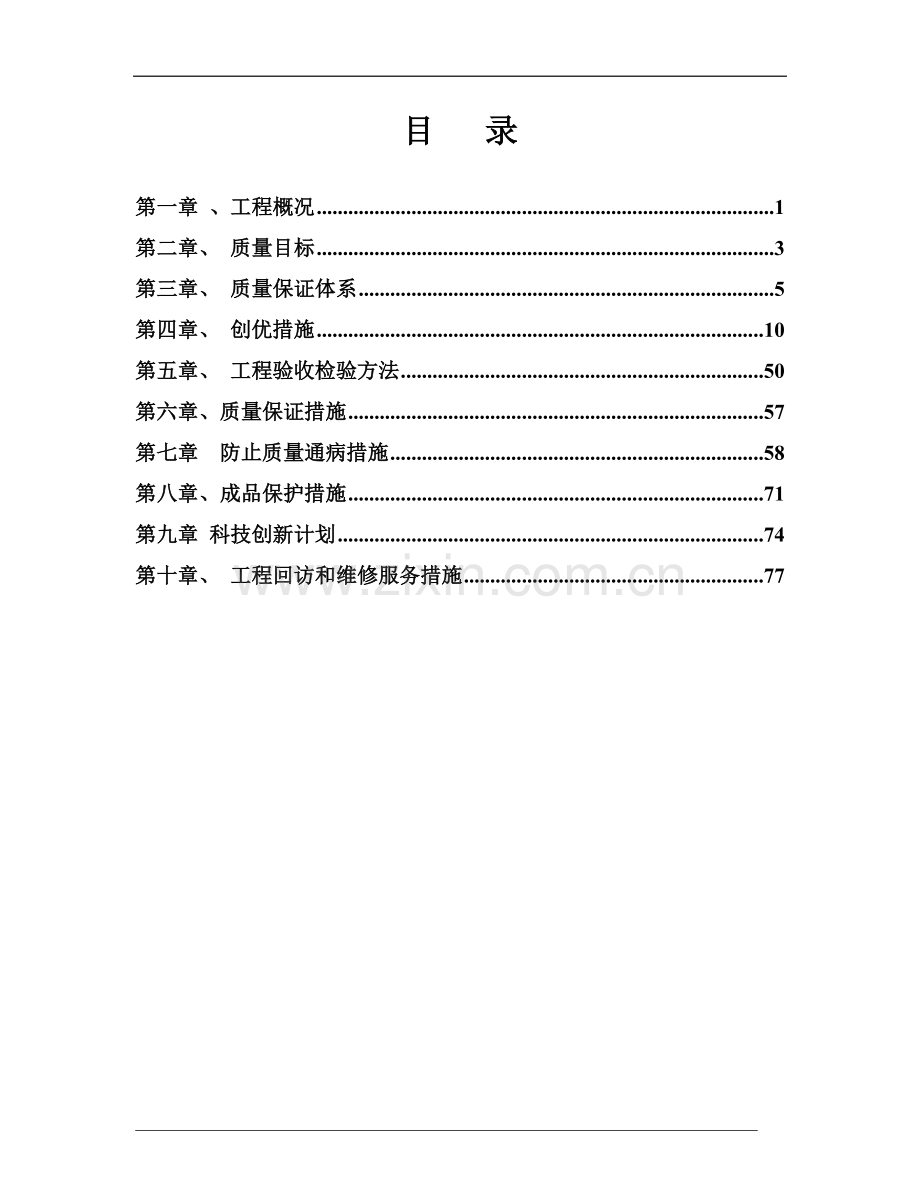

1、 南京海峡两岸海科新寓棚户区改造B区质量创优施工方案 编 制 人: 审 核 人: 审 批 人: 编制单位: 编制日期: 目 录第一章 、工程概况1第二章、 质量目标3第三章、 质量保证体系5第四章、 创优措施10第五章、 工程验收检验方法50第六章、质量保证措施57第七章防止质量通病措施58第八章、成品保护措施71第九章 科技创新计划74第十章、 工程回访和维修服务措施77 第一章 、工程概况1.1工程概况工程名称: 建设单位:设计单位监理单位:施工单位:勘查单位:量监督部门:建设地点:工程规模:总建筑面积114543.57平方米。1.1.1工程建筑概况 南京海峡两岸科工园海科新寓棚户区改造安

2、置房B区开发项目 一期工程,5-6、5-7、5-10、5-11、5-12、5-13、5-16、5-17、5-21、5-22、5-23、5-25及车库,其中5-6、5-7、5-10、5-11、5-12、5-13栋为高层住宅楼,剪力墙结构,均设1层地下室;5-16、5-17为配套商业,一期地下车库为地下一层,框架结构。5-21为开关站、5-22、5-23为配电房,建筑层数一层。 具体参数见下表:序号建筑栋号建筑面积m2地下层 数地上层 数总高度 m 用 途15-62038.1.1212469.9 住宅25-720380.112469.9住宅35-1020387.7112469.9住宅45-1110

3、681.4212469.9住宅55-129690.9712469.9住宅65-139691.4212469.9 住宅75-167712.941312.7商业85-172181.460311.5商业95-21171014.3开关站105-22120014.3配电房115-23120014.3配电房125-25120114.3配电房13地下车库12905.43103.4地下机动车库主要建筑做法:外墙面:仿石涂料+纤维增强水泥轻质保温板(FLC板)建筑楼地面:水泥楼(地)面、 地砖楼(地)面 、细石砼垫层楼面内墙面:石膏基无机保温防裂砂浆、水泥砂浆、乳胶漆内墙 、釉面砖、 顶棚:乳胶漆顶棚、水泥砂浆

4、、防霉涂料(地下室顶) 地下室外防水:1.5LOCA自粘防水卷材 厨卫防水:1.5厚型JS防水涂料 屋面防水:防水等级一级,共两道设防,矿棉1.5厚DTM 聚酯复合防水卷材室外:防滑地砖门窗工程: 塑钢门窗 1.1.2工程结构概况本工程抗震设防烈度为7度,建筑抗震设防类别为丙类,建筑结构安全等级为二级,地下工程防水等级为二级。本工程住宅主要为剪力墙结构,剪力墙抗震等级为三级,地基基础设计等级为甲级,设计使用年限为50年。本工程5-6/5-/5-25栋基础采用钻孔灌注桩桩基.地下车库设计抗拔桩。其余采用天然地基基础。5-6/5-11栋采用桩基础。基础形式为筏板基础,筏板地基土层为5-2层中风化泥

5、质粉砂岩。5-10/5-12/5-13栋采用天然基础,基础形式为筏板基础,筏板地基土为4层卵砾石。5-16/5-17基础形式为独立基础,基础以3层粉质粘土为持力层。车库采用天然地基,基础形式为筏板基础,基础持力层部分区域为2-1层粉质粘土,部分区域为3层粉质粘土。第二章、 质量目标1公司质量方针 本公司的质量方针:以质取胜,名牌推进,持续改进,创国内同行先进水平,为顾客提交满意的工程产品和服务。2工程质量目标 严格按照国家建筑安装工程施工验收规范要求,贯彻质量管理体系标准,确保工程一次性验收合格。确保市优质奖,争创:扬子杯奖。 3.工程质量目标分解为确保质量目标的实现,我们按照建筑工程施工质量

6、验收统一标准将本工程质量目标进行分解,特制定各节点、各分部工程的质量目标计划,以保证工程总的施工质量目标计划的实现。 质量目标分解表分部工程质量目标分项工程质量目标质量责任人地基与基础工程合格桩基合格施工员、质量员土方合格施工员、班长、质量员防水混凝土合格施工员、班长、质量员防水层合格施工员、班长、质量员模板合格施工员、班长、质量员钢筋合格(含保护层达90%及以上)施工员、班长、质量员混凝土合格施工员、班长、质量员后浇带混凝土合格施工员、班长、质量员砌砖合格施工员、班长、质量员混凝土结构缝处理合格施工员、班长、质量员主体工程合格模板合格施工员、班长、质量员钢筋合格(含保护层达90%及以上)施工

7、员、班长、质量员混凝土合格施工员、班长、质量员砌砖合格施工员、班长、质量员建筑装饰装修合格整体地面合格施工员、班长、质量员板块地面合格施工员、班长、质量员门窗制作合格厂家门窗安装合格施工员、班长、质量员一般抹灰合格施工员、班长、质量员装饰抹灰合格施工员、班长、质量员吊顶合格施工员、班长、质量员涂饰工程合格施工员、班长、质量员屋面工程合格找平层合格施工员、班长、质量员保温层合格施工员、班长、质量员防水卷材合格施工员、班长、质量员油膏嵌缝合格施工员、班长、质量员细石砼屋面合格施工员、班长、质量员建筑给排水及采暖合格室内给水系统合格施工员、班长、质量员室内排水系统合格施工员、班长、质量员卫生器具安装

8、合格施工员、班长、质量员接地防雷合格施工员、班长、质量员变配电室合格施工员、班长、质量员供电干线合格施工员、班长、质量员电气动力合格施工员、班长、质量员电气照明安装合格施工员、班长、质量员通风与空调工程合格送排风系统合格施工员、班长、质量员防排烟系统合格施工员、班长、质量员空调风系统合格施工员、班长、质量员空调水系统合格施工员、班长、质量员智能建筑合格火灾报警系统及消防联动合格施工员、班长、质量员4、工程创优领导小组按本工程创优目标,项目经理部成立创优领导小组,由项目经理任组长,项目各部门负责人参加。将工程的分部分项质量目标分解到各专业工程师,及时进行实施检查,评定;将目标分解落实到各施工工序

9、,确保创优目标的实现。各关键重点、难点工序负责人主抓关键过程,针对质量通病。项目经理项目技术负责人:项目质量责任人: 施 工 员(本专业施工质量责任人): 质 安 员(项目质量检查安全检查责任人):材料设备质量责任人:钢筋班长:对钢筋工程施工质量负责,兼本专业质量自检员油漆班长:对油漆施工质量负责,兼本专业质量自检员砼班长: 对砼工程专业施工质量负责,兼本专业质量自检员装饰班长:对装饰专业施工质量负责,兼本专业质量自检员木工班长:对模板工程施工质量负责,兼本专业质量自检员电工班长:对电气专业施工质量负责,兼本专业质量自检员管工班长:对管道专业施工质量负责,兼本专业质量自检员第三章、 质量保证体

10、系施工质量保证体系是确保工程施工质量的管理要素,而整个质量保证体系又可分为施工质量管理体系、施工质量控制体系两大部分。 (一)、施工质量管理体系 施工质量管理体系是整个施工质量能加以控制的关键,而本工程质量的优劣是对项目班子质量管理能力的最直接的评价,同样质量管理体系设置的科学性对质量管理工作的开展起到决定性的作用。 1施工质量管理组织 施工质量的管理组织是确保工程质量的保证,其设置的合理、完善与否将直接关系到整个质量保证体系能否顺利地运转及操作,在本工程中,我们将按公司质量体系程序文件来全面地进行质量的管理及控制。 2质量管理职责 (1)项目经理的质量职责:对整个工程的质量全面负责,并在保证

11、工程质量的前提下,平衡进度计划,经济效益等各项指标的完成,并督促项目所有管理人员树立质量第一的观念,确保项目质量保证计划的实施与落实。(2)项目总工程师(技术负责人)的质量职责:总工程师(技术负责人)应确保按照GB/T19001-2000 生产、安装和服务的质量保证模式标准要求建立、实施和保持项目部质量体系;经常向项目经理报告质量体系的运行情况,以作为质量体系改进的基础。同时,作为总工程师应组织编写各种方案、作业指导书、施工组织设计,审核分包单所提供的施工方案等,主持质量分析会,监督各施工管理人员质量职责的落实。(3)施工负责人质量职责:施工负责人作为负责生产的主管领导,应把工程质量放在首位,

12、在布置施工任务时,充分考虑施工难度对施工质量带来的影响,在检查正常生产工作时,严格按方案、作业指导书进行操作检查,按规范、标准组织自检、互检、交接检的内部验收。(4)质监人员的质量职责:质监人员作为项目对工程质量进行全面监督、检查的主要人员,要有相当丰富的施工经验和吃苦耐劳精神,在质量检查过程中要有相当强的预见性,可提供准确而齐备的检查数据,对出现的质量隐患及时发出整改通知书,并监督整改以达到相应的质量要求,并对已成型的质量问题有独立的处理能力。(5)施工员(工长)的质量职责:施工员(工长)作为施工现场的直接指挥者,首先其自身应树立质量第一的观念,并在施工过程中随时对作业班组进行质量检查,随时

13、指出作业班组的不规范操作,质量达不到要求的施工内容,要督促整改。施工员(工长)亦是各分项施工方案作业指导书的主要编制者,并应做好技术交底工作。3 施工质量管理体系施工质量管理体系的设置及运转均要围绕质量管理职责、质量控制来进行,只有在各质量管理部门职责明确、控制严格的前提下,才能使质量管理体系落到实处。本工程在管理过程中,将对这两个方面进行严格的控制。施工质量管理体系图:施工质量管理程序图:项目质量体系要素及职能分配表如下: 注:主管领导 主管部门(人) 相关部门(人)(二)、施工质量控制体系 质量保证体系是运用科学的管理模式,以质量为中心所制定的保证质量达到要求的循环系统,质量保证体系的设置

14、可使施工过程中有法可依,但关键是在于运转正常,只有正常运转的质保体系,才能直正达到控制质量的目的。而质量保证体系的正常动作必须以质量控制体系来予以实现。 1项目质量控制体系的依据 (1)公司质量体系文件;施工前学习和熟悉质量体系文件,使每个施工人员对质量的控制体系了解; (2)本工程的合同文件;(3)设计图纸;本工程的建施、结施、水施、电施等图纸; (4)国家现行的技术标准、规范; (5)公司管理规定。2施工质量控制体系 施工质量控制体系是按科学的程序运转,其运转的基本方式是PDCA的循环管理活动,它是通过计划、实施、检查、处理四个阶段把经营和生产过程的质量有机地联系起来,而形成一个高效的体系

15、来保证施工质量达到工程质量目标的保证。 首先,以我们提出的质量目标为依据,编制相应的分项工程质量目标计划,这个分目标计划应使在项目参与管理的全体人员均熟悉了解,做到心中有数。 其次,在目标计划制定后,各施工现场管理人员应组织相应的工作予施工班组实施,在实施过程中进行方式、方法的调整,以使工作标准完善。 再次,在实施过程中,无论是施工员还是质检人员均要加强检查,在检查中发现问题并及时解决,以使所有质量问题解决于施工之中,并同时对这些问题进行汇总,形成书面材料,以保证在今后或下次施工时不出现类似问题。 最后,在实施完成后,对成型的建筑产品或分部工程分次成型产品进行全面检查,以发现问题、追查原因,对

16、不同产生原因进行不同的处理方式,从人、物、方法、工艺、工序等方面进行讨论,并产生改进意见,再根据这些改进意见而使施工工序进入下次循环。 施工质量控制体系运转的保证: 项目领导班子成员应充分重视施工质量控制体系的运转的正常,支持有关人员开展的围绕质保体系的各项活动。 10 南京海峡两岸海科新寓棚户区改造B区 创优措施方案配备强有力的质量检查管理人员,作为质保体系中的中坚力量。 提供必要的资金,添置必要的设备,以确保体系运转的物质基础。 每周召开一次质量分析会,以使在质保体系运转过程中发现的问题进行处理和解决。 开展全面质量管理活动,使本工程的施工质量达到一个新的高度。 第四章、 创优措施一、施工

17、过程控制 1施工一般性质量控制措施 施工阶段性的质量控制措施主要分为三个阶段,并通过这三阶段来对本工程各分部分项工程的施工进行有效的阶段性质量控制。 (1)事前控制阶段 事前控制是在正式施工活动开始前进行的质量控制,事前控制是先导。事前控制,主要是建立完善的质量保证体系,质量管理体系,编制质量保证计划,制定现场的各种管理制度,完善计量及质量检测技术和手段。对工程项目施工所需的原材料、半成品、构配件进行质量检查和控制,并编制相应的检验计划。 进行设计交底,图纸会审等工作,并根据本工程特点确定施工流程、工艺及方法。对本工程将要采用的新技术新结构新工艺新材料均要审核其技术审定书及运用范围。检查现场的

18、测量标桩,建筑物的定位线及高程水准点等。并且事先进行施工技术交底编制作业指导书和施工方案等。 (2)事中控制阶段 事中控制阶段是指在施工过程中进行的 质量控制,是关键。主要有: 完善工序质量控制,把影响工序质量的因素都纳入管理范围。及时检查和审核质量统计分析资料和质量控制图标,抓住影响质量的关键问题进行处理和解决。 严格工序间交换检查,作好各项隐蔽验收工作,加强交检的落实,对达不到质量要求的前道工作给下道工序施工,直至质量符合要求为止。所有工序均实行三检制度 对完成的部分分项工程,按相应的质量验收标准和办法进行检查、验收。 审核设计变更和图纸修改。 同时,如施工中出现特殊情况,隐蔽工程未经验收

19、而擅自封闭,掩盖或使用无合格证的工程材料,或擅自变更替换工程材料等, 项目技术负责人有权向项目经理建议下达停工令。 (3)事后控制阶段 事后控制阶段是指对施工过的产品进行质量控制。按规定的质量验收标准和办法,对完成的单位工程,单项工程进行检查验收和评定。 整理所有的技术资料,并编目建档。 在保修阶段对段,对本工程进行维修。 2关键过程和特殊过程的质量控制措施 (1)施工计划的质量控制 作为项目部在编制施工总进度计划阶段性进度计划月施工进度计划等控制计划时,应充分考虑人财物及任务量的平衡,合理安排施工工序和施工计划,合理安排各工序的轮流作息时间,在确保工程安全及质量的前提下,充分发挥人的主观能动

20、性,把工期抓上去。 鉴于本工程施工条件不利,在施工中应树立其工程质量为本工程的最高宗旨。如果工期和质量两者发生矛盾,则应该把质量放在首位,工期必须服从质量,没有质量的保证也就没有工期的保证。 (2)施工技术的质量控制措施 施工技术的先进性、科学性、合理性决定了施工质量的优劣。发放图纸后,内业技术人员会同施工工长先对图纸进行深化、熟悉、了解,提出施工图纸中的问题,难点,错误,并在图纸及设计交底时予以解决。施工员在熟悉图纸,施工方案或作业指导书的前提下,合理地安排施工工序劳动力并向操作人员作好相应的技术交底工作,落实质量保证计划,质量目标计划,特别是对一些施工难点,特殊点,更应落实至班组每一个人。

21、而且应让他们了解本次交底的施工流程,施工进度,图纸要求,质量控制标准,以便操作人员心里有数,从而保证操作人员按要求施工,杜绝质量问题的出现。 在本工程施工过程中将采用二级交底模式进行技术交底。 在本工程中,将对以下的技术保证进行重点控制: 施工前各种翻样图,翻样单; 原材料的材质证明,合格证,复试报告; 基准线,控制轴线,高程标高的控制; 沉降观测; 78 混凝土,砂浆配合比的试配及强度报告。 (3)施工操作中的质量控制措施 施工操作人员是工程质量的直接责任者,故从施工操作人员自身的素质以及对他们的管理均有严格的要求,对操作人员加强质量意识的同时,加强管理,以确保操作过程中的质量要求 首先,对

22、每个进入本项目施工的人员,均要求达到一定的技术等级,具有相应的操作技能,特殊工种必须持证上岗。对每个进场的劳动力进行考核,同时,在施工中进行考察,对不合格的施工人员坚决退场,以保证操作者本身具有合格的技术素质。 其次,加强对每个施工人员的质量意识教育,提高他们的质量意识,自觉按程序规程进行操作,在质量控制上加强其自觉性。 再次,施工管理人员,特别是施工员(工长)及质检人员,应随时对操作人员所施工的内容,过程进行检查,在现场为他们解决施工难点,进行质量标准的措施,对达不到质量要求及标准的部位,要求操作者整改。 最后,在施工中各工序要坚持自检,互检,专业检制度,在整个施工过程中做到工前有交底,工后

23、有验收的“一条龙”操作管理方式,以确保工程质量 (4)施工材料的质量控制措施 施工材料的质量,尤其是由于结构施工的材料质量,将会直接影响到整个工程结构安全,故在各种材料进场时,一定要求供应商随货提供产品的合格证或报告书;同时对钢材,水泥等及时作复试和分析报告,只有当复试报告,分析报告等全部合格方能允许由于施工。 为保证材料质量,要求材料管理部门严格按公司程序文件,规定及相关质量体系文件进行操作及管理。对采购的原材料构(配)件半成品等,均要建立完善的验收及送检制度,杜绝不合格材料进入现场,更不允许不合格材料用于施工。 在材料工艺和使用过程中,必须做到“四验”,“三把关”。即“验规格,验品种,验数

24、量,验质量”,“材料验收人员把关,技术质量试验员把关,操作人员把关,以保证用于本工程上的各种材料均是合格优质的材料。 二、分部分项工程创优措施(一)、测量工程1.1 测量工程质量保证重点a、选用精密仪器,分析各种影响因素,结合计算机技术,实施科学周密的测量方案;b、做好现场的测量标桩、建筑物的定位线及高程水准点的保护,定期复核;c、仪器专人专用,定期检验校核。1.2 质量控制流程图1.2.1 测量允许偏差施工测量允许偏差表(二)、地下防水工程1、卷材阴阳角部处理阴阳角(此处的阴阳角专指三维交叉部位)在防水层施工中,数量诸多,也是防水层薄弱的部位之一,该处的通常做法是由施工作业人员按照下图方式现

25、场裁剪和安装:2、穿墙管防水构造3、阴阳角部位做成圆弧形,阴角最小半径50mm,阳角最小半径20mm。(三)、后浇带防水施工1、底板后浇带模板该工程底板后浇带比较多,长度比较长,厚度有500、1000、1600三种,为确保后浇带的施工质量,经项目部研究决定对该底板后浇带侧模一律采用双层密目钢丝网免拆模板, 钢丝网便于穿筋和连续绑扎钢筋。 2、顶板后浇带模板3、后浇带施工质量关键要求1)、砼的浇筑应密实,成型应精确,应特别注意新旧砼界面处的砼密实度。2)、砼浇筑后应覆盖保湿养护。3)、防水后浇带的施工应注意界面的清理及钢板止水带的保护,并保证防水功能技术措施的落实。严禁后浇带处有渗漏现象。 止水

26、钢板遇转角柱做法(四)、钢筋工程1、钢筋堆放要求原材、成型钢筋应按施工平面布置图按指定地点摆放,堆放场地用C25混凝土硬化并用垫木(高度200mm)垫高并按一头码放整齐,防止钢筋变形、锈蚀、油污。为了方便对成型钢筋检查及方便清料,原材及成品钢筋堆放场地必须设有明显标识牌,钢筋原材标识牌上应注明钢筋进场时间、钢筋规格、长度、产地、受检状态、检验人等;成品钢筋标识牌上应注明钢筋规格、钢筋简图、使用部位、受检状态、加工制作人及检验人等。钢筋标识牌内容见下图。钢筋原材标识牌进场时间: 年 月 日钢筋规格: 长度:产 地:受检状态:检 验 人:400500400成品钢筋标识牌规 格:简 图:使用部位:受

27、检状态:制 作 人: 检验人:400500400钢筋原材料验收质量控制流程图2、钢筋加工本工程钢筋全部在现场加工,直径14的钢筋均采用直螺纹机械连接。钢筋加工控制重点为箍筋加工、直螺纹接头的加工、以及梯子筋、定距框、马凳、双F卡的加工质量。(1)箍筋加工根据砼结构工程施工质量验收规范规定:对有抗震要求的结构箍筋的末端做135弯钩,一般结构不小于90,其圆弧弯曲直径D为钢筋直径的4倍。对有抗震要求的结构箍筋平直部分长度是钢筋直径的10倍,一般结构不应小于钢筋直径的5倍。加工好的箍筋平直部分长度一致,双支水平(2)、箍筋检查箍筋加工完后,要求用“箍筋检查模具”进行检查,确保加工出来的每个箍筋尺寸、

28、弯钩长度、角度符合标准(见下图)。(3)、直螺纹加工操作工人应参加技术规程培训,考核合格后持证上岗。钢筋应先调直再用砂轮切割机下料,切口端面应与钢筋轴线垂直,不得有马蹄形或翘曲。加工丝头的牙形、螺纹必须与连接套的牙形、螺距一致,有效丝扣段内的秃牙部分累计长度小于一扣周长的1/2。加工完的丝头按照钢筋机械连接通用技术规程标准进行自检,自检时必须用相应规格的“环规、丝头卡板”逐个检查,检查合格的丝头应戴上保护帽,加工不合格的丝头应重新加工,再次检查合格方可使用。接头的现场检验按验收批进行。(4)梯子筋、定距框、马凳、双F卡的加工梯子筋的加工应根据墙厚、钢筋设计间距在标准模具内加工,梯子筋中的顶模棍

29、采用无齿锯切割;定距框根据柱(暗柱)的断面尺寸、钢筋设计间距在标准模具内加工,定距框中的顶模棍采用无齿锯切割;双F卡的加工根据墙厚在标准模具内加工,双F卡中的顶模棍采用无齿锯切割;马凳的加工根据板厚、铺设方向及钢筋保护层确定其高度进行加工。梯子筋、定距框、马凳、双F卡成品及其相应模具应纳入预检中,梯子筋、定距框的分档间距应准确,顶模棍两端伸出长度一致,马凳高度应准确,双F卡的卡口位置应准确且顶模棍两端伸出长度一致。梯子筋、定距框、马凳、双F卡应根据墙厚、板厚、钢筋粗细选用合适的钢筋作为骨架,焊接应牢固,其刚度应附合支撑要求。3、钢筋定位(1)、竖向梯子筋绑扎墙体水平钢筋采用竖向梯子筋控制。竖向

30、梯子筋采用比墙体竖筋大一级的钢筋焊制,以代替墙筋,做法如图:(2)、水平梯子筋绑扎墙体竖向钢筋采用水平梯子筋控制。水平梯子筋采用14钢筋焊制做法如图:墙体梯子筋控制模板位置,钢筋保护层厚度及位置(3)、墙体保护层厚度控制(4)、框架柱定距框柱子钢筋防污染措施(5)、钢筋支撑马凳板钢筋板厚控制采用支垫马凳的方法进行控制,板筋上铁铺放在专用马凳上,马凳的钢筋直径应确保承受荷载不变形,马凳位于上下铁之间成梅花形布置,马凳与上下铁之间必须绑扎牢固。a、基础底板马凳示意图:d、楼板钢筋马凳示意图:4、钢筋绑扎工程质量控制流(五)模板工程1、墙模板下口限位在浇筑顶板混凝土时在墙内插顶模棍的措施筋,措施筋采

31、用12的废钢筋头。在支设模板前将顶模棍点焊在措施筋上,顶模棍要求拉通线焊接,两头伸出长度一致,顶模棍总长比墙厚小2mm,其端头要刷防锈漆。在墙模板下口焊顶模棍是为了控制墙下口截面准确,同时在紧固螺栓及加固支撑时保证模板不跑位、不向一边歪斜。墙模板下口限位见下图。2、墙模板中间及上口限位3、梁起拱操作本工程采用硬起拱。具体方法为:梁底模或房间格栅铺好后,按建筑0.5m标高线(按0.5m控制标高拉小白线,小白线要松紧适度)量好下返尺寸(即500mm+板厚-起拱高度)从中间向两端起拱,起拱时直接抬高钢管(对于梁)或调高螺旋支撑(对于顶板),严禁采用木楔起拱(浇筑混凝土易滑脱)。起拱要求弧线顺直,不要

32、起折段形拱,也不要起倒拱。顶板起拱图4、模板使用前刷涂脱模剂5、模板工程安装检验及质量控制流程:模板安装的允许偏差及检验方法项次项 目允许偏差(mm)检验方法1轴线位移基 础5尺量检查柱墙梁32标 高+2,-5用水准仪或拉线尺量检查3截面尺寸基 础10尺量检查柱墙梁+2,-54每层垂直度3用2m托线板检查5相邻两板表面高低差2用直尺和尺量检查6表面平整度5用2m靠尺和楔形塞尺检查7预埋钢板中心线3拉线和尺量检查8预埋管预留孔中心线39预埋螺栓中 心 线2外露长度+10,-010预 留 洞中 心 线10截面内部尺寸+10,-0 模板工程质量控制流程图3)、地下室外墙采用新型止水杆螺杆材料:模板、

33、止水螺杆、干硬性防水砂浆、膨胀剂、水泥浆防水涂料工具:榔头、扳手、柱形刷、抹子、捣棍、灰板、刷子、工序:安装内侧模板-安装螺杆-安装外侧模板-浇筑砼-拆模-清孔-干硬性防水砂浆封堵-刷防水涂料工艺方法:安装模板控制线支好地下室外侧内墙模板,在模板上开孔,间距450,避开钢筋,安装新型中间防水两端可拆卸重复利用止水螺杆,在外侧模螺杆对应位置开孔并安装外侧模板,分层浇筑。松掉螺帽及拆除模板加固设施料。用扳手卸掉两端可周转使用部分,拆除模板。用柱形刷清理孔内杂物,并在施工前3小时湿润。填塞微膨胀干硬性防水砂浆与墙面平齐。表面刷一道水泥基防水涂料,洒水养护不少于3天。控制要点:加固、浇筑、清孔、填塞、

34、防水质量要求:螺栓孔端头填塞密实,防水处理到位。做法详图:(六)、混凝土工程1、墙体事先熟悉图纸并现场观察哪儿有洞口、哪儿有连梁、哪儿钢筋稠密做到心中有数,保证浇筑时分清部位,对重点部位加强振捣,特别是钢筋密集处、窗下口处必要时辅以铁锤击打该处模板表面,促使混凝土振捣密实。另外每道墙体振捣人员落实到位,实行挂牌制,保证振捣有序,避免局部漏振。浇筑前,先在底部均匀浇筑50mm厚与墙体混凝土成分相同的水泥砂浆,以免底部出现蜂窝现象。混凝土采用布料机分层下料、门窗洞口为防止下料挤偏要求对称下料;用50振捣棒分层振捣、门窗洞口处要求同时振捣(钢筋稠密处采用30振捣棒),分层下料及振捣厚度为40cm。现

35、场操作时采用标尺杆控制(标尺杆见下图)。分层厚度标尺杆振捣棒在墙内采用“一字型”振捣,振捣棒移动间距为400mm(见下图),振捣时快插慢拔,振捣时间以观察混凝土表面无气泡,混凝土不再下沉、表面泛浆为准(夜间施工时配合手电筒照明)。振捣上层时振捣棒插入下层混凝土50mm交叉振捣,确保混凝土振捣后无隔离层。振捣棒插入点示意图减少混凝土表面气泡措施:采用分层下料、分层振捣、振点移动均匀、振捣中快插慢拨、振捣时间以混凝土表面泛浆为宜。本工程墙体混凝土的初凝时间为56h,在下层混凝土初凝前必须开始上层混凝土的浇筑,使之不出现施工冷缝。2、楼板测量工抄出楼层标高建筑0.5米线,并用红三角标记在暗柱主筋上,

36、浇筑人员用小白线在暗柱主筋上牵出标高线,标高线要松紧适度。浇筑前用高压气泵将绑扎丝、铁钉、杂物等清理干净;用水湿润模板。楼板混凝土的虚铺厚度要略厚于板厚,用振捣器顺浇筑方向边浇筑边振捣,借助标高线用卷尺随时检查混凝土厚度及表面标高。振点均匀排列、逐点移动、顺序进行、不得遗漏。振捣完毕后至少找平三遍:第一遍借助建筑0.5m线用2m长长刮杠初步找平,并用木抹子细致找平;第二遍在收水后且初凝前用木抹子拍打提浆、搓压密实;最后一遍在混凝土终凝前用铁抹子压光,并用软硬适中的塑料扫帚对混凝土表面扫毛,要求顺着一个方向扫毛,扫毛纹路要清晰均匀、方向及深浅一致。在墙体两侧支模板的底部100mm宽范围用铁抹子压

37、光,该位置混凝土表面的平整度要求控制在2mm以内。3、 楼梯混凝土浇注和振捣:楼梯间平台板与楼梯一般钢筋较细,故不得踩踏,不得碰撞预埋件和各种管线,以免发生位移,进行混凝土浇注时应自下而上,先振实平台板及楼梯板混凝土,达到踏步位置时再与踏步混凝土一起浇注,连续向上推进,并随时用木抹子将表面抹平。4、混凝土养护1)常温条件下养护剪力墙、柱拆除模板后进行浇水养护;水平结构的梁、板在混凝土终凝后及时浇水养护,为防止水分蒸发过快而使混凝土失水,在表面用麻袋覆盖。普通混凝土常温下浇水养护不少于7天,每天浇水次数以使混凝土表面处于湿润状态为宜。混凝土的养护要成立专门养护小组进行,特别是前三天要养护及时。2

38、)冬施期间养护采用综合蓄热法养护。根据室外环境温度及测温情况及时增减阻燃草帘被,并对拆除模板及保温层后的混凝土表面用塑料布进行保湿养护。3) 水平结构的梁、板在混凝土强度达到1.2Mpa以后,始允许操作人员在上行走,进行一些轻便工作,但不得有冲击性操作。5、大体积混凝土的质量控制大体积混凝土使用的各种原材、掺合料、外加剂均应具有产品合格证书和性能检验报告;其品种、规格、性能必须符合现行国家产品标准和阜阳市建设主管部门颁发的相关规定,同时应符合施工配合比对材料的相关特殊要求。大体积混凝土浇筑分层分段进行,在浇筑前作出分段及浇筑平面走向示意图,并进行浇筑分层厚度的验算。混凝土浇筑时,缩短架管和接管

39、时间。混凝土浇筑速度应均匀,同时要加强振捣,提高混凝土的密实度。大体积混凝土浇筑过程中,随时复核钢筋的位置,出现钢筋产生位移时,要采取措施纠正,以保证其位置正确。在底板每层混凝土浇筑接近尾声时,将泌水排集到边角处,然后用吸水泵将水抽出。浇筑完毕的混凝土初凝后,表面盖薄膜麻袋养护,养护期不少于14d,并设专人负责混凝土的养护工作。采用信息化动态温控系统监测混凝土温度变化。大体积混凝土浇筑后,立即进行温度监测,由专人负责计算机监测记录与分析。测温时间不小于14d,测温过程中若发现内外混凝土温差25时,要采取有效措施,如增加覆盖保温等。当温差25时,可停止测温。如测温结果标准偏差较大,应继续测温监控

40、。6、混凝土试块留置泵送混凝土必须计量准确并用机械搅拌,搅拌时间要符合施工规范的规定。在混凝土浇注时,用于检查结构构件混凝土强度的试块,应在混凝土浇注地点随机抽取,取样与试块留置应符合以下规定:每拌制100盘且不超过100m3的同一配合比的混凝土,取样不得少于一次;每工作班拌制的同配合比的混凝土不足100盘时,取样不得少于一次;当一次连续浇注超过1000 m3时,同一配合比的混凝土每200 m3取样不得少于一次;每一楼层、同一配合比的混凝土,取样不得少于一次;防水砼抗渗试块按规范规定每500M3至少成型1组试块,单位工程不得少于2组。每次取样应至少留置一组标准养护试块,同条件养护试块的留置方式

41、和取样数量应符合以下要求:同条件养护试块所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定;对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试块;同一强度等级的同条件养护试块,其留置的数量应根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组;同条件养护试块拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法;同条件养护试块应在达到等效养护龄期时进行强度试验。等效养护龄期应根据同条件养护试块强度与标准养护条件下28d龄期试块强度相等的原则确定。具体确定应符合GB502042002的相关规定。混凝土工程质量控制图(七)、砌体工程1、填充墙砌筑时,必须按设计要求的位置和间距,凿出砼墙面的砖墙拉结筋砌入墙体内,同时砌墙必须按操作规程要求拉设麻线,立皮数杆进行组砌,确保墙体砌筑质量,各楼层墙体随砼结构楼层的施工进度情况,同步逐层进行砌筑。2、施工时,必须严格按照设计图纸节点要求及材料特性情况,合理安排工序搭接,加强层层把关验收,确保工程结构施工质量。3、现场用砂应根据实际情况测量含水率,调整配合比。4、砂浆按要求做立方体试块,并按要求标识、拆摸、养护、送验。5、砌体与上层钢筋砼梁、板接触处,用侧砖或立砖斜砌挤紧。墙体顶部斜砖应用标准砖并由专人切割其上、下角,使斜砖砌好后上下口水平,并且斜砖要统一尺寸和标高,斜砌部分的两端小三角用专门制

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
