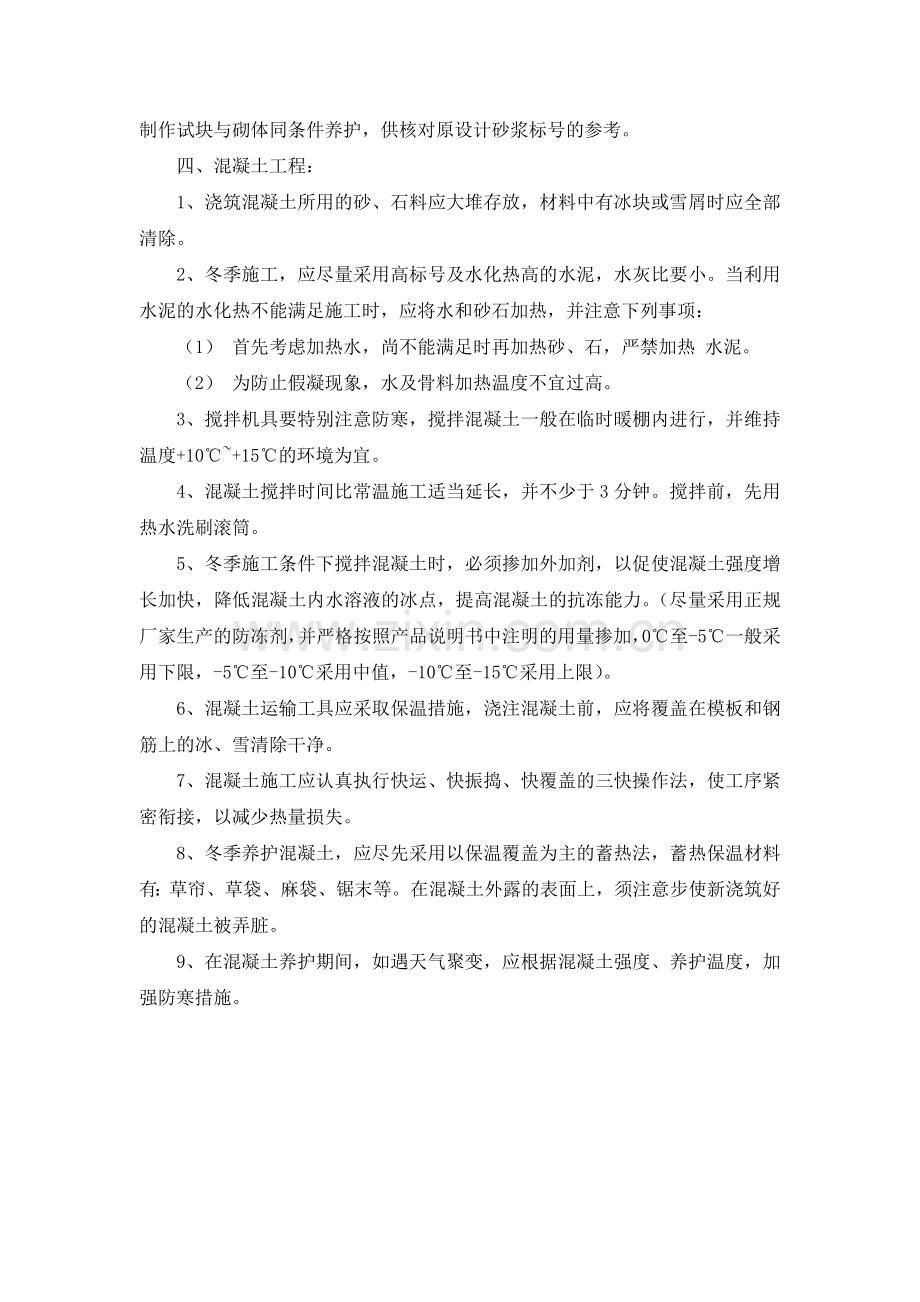

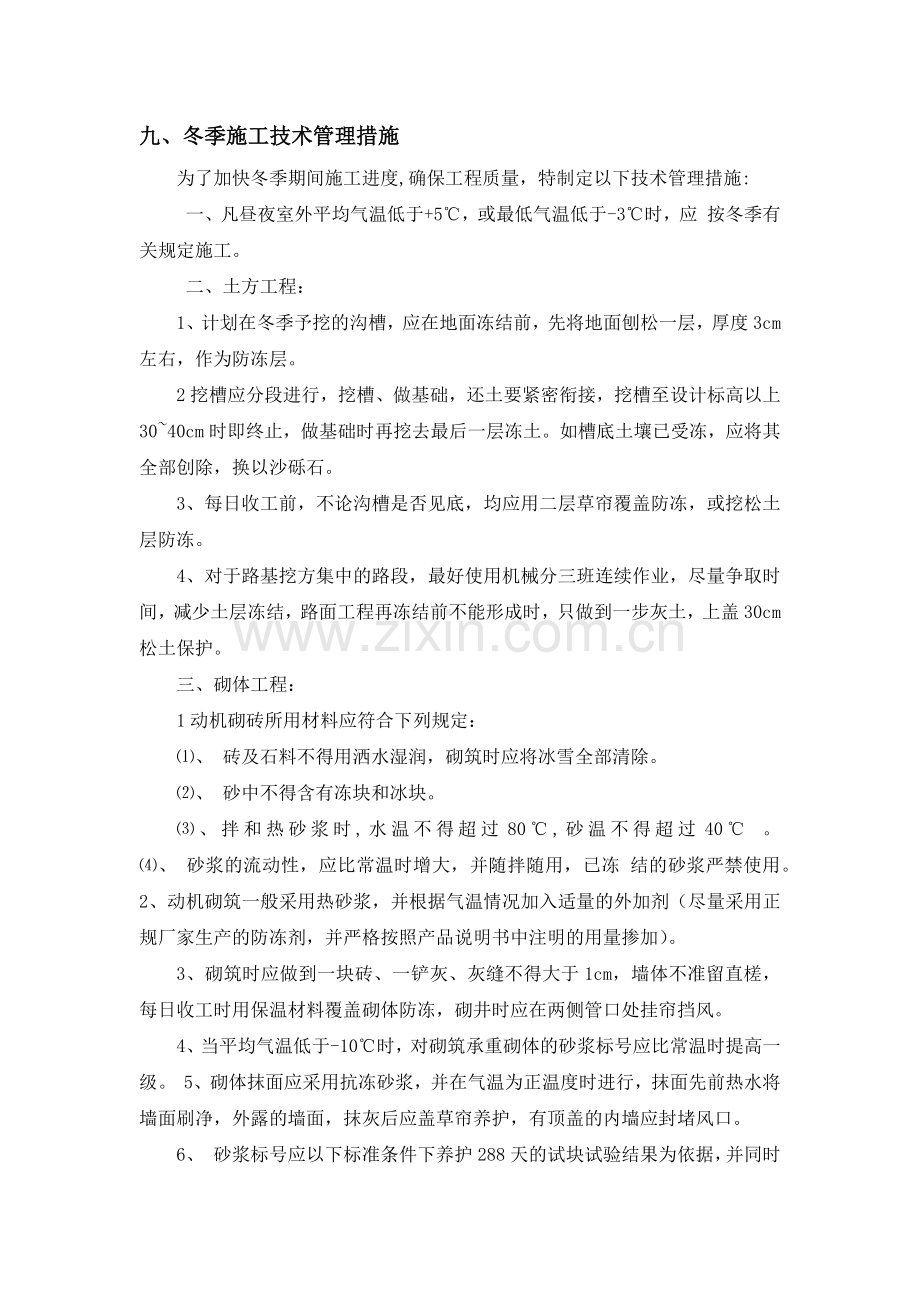

1、九、冬季施工技术管理措施为了加快冬季期间施工进度,确保工程质量,特制定以下技术管理措施: 一、凡昼夜室外平均气温低于+5,或最低气温低于-3时,应 按冬季有关规定施工。 二、土方工程: 1、计划在冬季予挖的沟槽,应在地面冻结前,先将地面刨松一层,厚度3cm左右,作为防冻层。2挖槽应分段进行,挖槽、做基础,还土要紧密衔接,挖槽至设计标高以上3040cm时即终止,做基础时再挖去最后一层冻土。如槽底土壤已受冻,应将其全部创除,换以沙砾石。3、每日收工前,不论沟槽是否见底,均应用二层草帘覆盖防冻,或挖松土层防冻。4、对于路基挖方集中的路段,最好使用机械分三班连续作业,尽量争取时间,减少土层冻结,路面工

2、程再冻结前不能形成时,只做到一步灰土,上盖30cm松土保护。三、砌体工程:1动机砌砖所用材料应符合下列规定:、 砖及石料不得用洒水湿润,砌筑时应将冰雪全部清除。、 砂中不得含有冻块和冰块。、拌和热砂浆时,水温不得超过80,砂温不得超过40 。 、 砂浆的流动性,应比常温时增大,并随拌随用,已冻 结的砂浆严禁使用。 2、动机砌筑一般采用热砂浆,并根据气温情况加入适量的外加剂(尽量采用正规厂家生产的防冻剂,并严格按照产品说明书中注明的用量掺加)。3、砌筑时应做到一块砖、一铲灰、灰缝不得大于1cm,墙体不准留直槎,每日收工时用保温材料覆盖砌体防冻,砌井时应在两侧管口处挂帘挡风。4、当平均气温低于-1

3、0时,对砌筑承重砌体的砂浆标号应比常温时提高一级。 5、砌体抹面应采用抗冻砂浆,并在气温为正温度时进行,抹面先前热水将墙面刷净,外露的墙面,抹灰后应盖草帘养护,有顶盖的内墙应封堵风口。6、 砂浆标号应以下标准条件下养护288天的试块试验结果为依据,并同时制作试块与砌体同条件养护,供核对原设计砂浆标号的参考。四、混凝土工程:1、浇筑混凝土所用的砂、石料应大堆存放,材料中有冰块或雪屑时应全部清除。2、冬季施工,应尽量采用高标号及水化热高的水泥,水灰比要小。当利用水泥的水化热不能满足施工时,应将水和砂石加热,并注意下列事项:(1) 首先考虑加热水,尚不能满足时再加热砂、石,严禁加热 水泥。(2) 为

4、防止假凝现象,水及骨料加热温度不宜过高。3、搅拌机具要特别注意防寒,搅拌混凝土一般在临时暖棚内进行,并维持温度+10+15的环境为宜。4、混凝土搅拌时间比常温施工适当延长,并不少于3分钟。搅拌前,先用热水洗刷滚筒。5、冬季施工条件下搅拌混凝土时,必须掺加外加剂,以促使混凝土强度增长加快,降低混凝土内水溶液的冰点,提高混凝土的抗冻能力。(尽量采用正规厂家生产的防冻剂,并严格按照产品说明书中注明的用量掺加,0至-5一般采用下限,-5至-10采用中值,-10至-15采用上限)。6、混凝土运输工具应采取保温措施,浇注混凝土前,应将覆盖在模板和钢筋上的冰、雪清除干净。7、混凝土施工应认真执行快运、快振捣、快覆盖的三快操作法,使工序紧密衔接,以减少热量损失。8、冬季养护混凝土,应尽先采用以保温覆盖为主的蓄热法,蓄热保温材料有:草帘、草袋、麻袋、锯末等。在混凝土外露的表面上,须注意步使新浇筑好的混凝土被弄脏。9、在混凝土养护期间,如遇天气聚变,应根据混凝土强度、养护温度,加强防寒措施。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
