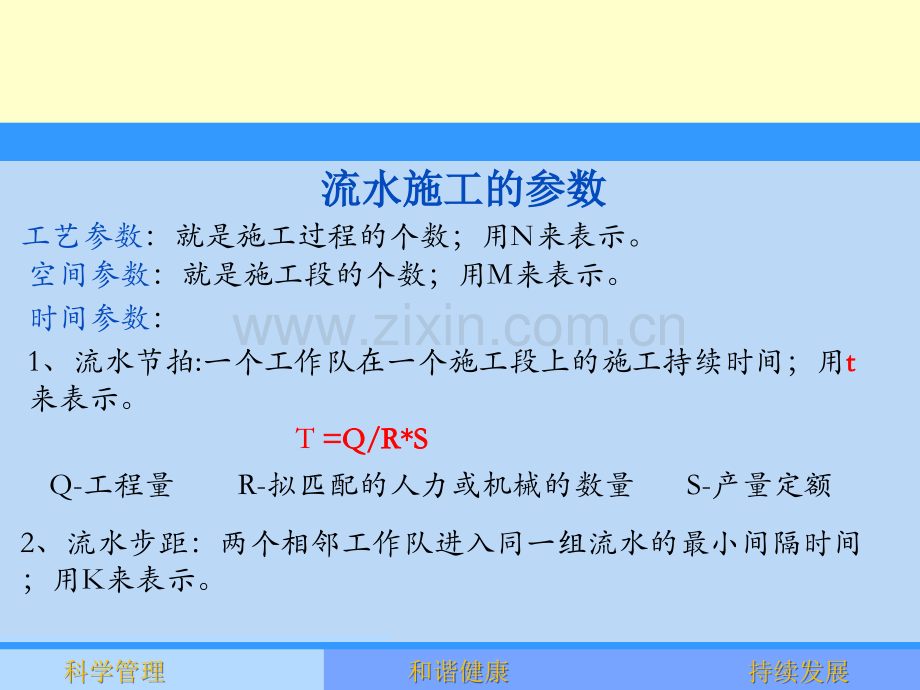

科学管理科学管理和谐健康和谐健康持续发展持续发展流水施工的参数流水施工的参数工艺参数:就是施工过程的个数;用N来表示。空间参数:就是施工段的个数;用M来表示。时间参数:1、流水节拍:一个工作队在一个施工段上的施工持续时间;用t t来表示。T=Q/R*S=Q/R*SQ-工程量R-拟匹配的人力或机械的数量S-产量定额2、流水步距:两个相邻工作队进入同一组流水的最小间隔时间;用K来表示。科学管理科学管理和谐健康和谐健康持续发展持续发展等节奏流水施工等节奏流水施工特点:特点:每个施工过程本身在个个施工段上的流水节拍都相等,各个施工过程之间的流水节拍也相等。(K=t)工期计算公式:T=(M+N-1)*K 科学管理科学管理和谐健康和谐健康持续发展持续发展案例案例1 1某毛石基础工程施工,施工工艺是挖土、砌石、回填土.划分为三个施工段,流水节拍见下表:(单位:天)施工过程一段两段三段挖土444砌石444回填土444T=(M+N-1)*K=(3+3-1)*4=20天科学管理科学管理和谐健康和谐健康持续发展持续发展流水施工进度计划图(天)流水施工进度计划图(天)科学管理科学管理和谐健康和谐健康持续发展持续发展异节奏流水施工异节奏流水施工特点:每一个施工工程本身在各个施工工段上的流水节拍都 相等,但施工过程之间的流水节拍不一定相等。如果流水节拍是某一个常数的倍数,可组织成倍节拍流水。成倍节拍流水工期计算公式T=(M+N-1)*KN-施工队总数,其他符号同前计算步骤:1、确定流水步距(流水节拍中最大公约数就是流水步距2、确定施工队总数(以最大公约数去除各流水节拍,其商之和就是施工队总数3、计算工期科学管理科学管理和谐健康和谐健康持续发展持续发展案例案例2 2某毛石基础工程施工,施工工艺是挖土、砌石、回填土,划分三个施工工段,流水节拍见下表 单位:天)施工施工过程程一段一段二段二段三段三段挖土土4 44 44 4砌石砌石6 66 66 6回回填土土2 22 22 2科学管理科学管理和谐健康和谐健康持续发展持续发展问题:1、组织成倍节拍流水施工 2、绘制流水施工题解:施工队数的确定:挖土:4/2=2队 砌石:6/2=3队 回填2/2=1队共计:2+3+1=6队流水步距:2天工期:T=(M+N-1)*K=(3+6-1)*2=16科学管理科学管理和谐健康和谐健康持续发展持续发展流水施工计划图(流水施工计划图(d d)科学管理科学管理和谐健康和谐健康持续发展持续发展无节奏流水施工无节奏流水施工概念概念:每个施工过程本身在各个施工段上流水节拍不相等,施工每个施工过程本身在各个施工段上流水节拍不相等,施工 过程之间的流水节拍也不相等,着样的流水叫无节奏流水。过程之间的流水节拍也不相等,着样的流水叫无节奏流水。工程计算公式:工程计算公式:T=T=所有流水步距之和所有流水步距之和+最后一个施工过程流水节拍之和最后一个施工过程流水节拍之和流水步距的计算步骤:流水步距的计算步骤:(取大差法)(取大差法)1 1、累加各施工过程的流水节拍,形成累加数列。、累加各施工过程的流水节拍,形成累加数列。2 2、相邻两个施工过程的累加数列错为相减。、相邻两个施工过程的累加数列错为相减。3 3、取差数大者作为该两个施工过程的流水步距。、取差数大者作为该两个施工过程的流水步距。科学管理科学管理和谐健康和谐健康持续发展持续发展案例三案例三背景:背景:某框架剪力墙结构,现浇柱,预制梁板,分三个施某框架剪力墙结构,现浇柱,预制梁板,分三个施 工段,流水节拍详见下表:工段,流水节拍详见下表:序号序号施工施工过程程一段一段二段二段三段三段1柱柱2132梁梁3343板板1124节点点324(1 1)计算一个层的工期)计算一个层的工期(2 2)绘制流水施工图)绘制流水施工图问题问题科学管理科学管理和谐健康和谐健康持续发展持续发展1 1、工期计算:、工期计算:柱柱 2 3 62 3 6 梁梁 3 6 103 6 10 2 0 0 -10 2 0 0 -10柱与梁的步距柱与梁的步距K K:2 2天天 梁梁 3 6 103 6 10 板板 1 2 41 2 4 3 5 8 -4 3 5 8 -4梁与板的步距梁与板的步距K K:8 8天天科学管理科学管理和谐健康和谐健康持续发展持续发展板板 1 2 41 2 4 节点节点 3 5 93 5 9 1-1-1-9 1-1-1-9板与节点的步距板与节点的步距K K=1=1天天T=T=所以流水步距之和所以流水步距之和+最后一个施工过程流水节拍之和最后一个施工过程流水节拍之和=(2+8+12+8+1)+(3+2+43+2+4)=20d=20d科学管理科学管理和谐健康和谐健康持续发展持续发展流水施工计划图(流水施工计划图(d d)科学管理科学管理和谐健康和谐健康持续发展持续发展谢谢大家
展开阅读全文
