收藏 分销(赏)

室外管网技术标.doc

上传人:精**** 文档编号:1646871 上传时间:2024-05-07 格式:DOC 页数:29 大小:553KB
下载 相关 举报
室外管网技术标.doc_第1页
第1页 / 共29页
室外管网技术标.doc_第2页
第2页 / 共29页
室外管网技术标.doc_第3页
第3页 / 共29页
室外管网技术标.doc_第4页
第4页 / 共29页
室外管网技术标.doc_第5页
第5页 / 共29页
点击查看更多>>
资源描述

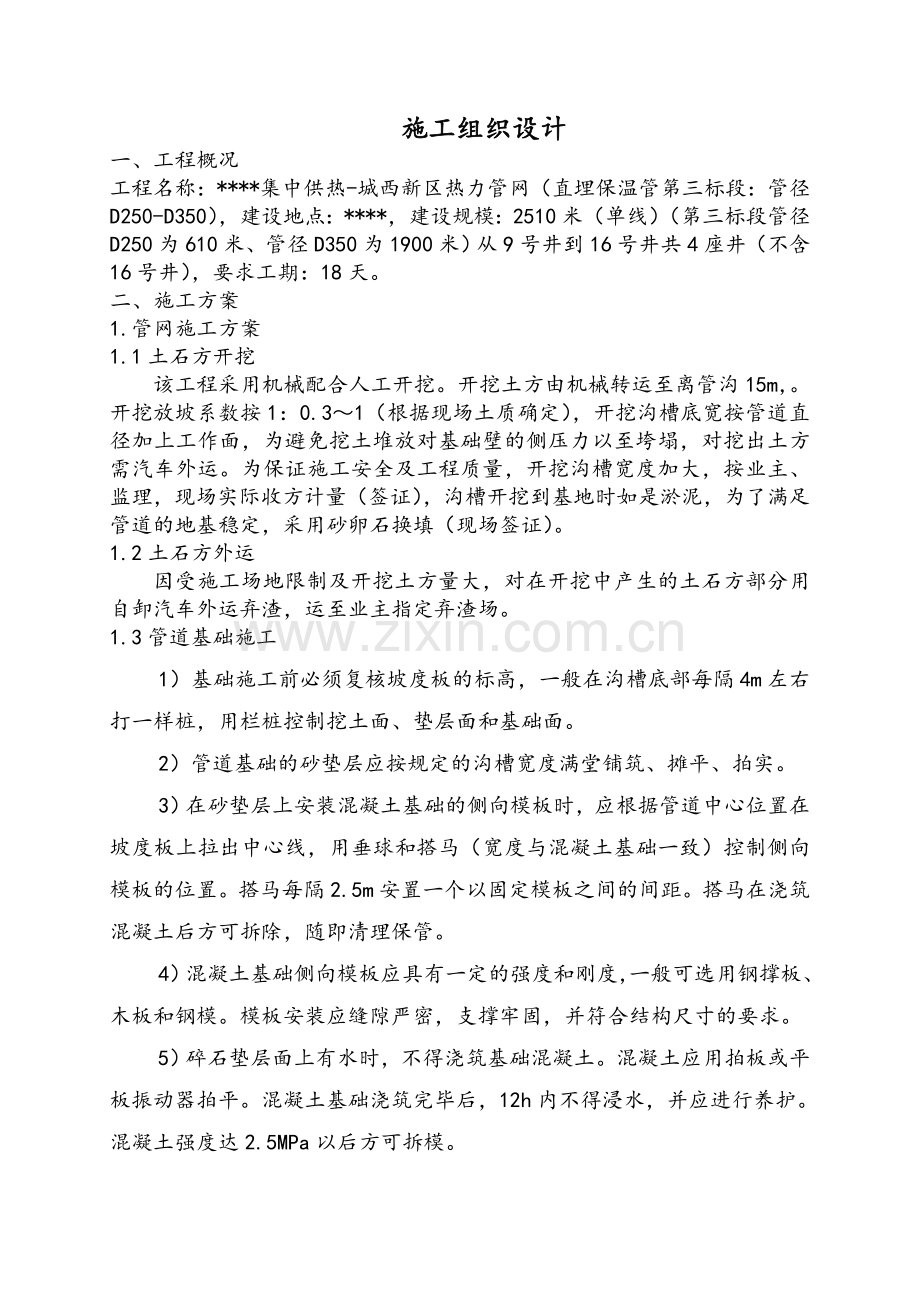

1、施工组织设计一、工程概况工程名称:*集中供热-城西新区热力管网(直埋保温管第三标段:管径D250-D350),建设地点:*,建设规模:2510米(单线)(第三标段管径D250为610米、管径D350为1900米)从9号井到16号井共4座井(不含16号井),要求工期:18天。二、施工方案1.管网施工方案1.1土石方开挖该工程采用机械配合人工开挖。开挖土方由机械转运至离管沟15m,。开挖放坡系数按1:0.31(根据现场土质确定),开挖沟槽底宽按管道直径加上工作面,为避免挖土堆放对基础壁的侧压力以至垮塌,对挖出土方需汽车外运。为保证施工安全及工程质量,开挖沟槽宽度加大,按业主、监理,现场实际收方计量

2、(签证),沟槽开挖到基地时如是淤泥,为了满足管道的地基稳定,采用砂卵石换填(现场签证)。1.2土石方外运因受施工场地限制及开挖土方量大,对在开挖中产生的土石方部分用自卸汽车外运弃渣,运至业主指定弃渣场。1.3管道基础施工1)基础施工前必须复核坡度板的标高,一般在沟槽底部每隔4m左右打一样桩,用栏桩控制挖土面、垫层面和基础面。2)管道基础的砂垫层应按规定的沟槽宽度满堂铺筑、摊平、拍实。3)在砂垫层上安装混凝土基础的侧向模板时,应根据管道中心位置在坡度板上拉出中心线,用垂球和搭马(宽度与混凝土基础一致)控制侧向模板的位置。搭马每隔2.5m安置一个以固定模板之间的间距。搭马在浇筑混凝土后方可拆除,随

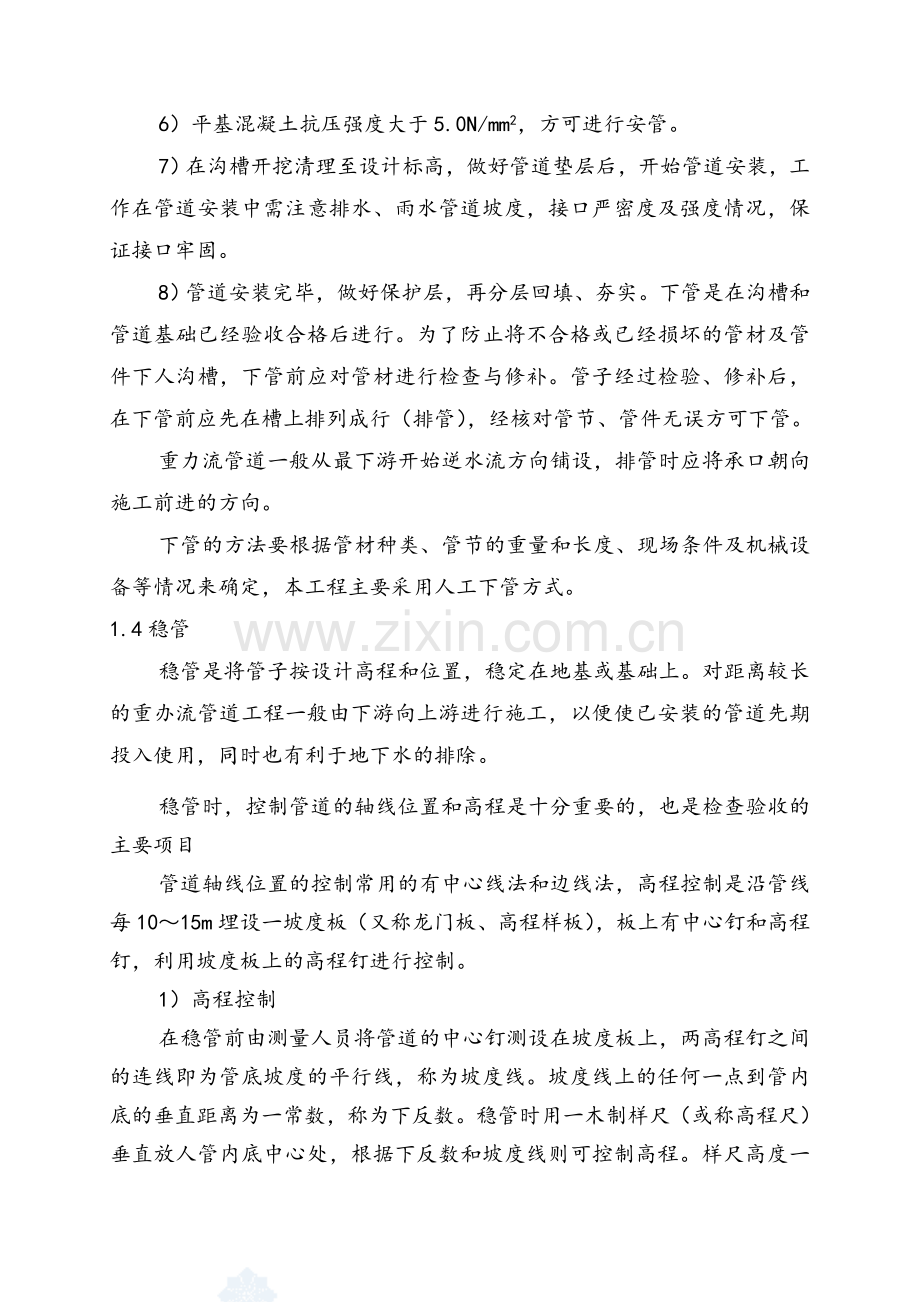

3、即清理保管。4)混凝土基础侧向模板应具有一定的强度和刚度,一般可选用钢撑板、木板和钢模。模板安装应缝隙严密,支撑牢固,并符合结构尺寸的要求。5)碎石垫层面上有水时,不得浇筑基础混凝土。混凝土应用拍板或平板振动器拍平。混凝土基础浇筑完毕后,12h内不得浸水,并应进行养护。混凝土强度达2.5MPa以后方可拆模。6)平基混凝土抗压强度大于5.0N/mm2,方可进行安管。7)在沟槽开挖清理至设计标高,做好管道垫层后,开始管道安装,工作在管道安装中需注意排水、雨水管道坡度,接口严密度及强度情况,保证接口牢固。 8)管道安装完毕,做好保护层,再分层回填、夯实。下管是在沟槽和管道基础已经验收合格后进行。为了

4、防止将不合格或已经损坏的管材及管件下人沟槽,下管前应对管材进行检查与修补。管子经过检验、修补后,在下管前应先在槽上排列成行(排管),经核对管节、管件无误方可下管。重力流管道一般从最下游开始逆水流方向铺设,排管时应将承口朝向施工前进的方向。下管的方法要根据管材种类、管节的重量和长度、现场条件及机械设备等情况来确定,本工程主要采用人工下管方式。1.4稳管稳管是将管子按设计高程和位置,稳定在地基或基础上。对距离较长的重办流管道工程一般由下游向上游进行施工,以便使已安装的管道先期投入使用,同时也有利于地下水的排除。稳管时,控制管道的轴线位置和高程是十分重要的,也是检查验收的主要项目管道轴线位置的控制常

5、用的有中心线法和边线法,高程控制是沿管线每1015m埋设一坡度板(又称龙门板、高程样板),板上有中心钉和高程钉,利用坡度板上的高程钉进行控制。1)高程控制在稳管前由测量人员将管道的中心钉测设在坡度板上,两高程钉之间的连线即为管底坡度的平行线,称为坡度线。坡度线上的任何一点到管内底的垂直距离为一常数,称为下反数。稳管时用一木制样尺(或称高程尺)垂直放人管内底中心处,根据下反数和坡度线则可控制高程。样尺高度一般取整数,以500mm一档为宜,使样尺高度固定,不易搞错。坡度板应设置在稳定地点,每一管段两头的检查井处和中间部位放测的三块坡度板应能通视。坡度板必须经复核后方可使用,在挖至底层土、做基础、稳

6、管等施工过程中应经常复核,发现偏差及时纠正,放样复核的原始记录必须妥善保存,以备查验。2)轴线位置控制a.中心线法在连接两块坡度板的中心钉之间的中线上挂一垂球,在管内放置一块带有中心刻度的水平尺,当垂球线穿过水平尺的中心刻度时,表示管子已对中,如下图所示: 中心刻度木板垂线中心线法示意图b.边线法即在管子同一侧,钉一排边桩,边桩高度接近管中心处。在每个边桩上钉一小钉,其位置距管道轴线的水平距离为一常数。稳管时,在边桩上的小钉挂上边线,使管外皮与边线保持同一距离,则管道即处于中心位置,如下图所示:水平尺边桩边线管道基础(b)管子边线法示意图3)管道铺设排水管道铺设方法,主要是根据不同的管道接口,

7、灵活地处理平基、稳管、管座和接口之间的关系,合理地安排施工排序。本工程排污管道铺设方法为垫块法管道安装。4)垫块法安管管道安装时,先铺设垫块(每节管下两个垫块),再在垫块上安管做接口,然后再浇筑混凝土基础和管座的安管方法,称为垫块法。这种安管方法的优点是平基和管座同时浇筑,整体性好,且管道接口的施工质量容易保,是污水管道常用的施工方法。5)施工程序预制垫块安垫块下管在垫块上安管支模浇筑混凝土基础接口养护。6)预制混凝土垫块垫块混凝土的强度等级同混凝土基础,垫块长等于管径的0.7倍,高等于平基厚度,允许偏差为(+0-10),宽大于或等于高。7)施工要点a.垫块应放置平稳,并测量高程使之符合设计要

8、求;b.管子的对口间隙约10mm左右;c.管子位置固定后,一定要用石子将管子卡住并及时做接口和浇筑混凝土基础;d.管底部混凝土要注意振捣密实,防止形成管子漏水的通道;e.如有钢丝网水泥砂浆抹带接口,应在插入部分另加适当抹带砂浆,认真捣固,并保持钢丝网位置正确。1.5检查井砌筑:雨水井采用标准图集04S531-1-15,污水检查井采用04S531-5-8。1)放线:根据设计尺寸、形状,用墨线弹制在浇好的砼垫层上,放线完成后,施工人员对其放线进行检查复核,符合设计尺寸后方能砌筑。2)砌筑:砌筑材料必须符合设计和规范要求,砌筑质量达到验评标准,做到横平竖直,灰缝饱满。 3)抹面:抹面材料严格按照设计

9、图纸的比例配置,抹面2次完成,基层刷水泥砂浆一片,面层必须压实、光洁。 4)闭水试验污水管管道应作闭水试验,在管道和检查井完善后,管道回填土前,作闭水试验,管道每三个井段抽验一段。做闭水试验时,用砖块和砂浆封堵检查井进水管口,闭水试验的水位,应为试验段上游管道内顶以上2m,如上游管内顶至检查口的高度小于2m时,闭水试验水位可至井口为止。闭水试验应在管道灌满水24h后再进行,对渗水量的测定时间不少于30min。应进行外观检查,不得有漏水现象,且在规范允许渗水量范围内,管道闭水试验合格。 污水管道闭水试验具体标准详见CJJ390市政排水管渠工程质量检验评定标准的有关规定。1.6管沟回填 当铺设完一

10、段管道后应及时将管道进行回填,回填时间应在当天最低气温时间进行,并在近短时间内完成,防止因温差较大而影响接口质量。回填时应注意: 1)回填土中不应含有石块;回填应从管的两侧开始 2)回填时应将管道接口处的前后端不小于200mm范围内不得回填,以便在管道试水时观察接口是否存在漏水现象; 3)管道试水时应保证回填土的厚度不应少于管顶500mm,以防止试水时管道出现移位。4)在管道试水或闭水合格后才能进行大规模的回填;1.7化粪池1)土石方开挖生化池挖土石方严格按照设计标高开挖;基坑开挖过程中,应采取降排水措施,基坑内不得有积水;2)垫层浇筑底板下垫层采用C15砼浇筑,底板砼抗渗等级为S6,在砼中掺

11、8的ZY抗裂防水剂,水泥标号采用不低于32.5号的普通硅酸盐水泥每方砼的水泥用量宜控制在300-350KG之间。其砼养护期不得少于28昼夜。底板混凝土保护层厚度为40MM。3)结构混凝土结构混凝土采用C25加防水剂,采用机械振捣密实,拆模后无蜂窝、麻面,无漏筋现象。结构混凝土保护层厚度为30MM。4)满水试验待混凝土拆模后,应做闭水试验。试验合格后,水池底表面及内外壁用1:2水泥砂浆(含3防水剂)抹面20MM厚,池底抹面最薄20MM厚。5)钢筋工程钢筋材料选用HRB335钢筋。 6)回填试水试验合格后,应及时回填,回填土应采用较好土料,均匀对称回填,30CM厚分层夯实。7)余土外运以上工序施工

12、完毕后,剩下的余土部份按照甲方或监理指定的地方运出。2.临时用电施工方案建筑施工现场临时用工程专用的电源中性点直接接地的220V/380V三相四线制低压电力系统,必须符合下列规定:1)采用三级配电系统2)采用TNS接零保护系统3)采用二级漏电保护系统TNS是指工作零线与保护零线分开设置的接零保护。2.1配电柜和配电室的安全要求1) 配电室应靠近电源,并应设在灰尘少、潮气少、振动小、无腐蚀介质、无易燃物及道路畅通的地方。2) 配电室布置应符合下列要求: 配电柜正面的操作通道宽度,单列布置或双列背对背布置不小于1.5m,双列面对面布置不小于2m。 配电柜后面的维护通道宽度,单列布置或双列面对面布置

13、不小于0.8m,双列背对背布置不小于1.5m。 配电柜侧面的维护通道宽度不小于1m。 配电柜的顶棚与地面的距离不低于3m。 配电室内设置值班或检修室时,该室边缘距配电柜的水平距离大于1m,并采取屏障隔离。 配电室内的裸母线与地面垂直距离小于2.5m时,采用遮栏隔离,遮栏下面通道的高度不小于1.9m。 配电室围栏上端与其正上方带电部分的净距不小于7.5cm 配电装置的上端距顶棚不小于0.5m。 配电室的母线涂刷有色油漆,以标志相序。 配电室的建筑和构筑物的耐火等级不低于3级,室内配置砂箱和可用于扑灭电气火灾的灭火器。 配电室的门向开,并配锁。室内应保持整洁,不得堆放任何妨碍操作、维修的杂物。 配

14、电柜应装设电度表、电流电压表,电源隔离开关及短路、过载、漏电保护器。 配电柜应编号,并应有用途标记。2.2配电箱及开头箱的设置1)配电箱、开关箱周围物体的要求 配电箱、开关箱应装在干燥、通风及常温场所,不得装设在有严重损伤作用的瓦斯、烟气、潮气及有其他有害介质中,亦不得装设在易受外来固体物撞击、强烈振动、液体浸溅及热源烘烤场所。否则,应予清除或做防护处理。 配电箱、开关箱周围应有足够2人同时工作的空间和通道,不得堆放任何妨碍操作、维修的物品,不得有灌木、杂草。 配电箱、开关箱应装设端正、牢固。固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4-1.6m。移动式配电箱开关箱应装设在坚固、稳定

15、的支架上,其中心点与地面的垂直距离宜为0.8-1.6m,配电箱钢板厚度不得小于1.5mm,开头箱钢板厚度不得小于1.2mm,箱体表面应做防腐处理2)总配电箱到分配电箱,开关箱电缆的要求 配电箱、开关箱内的连接线必须采用铜芯绝缘导线。导线绝缘的颜色标志应按2.2.要求配置并排列整齐;导线分支接头不得采用螺栓压接,应采用焊接并做绝缘包扎,不得有外露带电部分。 配电箱、开关箱的进,出线口应配置固定线卡,进出线应加绝缘护套并成束卡固在箱体上,不得与箱体直接接触。 配电箱的电器安装板上必须分设N线端子板和PE线端子板。N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电气连接。进出线

16、中的N线必须通过N线端子板连接;PE线必须通过PE线端子板连接。3)PE线的要求 PE线所用材质与相线、工作零线(N线)相同时,其最小截面应符合下表的规定。 配电装置和电动机械相连接的PE线应为截面不小于2.5 mm2的绝缘多股铜线。手持式电动工具的PE线应为截面不小于1.5 mm2的绝缘多股铜线。 PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线。PE线的绝缘颜色为绿/黄双色。1)配电箱、开关箱电器安装 总配电箱应装设总漏电保护器(具有短路、过载、漏电保护功能)、分路断路器或分路熔断器、总隔离开关、分路隔离开关。总配电箱中漏电保护器的额定漏电动作电流应大于30MA,额定漏电动作时间

17、应大于0.1S,但额定漏电动作电流与额定漏电时间的乘积不应大于30MA.S。 分配电箱应设分路漏电保护器(具有短路、过载、漏电保护功能)、总隔离开关、分路隔离开关以及总断路器或总熔断器。 开关箱必须装设有隔离开关,漏电保护器(具有短路、过载、漏电保护功能)。开关箱中漏电保护器的额定漏电动作电流不应大于30MA,额定漏电动作时间不应大于0.1S,使用于潮湿或有腐蚀介质场所的漏电保护器应采用防溅型产品,其额定漏电动作时间不应大于15MA,额定漏电动作时间不应大于0.1S。每台用电设备有各自专用的开关箱,严禁用同一个开关箱直接控制2台及2台以用电设备(含插座)。 配电箱、开关箱应有名称、用途、分路标

18、记及系统接线图;箱门应配锁,并应由专人负责。 对配电箱、开关箱进行定期维修、检查时,必须将其前一级相应的电源隔离开关分闸断电,并悬挂“禁止合闸、有人工作”停电标志牌,严禁带电作业。送电操作顺序为:总配电箱 分配电箱 开关箱停电操作顺序为:开关箱 分配电箱 总配电箱三、施工机械投入一览表序号设备名称型号单位数量国别产地制造年份备注1挖掘机卡特320台2美国20082自卸车东风辆4国产20093砼搅拌机350型台1国产20074钢筋切断机QJ40台2国产20065钢筋弯曲机GW6-40台1国产20066钢筋调直机ZC-28台1国产20097交流电焊机BX3-120台1国产20098水准仪台2国产2

19、0099无齿电锯J3G-400台1国产200410半自动电刨锯MB504台2国产200811插入式振捣器ZX50台4国产200612平板式振动器ZB11台2国产200613蛙式打夯机HW60台2国产200614经纬仪台1国产200615161718四、劳动力安排计划一览表工种、级别按工程施工阶段投入劳动力情况挖土阶段安装阶段砌筑阶段填土阶 段收尾竣工阶段钢筋工中、高级101010砼工中、高级151515杂 工中、高级2525301010模板工中、高级555机械工中、高级333瓦 工中、高级15电 工中、高级222水暖工中、高级51052电焊工中级66662采用流水作业,人员安排合理得当,由专人

20、统一安排,做好工程量分析,劳动量大小,按班、组、到个人的生活,安全教育,技术交底的条件安排工作等。五、工程质量保证措施5.1质量管理系统及质量控制目标5.2质量目标本工程总体质量目标为合格,为保证质量目标的实现,我公司依据ISO9000标准系列对该建设项目建立质量体系,并对质量体系实行全面质量管理,现场设一名专职质检工程师负责施工过程中质量检查和控制。(1)分项工程合格率100%。(3)分部工程合格率100%。(3)单位工程验收合格,技术资料齐全。5.3质量管理体系:项目部经理兼主任工程师作业工长机械工长材 料 员质 检 员技术内业每周一次全面质量管理、生产例会检查安全质量文明施工措施执行情况

21、检查材料供应和质量情况检查施工机械的动转情况检查施工完成劳动力布置情况技术检查措施执行情况,技术资料收集与整理全面检查施工执行情况,制定下步施工计划保证措施制定整改措施,加强贯彻落实5.4质量保证措施(1)贯彻落实“建设工程质量管理条例”,明确质量责任严格施工全过程控制。本工程要结合工程实际,拟定专门质量计划和控制措施,把“建设工程质量管理条例”落实到位。(2)建立以项目经理为首的质量体系,把质量目标分解落实到各部门和施工队及管理人员头上,建立按分项工程和月、季度考核制度采取一系列行政和物质奖励,使全体职工齐心协力实现工程质量目标。(3)建立健全岗位责任制,明确各专业技术工作的内容及责任。坚持

22、高标准严要求,严格按照设计图纸和国家检验评定标准、规范、规程,必须抓好从材料采购、施工操作到竣工全过程的质量控制。(4)加强技术管理,严格执行技术管理制度。施工前做好图纸会审关,正确领会设计意图,提前发现图纸错误。认真做好技术交底,按分部分项工程进行交底,施工中认真检查执行情况,做好隐蔽工程记录,全面开展质量管理活动,认真组织工程质量检验和评定,做好工程技术资料收集整理工作,质检员及时做好检查监督,核定分项工程质量等级情况,凡不合格的坚决不准转入下道工序,将一切工程质量隐患消灭在萌芽之中。(5)严格控制轴线和标高。设置定位桩和水准点,作为轴线、标高。传递依据,并经常校核其准确性。每次放线完毕后

23、必须经质检员验收签字。实行材料进场检验制度:优良工程必须要有优质的原材料做保证,因此必须严把材料采购关。(6)凡是经检验不符合要求的原材料,半成品、成品,不准用到工程上。(7)坚持采用名牌产品,质量过硬的厂家产品的原则。严格见证取样制度,随时与监理人员取得联系,及时取样送检,并做好取送样记录及见证记录。(8)实行施工挂牌制度:主要工种如钢筋、砼、模板、砌体、抹灰等,施工过程中在现场实行挂牌制,注明管理者、操作者、施工日期,并做相应的记录,坚持谁操作谁负责、谁施工谁负责,对于达不到质量标准的必须返工,并追究相关人员责任。(9)实行施工质量否决权制度:公司将积极鼓励支持质检人员严格执法,在施工现场

24、树立质检人员的权威。对各分项、分部、单位工程和工程重点部位,如果没有质检员的检查签字节许可,一律不准施工或转入下道工序。施工任务书上没有质检员鉴定质量等级,一律不准给操作人员结算工资款或资金。(10)严格按技术操作规程施工。坚持“质量是干出来的,不是检验出来的”这一思想,将质量事故消灭在施工过程中。(11)各工种密切配合,严格按技术操作规范施工。(12)加强对质量通病的控制,建筑工程通常是重视大体,忽略细部,对施工通病注意不够,往往造成许多问题,影响使用功能。因此在施工中,必须结合工程特点,采取相应措施,杜绝和避免质量通病的发生。(13)加强并完善半成品、成品的保护工作。(14)加强各项资料的

25、收集和管理。六、安全施工保证措施安全管理体系及安全目标在施工中要认真贯彻“企业负责、行业管理、国家监察、群众监督”的安全生产管理制度,安全控制目标如下:(1)、死亡事故控制在“零”点上,即不允许发生死亡事故。(2)、重伤率控制在“零”点内。(3)、轻伤事故控制在1内。6.1安全生产管理体系(见下图)项目经理总工程师公司安季会分公司质安办项目安全小组作业工长质 安 员机械工长保卫、医务内 业作业班组为保证该工程顺利完成,杜绝重伤、死亡事故的发生,实现公司制定的重伤、死亡事故为零的目标,明确项目负责人是安全生产的第一责任人,成立工程施工安全生产领导小组,建立完善的安全生产保证体系。按照公司制定的各

26、岗位、各工种的安全职责和各项安全管理制度,做到凡进场施工人员和作业班组必须与经理签订安全生产责任书。工程施工现场配置一名专职安全员,负责全面的安全技术监督检查工作,使该工程至始至终按照“安全第一、预防为主”、“安全生产、人人有责”的管理宗旨,贯穿于施工的全过程。6.2安全生产制度(1)安全生产责任制A、安全领导小组安全生产责任制 贯彻执行国家有关安全生产工作和劳动保护的法规、政策。 全面负责项目安全生产管理工作。 组织安全活动和定期安全检查。 制止违章指挥和违章作业。 做好新工人、特种作业人员、变换工种人员的安全技术培训、考核。 建立健全安全生产责任制和安全生产组织保证体系。 总结推广安全生产

27、先进经验。 主持项目事故、事件的调查分析,提出处理办法和改进措施。B、施工技术组组长安全生产责任制 对本项目的劳动保护和安全生产负全面领导责任。 认真贯彻执劳动保护和安全生产政策、法律和规章制度。 定期向项目通报安全生产情况 主管制定项目各级人员的安全生产责任制等制度,建立健全安全生产的保证体系,定期研究解决安全生产中的问题。 组织审批安全技术措施计划并贯彻实施,定期组织安全生产检查和开展安全竞赛等活动,对职工进行安全和遵章守纪教育。 主持项目事故、事件的调查分析。 督促项目管理人员、施工人员做好本职范围内的安全工作。 总结与推广安全生产先进经验。C、项目总工程师安全生产责任制 对项目的劳动保

28、护和安全生产的技术工作负领导责任。 在组织编制和审批安全生产施工组织设计(施工方案)和采用新技术、新工艺、新设备时,必须制定相应的安全技术措施。 负责提出改善劳动条件的项目和实施措施,并付诸实现。 对职工进行安全技术教育。 及时解决施工中的安全技术问题。 参加事故、事件的调查分析,提出技术鉴定意见。D、项目安全工程师安全生产责任制 认真贯彻执行安全技术措施、劳动保护法规、条例和制度。 每天对施工现场进行检查,掌握安全生产情况,调查施工生产中的安全问题,并提出改进意见和措施。 参加安全领导小组组织的安全检查工作,对存在隐患的地方提出有针对性的整改意见,并监督执行。 定期组织召开班组长安全例会,及

29、时通报安全生产情况。 参加事故、事件的调查处理,并进行统计、分析的报告,整理事故、事件资料,并做好事故、事件档案管理工作。 督促项目部对工人进行安全和遵章守纪教育。 做好安全生产宣传教育工作,总结和推广安全生产的先进经验、积极推行现场管理规范化、标准化。 协助安全领导小组做好新工人、特殊作业人员、变换工种人员的安全培训考核工作。 遇有较大安全问题,有权停止生产并及时向施工技术组组长汇报。E、各专业施工工程师安全生产责任制 对所管工程的安全生产技术负直接责任。 组织实施安全技术措施,进行安全技术交底。 对施工现场脚手架、电气设施、机械设备的安全防护措施、装置组织验收,合格后方能使用。 不违章指挥

30、。 组织工人学习安全操作规程,教育工人不违章作业。 认真消除事故隐患,发生事故要立即上报并保护好现场,做到认真调查处理。F、材料员安全生产责任制 对项目批准购买的安全防护用品、机具、纳入计划,及时供应。 对所采购安全防护用品,机具的质量负主要责任。 保管、发放和回收劳动保护用品,并向安全领导小组提供使用情况。 加强现场易燃、易爆、有毒物品的管理,防止事故发生。 对相关工人进行安全知识教育。G、班组长安全生产责任制 班组长要模范遵守安全生产规章制度,领导本班组安全作业,并对本班组作业人员负安全责任。 认真执行安全技术交底,有权拒绝违章指挥。 班前要对所使用的机具、设备、防护用品及作业环境进行安全

31、检查,发现问题立即处理。 组织班组安全活动日活动,开好班前安全生产会。 发生事故要立即向项目部报告,并做力所能及的处理,注意保护现场。H、施工工人安全生产责任制 认真学习,严格执行安全技术操作规程,模范遵守安全生产规章制度,并对本人的不安全行为负责任。 积极参加安全活动,认真执行安全交底,不违章作业,接受安全管理人员的指导。 发扬团结友爱精神,在安全生产方面做到互相帮助、互相监督,对新工人要积极传授安全生产知识,维护一切安全设施和防护用具,做到正确使用,不随便拆改。 对不安全的作业要积极提出意见,并有权拒绝违章指令。(2)安全生产管理制度A、安全检查制度 项目安全领导小组每周检查一次,安全工程

32、师每天对项目安全生产情况进行检查,各专业施工工程师对自己主管的工程每天巡视,各作业班组每天自检。 安全检查要有具体的检查内容和对象,检查内容要有针对性,要有检查记录及结果。 安全检查人员检查出的安全隐患要进行详细记录,对重大问题及隐患应及时上报安全领导小组,并通知有关人员进行应急处理。 对安全检查的评定结果,检查人员和被检查人要签字,对检查出的事故隐患,定人、定时、定措施进行整改,整改完毕后检查人要进行复检,复检合格后销案。在隐患没有消除前,必须有可靠的防患措施方可作业,对于随时会引发事故的安全隐患,务必停工整改。 坚持逐日检查劳动保护措施的执行情况,安全技术规章制度的执行情况。 认真检查个人

33、劳动用品发放、使用和保管情况。 做好季节性与节假日前后的安全检查工作。 积极配合当地主管部门的检查,对收到的隐患整改通知书,认真整改及时回执。 建立健全安全检查资料台帐。B、安全技术交底制度 工程开工前,对工人进行综合性安全技术交底。 各工序、单项工程施工前,对作业人员进行分部分项安全技术交底,交底工作由项目各专业施工工程师进行,严禁安全工程师进行安全技术交底。 安全技术交底不但口头讲解,同时必须有书面文字材料,口述时应表达清楚,书面形式应文字清晰,记录好交底时间、地点,并履行双方签字手续,专业施工工程师、生产班组、安全工程师各执一份。 安全技术交底既要符合施工组织设计,又要有较强的针对性,可

34、操作性,内容完整全面,同时要考虑环境影响。 安全技术交底后要随时检查实施情况,发现问题及时纠正。 遇到工程难度大、生产工艺复杂、安全技术要求高的生产项目,必须由总工程师会同各专业工程师,制定严密的施工安全技术措施后,方可对作业人员进行安全技术交底。 安全技术交底要做记录保存,完善安全技术交底台帐,进行存档。C、安全教育考核制度 项目每月组织管理人员学习各项管理制度和各种法律法规。 做好新工人进场三级安全教育、转换工种安全教育、特殊工种安全教育。 制定日常安全教育计划,做好工人日常安全教育。 项目对工人进行危险设备、区域防护、个人防护、消防设施安全技术知识的教育。 抓住典型事故案例,做好安全教育

35、。 对教育的效果实施考核,考核合格者方准其上岗,不合格者继续进行教育,直至合格为止。 做好教育考核记录,建立健全安全教育资料台帐。D、班组安全活动制度 每天上班前各班组要针对当天的工作内容,由班组长对操作工人进行安全技术、操作规程、作业环境及气候条件方面的交底。 上岗前各班组班组长要对本班施工人员的劳动防护用品使用情况、作业环境、机械设备的安全保险装置及其它安全防护设施设置情况进行检查,确无隐患方可上岗。 各班组每周由班组长组织一次安全活动,并邀请本班的主管工程师和安全工程师参加,小结一周本班组在施工中的安全生产情况,表扬先进纠正不足,吸取经验教训,举一反三,做到警钟长鸣。 对上岗前的交底、检

36、查及安全活动的情况要做好记录,并入安全资料。 对不认真执行本制度班组,项目管理人员有权停止该班组作业,进行学习整顿,直至提高认识后再开工。E、特殊工种作业人员管理制度 单位特殊作业工种包括:架子工、起重工、信号工、电工、焊工、机械工、机动车驾驶员、起重机司机等十几个工种。 特殊工种作业人员必须持证上岗。 特种作业人员应进行登记造册,并记录上岗证号码及年限,另附上岗证复印件一份存档。 特殊工种作业人员上岗前,必须对其进行专项教育和考核,合格后方可上岗。 按照规定参加当地有关部门的培训考核,当上岗证超越规定的有效期限时,应进行复审,否则视为无证上岗。 特殊工种作业人员必须严格遵守操作规程,认真执行

37、安全技术交底,有权制止本工种其它作业人员违章作业。 安全工程师加强对特种作业人员作业情况的监督检查,对违章作业者及时处理,以防引发安全事故。F、安全值班制度 项目施工期间,正常上班以外的时间必须安排值班管理人员。 安全值班表悬挂于工地现场办公室明显处,并明确值班人员的安全责任。 值班人员对当班期间的大小事务有全权处理权,对于重大事情或自己处理不了而又必须立即解决的事情,务必及时通知项目施工技术组组长及相关管理人员。 值班人员认真填写值班记录,交班时对于当班期间未处理完毕的工作务必及时交给相关管理人员或接班人员处理。 值班记录的填写内容真实详尽。6.3安全保证措施项目部对施工过程中可能影响安全生

38、产的因素进行控制,确保施工生产按安全生产的规章制度、操作规程和顺序要求进行。6.3.1平面布置(1)开工前,在施工组织设计(或施工方案)中,必须有详细的施工平面布置图。运输道路、临时用电线路布置、仓库、加工车间(作业场所),主要机械设备及工地办公、生活设施等临时工程的安排,均要符合安全要求。(2)工地四周应有外界隔离的围护设置,入口处一般应有工程名称、施工单位名称牌、并设置施工现场平面布置图、施工概况表、“施工现场安全管理规定”,使进入该工地的人能对该工程的概况有一个基本的了解和注意安全的忠告。(3)工地排水设施应全面规划,排水沟的截面及坡度应进行计算,其设置不得妨碍交通和影响工地周围环境。排

39、水沟还经常清理疏通,保持畅通。6.3.2道路运输(1)工地的人行道、车行道应坚持平坦,保持畅通。主要道路应与主要临时建筑物的道路连通。场内运输道路应尽量少弯道和交叉点。频繁的交叉处必须设有明显的警告标志,或设临时交通指挥(指挥人员或指挥信号)。(2)工地通道不得任意挖掘或截断,如因工程需要必须开挖时须与有关部门事先协调,统一规划。同时在通过道路的沟渠上搭设安全牢固的桥板。6.3.3材料堆放(1)一切建筑施工器材(包括建筑材料、预制构件、施工设施构件等)都应该按施工平面布置图规定的地点分类堆放整齐稳固。各类材料的堆放不得超过规定高度。严禁靠近场地围护栅栏及其它建筑物墙壁堆置,且其间距应在50cm

40、以上,两头空间应予封闭,防止有人入内,发生意外伤害事故。(2)作业中使用剩余器材及现场拆下来的模板、脚手架杆件和余料、废料等都应随时清理回收,并且将钉子拔掉或者打弯再分类集中堆放。6.3.4施工现场的安全设施安全设施如安全网、洞口盖板、护栏、防护罩都必须齐全有效,并且不得擅自拆除或移动,因施工确实需要移动时,必须经工地施工管理负责人同意,并需采取相应的临时安全措施,在完工后立即复原。安全标牌:施工现场应设置安全宣传标语牌外,危险部位还必须悬挂GB289382安全色和GB289482安全标志规定的标牌。夜间有人经过的坑洞等处还应设红灯示警。6.3.5防火(1)在编制施工组织设计(或施工方案)时,

41、应有消防安全要求。如施工现场平面布置、暂设工程(临时建筑)搭建位置、用火用电和易燃易爆物品的安全管理、工地消防设施和消防责任制等都应按消防要求周密考虑和落实。(2)施工现场要明确划分用火作业区、易燃、可燃材料堆放场、仓库、易燃废品集中点和生活区等。各区域之间间距要符合防火规定。(3)工棚或临时宿舍的搭建及间距要符合防火规定:临时宿舍尽可能搭建在离开建筑20m以外;并不得搭在高压架空线路下方,应和高压架空线路保持安全距离。工棚内顶高度一般不低于2.5m。(4)每幢宿舍居住人数,不宜超过20人,每5人要有一个可直接出入的门,门宽不少于1.2m,同时门必须向外开。(5)一切架空电线均须用固定瓷瓶绝缘

42、,电线穿过墙壁时,必须从瓷管硬塑料管内通过。(6)明火作业必须经有关部门批准后,才可动火。(7)仓库、木工棚及易燃物堆放处,应悬挂醒目的防火标志。(8)施工现场必须配备足够数量的防火、灭火设施和器材。如防火工具(消防桶、消防梯、铁锹、安全钩等)、砂箱(池)消防水池(缸)、消防栓和灭火器。(9)要建立安全防火责任制,并划分防火责任区。6.3.6防爆(1)爆炸的发生都必须具备一定的条件,例如可燃气体、可燃流体的蒸汽体或可燃性粉尘,在达到一定的浓度或压力时空气混合,遇到火源等就会造成爆炸。(2)建筑施工现场做好防爆工作的主要内容是:A、对于爆破及引爆物品的储存、保管、领用都必须严格按规定执行。B、各

43、种气瓶的存放、使用,必须按有关规定执行。C、各种可燃性液体、油漆涂料等在运输、保存、使用中,除按规定外,并根据其性能特点采取相应的防爆措施。D、要向操作者及其有关人员,作好安全交底。6.3.7施工现场临时用电(1)施工现场外电防护施工现场上方遇有外电高压线时,应按JGJ4688规范要求进行防护。如外电线路与现场作业达不到安全距离时必须采取屏护措施。防止发生因碰触造成的触电伤人事故。在架空线路的下方不得建造临时建筑设施,不得堆放构件材料等。当在架空线路一侧作业时,必须保持安全操作距离。如1KV以下安全距离为4m;110KV安全距离为6m;35110KV安全距离为8m。(2)施工用电接地保护为了防

44、止意外带电体上的触电事故,根据不同情况采取保护措施。保护接地和保护接零是防止电器设备意外带电造成触电事故的基本防护措施。保护接地电阻值不应大于4欧姆。工作接地电阻值不应大于4欧姆,施工设备金属外壳都必须进行保护接地。施工现场临时用电采用了TNS系统,即三相五线制和一机一闸一箱一漏制,供电采用三级配电两级保护。施工用电电缆必须使用五芯电缆,严禁采用四芯电缆另加匹配一芯代替五芯电缆(三级配电;总配箱、分配箱、开关箱)。二级保护即首端(总箱)保护和末端(开关箱)保护。施工用电配电箱、总箱、分箱、开关箱都必须设置隔离开关,配电箱内的隔离开关只能采用胶盖刀闸开关,严禁采用空气开关及漏电断路开关代替隔离开关。配电箱的进出线必须从箱体底部进出,严禁从箱体的上部及侧面进出,线路进出口应进行防护,加防护套防护。箱体应具备三防措施,即:防雨、防尘、防雪,并上锁专人管理。施工现场用电重复接地不能少于三处(首端、中间、末端),重复接地应在配电箱的接地排上引出做重复接地,严禁在设备外壳直接进行接地。如:总箱距分箱达到30m35m时,应在分箱的接地排上进行重复接地,分箱距开关箱达到30m35m时,应在开关箱的接地排做一组重复接地,接地电阻值应不大于4欧姆。(3)总箱内动力总漏电器的漏电动作电流一般可选用漏电动作电流值为100200mA,动作时间为0.3S,开关箱距地(

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
