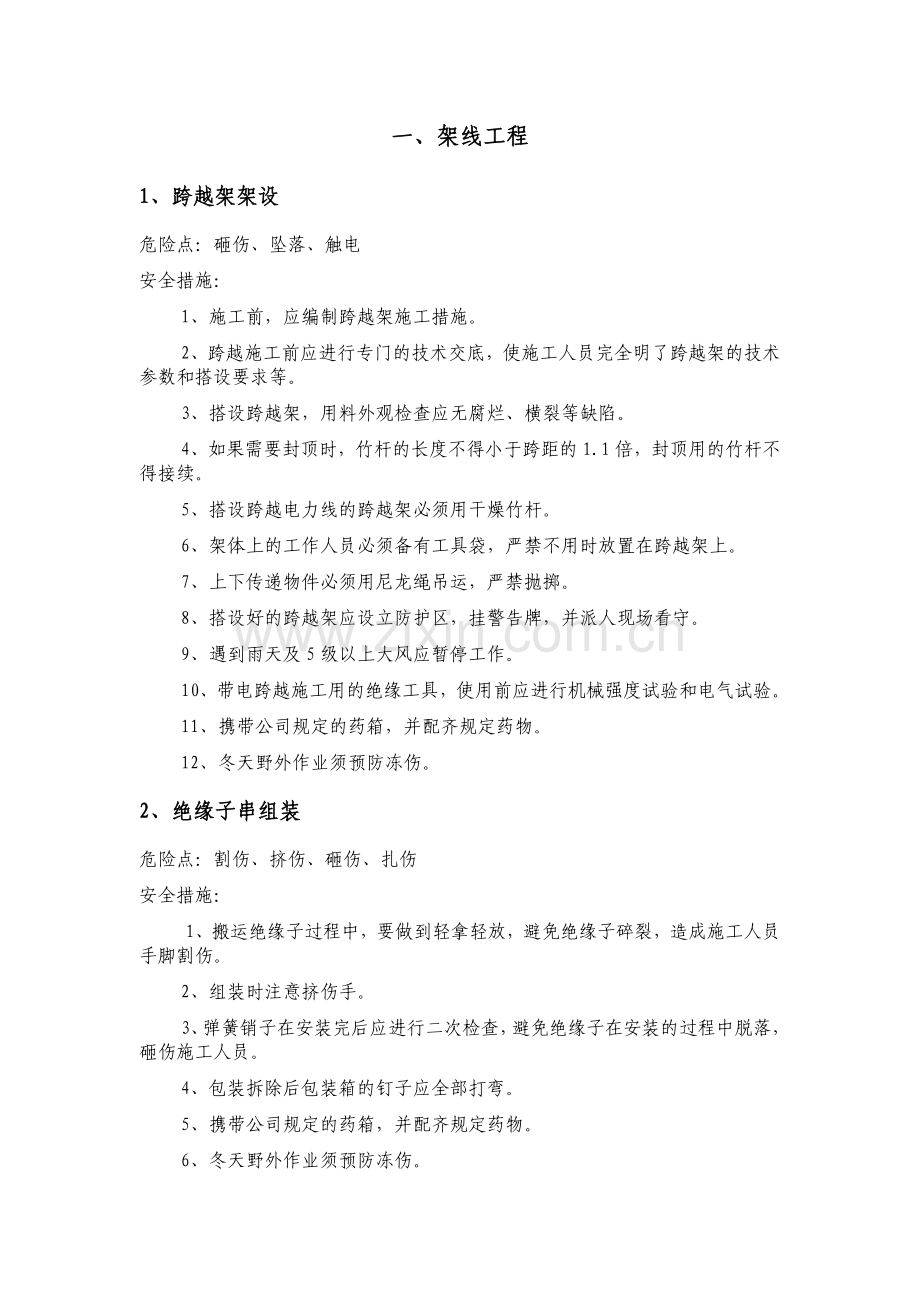

二O一二年十二月一、架线工程
1、跨越架架设
危险点:砸伤、坠落、触电
安全措施:
1、施工前,应编制跨越架施工措施。
2、跨越施工前应进行专门的技术交底,使施工人员完全明了跨越架的技术参数和搭设要求等。
3、搭设跨越架,用料外观检查应无腐烂、横裂等缺陷。
4、如果需要封顶时,竹杆的长度不得小于跨距的1.1倍,封顶用的竹杆不得接续。
5、搭设跨越电力线的跨越架必须用干燥竹杆。
6、架体上的工作人员必须备有工具袋,严禁不用时放置在跨越架上。
7、上下传递物件必须用尼龙绳吊运,严禁抛掷。
8、搭设好的跨越架应设立防护区,挂警告牌,并派人现场看守。
9、遇到雨天及5级以上大风应暂停工作。
10、带电跨越施工用的绝缘工具,使用前应进行机械强度试验和电气试验。
11、携带公司规定的药箱,并配齐规定药物。
12、冬天野外作业须预防冻伤。
2、绝缘子串组装
危险点:割伤、挤伤、砸伤、扎伤
安全措施:
1、搬运绝缘子过程中,要做到轻拿轻放,避免绝缘子碎裂,造成施工人员手脚割伤。
2、组装时注意挤伤手。
3、弹簧销子在安装完后应进行二次检查,避免绝缘子在安装的过程中脱落,砸伤施工人员。
4、包装拆除后包装箱的钉子应全部打弯。
5、携带公司规定的药箱,并配齐规定药物。
6、冬天野外作业须预防冻伤。
3、导地线展放
危险点:抽伤、挤伤、触电、虫伤
安全措施:
1、放线过程中的通讯联络必须迅速、清晰、畅通,应有备用通讯设备。严禁在无通讯联络及视野不清的情况下放线。
2、重要跨越应制定特殊施工方案。
3、线轴架应稳固、转动灵活、制动可靠。
4、线轴展放处,应设专人传递信号。
5、作业人员不得站在展放导线间操作。线轴接近放完时,应减慢牵引速度。
6、架线时,除应在杆塔处设监护人外,对被跨越的房屋、路口、河塘及人畜较多处均应派专人监护。
7、导线、地线被障碍物卡住时,作业人员必须站在线弯的外侧,并应用工具处理,不得直接用手操作。
8、穿越滑车的引绳根据导线、地线的规格选用。穿越时,施工人员不得站在导线、地线的垂直下方。
9、人力放线的领线人由技工担任,拉线人员应走在同一直线上,相互间保持适当距离。
10、有被跨越的带电线路,必须搭好跨越架。人力放导地线线头通过跨越架时,必须用绝缘绳牵引进行。
11、应避免被蛇咬伤,备有必要药品。
12、发现马蜂窝严禁靠近,更不能碰它。
13、携带公司规定的药箱,并配齐规定药物。
14、冬天野外作业须预防冻伤。
4、导地线压接
危险点:砸伤、挤伤、崩伤
安全措施:
1、使用前应检查液压机和顶盖的接触口,液压前有裂纹者严禁使用。
2、液压机启动后先空载运行检查各部位运行情况,正常后方可使用。
3、液压机活塞起落时,人体不得位于液压机上方,并且人员不得站于安全溢流阀旁。
4、放入顶盖时,必须使顶盖与钳体完全吻合,严禁在液压头安装牢固前进行压接。
5、液压泵操作人员应与压接操作人员密切配合,不得过荷载。
6、液压泵的安全溢流阀不得随意调整,并不得用溢流阀卸荷。
7、切割导线时线头应扎牢,并防止线头回弹伤人。
8、携带公司规定的药箱,并配齐规定药物。
9、冬天野外作业须预防冻伤。
5、挂线、紧线
危险点:抽伤、挤伤
安全措施:
1、导地线升空:
1、1升空作业必须使用压线装置,严禁直接用人力压线。
1、2升空作业应与紧线作业密切配合逐根进行。
1、3在转角杆塔内侧升空作业时,导、地线的线弯内角侧不得有人。
1、4压线滑车应设控制绳,压线控制绳回松应缓慢。
2、紧线工作:
2、1严格按施工技术措施的规定进行现场布置及选择工器具。
2、2紧线杆塔的临时拉线补强措施以及导地线的临锚设备应设置完毕。
3、紧线前应检查工作:
3、1通讯畅通。
3、2导地线压接完毕。
3、3障碍物以及导地线跳槽处理完毕。
3、4分裂导线无绞扭及金钩。
3、5各交叉跨越处的安全措施可靠。
4、紧线过程中,施工人员应遵守以下规定:
4、1不得站在悬空导地线的垂直下方。
4、2人员不得站在受力线绳的内角侧。
4、3不得跨越将离地面的导线或地线。
4、4监视行人不得靠近牵引中的导线或地线。
4、5传递信号必须及时、清晰;不得擅自离岗。
4、6卡线器应设置备用保护,防止跑线。
5、耐张线夹安装:
5、1高处安装螺栓式线夹时,必须将螺栓装齐拧紧后方可回松牵引绳。
5、2高处安装导地线的耐张线夹时,必须采取防止跑线的可靠措施。
5、3在杆塔上割断的线头应用绳索放下。
5、4地面安装时,导地线的锚固应可靠。
6、挂线:
6、1当连接金具接近挂线点时应停止牵引,然后作业人员方可从安全位置到挂线点操作。
6、2导线画印前必须采取防止跑线的可靠措施。
6、3挂线后应缓慢回松牵引绳,在调整拉线的同时应观察耐张金具串和杆塔的受力变形情况。
7、分裂导线的锚线作业:
7、1导线在完成地面临锚后应及时在操作塔设置保护性过轮临锚。
7、2导线地面过轮临锚的设置应相互独立。
8、携带公司规定的药箱,并配齐规定药物。
9、冬天野外作业须预防冻伤。
6、附件工程
危险点:砸伤、坠落、抽伤
安全措施:
1、附件安装前必须对专用工具和安全保护用具进行外观检查。
2、相邻杆塔不得同时在同相位安装附件,作业点下方不得有人。
3、双钩紧线器或手扳葫芦应牢固挂在横担上。
4、附件安装时,安全带应拴在横担主材上,不得拴在绝缘子串上。
5、在跨越段杆塔上安装附件时,必须采取防止导地线坠落的措施。
6、拆除放线滑车,不得直接用人力松放。
7、使用飞车规定:
7、1作业人员必须熟悉飞车使用安全规定,并经过操作培训。
7、2携带重量及行驶速度不得超过铭牌规定。
7、3每次使用前必须进行检查,飞车的前后活门必须关闭牢靠,刹车装置必须灵活可靠。
7、4行驶中遇到接续管必须减速。
7、5随车携带的工具和材料应捆扎牢固。
7、6飞车过带电线路,应符合安全距离,并设专人监护。
8、平衡挂线:
8、1严禁在耐张塔两侧的同相导线进行其它作业。
8、2待割的导线应在断线点两端事先用绳索绑牢,割断后应使用绳索将导线松落至地面。
8、3紧线过程中及断线时,作业人员不得站在放线滑车或绝缘子串上操作。
8、4割断后的导线应在当天挂接完毕,不得在高处临锚过夜。
9、携带公司规定的药箱,并配齐规定药物。
10、冬天野外作业须预防冻伤。
二、接地工程
(1)挖坑
危险点:工器具伤人、虫咬伤
安全措施:
1、接地开挖时,由于施工空间小,多人同时作业要保持必要的安全距离。
2、要注意尖镐刨伤脚或磕伤手。
3、要防止蛇虫咬伤,黄蜂叮咬。
4、携带公司规定的药箱,并配齐规定药物。
5、冬天野外作业须预防冻伤。
(2)敷设接地体及焊接
危险点:触电、火灾、烫伤、碰伤
安全措施:
1、焊接工作人员必须经过专门训练并考试合格。
2、风力超过5级时,禁止露天焊接或气割。在风力3到5级时,必须搭设挡风屏。
3、焊接现场必须备有必要的消防器材。
4、焊接人员离开现场前应检查无火种留下。
5、在集中接地时,打入接地体的打锤对面不准站人。
(3)回填土
危险点:砸伤、摔伤、工器具伤人
安全措施:
1、抛土时应严格注意其他工作人员的情况,防止砸伤其他施工人员。
2、在居民区或交通道路附近施工,应设立围栏,夜间挂红灯。
3、防止施工过程中使用的锹、镐磕手、刨脚。
4、传递工具不许乱扔,防止误伤人。
三.工地 运输安全注意事项
人力运输要统一指挥,统一安排。机动车运输司机严禁酒后开车,经常检查刹车,严禁超载超速。
四.班组安全工作标准
1、施工前组织班前会,交代现场施工措施和安全措施;
2、对于重大的施工项目要编制现场施工措施,制定施工方案;
3、坚持定每周星期五为安全活动日,总结分析本周的安全情况,制订防范措施 。
4、带电作业一定要填第二种工作票,施工时设专人监护,停电作业一定填写第一种工作票;
5、施工前工作人员对施工机具进行检查,如果发现不合格者严惩使用,各施工班组要加强对施工机具的管理。
6、各施工人员要加对个人工具的检查和管理,不合格的要及时更换。
7、加强对新工人的安全思想教肓和技术培训。
8、作业人员野外作业须饮用桶装水,不得饮用野外的山泉水,煮饭用自来水,买菜在正规市场采购食品,杜绝食物中毒。
五、环境保护及文明施工
1 合理修筑运输道,使之与周围环境协调,并成为日后运行维护道路。同时在施工完毕后对修筑运输道恢复原地形地貌。
2 严格按设计图纸进行分坑、平降基,对不影响铁塔基础外露的塔位,应尽量不降基或少降基,保留原地形和植被;基础降基开挖时,尽量减少对原状土和植被 的破坏;开挖出来的土石方严禁随意抛置,采取转运或培土植草皮的方式解决,尽快恢复原地形地貌;对需围堰的要先围堰再开挖。对基面易受冲刷和流失的情况采取重新植被、大规模护面以及喷浆的方法处理基面。
3 要减少施工对鱼塘及苗圃的污染。
4 基础浇制用的砂石堆放在专用的彩条布上;基础浇制完后,运走剩余的砂石。
5 通道砍伐及放紧线施工中尽量减小通道砍伐宽度,一般不允许超过4M,放紧线能够翻越的树木不准砍伐;对不影响线路运行安全的果树、风景林,施工时采取搭架的方式跨越,不准砍伐,保证对树木植被的破坏减小到最低程度。
6 树木砍伐的管理:为保护生态环境避免滥砍滥伐及搞好地方关系,施工时严禁随意砍伐树木,施工前需及时与当地各级政府进行树木砍伐申请、取得林业部门及各级政府的大力支持,同时要及时与林木所有人联系,施工现场的开辟、施工道路修筑及通道的清理过程中树木砍伐要求需由各施工队现场负责人根据施工技术措施的要求严格控制。
7 保持施工现场清洁,及时排除施工现场的雨水、污水;避免对道路、河流造成不必要的障碍,对材料的临时卸点要严格控制范围,及时清理恢复原貌;施工场地的开辟要因地制宜,不能滥占耕地林地、滥砍乱伐;施工完毕要认真清理,对废弃的油类和废余材料要妥善处置,彻底拆除不再需要的临时工程,对原来的田埂、水渠、道路等要恢复原状或按设计要求作改道。
8 严禁在林区、果园吸烟,且严格控制火种,设立明确禁烟标志,做好禁烟宣传。
9 保护野生资源,保护好地方名胜古迹;对施工中发现的化石、硬币及有价值的物品、文物等应妥善保管,并应作为国家财产上交。
10 保护工地及工地周围的环境,避免污染、噪音或是由于其它施工方法不当造成的对公共人员和财产的危害或干扰。
11确定文明施工的目标,进行“创一流”的宣传教育,举办“双文明达标”活动;
12建立文明施工的组织机构,明确各部门人员的职责;
13编制详尽的文明施工考核、管理办法、奖惩制度;
14创办工地通讯,传播文明施工信息;
15与项目法人、设计、监理单位及兄弟施工单位交流联谊;
16与项目法人制定工地规则,包含安全防卫、工程安全、工地出入制度、环境卫生、防火措施、周围及近邻环境保护的附加规则。
