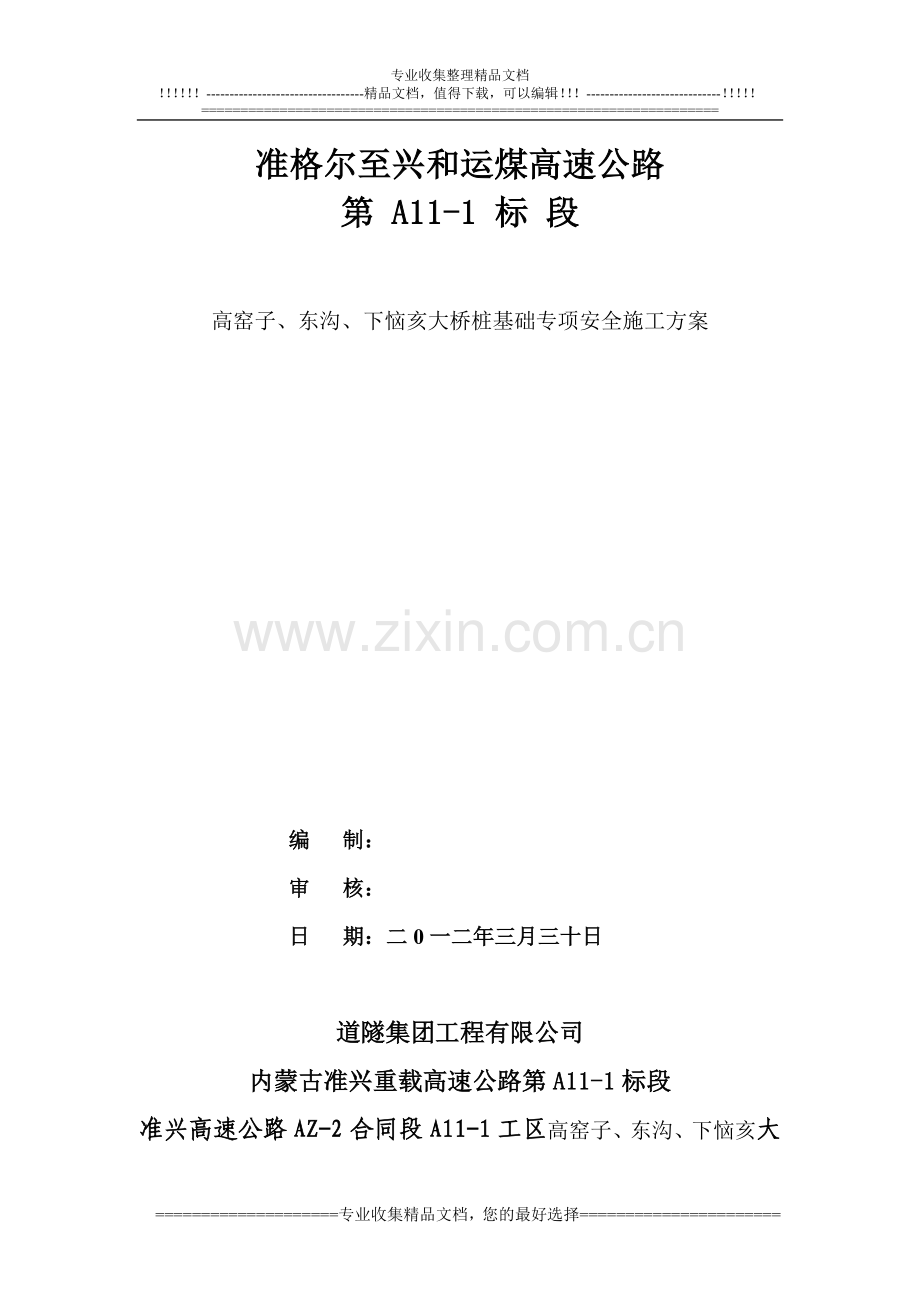

1、准格尔至兴和运煤高速公路第 A11-1 标 段高窑子、东沟、下恼亥大桥桩基础专项安全施工方案编   制:审   核:日   期:二0一二年三月三十日道隧集团工程有限公司内蒙古准兴重载高速公路第A11-1标段准兴高速公路AZ-2合同段A11-1工区高窑子、东沟、下恼亥大桥桩基础专项安全施工方案一、 工程概况徐家沟特大桥0#、3#桥台桩基长度集中在17.5m-18.5m之间采用人工挖孔桩,左幅1#墩桩基长度为40m、左幅2#墩桩基长度为45m、右幅1#墩桩基长度为45m、右幅2#墩桩基长度为50m、全桥桩基直径为2.2m嵌岩桩。二、施工工艺1、挖孔桩施工(1)施工顺序

2、平整场地放中桩(包括护桩)布置排水沟桩位顶上搭雨棚安装提升设备修整出渣道路。(2)孔口开挖及衬砌按衬砌处理挖深1m,安放模板,浇筑混凝土形成井圈,井圈上口(井台座)高出周围地面20-30cm以避免井口进水,开挖采用人工十字镐,用人力绞车提升出渣,每开挖1米衬砌1米,衬砌厚度l5-25cm,具体厚度按照现场地质情况而定,当开挖中遇到岩石可采用风钻或凿岩机钻炮眼小药量电引爆的浅眼爆炸法施工,要在炮眼附近加强支护,防止震塌孔壁,爆破后再采用人工清凿继续开挖。(3)孔内通风用鼓风机,通过50的塑料管不断的将新鲜空气运到孔底,中间停工再复工前将井底的空气也要彻底抽换。每次爆破后应随即进行通风排烟清孔。(

3、4)排水孔内如渗水量不大,可以采用人工排水,当挖到桩底时,可在桩位的一角挖一个0.6m*0.5m*0.5m的集水坑,用潜水泵抽水,渗水较大应边施工边采用抽水坑抽水。(5)吊装钢筋笼及浇注桩身混凝土钢筋笼的加工,吊装,接长,与钻孔灌注桩相同,根据不同的渗水量采取方法。桩孔内基本无水时,采用常规的砼浇筑方法。当孔内渗水较快,但还能快速抽干渗水的桩孔,采用简易导管法施工。在桩基挖孔工作平台上,搭设一高6m以上、支承1-2t重的工作架。2、钻孔灌注桩基础施工(1)场地平整按文明施工要求,对钻孔桩施工场地进行平整压实,清除桩位附着物以便桩机就位和测量定位。(2)修建循环泥浆池在桩位附近适当位置开挖泥浆循

4、环池,安装泥浆泵,准备足够量优质粘土供调制泥浆。制浆粘土技术指标符合规范要求。(3)护筒埋设及钻机安放施工前准备埋设护筒,护筒采用钢板卷制。护筒顶端高程在旱地处高出地下水位1.5-2m及地面0.3m以上,护筒与坑壁之间用于粘土填实,严防护筒倾斜、漏水变形。   (4)钻孔钻孔机械就位,进行钻机试运转,检查钻机是否正常。在钻孔初始阶段,潜水砂石泵未进入水中之前,利用泥浆泵向孔内压送泥浆,采用正循环钻进,当潜水砂石泵潜入水中后,泥浆泵停止工作,解除排碴胶管与泥浆泵连接,启动潜水砂石泵和潜水钻机,进行反循环钻进。利用潜水砂石泵将钻碴排抽至沉淀池。    (5)测孔成孔至

5、设计深度后,用标准测绳试孔深;专用仪器测定孔径、孔形和倾斜度,确保桩身垂直度在1%桩长之内。   (6)清孔检查    成孔检查完成后,停止钻进及时清孔,清孔其目的在于使沉淀层可能减薄,提高孔底承载力,确保灌注混凝土的质量。清孔采用换浆法,利用钻机反循环的泥浆泵抽出含渣量较大的泥浆,经沉淀后,比重较轻的泥浆由孔口自流入孔内;注意保持孔内泥浆面高度,防止塌孔。钢筋笼在钢筋制作场统一制作下料,集中焊接绑扎制作成型。每根钢筋笼根据孔深分节加工,一般每节长度为20米左右,用起重机按分节顺序吊起焊接放入孔中,焊接至设计标高并焊接吊环至孔口标高,用方木或钢管在孔口与吊环连接固

6、定牢固,置于导管漏斗以下。   (7)安放导管    采用管径为300mm的卡式导管,孔底节长为4m,其余每节长2m,孔顶采用1m节和0.5m节调整到导管底距孔底2540cm为准。采用钻机井架或起重机吊放导管,每个节头必须扭紧闭密,以防漏水。 (8)灌注混凝土    混凝土拌和站集中拌制,砼输送车运输,并在进场前先检验级配及测试坍落度。首批灌注砼的数量必须满足导管初次埋置深度1.0m和填充导管底部间隙的需要。在灌注过程中,严禁导管提出混凝土面。砼实际灌注高度高出设计桩顶1米以上,确保砼强度达到设计强度。三、人工挖孔安全技术管理人工挖孔桩内开挖条

7、件差,强度大,施工队伍疏于防范,容易防护措施不到位,致使施工过程中发生安全事故。1、人工挖孔的危险源及可能发生的事故高处坠落。地面作业人员或行人不慎掉入井底,孔内作业人员、检查人员在上下孔过程中失衡或起升设备损坏而坠落。坍塌。孔壁土体或护壁与土体失衡坍塌。物体打击。地面的工具、泥石、砂掉下或吊桶脱钩、断绳而坠入孔底,造成人员伤亡。中毒或窒息。孔内有毒气体或含氧不足,在未进行充分通风置换的情况下进行下孔作业,引起中毒或窒息。透水或淹溺。由于地下水压力大,以及施工措施不当引起桩内涌出大量水泥浆,孔内人员来不及躲避。触电。因施工未严格按三相五线制布线,接线不规范,孔底照明不使用安全电压,潜水泵抽水时

8、人员未离开漏电造成事故。作业人员在使用机械设备时未遵守安全操作规程造成伤害。2、预防人工挖孔发生事故的措施(1)进入施工现场必须戴好安全帽,佩带相应劳动防护用品,特别是井下作业人员,必须穿好绝缘鞋。作业人员严禁穿拖鞋、高跟鞋、硬平底鞋和赤脚、赤膊及酒后上班。(2)每天上班前及施工中,配合项目部机电人员检查提升机的保险防护装置,确保完好无损,机具牢固可靠,发现问题及时向安全人员或机电人员报告,并在修复设备运行正常完好后方准施工。(3)浇注第一节护壁,应高出井沿20cm以上,厚度同护壁,主要起保护井口和防止物体滑落井内。(4)井口周围2m范围内不得堆放杂物,孔内运出的土石料堆放在2m范围外,并及时

9、清运出场,保持作业场所整洁。(5)井下有人作业时,井上人员不得擅自离开岗位,并随时注意孔壁情况变化及井下人员作业情况,发现异常情况,立即帮助井下人员撤离至安全地带,并报告项目部处理。(6)挖孔作业暂停施工时,应及时遮盖或围护。(7)井下作业人员在作业过程中应随时注意井内的各种变化,如地下水、流沙、塌方、护壁变形等,及时报告项目部管理人员采取措施。(8)作业人员上下井时,必须乘坐自制专用安全乘人吊笼,不得随意攀爬护壁和乘坐吊桶、吊绳等方式下井,以防造成高处坠落事故。自制乘坐专用安全乘人吊笼必须符合安全要求。(9)作业井口除提升设备底座外,其余空隙均用50mm厚以上的木板铺盖密封。(10)井内吊运

10、土方或物料时,应采用稳定性好的双耳圆形吊筐。上料不得超过吊筐容积的80%,重量不得超过40KG,不得使用单耳吊桶或吊筐,大块石头破碎后装运。起吊时应保持垂直平稳、不准斜吊、过急和晃动,以免落物伤人。对于爆破后不易打碎的孤石,应用绳子拴好,并在井下人员上井后,井上人员才能起吊石头。(11)每节挖孔进尺深度应根据实际土质和地下水位情况确定。一般土质情况较好,无地下水或地下水较少,土质干燥时,以每次进尺深度不超过0.5m-0.6m;当遇到流沙或流泥时,进尺深度应控制在不大于0.3m以内。如果地下水压力较大,可采用降水,并用钢筋护壁插下,然后再清孔绑钢筋支模浇灌护壁。(12)人工挖孔应保证护壁混凝土设

11、计厚度、同心度、直径及垂直度。每挖一节就应及时绑钢筋支模浇灌混凝土。护壁混凝土浇灌要周围同步上升,振捣密实,待混凝土达到规定强度后方可拆模。挖孔进尺较深,不及时浇灌混凝土护壁混凝土或拆模过早,在水压力作用下,容易造成塌方和护壁变形。(13)井底抽水时,孔内不得有人,孔内抽水设备应采用一机一闸一保险,电缆线不得有接头,防水,且应架空敷设,不得承受外力,还应有防磨损、防潮湿、防断的保护措施。末级电箱应装有可靠的漏电和接零保护;漏电保护器的动作电流的动作时间应选用控制范围为15MA和0.1S的型号。如遇水量较大,确须边抽水边挖的,应在项目经理部同意的情况下,井下人员也采取了足够的安全防护,井上有专人

12、监护设置专门保护电源时方可进行井下作业且井下作业人员时间不得超过1h。(14)孔内作业应采用不大于12V的安全电压,100W的防水带罩灯泡,防水绝缘引下进行照明。同时现场设置发电机,孔内设置安全矿灯或应急灯以备停电应急照明,以便井下人员能及时安全撤回地面。降压变压器采用隔离变压器,并应按施工现场临时用电安全技术规范设置专门的低压配电箱,每台变压器供应灯数不超过5盏。(15)当孔挖深超过5m以上时,均应开始用压力管引至井底进行送风。特别是有臭水、污泥和异味的井孔,下井作业前必须选用对井内送风1h以上,并用小动物进行检测,确认无害后,方可进行下井作业。作业中必须连续送风,防止有害气体中毒窒息事故发

13、生。地面还须备有氧气瓶等急救用品。(16)挖孔作业时,严禁作业人员在施工现场打闹玩笑。当作业人员下班休息时,井口必须盖好,并设置醒目的安全标志。(17)夜间一般禁止挖孔作业。如遇特殊情况需要加班作业时,必须经现场负责人同意,并有工长和安全员的现场指挥和进行安全技术监督检查与技术指导。(18)挖孔过程中,一般禁止在孔内放炮。当遇有孤石、强风化或中风化岩层时,可在孔内进行松动爆破,由专业作业人员进行。一般孤石宜采用静态爆破和凿除方法处理。火药爆破必须合理布孔,孔距、排距、深度和装药量须经过计算确定,以小药量多次爆破为原则,尽量减小冲击波,防止护壁受损。井口应用沙袋等作覆盖,防止石渣飞出孔外。起爆方

14、法宜采用电力起爆法。爆破时必须由专人统一指挥,停止孔内作业,待井下作业人员全部撤离井底回到地面安全范围以外,确认安全后,才能起爆。(19)每天作业班组长必须将本班组挖孔作业过程中,孔内遇到的各种情况及机电设施运行状态和作业人员的身体状况、检查发现的问题等认真填到人工挖孔桩作业班组日报表上,对存在的隐患问题在项目管理人员指导下进行整改。(20)高温季节,项目必须做好防暑降温工作,保证及时将茶水送到施工现场职工手中;尽量避免高温时间作业,以防止中暑。(21)人工挖孔桩护壁成孔后,安装钢筋笼前,应先用验孔器检查护壁,对偏差较大的护壁,应先凿除处理经常检查验收合格后方可吊放钢筋笼,以免下放钢筋笼出现卡

15、笼现象。如采用井内绑扎钢筋笼时,作业人员应系好安全带;放插钢筋笼应注意上下配合,做好通风排毒措施,确保安全作业。四、现场应急预案制定与响应1、施工现场成立应急救援领导小组,组长由项目经理部经理担任,成员由现场主要负责人、安全管理及生产管理等人员组成,建立安全值班制度,保证现场24小时有主要领导在场。2、现场配备应急救援所必须的设备和车辆,保证遇到突发事件时,能立即组织起及时、有效的救助工作。3、组织项目经理部所有人员进行安全救护培训,使每名员工都具备现场救援救护的基本技能,能够掌握各种受伤紧急救援处治办法,如人工呼吸、紧急止血、骨折等的处治。定期进行应急救援演练,配备必要的救援器材和设备,包括

16、担架、急救箱、氧气袋等。并进行经常性的维修、保养,保证应急救援正常运转。   4、现场生产安全事故应急救援人员的具体分工和职责项目经理部经理担任总指挥,对事故应急救援负责主持全面工作。管生产安全副经理对事故应急救援负责组织现场协调指挥工作。安全保卫科负责现场急救实施工作,对事故原因进行初步调查和上报,负责建立事故应急救援预案的监督检查工作,并对应急救援人员定期进行培训和业务指导工作。五、安全应急救护常识1、触电紧急救护(1)口对口人工呼吸使病人仰卧,松解衣扣和腰带,清除病人口腔内痰液、呕吐物、血块、泥土等,保持呼吸道通畅。救护人员一手将病人下颌托起,使其头尽量后仰,将其口唇撑开,另一

17、只手捏住病人的鼻孔,深吸一口气,对住病人的口用力吹气,然后立即离开病人口,同时松开捏鼻孔的手。吹气力量要适中。(2)口对鼻人工呼吸病人因牙关紧闭或口部有外伤等原因,不能进行口对口人工呼吸,可采用口对鼻人工呼吸,方法与口对口人工呼吸法基本相同,只是捏鼻改为捏口,对住鼻孔吹气,吹气量要大,时间要长。(3)胸外心脏按压由于电击、窒息及其他原因所致心博骤停时,应使用胸外心脏按压法进行急救:让病人仰卧在地上或硬板床上,救护人员跪或站于病人一侧,面对病人,将右手掌置于病人胸骨下段向后压向脊柱,随后将手腕放松,每分钟挤压6080次。在进行胸外心脏按压时,宜将病人头放低以利静脉血回流。若病人同时伴有呼吸停止,

18、在进行心脏按压同时,还应进行人工呼吸。单人抢救时,每按压15次后吹气2次,反复进行;双人抢救时,每按压5次后由另一个人吹气1次,反复进行。2、碰撞伤紧急救护(1)手脚扭伤脱臼紧急救护扭伤后,不要试图自己使关节复位或强行扭动受伤部位使其复原。扭伤后,立刻用冰袋或是盛放冰块的塑料袋放在毛巾上局部冷敷及抬高患肢,以减少出血和减轻肿胀。发生脱臼时,要用固定物固定受伤部位,到医院治疗;没有条件时,可用手帕、领带、长筒袜、撕开的衬衫、杂志、树枝、纸箱等替代。严重扭伤时,症状与骨折差不多,如果有怀疑,则应当作骨折处理,并尽快去医院治疗。3、骨折紧急救护初步检查,包扎伤口。如果伤口出血,应先止血,然后包扎。妥

19、善固定。固定伤骨可用木板、杂志、纸箱、伞等作支撑物。不要试图自己扭动或复位,固定夹板应扶托整个伤肢。迅速而平稳地转移。如果是脊柱等关键部位骨折,一定要保持患者的身体水平移动,不可弯腰、扭腰,使患者平躺在硬板床上,并且用大型急救车送医院救治,不能用帆布、绳索等软担架运送。如果运送不当,可造成脊髓神经损伤,导致截瘫,后果不堪设想。4、外伤紧急救护(1)切割伤紧急救护如果出血不多,可用创可贴或消毒过的纱布包扎。如果伤口很深,流出的血呈鲜红色且流得很急,甚至往外喷,可判断为动脉出血,必须把血管压住(压迫止血点),即压住比伤口距离心脏更近部位动脉(止血点),进行止血。如果切割的器具不洁,为防止伤口感染,

20、最好去医院注射破伤风预防针和抗生素。如果手指或脚趾被切断,应压迫受伤的部位止血。伤口用无菌纱布或清洁棉布包扎,断离的手指、脚趾也要包扎,立即送医院进行手术。夏天最好将断指(趾)放入冰桶内护送。冰块不得直接触及断指(趾),以防冻伤。禁止用水或任何药液浸泡处理,以免破坏再植条件。(2)穿刺伤紧急救护被铁钉或木刺等锐器刺伤后,伤口若处理不好,很容易发生感染,严重的还会引起败血症或破伤风。所以无论多小的刺伤,不能慌张地用指甲去拔异物,而应使用消过毒的小镊子等工具进行处理。刺伤深,容易伤及神经、内脏,刺入物不能随意拔除,以防止大出血等意外情况。如果肠管等脏器脱出,不应在现场复位,可用洁净的碗、盆等覆盖后

21、包扎,立即送医院救治。5、灼伤现场急救技术灼伤是工业生产常见的损伤。它包括高温(火焰、沸水、蒸汽、热油、灼热金属)、化学物质(强酸、强碱)、电流(高压电)及射线等引起的组织灼伤。热灼伤。迅速离开致伤现场,衣服着火者,应立即卧倒在地上慢慢打滚或用水、大衣、雨衣等灭火,或立即将着火衣服脱去,切勿直接奔跑、呼喊,否则助长燃烧引起呼吸道烧伤,也不要用双手扑火。 沸水、蒸汽烫伤,应立即剪开衣袖、裤袜,然后将湿衣服、裤袜脱去,肢体可浸于冷水中以减轻疼痛,创面包扎。化学烧伤。强酸烧伤,立即用大量清水或35碳酸氢钠液冲洗创面;强碱烧伤,用大量清水或12硼酸液冲洗创面;电灼伤。先抢救生命,再处理创面。烧伤创面保

22、护,宜用敷料包扎,如无可用清洁床单、被单、衣物等包裹后转送医院。6、现场止血急救技术:(1)指压止血法用手压迫出血的血管上部(近心端)用力压向骨方,以达到止血目的,指压止血法适用于头部、颈部和四肢的动脉出血。头顶部出血。在伤侧耳前,对准下颌耳屏上前方1.5厘米处用拇指压迫颈浅动脉。颜面部出血。用拇指压迫伤侧下颌骨与咬肌前缘交界处的面动脉。头面部、颈部出血。四个手指并拢对准颈部胸锁乳突肌中断内侧,将颈总A压向颈椎上,但不能同时压迫两侧的颈总A,以免造成脑缺血坏死。肩部腋部出血。用四指压迫同侧锁骨上窝,向下对准第一肋骨,压住锁骨下A。上臂出血。一手抬高患肢,另一手四个手指对准上臂中断内侧,将肱A压

23、于肱骨上。前臂出血。将患肢抬高,用四个手指压在肘窝肱二头肌内侧的肱A末端。手掌出血。将患肢抬高,用两手的拇指分别压迫手腕部的尺、桡A。手指出血。将患肢抬高,用食指拇指分别压迫手掌侧的两侧的指A。大腿出血。在腹股沟中点稍上方,用双手拇指向后用力压股A。足部出血。用两手拇指分别压迫足背A和内踝与跟腱之间的胫后A。(2)屈肢加垫止血法当前臂或小腿出血时,可在肘窝、窝内放以纱布垫、棉衣团或毛巾、衣物等物品,屈曲关节,用三角巾作8字形固定,但有骨折或关节错位者不能使用。(3)绕紧止血法把三角巾折成带性 ,打一个活结,取一根小棒穿在带性外侧绕紧,将绕紧后小棒插在活结小圈内固定。=专业收集精品文档,您的最好选择=
