收藏 分销(赏)

重庆市江北区政府大楼装饰工程施组.doc

上传人:fa****a 文档编号:15903 上传时间:2020-07-11 格式:DOC 页数:37 大小:295KB
下载 相关 举报
重庆市江北区政府大楼装饰工程施组.doc_第1页
第1页 / 共37页
重庆市江北区政府大楼装饰工程施组.doc_第2页
第2页 / 共37页
重庆市江北区政府大楼装饰工程施组.doc_第3页
第3页 / 共37页
重庆市江北区政府大楼装饰工程施组.doc_第4页
第4页 / 共37页
重庆市江北区政府大楼装饰工程施组.doc_第5页
第5页 / 共37页
点击查看更多>>
资源描述

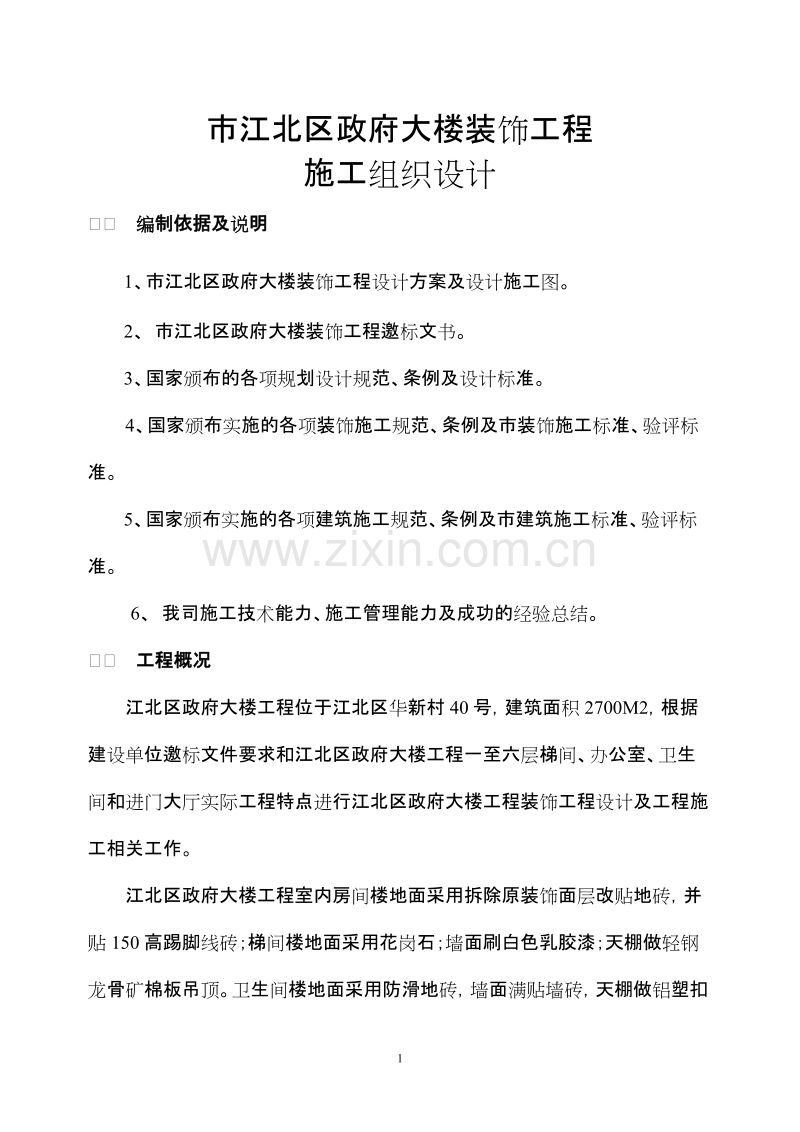

1、市江北区政府大楼装饰工程施工组织设计一、 编制依据及说明1、市江北区政府大楼装饰工程设计方案及设计施工图。2、 市江北区政府大楼装饰工程邀标文书。3、国家颁布的各项规划设计规范、条例及设计标准。4、国家颁布实施的各项装饰施工规范、条例及市装饰施工标准、验评标准。5、国家颁布实施的各项建筑施工规范、条例及市建筑施工标准、验评标准。6、 我司施工技术能力、施工管理能力及成功的经验总结。二、 工程概况江北区政府大楼工程位于江北区华新村40号,建筑面积2700M2,根据建设单位邀标文件要求和江北区政府大楼工程一至六层梯间、办公室、卫生间和进门大厅实际工程特点进行江北区政府大楼工程装饰工程设计及工程施工

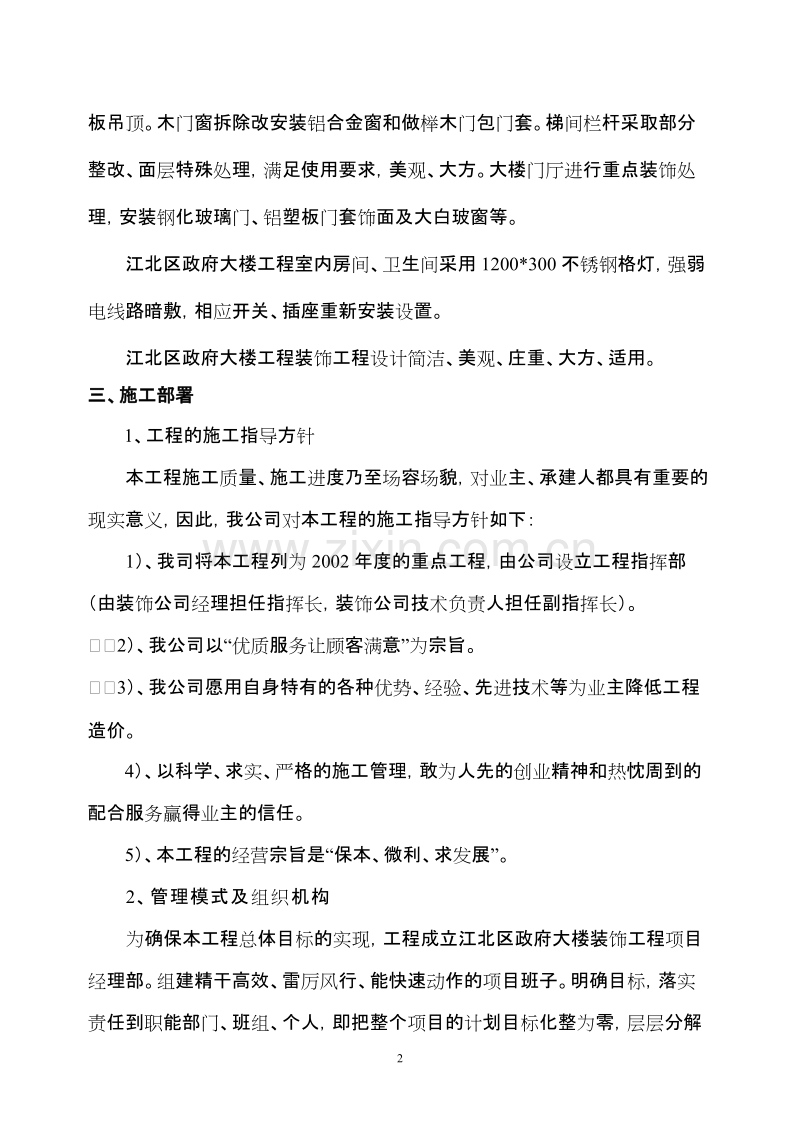

2、相关工作。江北区政府大楼工程室内房间楼地面采用拆除原装饰面层改贴地砖,并贴150高踢脚线砖;梯间楼地面采用花岗石;墙面刷白色乳胶漆;天棚做轻钢龙骨矿棉板吊顶。卫生间楼地面采用防滑地砖,墙面满贴墙砖,天棚做铝塑扣板吊顶。木门窗拆除改安装铝合金窗和做榉木门包门套。梯间栏杆采取部分整改、面层特殊处理,满足使用要求,美观、大方。大楼门厅进行重点装饰处理,安装钢化玻璃门、铝塑板门套饰面及大白玻窗等。江北区政府大楼工程室内房间、卫生间采用1200*300不锈钢格灯,强弱电线路暗敷,相应开关、插座重新安装设置。江北区政府大楼工程装饰工程设计简洁、美观、庄重、大方、适用。三、施工部署1、工程的施工指导方针本工

3、程施工质量、施工进度乃至场容场貌,对业主、承建人都具有重要的现实意义,因此,我公司对本工程的施工指导方针如下:1)、我司将本工程列为2002年度的重点工程,由公司设立工程指挥部(由装饰公司经理担任指挥长,装饰公司技术负责人担任副指挥长)。2)、我公司以“优质服务让顾客满意”为宗旨。3)、我公司愿用自身特有的各种优势、经验、先进技术等为业主降低工程造价。4)、以科学、求实、严格的施工管理,敢为人先的创业精神和热忱周到的配合服务赢得业主的信任。5)、本工程的经营宗旨是“保本、微利、求发展”。2、管理模式及组织机构为确保本工程总体目标的实现,工程成立江北区政府大楼装饰工程项目经理部。组建精干高效、雷

4、厉风行、能快速动作的项目班子。明确目标,落实责任到职能部门、班组、个人,即把整个项目的计划目标化整为零,层层分解到位。应用网络技术、超前布局、统筹兼顾、科学安排、优化配置、合理协调、动态管理,确保总体目标的实现。工程项目经理部组建由装饰公司副经理担任项目经理并全职实施工程全面管理;项目技术负责人由一名经验丰富的工程师担任,分管数名专业施工员,做到分工合作、协调配合。工程项目组织机构如下图:公 司技术负责人项目经理内业安全员材料员水电施工员装饰施工员质检员各施工班组3、管理职能公司负责工程的施工组织管理,组织健全项目班子,全面履行合同,领导和配合项目部抓好各项准备工作,如:物资供应、人力配备、内

5、外协调和后勤保障工作,财务、成本核算、职工思想教育、劳动竞赛等,督促项目部抓好质量、安全文明施工,定期检查施工进度。项目部:具体负责施工现场的施工组织管理工作,贯彻上级各项规章制度,强化内部管理,编制各项工作实施计划,落实各项准备工作,按照计划、施工图纸、施工方案(或作业指导书)精心组织施工;抓好技术力量配备、新技术的应用、质量控制、施工进度、安全施工和文明施工等各项管理措施;搞好财务、成本核算,认真开展劳动竞赛,确保工程总体目标的全面实现。4、施工组织机构的启动1)、根据本工程各方面情况及特点,有针对性的组建项目班子,并且人选一旦经过甲、乙双方确认,全班人选将处于启动状态。未经建设单位、监理

6、单位同意中途不得变换人选。未进场之前可根据设计要求积极为本工程做好开工前的准备工作(材料、机械、技术等准备工作与策划工作),并且以无条件满足本工程需要为前提。 2)、根据项目经理部的安排,具体明确项目部每个管理人员的责、权、利,使全体管理人员有条不紊、忙而有绪地开展工作,从而较大幅度提高项目部的工作效率,有效加强管理整体实力,使项目经理部管理体系有更多的精力和时间来分析运筹各种复杂的管理局面,做到项目整体下活一盘棋,充分发挥每个棋子的作用,并且决策有的放矢,成竹在胸,不打无把握之仗,无准备之仗。3)、以已制定的各项目管理制度来指导、督促、规范每个管理人员的工作质量、效率。变“人管理人”“人盯人

7、”为“制度管理人”,做到项目管理“有章可循,执法必严、违章必纠”,这样形成军令如山,赏罚分明的先进管理模式。4)、我公司项目管理历来将工程的社会效益看重于经济效益,将项目职业道德作为专项考核制度,并在项目管理中大力提倡和推广,我们将一如既往地实行这一制度,以赢得客户的信任及市场的回报。具体做法是把项目施工职业道德的具体含义,指标分解落实到项目每个管理人员和操作人头上并与他们的收入挂勾,形成了自觉抵制施工质量粗糙和材料质量上的以次充好、偷工减料、弄虚作假等不良行为。施工质量做到业主与监理是否在场都一个样,让业主和用户放心享受精品工程的高品质使用价值。5、施工组织机构高效运作保障措施本工程施工工序

8、多,交插作业广,覆盖面大,即包括土建施工,又含有水电、装饰施工,为保证工程施工组织高效运作,故: 1)、组织强有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的管理人员进入项目管理班子。 2)、建立健全项目经理、技术负责人、施工员、内业、材料、机械、质量、安全等岗位责任制,由公司工程指挥部定期对各专业进行考核。 3)、强化激励与约束机制,制定业绩评比,奖罚办法,定时组织项目经理部管理人员会议,检查工作质量。 4)、建立公司工程指挥部现场办公制,每5天召开一次现场办公会,重点帮助解决项目的资金、质量、进度等难题,以确保资金为前提,带动项目各项工作的高效运转。 5)、每天下午召开由项目经

9、理主持,技术负责人协助的班组碰头会,对次日的工作进行协调安排。6)、实行劳动用工管理,选派组织能力强、技术水平高,并经过专业培训的作业队伍,部份工种特聘经验丰富的专业施工人员,确保工程质量和工期。四、施工准备工程在公司和项目经理部的主持下,施工准备工作着重抓以下四个方面:1、技术准备。在公司总工程师的主持下,与工程相关管理作业人员认真熟悉设计施工图、设计说明和相关现行施工规程、工程施工规范、工程验评标准,以做好施工技术准备工作。2、组织准备。在公司经理的组织下,建立工程项目经理部组织机构、健立健全各种规章制度、组织施工队伍、组织机械设备等施工组织准备工作。3、现场准备。在工程项目经理的领导管理

10、下,各施工员做好施工场地移交接收、布水设电、控制点等施工现场准备工作。4、资源准备。在公司经理、总工程师、项目经理、项目技术负责人的组织管理下,做好工程资源计划。工程资源计划包括主要劳动力需用计划(附表一)、主要机械设备计划(附表二)、主要材料计划(附表三)。五、施工平面布置 1、施工总平面布置原则1)根据现有的施工场地及条件、合理安排,做到文明整洁。2)根据施工进度要求和工程实际情况,确定材料、设备等场地。3)道路、排水、排污等满足文明施工有关法规和条例。4)临设设置本着合理利用、节约成本,尽可能使用原大楼工程房间。2、施工用电工程施工用电机械设备较少,并配备二个移动配电箱,保证工程施工用电

11、正常。3、施工用水工程施工用水采用主干线与胶管支线辐射相配合,工程施工采用临时布置Dg25水管生产用水点,工程施工用水使用原工程管网送水。4、施工排水工程施工废水经沉砂井处理达到国家排放标准后排入建设、监理指定的下水管道中。5、临时设施工程临时设施本着先利用江北区政府大楼工程的房间,如建设单位有困难,不足时采用租用周边其他房间补充。 六、主要施工方法及施工技术措施1、板块楼地面工程工艺流程:基层处理找标高弹线抹找平层砂浆弹铺砖控制线铺砖勾缝、擦缝养护踢脚板安装。1)、基层清理将原工程楼地面装饰面层凿打干净,并清理干净。2)、水泥砂浆打底a、按控制标高和坡度,先在房间四周基层上做好灰饼,房间中间

12、每隔1.5m左右用干硬性砂浆做一道冲筋。冲筋厚度不宜小于20mm。b、做完冲筋后,在基层面均匀洒水湿润,然后刷一度水灰比0.4素水泥浆,一次面积不宜过大,必须随刷随铺找平层。c、用于抹找平层的水泥砂浆,按配合比用机械搅拌均匀,稠度应尽量小。铺灰时根据冲筋的高度用小平锹或木抹子将砂浆摊平,用小刮杠刮平,木搓板拍实、搓平,顺手划毛;如厚度超过20mm,应分两遍成活。3)、找规矩、弹线a、找平层抹好养护24h后或砂浆抗压强度达到1.2MPa后,可在上面找规矩、弹线。弹线尺寸按砖材规格、允许缝宽和设计铺砌形式而定。b、弹线由中心向两边进行,尽量符合整砖模数,当尺寸不合整块砖的倍数时,可截半块砖用于边角

13、处。尺寸相差较小时,可在允许范围内调整缝宽。根据确定后的砖数和缝宽,在地面上弹纵横控制线,纵横方格一般按4块砖控制,并严格控制使其相互正交。与邻房及走廊连通处,应注意拉通线对缝或对花。4)、铺砖a、每次铺砂浆面积不宜过大,以半小时能铺砌完的砖量为准。铺前在找平层上酌量洒水湿润或再刷素水泥浆一度,接着抹粘结层水泥砂浆,配合比为1:2,稠度以手捏成团、落地开花为宜,厚度不小于10mm。砂浆应随拌随用。b、铺砖一般先从门口开始,按线位及墙根水平线先铺几列纵砖,找好规矩(位置及标高),以此为标准,从里向外逐列循序退着铺砖。铺砌时必须拉细线;每块砖要跟线,使缝顺直,对好花型纹路,直至与墙面四周合拢为止。

14、c、铺砖可采取在底灰(找平层)上铺抹粘结层后,直接在其上摆砖跟线铺砌,亦可采取在底灰浇水泥浆后,在砖的背面抹铺粘结砂浆,厚度不小于10mm,码砌到浇好水泥浆的底灰上,并使上楞跟线,砖铺好后应用木板垫好,按铺砖先后用木锤全面砸实找平。砂浆应饱满,并严格控制标高。5)、拨缝、调整将已铺好的砖块,拉线调匀调直缝隙,并将多余砂浆扫出,将砖面砸实;如有坏砖,及时更换。面砖的缝宽应符合设计要求,当设计无规定时,紧密铺贴缝隙宽度不宜大于1mm;虚缝铺贴缝隙宽度为510mm。6)、勾缝、擦缝应在24h内进行,用1:1水泥砂浆,要求缝隙密实,平整光洁。缝的深度宜为砖厚的1/3。如设计要求不留缝隙或缝隙很小时,可

15、用水泥浆灌缝,再在缝上撒干水泥,用棉纱头擦满缝隙。7)、养护铺面砖完毕24h后应洒水养护,或用锯末覆盖洒水养护,时间不少于7d。8)、质量标准a、面层表面洁净,图案清晰,色泽一致,接缝均匀,周边顺直,板块无裂纹、掉角和缺棱等现象。b、地漏和面层坡度符合设计要求,不倒泛水,无积水,与地漏(管道)结合处严密牢固,无渗漏。c、踢脚板表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜,基本一致。d、各种面层邻接处的镶边用料及尺寸应符合设计要求和施工规范的规定,边角整齐、光滑。 2、卫生间防水工程 1)、工艺流程 基层找平处理刷第一遍胶料表干后,刷第二遍胶料,同时铺第一层玻璃布实干后,刷第三遍胶料

16、表干后,刷第四遍胶料,同时铺第二层玻璃布实干后,刷第五遍胶料表干后,刷第六遍胶料蓄水试验。 2)、清扫基层 将屋面刷胶部位清扫干净。 3)、刷第一遍胶料 要求表面均匀,涂刷不能过厚或堆积,避免露底或漏刷。 4)、铺贴附加层 在水落口、出入口、地漏口、管道底部、阴阳角等部位,铺贴一层玻璃市附加层,同时刷一道胶料。 5)、铺贴第一层玻璃布,刷第二遍胶料 附加层铺贴实干后,接着即可铺大面第一层玻璃纤维布,玻璃布可卷成圆卷,边铺边刷第三遍胶料。铺贴时用手刷将其刷展平整,排除气泡,并使胶料浸透布纹。玻璃布搭接不得小于10cm,收口处要贴牢。 6)、刷第三遍胶料 实干后即可涂刷第三遍胶料。同样要涂刷均匀,

17、不得漏刷,不得有白茬、折皱。 7)、刷第四遍胶料,铺第二层玻璃布 表干后即可涂刷第四遍胶料。铺第二层玻璃布时,应与第一层玻璃布的接搓错开l/3幅宽。刷胶与铺布方法与第一层铺玻璃布方法相同。 8)、刷第五、六遍胶料 实干后即可涂刷第五、六遍胶料,要求同第三遍胶料。 9)、蓄水试验第六遍胶料实干后,可进行蓄水试验。方法是;临时封闭水落口,然后蓄水,时间不少于24h。如无渗漏,即认为合格。如发现渗漏,应及时修补,再做蓄水或淋水试验,直至不漏为止。3、墙面乳胶漆。1)工艺流程:清理墙面抹水泥砂浆刮腻子磨平刮腻子磨平刷乳胶漆磨平刷乳胶漆2)操作程序a、清理墙面。墙面工程须先清除原涂料,污垢溅沫和砂浆流痕

18、清除干净。b、抹水泥砂浆。墙面抹水泥砂浆须保证平整度和垂直度。c、填补缝隙,局部刮腻子.。腻子应具有良好的可塑性和易刮涂性,干燥后应粘结牢固,不起皮、龟裂和粉化,边应为打磨。调配腻子:腻子白乳胶:滑石粉:甲基(干吸砖)=1:10:2.5d、磨平,第一遍满刮腻子。e、磨平。f、第二遍满刮腻子。g、刷喷第一遍乳胶漆。乳胶漆采用刷涂。 刷涂工艺:刷涂的顺序是先左后右、先上后下、先难后易、先边后面。h、面层乳胶漆。刷喷面层乳胶漆注意刷纹一致,无沙眼,保证工程质量。 3)、质量要求a、被涂施物面按要求处理好。b、乳胶漆墙面不得掉粉、起皮、漏刷、透底、流坠、疙瘩,刷纹一致,无沙眼。4、饰面砖工程1)、工艺

19、流程:基层处理抹底子灰选砖、浸砖排砖弹线贴标准点垫底尺镶贴饰面砖擦泡2)、操作程序a、基层处理,清理墙面原装饰面层,将残余灰尘、油污等清洗干净。b、抹灰,在原墙面上抹1:2水泥砂浆面层。c、选砖、浸砖。对进场饰面砖规格尺寸进行选样,列出不规格部份。将饰面砖在清水中浸泡2h以上,然后取出晾干待用。d、排砖弹线。在抹灰面上根据设计和房间实际尺寸及饰面砖规格进行排版、弹线,排版后经项目主管人员审核后方可定版。e、贴标准点。正式镶贴前用废饰面砖粘在墙上,用以控制整个镶贴饰面砖表面平整度。f、垫底尺。计算好最下一皮砖下口标高,底尺上皮一般比地面低1CM左右,以此为依据放好底尺,要求水平、安稳。g、镶贴面

20、砖。粘砖应自下向上粘贴,粘贴灰浆饱满。随粘随用靠尺检查,保证缝隙宽度一致,平整度、垂直度符合施工验收规范要求。h、擦缝。镶贴完,自检无空鼓、平整度、垂直度后用棉纱擦干净,然后用白水泥浆擦缝,用布将缝的素浆擦匀,砖面擦净。3)、质量要求:a、饰面砖的规格、形状、颜色等符合设计要求。b、饰面砖无落砂、掉角、裂纹缺陷,表面方正,色泽一致。c、饰面砖镶贴牢固。d、饰面层表面平整、洁净、无歪斜翘曲,粘贴无空鼓。e、饰面砖缝隙均匀一致,填嵌密实、平直。f、饰面砖排版正确。5、轻钢龙骨矿棉板工程1)、工艺流程:搭设施工脚手架弹标高线固定吊杆安装龙骨按标高线调整龙骨龙骨底部弹线(拄线)安装矿棉板 矿棉板饰面清

21、洁2)、操作程序a、安装吊顶龙骨的基体质量应符合有关现行国家标准的规定。b、脚手架采用48钢管钢脚手架和竹跳板,据现场施工员安排交底搭设,符合要求方可上架操作。c、根据吊顶的设计标高在四周墙上弹线。弹线应清楚、位置准确。d、吊杆的选择:轻钢龙骨吊顶选用吊杆可依据标准图,轻型吊顶选用6.5,长度按实际标高差距确定宽刷防锈漆。e、吊点布置:根据设计实际施工图和工程房间研间确定,轻型吊顶(不上人吊顶)间距12001500,吊杆采用膨胀螺栓与原砼楼板固定牢固。吊杆安装时上端应与埋件焊牢,下端 ,配好螺帽。端头焊设处外露不少于5MM。吊杆距就帽端即不超过300MM,当吊杆与设备相遇时,应调整吊点构造成增

22、设吊杆。f、龙骨安装 龙骨与吊杆采用专用吊挂件连接,拧紧焊丝卡牢,龙骨可用连接件按长,龙骨间距根据矿棉板的设计尺寸确定。龙骨安装好后要进行调平,考虑吊顶的起拱高度,不小于房间短向跨度的1/200,边龙骨按设计标高图固定在墙上,龙骨校正后将所有吊挂件,连接件拧紧夹牢。g、矿棉板安装。安装时,吸声板上不得放置其它材料,防止板材受压变形,安装时,使矿棉背面的箭头方向和白线方向一致,保证花样、图案的整体性,安装采用搁置法安装,3)、质量要求:a、轻钢龙骨安装位置造型尺寸正确,连接牢固,无松劲变形。b、吊杆固定连接满足设计和施工验评要求。c、矿棉板与龙骨连接紧密,表面平整,图案完整,朝向一致,不透缝。接

23、缝均匀、美观。6、铝扣板工程。铝扣板安装与轻钢龙骨矿棉板安装基本相同,其施工方法参照轻钢龙骨矿棉板安装。7、铝合金窗工程1)、工艺流程弹线窗框就住窗框固定填塞缝隙装窗扇安玻璃安五金配件打胶清理2)、操作程序a、根据设计墙面材料检查洞口尺寸,洞口位置标高,发现问题及时剔凿、修补。b、依据图示、尺寸弹好窗中线和室内+500MM水平线。并在洞口墙体上弹好门窗框安装位置线。c、窗框就位。窗框放在洞口的安装位置线上,校正调整其垂直、水平度和对角线,符合要求后用木楔临时固定。d、窗框与墙体固定。当洞为砼墙体时,先用镀锌焊钉把铁脚铆固定在铝框上,再用4.5MM的射钉把铁脚与墙体固定牢固.当洞口为砖砌体时,应

24、用冲击钻钻10以上的深孔,再用膨胀螺栓固定.e、填塞缝隙.窗框四周围塑料薄膜或橡胶隔离.框外表面须留58MM深模口填嵌缝密封胶。f、装窗扇。推拉窗装窗扇时,先在上框内安上导轨和滑轮,再进行安装。g、安装玻璃。安装玻璃时先撕去窗上的保护膜,在安装玻璃的部位塞上橡胶带,再用玻璃吸手安入玻璃,前后垫实,缝隙一致,最后再塞入橡胶条密封或用铝压条拧十字圆头螺丝固定。h、安五金配件。安上各种五金配件,安装应牢固、美观。i、打胶、清理,在玻璃缝两边打上专用密封胶,清理干静。3)、质量要求。a、铝合金窗框固定牢固。位置准确。b、铝合金窗框开启方向。填缝材料须符合设计及规范要求。c、铝合金窗应关闭严密,间隙均匀

25、,灵活适用。d、铝合金窗表面洁净,无锈蚀。e、铝合金窗扇密闭不透气、透光。8、铝塑板工程铝塑板安装做到铝合金基层处理骨架平整和连接牢固,面层处理避免表面材质的伤,合理分割施工缝,同时在施工缝的处理采用专用密封胶封闭,并保证封口平整无污染。9、楼梯栏杆工程楼梯栏杆施工采用膨胀螺栓固定栏杆立杆,立杆间距均匀,固定牢固。焊巴打磨顺畅,保证栏杆美观大方。10、木制作工程木制作工程严格按操作程序进行,做到基层处理牢固,面层处理细致,效果美观大方。门采用厂家定做,保证工程质量,做到美观大方。11、照明电气工程1)、施工工艺流程:剔槽导线、母线敷设绝缘电阻测试配电箱安装灯具安装系统调试。2)、剔槽:剔槽是电

26、气施工中的关键环节。剔槽位置准确,深度按管线规格确定,不深剔、不漏凿。 3)、电气配管:在室内抹灰结束后进行,配管线需安装独立的支架,不得利用吊顶的吊筋作支架,管线进箱合必须采用锁紧螺母,做到一管一孔,暗配管路必须保证保护层大于15mm,导管弯曲半径必须大于6倍d。4)、电缆桥架敷设:室内抹灰结束后,按照设计图纸要求,在墙上和电管井内从始端到终端弹好水平或垂直线,按照规范要求确定支架位置,先用钢质膨胀螺栓固定支架,然后安装桥架及附件,并连接好保护接地线。桥架敷设完毕后,首先应认真核对电缆的规格和型号,画出排列图表,然后按顺序敷设,并挂好标志牌。为避免交叉和绞拧,敷设时应放一根立即卡固一根。电缆

27、的弯曲半径必须符合规范要求10d。本工程弱电系统电缆与电力电缆采用不同桥架敷设,施工方法基本相同。5)、管内穿线:首先应熟悉专业图纸,弄清穿线部位的管径导线规格型号、数量、颜色、防止错穿和漏穿事故发生。配线前首先应检查导管,清除堵塞物,采用小型压缩机吹扫管路,然后穿钢丝引导。施工时应认真保护好导线绝缘层,钢管管口应加橡胶护圈,导线在内不得有接头及打结,接头应放在接线盒内。导线连接采用绝缘压接帽工艺,多股导线连接应先烫锡后再压接。禁止使用绞接的方法。6)、绝缘电阻测试:在导线敷设完结后,采用500V兆欧表对每一回路的导线进行相间、线间、对地绝缘电阻测试,测试时摇表速度应保持120r/min左右,

28、测试值应大于0.5兆欧。测试结果应填写绝缘电阻测试记录。7)、灯具、插座、开关安装:本工程开关盒、插座盒与土建砌体施工同步进行预埋,在室内外装修完成后,进行接线和安装面板,灯具安装施工时应认真弹线定位,保证位置的准确性。吊顶内嵌入的灯具,应与装修施工配合进行。12、给水管道工程 1)、施工工艺流程:施工准备剔槽热熔连接管道安装水压试验冲洗填堵孔洞附件安装2)、施工准备:管道安装前,应认真做好施工准备,其主要包括认真熟悉施工图(管道安装图和土建结构图)搞好图纸会审和技术交底。根据施工图编制材料计划(主材及管件、辅件),并按计划及时供货到现场。根据施工工艺要求,正确选用工具和加工设备(通用机械和专

29、用设备)。3)、剔槽 。4)、预制加工:管段加工应根据设计图纸并结合对土建结构的实际测量数据绘制施工草图,然后采用先主管,后支管的顺序,分段进行加工,管道切割使用专用的断管机具,使其断口平整,并垂直于管轴线。管道连接时,DN70以上主管采用热熔对接焊机或电熔焊机。加工时应注意分支管件和接口方向与位置正确。5)、主干管安装:在室内抹灰结束后即可安装主干管,安装前应从上到下吊垂直通线,检查剔槽及套管,然后采用膨胀螺栓安装支架,支架的安装位置和间距,应根据不同管径的具体要求确定,主管安装应自下而上逐层安装校正。并核对各支管接口方向是否正确,然后进行固定。支管安装采用热熔承插焊机,热熔深度应符合以下要

30、求。热熔连接技术要求公称外径(mm)热熔深度(mm)加热时间(s)加工时间冷却时间(s)201454325167433220844402112645022.5186563242466PP-R管固定点的最大间距公称外径(mm)202532405063横管(mm)650800950110012501400立管(mm)1000120015001700180020006)、管道试压及冲洗:PP-R给水管道安装完毕后,应根据施工规范要求进行强度试验和冲洗,试验压力一般为0.9Mpa,操作方法详见消防管道安装。7)、PP-R管道热熔连接的基本要求:a、管道焊接界面必须清洁,无油污和渣尘,管道断口应采用配套

31、的专用切割机械,断面必须垂直于管轴线,手工断管必须进行断口打磨。B、选择正确的加热温度,保证获得足够的粘流态融质。操作时应检查热熔机具是否完好,电压是否符合使用要求,将热熔机具接通电源,达到工作温度指示灯亮以后方可操作。 C、选择合适的外力,可以加剧分子的变形,使两个粘接界面的分子充分的缠接,在接头处形成均匀的凸缘,以保证管道热熔连接质量。13、排水管道工程1)施工工艺流程:剔槽及预制加工主管立管安装堵水试验卫生器安装通球、闭水试验。2)剔槽:排水管道剔槽与给水相同,管道支架采用成品配件安装。3)管段加工预制:首先根据施工图的要求并结合现场实际情况,按预留口位置测量尺寸,绘制施工草图,根据草图

32、进行断管。断口要求平齐,用刮刀剔除掉断口毛刺,外棱铣出15o角,然后进行粘接。4)主干管安装:主管安装采取自下而上的施工顺序。安装前要认真检查预留口,吊垂直通线,横向管道要找准流水坡度,确定好支架吊架位置,然后依次安装。干管安装要认真核对支架位置,甩口要准确。若有偏差应即时调整。主干安装应分段进行堵水试验。5)卫生器具安装:在卫生间室内防水层施工结束后进行,安装前要认真核对平面位置和标高,特别注意卫生器具与排水管道接口部的处理,地漏口不得高于地坪面。卫生洁具安装后应进闭水试验和通球试验。 七、工程质量目标及质量保证措施1、工程质量目标:达到建设、监理规定的合同要求,并符合现行验评标准。2、质量

33、保证措施1)、组织保证措施a.建立以项目经理为领导,技术负责人中间控制,施工员基层检查的三级组织保证体系,形成一个横向从土建、安装及纵向从项目经理到生产班组的管理组织网络。挑选专业技术强的管理干部和作业班组,并纵横向相互签订创优承包合同,把各层管理组织的责、权、利落到实处。 b.贯彻我公司ISO9002质量体系,并保持持续有效运行。c.建立健全可靠的技术、质量保证和监督体系,按建设部的有关要求配备工程管理人员,认真贯彻落实各项管理制度、法规和责任制。d.推行全面质量管理,以项目经理部为核心成立全面质量管理领导小组,负责领导该工程的全面质量管理工作。e、配合建设、监理的质量控制,做到外控、内控双

34、执行的原则。2)制度保证措施a.实行质量责任合同制,重奖重罚。公司与项目经理部签定质保合同,达到质量目标,对项目经理及质量有功人员进行奖励,如达不到“目标”则对等惩罚。b.实行质量否决权制度,严格质量检查验收。 坚持上道工序不合格,下道工序不施工的交接班制度,直到达到要求方可施工。支持质检人员在质量管理工作中行使质量否决权。以检查评定数据作为分配及奖罚依据。c.实行质量工资制,将工程质量与职工经济利益挂钩,对产品质量实行奖优罚劣。d.各分项工程在施工过程中实行质量程序控制。根据设计及规范要求,结合我公司现行管理体制,按各主要分项工程质量控制程序进行施工和控制。e.每10天下达生产作业计划的同时

35、,下达当旬各分项工程质量计划,并明确措施。要正确处理质量与工期、质量与产值、质量与效益的关系,走质量效益的发展途径。f.建立高效灵敏的质量信息反馈系统。专职质量检查员、技术人员作为信息中心,负责搜集、整理和传递质量信息给决策机构(项目经理部)。决策机构对异常的情况信息迅速作出反应,并将新的指令信息传递给执行机构调整施工部署,纠正偏差。形成一个反应迅速、畅通无阻的质量控制体系。3)、技术管理措施a.认真加强施工技术和质量管理,在施工过程中,全体管理人员必须严格执行国家和地方各级政府部门颁发的各项规范、规程和标准,严格执行本公司制定的各项技术和质量管理制度,严格执行岗位责任制。b.加强技术基础管理

36、工作,认真执行图纸会审、方案措施编制、技术变更、技术处理、竣工资料、计量等技术基础工作管理制度。c.开工前,施工管理人员和质检员必须认真熟悉图纸,领会设计意图,做好技术交底,施工中必须严格遵照设计、规范和规程中的有关规定;各分部分项施工前,工程技术负责人或工长向作业工人班组进行细致的技术交底;施工管理中,管理人员应做到高标准严要求,勤指导、勤检查,及时发现质量问题,及时整改。 d.严格执行各级技术交底制度,即总工程师向项目技术负责人交底,项目技术负责人向工长交底,工长向班组交底,并有书面记录。e.坚持执行技术操作规程,各分项工程必须执行相应的技术操作规程,特殊情况必须经技术负责人批准。f.加强

37、工程质量管理,严格质量评定标准。每道工序完成后,工人班组应认真进行自检、互检、交接检,做到上不清下不接;每一个分项工程完成后应在班组自检基础上由工程技术负责人组织工长和班组长对该分项进行质量检验评定,再同现场质检员进行复核。g.加强工种间配合与衔接,施工管理人员应事先研究制定出各分部分项之间,各道工序之间,各工种之间配合和衔接的最合理工艺流程;安装工程各工种应与土建施工密切配合,应设专人随土建工程进度进行预埋、预留,并认真检查预埋件和预留孔洞的位置是否符合设计要求和规范规程的规定。h.加强施工现场标准化管理工作,做到文明施工,凡质量、安全、防火等文明施工方面的规定,重要的必须抄写在牌上,挂在现

38、场醒目位置。i.做好技术资料的收集、整理和存档工作,资料填写与工程进度同步,真实记录和反映工程实际情况。j.加强材料管理,保证材料质量。材料部门应按设计要求供应材料,不得供应不合格材料。各种原材料和成品、半成品均应有合格的质量保证资料,进场原材料和成品应妥善保管,不得雨淋、浸泡、日晒、发霉、变质、变形。k.加强观感质量的检查、评定。 l.项目部每月月底召开一次质量分析会,针对工程出现的具体质量问题展开讨论,运用因果分析图,制定质量对策表,并跟踪检查实施效果以便进行下一轮质量改进。3、工程质量主要针对性措施根据江北区政府大楼装饰工程工期紧、质量要求高的特点,我司除采取以上措施外,将加大针对性措施

39、的实施。1)、工人培训上岗制。工程入场工人均选用经验丰富、技术高并经统一培训方可进场。2)、工序交接制。工程工序交接须按规范要求并经项目部技术负责人同意方可插入。如:墙面未干不插入腻子施工,木制作须在无水作业和其基层干透插入施工,卫生间蓄水实验合格后进行找平层施工等。3)、质量检查签字制。为将质量责任落实到人,将工人施工部位对号建立台帐,质检人员检查对号建立台帐,并签字认可。4)、质量复核制。每分项工程施工自检、项目部复检后,由公司技术处、质检处及相关部门组成复核小组复核工程质量,发现问题及时整改。5)、成品保护制。工程分项成品保护由分项班组负责。项目部在工程交验期间加大力度,增派值班人员巡回

40、检查,并建立奖罚制,促督成品保护的实施。八、工程工期目标及施工进度计划保证措施1、工程工期目标:江北区政府大楼装饰工程总工期为45天。2、工程进度针对性措施。1)、江北区政府大楼装饰工程施工项目程序复杂,工序穿插较多,各作业队伍须严格按项目管理人员安排合理插入,相互配合,协调一致,严格按施工进度计划进行施工。2)、江北区政府大楼装饰工程建设单位要求边装修边施工和工期目标要求,针对工程实际情况,我司采取以下措施进行施工:a、采取“分段施工”和“集中抢工”的措施安排工程施工。将江北区政府大楼装饰工程每层以梯间分段施工,既先施工-/-轴线内房间,-/-轴线内房间房间作为办公室;再施工-/-轴线内房间

41、,-/-轴线内房间作为办公室。大厅和梯间部分采取集中力量、加班加点抢工完成。b采取控制噪音、文明施工措施。施工中组织二班队伍,重击声、冲击钻声等噪音工序作业安排在17:30时至次日8:00时集中施工,白天进行无噪音(或小噪音)的工序作业,作业队伍统一劳动服,统一佩带证卡,做到安全文明施工,不影响江北区政府办公。3、工程施工段划分详工程施工段划分示意图。4、工程施工进度计划详施工总进度计划表。 5、施工进度保证措施本工程列入我司重点工程。组织技术素质高、强有力的施工队伍,配置精良的设备和具有丰富施工经验及相应专业技术的管理人员、组织一批生产技术优秀、操作熟练的工人,应用成熟的施工新技术、新工艺、

42、新方法。在施工过程中,以“满足业主要求,实现质量承诺,竭诚服务”为宗旨,以“全、快、严、细、实”的工作作风,精心组织,科学管理。确立“急工程之所急,想工程之所想”的指导思想,采取如下措施保证工期目标的实现:1)、组织措施 a、项目法施工管理建立技术、质量、安全、料具供应、劳动力等保证体系;建立以项目经理为第一责任者的“全面负责制”、“技术和施工负责人制”、“施管人员负责制”、“施工班组责任制”,实行全面计划管理。b、生产要素优先本工程为公司重点工程,公司对项目部实行人员配够、材料供应及时、资金投足、时间用足和技术人才优先、机械设备优先的政策。c、农忙节假日保证正常施工在节假日和农忙季节,对所有

43、上班民工发放农忙、节假日补助费,这对工程的顺利进行具有很大作用。d、现场调度每天定时召开现场碰头会,检查计划执行情况,研究并解决存在的问题,订出第二天形象进度目标,协调各工序和竖向的交叉作业,作好料具和劳动力的平衡与调度,超前作好准备。2)、技术措施a、网络计划制定根据与业主签订合同所确定的开竣工时间,编制一个施工总进度网络计划并报业主和监理批准,作为指导整个工程进度的纲领性文件。本公司采用已熟练掌握的进度计划软件,进行进度计划的编制与调整。在总进度计划指导下,超前布局、计划当先、统筹兼顾、科学安排,编制出整个工程的三级网络计划,在此基础上再编制周计划和每日劳动计划,具体指导施工。b、网络计划

44、的检查和落实施工部门必须严格按计划施工,项目施工负责人每天召集施管人员及施工队长开碰头会,布置第二天的生产。项目经理及施工负责人每周组织施管人员、班组长开会、检查上周完成情况,并确定下周计划。每月24日组织开会,检查并考核班组的完成情况,根据情况调整并确定下月计划,报业主批准,待下月生产会上讨论并布置落实。c、网络计划调整合同中规定的开竣工日期,及每月需完成的施工进度为必须保证的控制点,为了确保控制点的实现,结合施工中不断发生的变化,需对网络计划进行科学安排、动态管理、合理协调,每隔一周对进度计划进行调整。建立工作网络,按程序进行日常工作。按照日保周、周保月、月保控制点及总工期的原则,实行平行

45、和竖向综合流水作业,充分利用时间和空间适时安排工序的施工。在二级网络计划节点控制下,编制出三级网络计划,并做好网络计划的优化和资源的平衡。对于日、周、月工作计划,本期工作计划排出后,把下一期工作计划作一设想,超前布局,本期工作计划完成后,若有提前,则把设想的第二期计划提前来作,制定第二期工作计划时,再排出第三期工作计划,如此下去,确保工期目标实现。d、关键节点网络控制计划中,除列出关键线路外,还应确定主要控制点,并制定各种控制点的奖罚标准。如某一控制点没能按计划实现,要追究原因和责任,并制定可行的补救措施,在下一控制点之前抢回时间。e、施工技术管理做好施工交底工作,提前进行质量、安全、文明施工

46、、进度等交底。与设计院保持联系,将图纸的疑点、难点解决在施工之前,彻底清除各种可能影响进度的潜在因素。3)、材料及设备针对性保证措施a、各阶段施工10天前,现场材料组、尤其是采购人员需与业主代表一起落实好厂家货源,采用“货比三家”比质、比价、比服务的原则进行动作,确保工程质量。一旦出现短缺,立即另找第二家或第三家,如还有困难时可与公司物资供应部门联系,启动多年来形成的多渠道物资供应网络。 b、现场材料、半成品的贮备量应比实际需用量多一些。c、施工所用的机具,根据所提需用量计划,再附加一定的备用量。d、施工设备等需配备足够的易损零部件或总成件。e、现场设置施工机具设备维修班组,管、用、养、修由专人负责。九、工程安全、文明施工及保证措施1、安全管理的实施1)、建立以公司总经理挂帅,分管生产的副总经理和各职能门负责人组成的公司安全领导小组,协调部门与项目间的关系,监督施工中安全防范措施的实施。并按照安全管理体系建立相应的安全责任制。 2)、实现五无目标(一无因工伤亡、重伤和重大机械设备事故;二无火灾事故;三无重大违法犯罪案件;四无环境污染和噪音扰民;五无施工料具浪费现象)。 3)、设置专职安全员,负责日常的安全检查、安全巡视和安全教育。 4)、严格执行各分项工程的安全技术交底在前,实施操作在后。 5)、建立安全检查制:公司每旬组织一次安全生产大检查,项目部每月组织

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
