1、施工组织设计第一章 总体概述:施工组织总体设计,方案针对性及施工段划分1.编制依据及范围1.1.编制依据(1)业主提供的招标文件及设计图纸;(2)补遗资料;(3)我单位对现场踏勘调查所得资料;(4)国家、相关行业、江苏省、业主有关施工、安全、质量、环保的规范及规定。1.2.编制范围东快速路高架工程南起通沪大道,北至江海大道,路段全长约8km,高架桥桥宽为25.5m,地面道路宽60m。高架桥上部采用预应力混凝土连续梁桥,下部采用钢筋混凝土灌注桩基础。施工招标范围包括高架桥、匝道、地面道路、地面桥涵,雨水管道工程等。C标段:桩号K4+108.658K6+008.276(长约1900米)段的高架桥、

2、匝道、雨水管道、道路及地面桥涵改造;2.工程概况2.1.概述东快速路高架作为南通市快速路网的重要组成部分,是城市东部联系通州区、崇州区及开发区三大区的快速通道,也是联系市区与高速公路的交通走廊。整线路规划为南起通沪大道,北至江海大道。本标段为东快速路的C标段,南起通甲路南侧,北至人民路东延北侧。桩号K4+108.658K6+008.276全长约1900米。主要工程主线高架道路、桥梁;人民路东延上下匝道道路、桥梁;城市主干路顶层4cm沥青砼面层铺设、匝道处地面道路的拓宽改造、其余保留利用段的沥青面层加铺;及上下匝道位置地面桥梁的拓宽几个部分。高架道路设计计算行车速度为80KM/h,地面道路设计计

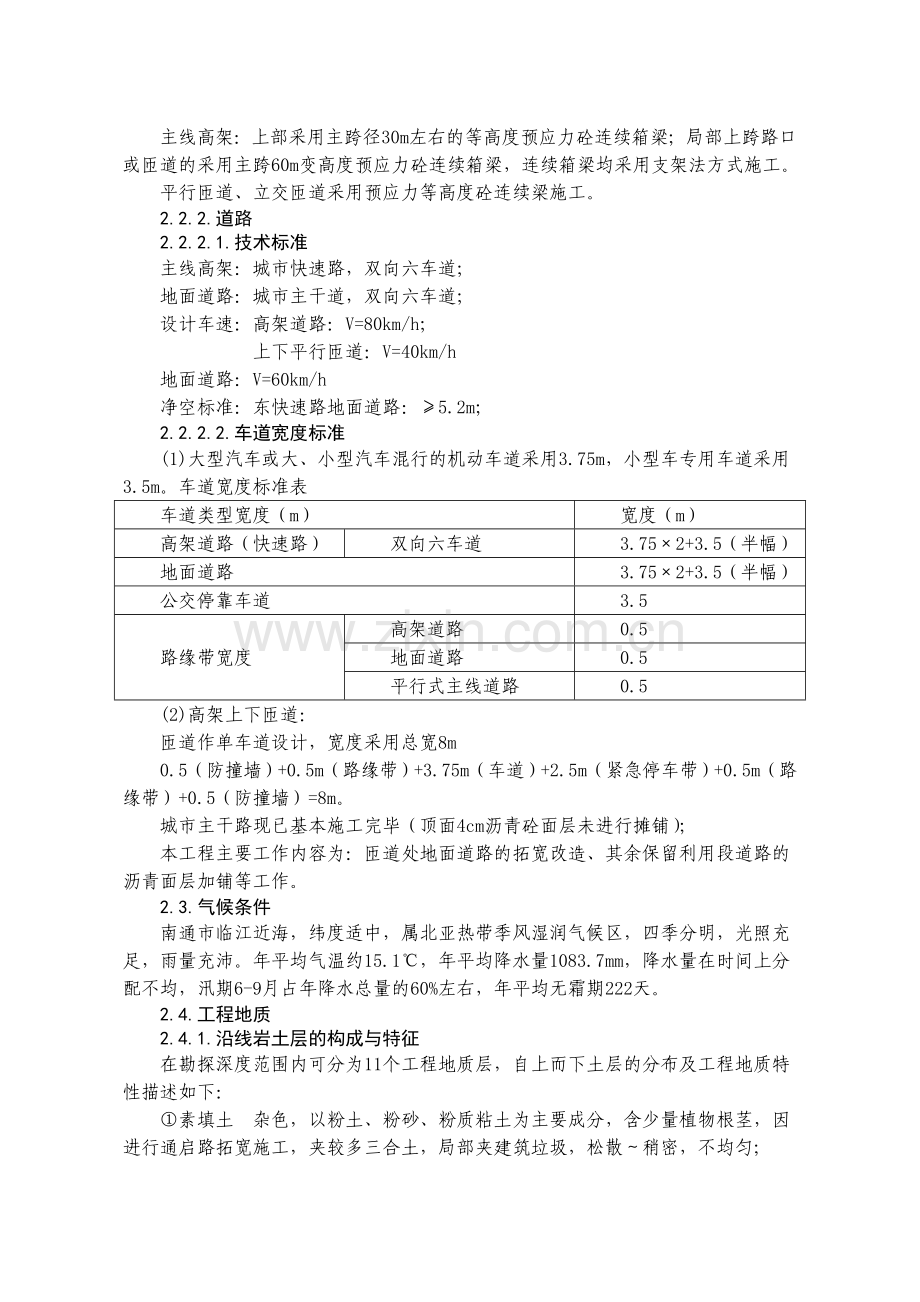

3、算行车速度为60KM/h,上下平行匝道设计行车速度40KM/h。2.2.主要技术标准2.2.1.桥梁高架桥等级:城市快速路;设计车速:主线高架:V=80km/h; 上下平行匝道:V=40km/h桥梁横断面:主线桥桥面宽度25.5m 上下匝道桥面宽度8m荷载:城市一A级荷载。通航等级:无通航等级路面设计标准轴载:双轮组单轴100KN。桥下净空:5.2m;抗震标准:地震加速度峰值为0.1g。结构抗震设防措施等级按7度设置。桥梁设计安全等级为一级,桥梁设计基准期为100年。设计使用年限100年。主线高架:上部采用主跨径30m左右的等高度预应力砼连续箱梁;局部上跨路口或匝道的采用主跨60m变高度预应力

4、砼连续箱梁,连续箱梁均采用支架法方式施工。平行匝道、立交匝道采用预应力等高度砼连续梁施工。2.2.2.道路2.2.2.1.技术标准主线高架:城市快速路,双向六车道;地面道路:城市主干道,双向六车道;设计车速:高架道路:V=80km/h; 上下平行匝道:V=40km/h地面道路:V=60km/h净空标准:东快速路地面道路:5.2m;2.2.2.2.车道宽度标准(1)大型汽车或大、小型汽车混行的机动车道采用3.75m,小型车专用车道采用3.5m。车道宽度标准表车道类型宽度(m)宽度(m)高架道路(快速路)双向六车道3.752+3.5(半幅)地面道路3.752+3.5(半幅)公交停靠车道3.5路缘带

5、宽度高架道路0.5地面道路0.5平行式主线道路0.5(2)高架上下匝道:匝道作单车道设计,宽度采用总宽8m0.5(防撞墙)+0.5m(路缘带)+3.75m(车道)+2.5m(紧急停车带)+0.5m(路缘带)+0.5(防撞墙)=8m。城市主干路现已基本施工完毕(顶面4cm沥青砼面层未进行摊铺);本工程主要工作内容为:匝道处地面道路的拓宽改造、其余保留利用段道路的沥青面层加铺等工作。2.3.气候条件南通市临江近海,纬度适中,属北亚热带季风湿润气候区,四季分明,光照充足,雨量充沛。年平均气温约15.1,年平均降水量1083.7mm,降水量在时间上分配不均,汛期6-9月占年降水总量的60%左右,年平均

6、无霜期222天。2.4.工程地质2.4.1.沿线岩土层的构成与特征在勘探深度范围内可分为11个工程地质层,自上而下土层的分布及工程地质特性描述如下:素填土 杂色,以粉土、粉砂、粉质粘土为主要成分,含少量植物根茎,因进行通启路拓宽施工,夹较多三合土,局部夹建筑垃圾,松散稍密,不均匀;粉土夹粉质粘土 黄褐渐转青灰色,稍密,很湿。见铁锰质斑痕,层理清晰。摇振反应无,稍有光泽,干强度一般,韧性中等。底标高-2.141.75m,层厚0.7m3.3m;粉土夹粉砂 青灰色,中密,稍具层理。粉砂颗粒呈圆形,级配尚均匀,含少量颗粒,见云母碎片。底层标高-12.1-2.3m,层厚3.412m;粉土夹粉砂,灰色,湿

7、很湿,中密。夹薄层粉质粘土,粉质粘土摇振反应迅速,无光泽反应,干强度低,韧性低。粉砂 灰色,饱和,中密,局部夹薄层粉土,含云母碎片。层底标高-26.50-19.08m,层厚2.0017.20m。粉质粘土夹粉土 ,灰色,软塑,偶夹薄层粉砂。摇振反应中等,光泽反应稍有光滑,干强度低中等,韧性低中等。层底标高-47.90-36.78m,层厚10.7025.80m。粉砂 青灰色,中密,具层理,局部夹粉土薄层。粉砂颗粒呈圆形,级配尚均匀,含少量粘粒。层底标高-53.45-43.75m,层厚4.0012.20m。粉土夹粉砂,灰色,很湿,稍密中密,摇振反应迅速,无光泽反应,干强度低,韧性低。层底标高-62.

8、85-51.85m,层厚6.3017.90m。粉砂夹细砂 青灰色,饱和,中密密实,含云母碎片,矿物成分以石英、长石、云母为主。局部夹粉质粘土薄层,粉砂颗粒呈圆形,级配尚均匀。摇振反应无,干强度中等,韧性中等。 细砂夹中砂 青灰浅灰色,密实,饱和,含云母碎片,夹贝壳碎片。矿物成份以石英、长石、云母为主。颗粒级配好,局部含粒径10mm20mm次圆状石英质砾石。全区分布。层底标高-85.71-77.85m,层厚12.0020.00m。粉砂夹细砂 青灰色,饱和,中密密实,含云母碎片。矿物成份以石英、长石、云母为主。局部含粒径10mm20mm次圆状石英质砾石;夹粉土、粉质粘土薄层。未钻穿层厚大于10.0

9、0m。2.4.2.水文地质勘察深度范围内,按埋藏条件及水力性质分为三种类型,即上层滞水、孔隙式潜水、孔隙式承压水。(1)上层滞水:主要赋存于表部人工填土中,水量一般较小。(2)孔隙式潜水:主要赋存于浅部粉土、粉砂层中,与周边河道呈互补关系,水位波动较大。(3)孔隙式承压水:主要赋存于45m左右黏性土以下的粉细砂、中粗砂层中,含水层厚度较大,一般超过70m,富水性好。2.4.2.1.地下水位勘察期间桥址区地下水混合水位埋深2.54.5m,相当于高程0.052.78m。工程涉及的土层大多为粉土及砂土透水性较好;浅层分布填土结构松散,透水性较好。2.4.3.工程特点(1)本工程总的特点是工程量大、工

10、期紧、质量要求高、高架桥受力复杂,施工工艺要求高、施工工序多和在施工组织及人力、物力上投入较大。 (2)本工程将跨越两个夏季和一个冬季,如何做好高温及低温季节大体积砼的施工,确保砼结构的内在与外观质量,是确保整个工程质量的关键。(3)本工程墩身和箱梁混凝土结构形式繁多、工艺复杂,投入的模板数量较大,细部的处理将直接影响到工程的外观质量。 (4)本工程高架桥上部结构为陆上现浇连续箱梁,局部地段跨越既有交通要道,支架搭设方案考虑满堂支架与门式支架结合的形式,支架的强度、刚度和稳定性是确保整个工程顺利实施的关键。 (5)箱梁的张拉是本工程的重中之重,张拉工艺、指标控制、张拉次应力控制等都是影响高架桥

11、设计使用功能的关键因素,箱梁张拉、压浆工作中存在预应力筋过长、张拉抗扭、预应力损失、裂缝等需克服的质量隐患。 (6)本工程对砼结构的外观质量要求较高,因此对砼结构的施工工艺也提出了更高的要求。2.5.桥梁主要工程材料2.5.1.混凝土(1)预应力箱梁梁体混凝土C50;(2)桥面铺装混凝土C30、C40;(3)桥墩混凝土C25、C40、C50;(4)混凝土小型构件C40、C50;(5)盖梁混凝土C50;(6)承台混凝土C35;(7)防撞栏杆混凝土C40;(8)桩基混凝土C30水下砼;(9)现浇混凝土挡墙墙身、挡墙基础、挡墙压顶C25、C30;(10)垫层混凝土C10、C15、C20;(11)箱涵

12、底板、侧墙、顶板C35;均采用商品混凝土。2.5.2.钢筋HPB300:fsk=300MPa,fsd=195 MPa,Es=2.1105Mpa。HRB300:fsk=335MPa,fsd=280 MPa,Es=2.0105Mpa。2.5.3.预应力体系预应力钢绞线采用fPK=1860MPa、符合GB/T5224-2003的国家标准,技术指标符合国际预应力混凝土用钢绞线(GB/T5224-2003)的要求。配套锚具采用技术指标符合国际预应力筋用锚具、夹具和连接器应用技术规程(JGJ85-2010)规定的夹片式群锚锚具。预应力管道采用塑料波纹管,技术指标符合预应力混凝土桥梁用塑料波纹管JT/T52

13、9-2004。2.5.4.主要工程内容及数量介绍主要工作内容包括(道路、桥梁和排水的设计内容)主要工程数量见表1-1。表1-1 各标段主要工程数量表C标段区段1.0m桩基(根)1.2m桩基(根)1.5m桩基(根)墩台(个)连续箱梁(联/孔)K4+108.658K6+008.276(东快速路高架)565367621/6162472/762882/712617369125/75混凝土302m3混凝土43165m3混凝土6256m3混凝土17716m3混凝土45428m3钢筋2611.923t钢筋3016.75t钢筋10226.3t钢绞线2346.075t挖方34372.37 m3,填方4721.0

14、5 m3水泥稳定碎(砾)石5783 m36石灰稳定土12149 m37沥青沥青玛蹄脂4611 m3, 中粒式沥青砼1604 m3, 细粒式沥青砼3765 m33.施工组织总体设计3.1.管理目标3.1.1.质量目标工程质量满足国家和交通部现行的设计、施工、验收等采用的规范标准;工序一次验收合格率98%,产品合格率100%,杜绝重大质量事故。3.1.2.安全目标确保施工安全无事故,一是确保施工人员和过往车辆行人的安全,二是确保工程结构和临时设施安全,三是地下管线安全,特别是通讯电缆、煤气、工业管线等重大线路的安全,四是确保交通安全。达到:人员死亡率为零,重伤及以上事故为零,轻伤事故发生率控制在5

15、以内。3.1.3.工期目标拟安排施工工期436日历天。开工时间为:2012年9月20日;竣工时间为:2013年11月30日。3.1.4.环境目标落实项目环保 “三同时”制度,达到“弃土场复垦良田化,生活垃圾无公害化、运输环境人文化、噪声治理达标化”的目标。3.1.5.文明施工目标严格遵守南通市环卫部门有关规定,并结合我单位以往现场管理和城市施工的成功经验,按市政工程现代标准化施工管理要求,坚持文明施工、规范作业,使施工现场始终保持良好的施工环境和施工秩序,确保施工现场创“省级文明工地”。3.1.6.职业健康目标注重职工的职业健康,保证文明施工,保障劳动保护,杜绝职业病发生;加强卫生监控,确保无

16、大的疫情,无传染病流行。3.2.项目管理部署3.2.1.施工组织机构本工程按项目法组织施工,在公司范围内抽调具有丰富的市政道路、桥涵工程施工管理经验丰富和高素质的专业技术人员,组成本工程项目经理部。、项目部下设工程管理部、安全质量部、计划经营部、财务部、设备物资部、文明环保部和综合办公室,七个科室。3.2.1.1.施工组织机构图施工组织机构见图见附表 6-1。3.2.1.2.主要人员及部门管理职责主要人员及部门管理职责见 表1-2主要人员及部门管理职责表表1-2 主要人员及部门管理职责表序号岗位部门管理职责一项目经理部代表中铁十八局集团第二工程有限公司对本工程实施组织、指挥及协调、处理一切与本

17、工程相关的事务,对本工程全面负责。二项目经理确定人员配备,制定规章制度,对项目管理负全面责任。确定项目管理总目标,编制总体工作计划,对工程质量和安全负总责。在施工的整个阶段,负责答复建设单位的一切疑问,并接受建设单位的各项指令和要求。负责环境保护、水土保持、文明施工和文物保护工作的组织与管理。负责组织协调与建设、监理、设计等单位的关系。代表项目签发对外发文、报告和报表。是施工单位指定的负责施工管理和合同履行的代表。三总工程师具体组织落实质量方针和质量目标,组织编制实施性施工组织设计和工程项目质量计划,并负责其实施。加强施工过程控制,严格项目的技术和质量管理。负责工程所需物资的检验和试验,制定并

18、督促实施纠正和预防措施。负责环境保护、水土保持、文明施工和文物保护工作的具体实施。负责各类质量记录的建立和技术性文件资料的管理。主持编制工程竣工文件。四职能部门职责1工程部(含测量班)负责编制项目总体实施性施工组织设计,经项目技术负责人(总工程师)审核并报建设单位批准后实施;组织工程实施,合理配置项目生产要素,适时提出调整方案经建设单位批准后实施;负责施工技术文件及各类技术资料的准备和管理,确保使用现行有效版本;负责组织技术交底书、关键工序作业指导书和重点工程项目技术方案的编制;组织施工图纸核对和施工前的技术交底,负责工程变更申请的内部审核和按程序报批;负责工程管理和施工组织协调,控制工程形象

19、进度,组织施工过程检查,适时提出调整方案,报批准后实施;负责工程调度,按照进度计划执行情况及时进行调整,确保总体进度受控;负责按照建设单位的有关规定和要求组织竣工资料的收集、整理、编制、审阅、组卷和移交;负责工程竣工验交和保修期维修。测量班:认真执行测量规范、测量操作规程、换手复核、检算制度以及测量成果审核和应用程序。按项目测量控制方案完成交接桩复测、控制测量、施工放样沉降观测、线性控制测量和竣工复测。接受工点技术人员技术指导和测量资料审查,测量记录、计算成果和图表记录清楚,签署完善,配合工点技术负责人做好对施工队和工班的测量成果交底,完善交底资料签认手续。不得将未经审核的测量成果用于指导施工

20、。妥善保护并按规定复核测量控制桩橛,认真保管测量资料,做好测量资料的收集、分类和归档工作。2安全质量部(含试验室)贯彻执行国家有关安全生产的法律、法规以及水利部各项安全生产的规章制度,并据此制定本项目相应的实施办法;编制本项目安全技术交底书;负责按建设单位的有关规定和要求,报批施工组织指挥人员的资力、能力以及施工组织方案和安全保证措施,与设备运营管理单位签订施工安全协议书;负责编制安全监督检查计划,组织实施现场检查,编制检查报告,发现问题及时提出整改措施,跟踪检查落实情况;负责施工范围的安全工作;负责按期向建设单位报送年、季、月安全报表;负责安全事故的调查、处理,按要求报送调查报告和事故报表。

21、贯彻执行国家、交通和建设单位有关质量、“三保”管理等的各种规章、制度,并据此制定本项目相应的实施办法;负责编制本项目质量计划、创优规划、“三保”监督检查计划,组织实施现场检查,编制检查报告,发现问题及时提出整改措施,跟踪检查落实情况;负责本项目施工过程的“三保”工作,编制施工“三保”措施,与有关单位或部门签订协议;负责施工全过程的质量检查及不合格品返工及返修后的质量检查和验证工作;负责对特殊工艺过程进行监督,设置质量控制点;负责工程质量等级检验及评定;负责按期向建设单位报送年、季、月质量报表;负责质量、 “三保”事故的调查、处理,按要求报送调查报告和事故报表;试验室负责组织回访用户,实施移交后

22、跟踪服务负责本工程的检验、试验、交验,按检验评定标准对施工过程实施监督并对检验结果负责。指导工地试验室做好现场各种原材料试件和混凝土试件的样品采集。审批各种混和料的施工配合比等试验数据。负责现场各种原材料试件和混凝土试件的测试、检验及质量记录。3物资设备部负责本工程所需设备材料的供应工作,并对其供应质量进行验收;负责按照项目工程部移交的材料申请计划编制采购计划和详细进度计划;负责本工程设备和构成工程主体的材料招标采购工作;起草物资设备采购合同,并负责采购、催交、检验、运输、交接等工作;收集施工进度及到料、缺料情况,解决物资供应存在的问题。作好设备材料的调度工作,确保设备材料的供应满足施工进度的

23、要求;建立物资采购台账,向建设单位提交物资采购工作报告。5计划经营部负责劳务合同、内部承包合同的制定、签定和管理。负责进度目标的分析和论证、编制进度计划、定期跟踪进度计划的执行情况、采取纠偏措施,并根据施工进度计划和工期要求,适时提出计划修正意见报项目经理批准执行。负责验工计价工作,指导各工区开展责任成本核算工作。负责按时向业主报送有关报表和资料。6财务部负责按合同规定办理工程款的提取和货款支付工作。根据财务制度,做出分类和汇总的项目财务月、季、年度报告。7综合办公室负责项目的对外联络工作。负责项目部的内部管理和服务工作。签收项目执行过程中的各种文件并及时督促责任部门和责任人按要求落实。负责文

24、件的打印、取送、整理归档和汇编工作。8文明环保部负责有关环境保护的法律宣传,监督检查履行合同约定的环境保护义务。负责按合同约定的环保工作内容,编制施工环保措施计划,报送监理人审批。负责按照批准的施工环保措施计划检查施工中有序地堆放和处理施工废弃物的情况,避免对环境造成破坏。负责按国家饮用水管理标准定期对饮用水源进行监测,防止施工活动污染饮用水源。负责按合同约定,加强对噪声、粉尘、废气、废水和废油的控制,努力降低噪声,控制粉尘和废气浓度,做好废水和废油的治理和排放。4.施工组织总体安排及项目划分4.1.施工总体安排原则(1)根据工程数量、工期及现场情况,多安排作业面,各作业面采用流水施工,高架桥

25、作业优先安排施工的原则。(2)交通组织的合理性,也是保证工程按时顺利完成的关键。为此,必须密切与交警部门、城管部门联系,制定切实可行的地面交通组织方案。(3)工程质量标准高,结构施工外观质量要求高,砼箱梁采用的模板是保证质量的关键。为此,对模板方案进行优选和优化,以达到砼外光内实的效果。4.2.施工顺序安排根据施工总体安排及现场施工条件的初步调查情况,安排施工先后顺序。进场后,首先做好施工准备工作,包括施工便道和交通便道的围护工作,安排好临时设施、临时用电、临时用水工作,全面仔细地探测施工范围内地下管线情况及做好管线保护、迁移工作。在钻孔灌注桩施工前对所有的地下管线以及其他线缆和光缆等全部了解

26、清楚,并制定有效的迁移、保护方案,以便施工顺利进行。了解地下有无其他圬工构造物,并提前清除处理,以免影响钻孔施工。当一个承台位的最后一根桩基施工完成后,7天后进行基坑开挖和承台施工。承台施工时,墩身全部跟进,与此同时在箱梁投影下的地面道路跟进施工,保证在预定搭设支架开始时间前完成对地基基础的处理。对地基不好的进行处理,并搭设支架施工和箱梁施工。同时不在箱梁施工范围内的地面道路进行施工。地面道路穿插在桥梁施工里面,以争取时间,保证地面道路和箱梁进行同步沥青铺设施工。4.3.方案的针对性及施工段的划分本工程位于南通市区内,主要施工作业内容有:路基开挖填筑、高架桥工程、排水工程、路面结构层施工等,其

27、中高架桥工程的施工是本标段重点、关键施工项目。因此,施工时必须编制先进、可行、具体、详细的施工方案,投入精良的技术装备,积极采用新技术、新工艺、新材料、新设备,并严格按照设计、规范和业主、现场监理的要求,结合现场实际合理划分施工段和施工作业区,科学安排好各作业区工程项目施工程序和工期,以确保工程顺利实施,并达到承诺的质量、工期、安全、环保目标。根据本标段工程现场实际施工环境、条件,结合工程施工重点、实际施工作业内容及施工进度计划,本标段针对性施工方案如下:(1)首先认真做好工程施工前的准备工作,积极配合业主、当地政府做好施工范围内的拆迁工作,以确保施工队伍能够按期进场和工程顺利开工。(2)之后

28、在较短时间内完成施工便道的修筑,确保施工机械和材料的进场。(3)雨、污水管道施工:因为本标段的排水管道主要位于机动车道,主要施工方案:降水(根据需要),机械加人工配合进行基坑开挖,商品砼浇筑管基,汽车吊安管,闭水后回填夯实。(4)道路施工:精心组织路基施工队伍,配置完整的机械设备。首先进行清表、沟塘及暗沟的处理,再进行路基土方施工,在管道验收合格后立即安排施工队伍进行非机动车道路基土方的施工。主要施工方案:石灰土路面底基层的施工,采用稳定土拌合机拌合,压路机碾压,冬季采取必要的覆盖措施,确保安全过冬;水泥稳定碎石施工采用强制式拌和机集中拌合、汽车运输、摊铺机摊铺、压路机碾压,并采取土工布覆盖洒

29、水养护七天,确保水泥稳定碎石的强度;沥青面层的施工,采用沥青拌合楼拌合、汽车运输、摊铺机摊铺、压路机碾压成型。(5)高架桥施工:桩基采用回旋钻机成孔、汽车吊安装钢筋笼,汽车泵车浇筑砼;承台、墩身和桥台下部结构按常规法施工;跨路箱梁采用钢管搭设门式支架,预压沉降稳定后再进行下部施工;箱梁采用满堂支架,在底模上堆载预压,沉降稳定后在进行下部施工,砼浇筑时应两侧用汽车泵对称浇筑砼,以防支架失稳,确保箱梁线形和质量,箱梁在冬季施工时须特别注意养护。(6)安全施工:项目部建立安全保证体系,项目经理为安全生产第一责任人,项目部设置安全保障部和专职安全工程师,公司与项目部签订“安全生产责任状”。施工现场设置

30、施工围栏,进行封闭施工,全线设置齐全、醒目的安全警示标志和标牌。本项目以高架桥的安全工作为重点,加强安全管理人员,增加安全设施投入,积极与水利、航道、公安等部门保持密切沟通与联系,确保整个工程的安全施工。第二章 施工现场平面布置和临时设施、临时道路布置 1.施工现场平面布置根据现场实地踏勘,结合本工程的特点,在平面布置上原则是在红线内交通便利的地方搭设临时彩钢活动房作为项目部驻地和职工宿舍,钢筋、模板临时加工和临时仓库等利用工程所在地周边的空地搭建。施工现场平面布置详见附图5-1施工总平面布置图。2.临时设施本工程所有临时设施均采用彩钢板进行搭建,临时设施内部需硬化,外围用夹芯彩钢板进行维护。

31、临时设施应做到美观大方。临时设施外侧需挂牌注明工程名称、工程范围、工期(日历天)、各主要负责人及联系电话等内容。所挂牌子要求蓝底白字、大小适中。现场生活区必须用夹芯彩钢板板维护,按2层设置。工人居住房必须用防火彩钢板搭建,人均面积不得低于3平方米/人,底层房间地坪必须用混凝土或水泥砂浆硬化。房间必须满足通风和采光需要,配备专门的食堂、冲水式厕所和洗浴间及相应设备。并须指派专人负责卫生,垃圾必须集中处理,以上各项措施必须满足政府有关的卫生防疫要求以及安全文明工地中对工人宿舍的要求。各项临时设施具体位置详见附图5-1施工总平面布置图。2.1.办公及生产用房项目经理部设于本标段交通便利的地方,采用搭

32、设彩钢活动板房。临时设施计划占地2500m2,建筑面积2000m2(含试验室的建筑面积)根据本标段工程量、施工特点及工期安排,遵循方便生产、便于管理的原则,各施工队生产及生活用房靠近各工点布置。生产、生活房屋采用活动板房。生活区统一规划、集中布置,营区周围采用砖墙或彩钢板围护,并涂以明显色彩。生活区垃圾集中堆放,定期用垃圾车运往指定处理点处理;生活污水排入污水收集容器处理并拉到指定地点排放。2.2.工地实验室根据现场施工生产的需要,建立一个综合性试验室(面积100m2),设在项目部内,试验室通过质量监督站的临时试验资质认证,试验设备在开工前按规定委托法定计量部门标定,并获得证书,并在有效期内使

33、用,每年标定一次。2.3.仓库、加工场、停车场仓库、加工场临近施工队伍驻地设置,计划占地4000m2,仓库建筑面积计划300m2,加工棚600m2。2.4.为业主、设计、监理提供的住房本标段所有临时设施均采用彩钢板进行搭建临时设施内部需硬化,外围用夹心彩钢板进行维护,临时设施应做到美观大方。为设计单位提供办公室用房30平方米生活用房20平方米合计50平方米(必须独立设置,与施工单位项目部分开)3.混凝土拌和站混凝土采用商品砼,选择砼厂商应选用距离近、规模大、信誉好且符合现场施工要求的厂商。在使用前供应厂商必须获得业主及监理工程师认可。4.水稳及沥青拌和站水稳及沥青砼施工采用外购成品施工,供货商

34、选择与砼相同,在选择中必须经过业主、设计、监理考察,并获得的认可。5.施工用电、用水5.1.施工用电建设单位提供施工临时电源如下:我标段:三台200KVA+两台315KVA;施工用电将根据现场实际使用情况,从业主提供的变压器内接引,沿路线一侧以架空线的方式布设。在沿线配置固定配电箱(每100m配置一个),固定配电箱配置漏电保护器和接地装置,过马路和交通便道的,采用套钢管的方法埋地穿越。现场用电采用轻型移动式配电箱,采用三相五线制。配置相应的插座、空气开关、漏保等外接装置,确保在施工过程中保证一机一闸,满足施工安全用电需求。配备510名专业电工,加强对用电的管理,确保安全生产、安全用电。同时,配

35、备3台200KW的发电机组,在业主未提供电源时采用发电机发电施工;业主提供电源后用电高峰期间防止停电或应急备用。5.2.施工用水施工用水将根据实际情况,从市政管网或沿线用水单位接引,在本工程用地边缘按一定距离分别布设水龙头。6.施工便道和现场交通组织及围护说明6.1.施工便道利用现状道路作为该工程的施工便道,并按实际需要在场内布置,以满足施工车辆为主,方便车辆的通行,设置彩钢板围栏做到施工车辆和社会车辆的有效分离。本工程要求现场全线封闭施工,与外界接道口及施工现场的维护设置隔离护栏,按照文明工地的要求统一采用全新夹心彩钢板护栏,颜色有业主统一指定,高度符合市文明工地要求。并派专门工班进行维护、

36、保洁。6.2.现场交通组织及围护说明严格按照地方交管部门的要求、业主要求及设计图纸进行施工期间的交通组织。按照建设单位、交巡警和设计图纸的要求设置指示标志、禁令标志和警告标志,指引社会车辆提前选择其他合适路段绕行,提醒过往车辆谨慎驾驶。施工期间原则上为全线封闭施工,但局部慢性车道需根据现场情况部分开放,以供周围老百姓出行,施工时应增加相应临时交通标识,并安排专门管理,严禁重载社会车辆在已形成的慢车道上通行。7.施工排水根据设计图和现场勘察了解到的实际情况,施工中的临时排水采用设置明沟、暗沟及时排出。施工排水主要集中在承台开挖排水、管道施工排水、路基路面施工排水。在实施过程及时做好污水排放工作,

37、不使污水外流污染河道和周围环境。生活用水经沉淀池沉淀、过滤后排入污水管道。第三章 施工进度计划和各阶段进度的保证措施1.工期目标1.1.总工期目标计划开工时间:2012年8月20日;计划竣工时间:2013年10月30日。总工期:436日历天。1.2.各进度节点(1)2013年1月31日前完成桩基础及下部结构;(2)2013年7月30日前完成箱梁及防撞护栏;(3)2013年9月30日前主线贯通;(4)2013年10月30日前地面道路完工。(具体开工时间以建设单位通知为准)2.施工进度计划施工进度计划详见附表6-4 各标段施工进度表。3.各阶段进度的保证措施3.1.工期保证体系针对本工程,我公司建

38、立完善的工期保证体系,以确保按计划完工。工期保证体系见图3-1。3.2.保证进度的组织措施3.2.1.发挥企业优势,全力保障施工生产充分发挥我单位丰富的施工经验优势,选配性能精良、合理配套的施工机械,建立完善的机械保养维修体系;建立强有力的后勤保障体系;搞好工作和生活环境建设。全方位保障施工生产。3.2.2.加强网络计划管理应用系统工程原理,采用PROJECT项目管理软件,对工程重点、难点和控制工期的工序进行认真分析和研究,抓住关键线路。在保证质量、安全的前提下,控制作业循环时间,加快施工进度。3.2.3.科学组织,加强协作随着施工情况不断变化,及时分析控制工期的关键线路,合理地调剂人力、物力

39、、财力和机械配置,使施工进度紧跟计划。3.2.4.抓好资金管理,确保资金投入管理利用好工程资金,保证各项施工生产得以正常进行;确保资金投入,提供强有力的资金保障;确保建设资金专款专用。3.2.5.搞好对外关系,确保施工生产顺利进行施工中切实理顺与建设单位、监理单位、设计单位及地方政府的工作关系,对保证工期起着重要的作用。3.2.6.加强人员配置,发挥人才优势人员配置上抽调有丰富施工经验的大学本科以上学历的管理和施工人员组成项目经理部。构成技术密集型施工队伍,保证从施工管理到施工过程都顺利的进行。抓紧抓好施工准备工作,按照工作内容和计划进度配齐各项生产要素,抓住有利施工季节,实现施工进度的良好开

40、端以组织保工期 工 期 保 证 体 系加强思想教育,提高认识,发扬发扬“吃苦奉献、争创一流”精神以高素质人员组建精干高效的现场组织机构,从组织上保证工期现场科学组织,加强工序衔接实行施工进度快报制度,及时了解进展情况开展生产竞赛,掀起施工高潮加强质量、安全、环保控制,以保证工期确保施工顺利进行实现工期目标设备、物资、资金保障实行信息化管理,科学调度,均衡施工提高工效针对各专业工程特点,采用先进的施工工艺方法和机械设备,提高施工效率外聘专家,解决重大技术问题编制完善的实施性施工组织设计指导施工 管理保证 技术保证 组织保证图3-1 工期保证体系3.2.7.设备配置物资供应合理配置施工机械,发挥施

41、工机械的性能,保证施工进度。并按照施工计划要求,及时做好各种物资的保障供应工作。在现场设置机械设备维修点,确保机械设备得到及时的维修和保养。3.3.保证进度的管理措施尽快做好施工准备工作,精心编制实施性施工组织设计,科学组织施工,运用网络技术,实行动态管理,及时调整各分项工程的进度计划和施工机械及劳动力配置。3.3.1.现场科学组织,加强工序衔接根据网络计划设置重点部位和关键工序间的控制点,按照关键线路控制施工进度。建立定期的生产例会制度、现场协调会制度,加强现场指挥调度工作,加强各业务部室、各施工区的工作协作配合,为现场施工提供有力的经济、技术保障。及时下达施工计划及检查计划完成情况,及时协

42、调人力、财力、材料和机械设备,各工序有效衔接,使施工进度按照计划正常有序进行,按期实现网络计划。3.3.2.实行信息化管理,科学调度,均衡施工利用项目管理软件,通过网络连接,实现进度、质量、安全、物资、设备等信息的网络快速传输,为各部门提供信息,使关键线路得以在控制下实施。项目部设调度,对施工进度实行动态管理。建立自上而下的调度网络,全面及时掌握施工动态,迅速、准确的处理影响施工进度的各种问题;针对工程交叉和存在严重施工干扰的工程提前研究对策,制定措施,及时调整生产要素,保证施工均衡、连续进行。实行施工进度快报制度,及时了解施工进展情况。加强调度统计工作,实行施工进度快报制度,坚持每天统计一次

43、各工序的进展情况,每周统计一次重点工程的实际进度和计划进度情况,对比、分析两者间的差距及产生原因,全面及时地了解各分部工程进展情况,采取相应的对策措施,对施工现场的需求和需解决的问题及时反映、及时解决。3.3.3.开展生产竞赛,掀起施工高潮施工中适时地开展劳动生产竞赛活动,发扬“吃苦奉献、争创一流”的精神,加强思想教育,采取合理的奖罚措施,振奋职工精神,掀起施工高潮,加快施工进度。3.3.4.加强质量、安全、环保控制,以保证工期严格按照相关技术规范施工,确保每道工序质量一次性检验合格;建立建全各项规章制度,采取各种有效措施,确保施工安全;做好环境保护工作,做到文明施工。避免质量、安全、环保诸方

44、面造成工程的停顿、间断或返工,保证本工程能够顺利连续实施。3.3.5.设备、物资、资金保障根据本工程特点,合理配备施工机械设备,发挥机械化施工的优势,建立机械保养、维修体系,严格执行设备管理和维修保养制度,确保机械设备的完好率和利用率,不影响工期计划。建立强有力的物资设备保障体系,保证各种物资、设备按时到位。对本工程所需材料做到有组织、有计划地进行采购与供应,并做好材料的储备和保管工作,保证施工用料及时到位、材料质量满足工程要求。加强资金调度,确保重点工程资金正常使用,保证重点工程按计划顺利进行。3.4.保证进度的技术措施3.4.1.编制科学、合理的实施性施工组织设计根据承包合同和规范、规程,

45、本着充分利用时间和空间,人尽其力和物尽其用、专业化分工与紧密协作相结合的原则,采用新技术和先进的施工方法,合理组织和使用一切有效资源,运用网络技术和系统工程,综合分析本合同段工程的技术特点、难点和现场的实际情况,制定多种方案进行综合比选,选择最优施工方案,使工程施工做到点线明确、轻重分明、计划可靠、资源配置合理。编制详细、切实可行的实施性施工组织设计,实现安全、优质、快速施工,保证总体目标工期的实现。3.4.2.加强施工技术保障,建立高效、灵敏的调度系统加强施工中的技术保障,除统筹安排外,要突出重点,抓住关键,发现问题,及时解决,是确保工期的重要一环。3.4.3.确保进度的应急措施建立一定规模

46、的材料储备设施,储备一定数量的施工材料和防雨、防潮、照明材料、设备,以备急用,确保施工工期。遇到人力不可抗拒的自然灾害时,我公司将调整网络计划,精心组织,合理安排,加大投入,确保关键工序不受影响。第四章 各分部分项工程的施工方案及质量保证措施1.项目施工准备1.1.技术准备(1)技术人员进行认真阅图和审图,做好设计图纸会审准备工作。(2)组织相关人员学习图纸和有关的规范、标准、规定和招标文件。(3)编制实施性施工组织设计和分项工程专业技术方案。(4)编制质量目标计划和资料目标计划。(5)根据设计图纸制定材料总计划和月、季度、年度计划。(6) 开工前做好实施性施工组织方案、技术、安全交底。(7)对施工人员进行入场安全教育和岗位技能培训工作。1.2.建立工地试验室(1)现场建立试验室,配齐各种试验设备,提前进行仪器设备调试。经检测合格后及时按设计要求的项目作出各项试验和配比,指导工程的正常进行。(2)建立健全试验室各种规章制度和各种台帐,以确保数据的真实与完整。1.3.测量准备(1)根据设计图纸和业主所交的导线桩,做好交接桩、验收及保护工作。(2)根据现场情况布设高程、平面控制网,编制好测量方案。(3)根据图纸和现

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
