收藏 分销(赏)

工程管理专业技术工作总结精选多篇.doc

上传人:可**** 文档编号:1516526 上传时间:2024-04-29 格式:DOC 页数:28 大小:50KB
下载 相关 举报
工程管理专业技术工作总结精选多篇.doc_第1页
第1页 / 共28页
工程管理专业技术工作总结精选多篇.doc_第2页
第2页 / 共28页
工程管理专业技术工作总结精选多篇.doc_第3页
第3页 / 共28页
工程管理专业技术工作总结精选多篇.doc_第4页
第4页 / 共28页
工程管理专业技术工作总结精选多篇.doc_第5页
第5页 / 共28页
点击查看更多>>
资源描述

1、工程管理专业技术工作总结(精选多篇) 工程管理技术工作总结万成军,1999年7月毕业于河北广播电视大学。2014年就进入石家庄中诚建设集团有限公司工作。在此期间,我努力钻研专业技术知识,按照公司及项目部的各项规章制度,按时按质地完成公司及项目部的各项管理工作。现对自己的工作总结简单阐述如下。一、专业技术工作简历1、严格要求自己,认真对待自己的工作,并努力提高自身能力。在这点上公司给了我很好的条件:大量的实际工程案例,这些能给我一个很好开拓知识面的机会,而且对于行业的发展和变化也得到及时的资讯和了解。还有就是在设计院积极向上的工作环境和高素质的员工团队下更能激励我不断学习,不断超越自我,不断提升

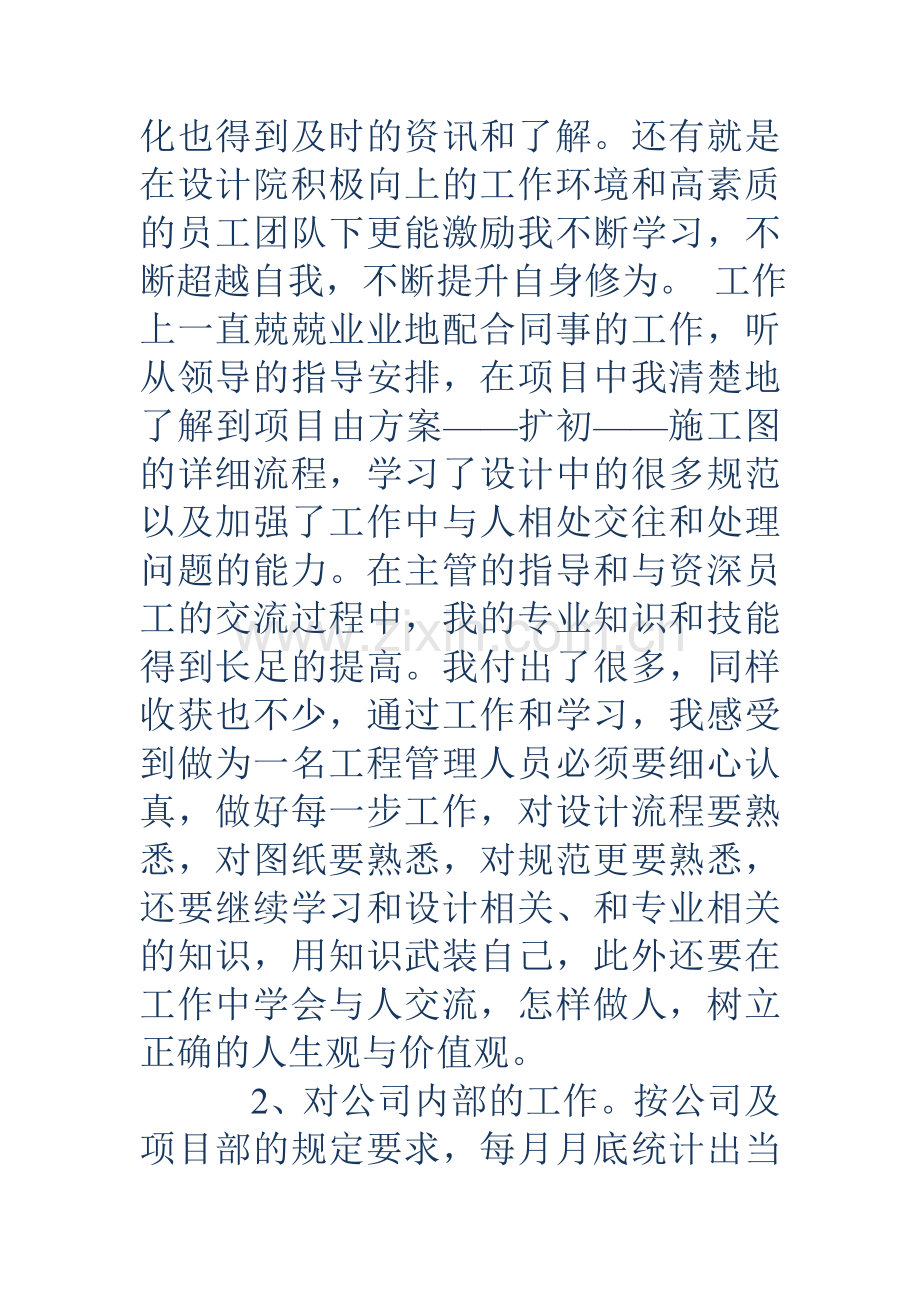

2、自身修为。 工作上一直兢兢业业地配合同事的工作,听从领导的指导安排,在项目中我清楚地了解到项目由方案扩初施工图的详细流程,学习了设计中的很多规范以及加强了工作中与人相处交往和处理问题的能力。在主管的指导和与资深员工的交流过程中,我的专业知识和技能得到长足的提高。我付出了很多,同样收获也不少,通过工作和学习,我感受到做为一名工程管理人员必须要细心认真,做好每一步工作,对设计流程要熟悉,对图纸要熟悉,对规范更要熟悉,还要继续学习和设计相关、和专业相关的知识,用知识武装自己,此外还要在工作中学会与人交流,怎样做人,树立正确的人生观与价值观。2、对公司内部的工作。按公司及项目部的规定要求,每月月底统计

3、出当月的实际施工产值及成本分析情况。对于施工阶段的预算书以实际情况按每个楼层每个分项工程进行编制,并打印全部的工料分析,作为定额人工和定额材料给生产经理,在实际的施工过程中,根据现场的实际情况,对定额编制的工料含量的高低水平作出适当科学合理化的调整,该定额人工作为工程任务单进行人工的控制和分配的基础,定额材料作为仓库进行定额领料的依据。在施工过程中,实行定额领料和成本跟踪控制,为公司及项目部的成本控制提供一些合理化的保证措施,为公司及项目部及时提供一些经营资料及数据,及时做好项目的成本核算工作。及时参加项目的会议,按项目部的规章制度进行值班等每项工作。3、对外甲方和监理的工作。每月月底向甲方和

4、监理提交的施工进度报表以作付工程进度款的依据,及时与投资监理核对工程量,进度产值确定后,及时配合项目经理催促甲方支付上月的工程进度款,保证工程顺利进行。及时向甲方进行工程签证,做好一些索赔工程,特别是一些工程材料的报价,提前向甲方和监理报价,以便甲方审核后,我施工方材料员能及时采购,使得工程顺利施工。在经营方针上坚持最高的收入,最低的支出。对内工作及时、准确、实事求是、把握住定额,控制量,有时并且要留有一定的余量;对外工作资料齐全、用足政策、用足机会,时刻处理好甲方、监理方的关系。对待工作我丝毫不敢怠慢,我要求自己作到把工作中的得失和每次出现的问题记下来以吸取经验教训,遇到疑难问题或者工作中遇

5、到困难就向通事和领导请教,耐心的听取他提出的意见、建议,改进工作。二、业务学习与培训随着社会的发展,人们对设计质量的要求越来越高,质量是一个企业生存和发展的坚实基础,质量的提高全靠员工的总体素质和技术管理水平的提高,为能够面对更加激烈的竞争,培养高素质、高水平的专业技术和管理人员是公司的重点。为此,我利用一切机会参加各种培训班、技术交流活动。三、 工作成绩1、河北泛亚龙腾纸业废纸处理车间工程施工管理;2、河北二十一世纪教育投资有限公司12#-17#教工公寓施工管理;3、东方城市花园b组团施工管理。四、申报理由1、我具有大专学历,在工程管理岗位上工作已经满3年;2、在施工管理工作岗位上,通过大量

6、的工作实践,让我有了一定的工作业绩,具有完成管理工作的实际能力,符合初级职称评审申报资格条件;3、综上所述,经本人自评,基本符合石家庄市建设局职称改革领导小组办公室2014年度建设工程系列初级职称评审条件。总结人:2014年9月27日2014年是瑞园实体工程的攻坚年。在上级领导的亲切关怀和大力支持下,在项目部晋总的总体把握和具体安排下,一号楼从地面三层开始,6月16日封顶,目前,内外抹灰工程已完成,安装工程任务过半;二号楼从地面二层开始,8月19日封顶,目前抹灰工程过半,排水管等安装工程开始。地下室地面完成,专业设备基础施工中。两个工程都通过了优质结构工程验收,实现了全年无重大安全事故的目标。

7、特别是5.12汶川大地震后,面对主体施工工人多数是四川籍的现状,积极送温暖,稳定了现场情绪,采取有力措施,保证了工程抗震两不误。全年累计完成投资余万元。为来年按期交工创造了有利条件。今年工程进展的焦点是,主体完成前,地下室工程的协调矛盾突出。两个标段有比有赛,齐头并进,日新月异,但地下室工程如何穿插施工,涉及场地使用、降水安全、施工力量调配和主标段配合等因素,如何统筹安排是现场管理的一个重要问题;工程后半段,由于前期各安装专业管线综合深度不够,加之图纸变更过程复杂,管线矛盾突出,大量的细部优化成为后半段现场管理的主要工作。此外,水、暖、电、燃等部门对接,有的重新设计,有的对原图做了重大修改,对

8、现场管理也提出了许多新课题。 按照分工,我负责工程的技术管理工作。在工作中,积极配合项目部同志,履行了自己的职责,完成了今年的预定任务,表现了应有的大局意识和技术素养,同时,深感还有很多不足之处,现总结如下: 一、统筹兼顾,协调重要网络衔接 今年一开始,在主体施工工序安排上,项目部召开专门会议,要求和降水对接,和销售进度对接,和塔吊使用对接,和各专业对接,在标段间结合、监理结合的基础上,坚持主导工序的安排必须通过业主整体审核和把握的原则,实现了工序安排整体上的均衡性。上半年是主体施工的高峰期,到6月30号,一号楼全面完成了主体工程,钢筋耗用4000余吨,砼浇筑量xx0余方;二号楼施工至20层,

9、钢筋耗用量3000余吨,砼浇筑量16000余方.处于一二号楼间的地下室工程,面积近10000平方米,隶属于一号楼标段。能否在完成一号楼主体工程的同时,于汛期前 完成地下室主体工程,事关基坑安全,还牵涉到主要出入口安排,现场钢筋棚搬迁,东半段土方开挖和支护,施工力量的临时调配、钢材供应紧张等因素,尽管困难重重,但拖后情况更难把握,在项目部的大力协调下,采取西部单跨对接,形成钢筋加工新工作面;中部钢筋棚搬迁后,集中主体施工;关东大门,开西大门,东段同时挖土支护的施工方案,衔接合理,也争取了时间,六月底全面完成地下室主体工程,实现了现场目标的阶段性突破。 根据工程特点,现场形成了周一碰头会,周末例会

10、的协调制度。本着对工程和对自己负责的精神,做到了认真领会领导意见,以身做责,跟踪现场进展,没有特殊情况,坚持参加例会,倾听各方反馈意见,掌握第一手资料。在各项质量安全问题处理、技术核定、图纸变更、检查验收等关节点上,不循私情,守住底线,把好关口,把领导意见和现场情况对接,及时请示,及时沟通,形成共识后,再决策执行。坚持每天深入施工一线,发现问题矛头,把握现场动态,及时和监理、企业管理人员,反馈现场情况,探讨解决有关技术问题。每次工程例会,坚持会前内部沟通,会中分析评价工程状态,提出当前应注意的技术问题,会后斟字酌句审核修正会议记录,落实会议精神。树立用数据说话的观点,不断提高现场判断和处置能力

11、。在内部配合中,坚持一盘棋思想,及时为材料部提供材料网站信息,制定材料台帐表格,审核招标文稿,在提出“界定范围,把握深度,满足进度,作好统计”的材料管理建议下,积极统计材料设备清单,配合工作,形成合力。 基于业主现场管理的宏观地位,在工作中,注重各结合部的协调.不定期的召集监理人员和我方工程人员座谈交流,相互学习,取长补短,统一管理要求,探讨具体问题的处理意见,形成管理共识。在两个标段间,由于各自的目标不同,管理风格不同,在场地占用、塔吊管理、地下室对接、土方调配、设备共用等方面存在不同程度的冲突。遇到这些问题,坚持从有利于宏观目标的实现出发,从减少宏观耗费出发,秉公办事,减少误解,求得理解,

12、科学安排工序,合理分摊费用,提高了各方协同工作的自觉性。在监理与施工企业项目部的配合上,也采取多种措施,增进技术人员间的交流和理解,为营造良好的管理氛围作出了努力。所有这些努力,促进了项目部整体工作目标的实现。 在晋总带领下,参与处理的主要技术环节包括: -降水与主体工程的结合 -沉降观测跟踪 -组织主体分段验收和结构检验 -汛期工序安排 -交叉施工的协调塔吊的交叉,土建安装的交叉 -出入口安排及总平面布局; -二期方案与一期施工的预安排 -防水工程与主导工序的协调结合 -场区土方调配的均衡 -场区道路调整安排及东段支护工程方案 -用线性规划的方法指导地下室工序安排。 -参与部分材料的考察 -

13、督促现场通道防护设置 -三号楼停车场方案的制定 -销售百题部分答疑 -分包单位的场地统筹 -标段间及标段内承包范围的细分 -配合质监站安监站处理质量安全隐患 -现场用水用电管理; -读图、辩图及图纸技术核定要求 -观光电梯的现场后对接 -有关分包工程招标的综合要求 -消防门窗工程与主体单位的协调 -地下室内设备管线的综合处理及标高处理 -图纸优化与设计单位的协调 -临街安全防护方案 -安装工程专业间协调等 二、很抓细节,做好工序技术管理。 全年共发出技术核定单、设计变更单及联系通知单100余份。对于疑难点坚持深入一线,反复斟酌,多方沟通,不断优化处理方案。在处理技术问题过程中,坚持多角度衡量,

14、综合把握技术经济和安全间的平衡。对重点和关键点尚坚持向一把手汇报,取得领导原则意见后,再做细部处理。对工作中的新情况新问题等遗漏点,调查研究后,及时制定新的管理措施,堵塞漏洞。及时召开部门会议,制定内部监控要点,寻找盲点,形成共识,规范和引导现场工作。消除工程断点和缺陷点。应该说,工程中的细节问题,大量的出现在后期安装阶段,6月6日,项目部全体会议,前看成绩,后看任务,我总结工程新特点是:工序选择性强,用户关注度大,涉及使用功能多,专业配合多,施工队伍多,变更多,提出技术管理要求:读图辨图,优化设计;多角度处理现场问题;慎重对待销售承诺;做好基本功,保底线,挤水分,上台阶。为技术管理定了调。处

15、理了大量的细节问题。 三、强化责任,提高质量安全水平。 在做好各项配合工作的基础上,工程部落实“说得清;摆得正;管得住”的工程管理要求,统一现场管理理念,并细化到各环节-首先在进度管理上,要求保节奏,促衔接,保证现场链条运转正常,今年遇到的最突出的问题就是钢材市场大起大落,在紧张时期,现场一度因为买不来钢材半停工,项目部积极想办法,联系渠道,现场管理及时调整工作重点,创造了良好的内部施工环境;在工序质量管理上,要求依标准,挤水分,督促施工单位及时制定通病防治计划,按照分户验收要求,进行质量管理,通过例会上摆问题,定期解决,目前结果中州杯已经通过验收;在安全管理上,要求铁心肠,不退让,在周二安全

16、检查制度基础上,经常组织专项检查,对塔吊,施工电梯,重点监控,配合省安监站,治理现场安全隐患,通过了创文明城市检查,和三部委组织的学校周边环境检查,在省直工程安全工作会议上,五家企业受到表彰,瑞园名列其中;在涉及到造价因素的处理上,要求有依据,站住脚,慎重对待签证,及时争取审计意见,学习政府造价管理的新规定、新精神,树立综合观点,保证每项技术处理的经济性。在项目部内部,建立了栋号负责制,要求每天作好工程日记,每周写出小结。针对具体问题,召开专题会议,强化了合同意识、成本意识、质量安全意识和廉洁自律意识,提高了整体管理能力。坚持用数据说话的观点,不断提高现场判断和处置能力。工作中深入一线,跟踪现

17、场进展,掌握一手资料,在技术核定、图纸变更、检查验收等关节点上,不循私情,把好关口。在主体砼浇筑过程中,工程技术人员同监理一道,昼夜坚持在现场,24小时对工程不间断监督,保证了工程结构质量。进入安装阶段后,针对头绪杂、配合多、问题细的特点,带领工程部同志,制定控制要点,坚持样板引路,支持监理人员按照合同、图纸和规范要求,对现场实施的各项管理措施。注意纠正一些有悖管理原则的倾向,结合具体事件的处理,探讨程序化管理的路子。通过例会等形式,确立起监理的现场管理地位,增强了现场管理体系的有序性。 四、及时总结,反思现场工作得失。 瑞园工程地处中心,临路、临学校、临高层建筑,场地内两栋楼结构不同、用途不

18、同、分标段施工、地下室又连为一体,要协调的因素多。由于客观原因,造成降水时间长,施工风险加大。该项目承载着全体报业人的期望,成功与否,不仅关系着经济效益,更关系着集团的影响力和公信力。作为一个现场管理者,深感责任重大,容不得一点疏忽。常常夜里突然想起一个工程问题,用笔简记以后才能继续入睡。利用博客形式及时记录了瑞园工程管理的经历和感悟,为以后深入总结,留下了丰富的一手资料。 打铁还须自身硬,抱着对工程负责的精神,坚持从严要求自己,加强思想作风建设。认真领会集团领导对现场的指示精神,谦虚谨慎,顾全大局,遵章守纪,“责任面前不缺位,权利面前不越位”。在工作实践中,不断培养自己今年工程进展的焦点是,

19、主体完成前,地下室工程的协调矛盾突出。两个标段有比有赛,齐头并进,日新月异,但地下室工程如何穿插施工,涉及场地使用、降水安全、施工力量调配和主标段配合等因素,如何统筹安排是现场管理的一个重要问题;工程后半段,由于前期各安装专业管线综合深度不够,加之图纸变更过程复杂,管线矛盾突出,大量的细部优化成为后半段现场管理的主要工作。此外,水、暖、电、燃等部门对接,有的重新设计,有的对原图做了重大修改,对现场管理也提出了许多新课题。 按照分工,我负责工程的技术管理工作。在工作中,积极配合项目部同志,履行了自己的职责,完成了今年的预定任务,表现了应有的大局意识和技术素养,同时,深感还有很多不足之处,现总结如

20、下: 一、统筹兼顾,协调重要网络衔接 今年一开始,在主体施工工序安排上,项目部召开专门会议,要求和降水对接,和销售进度对接,和塔吊使用对接,和各专业对接,在标段间结合、监理结合的基础上,坚持主导工序的安排必须通过业主整体审核和把握的原则,实现了工序安排整体上的均衡性。上半年是主体施工的高峰期,到6月30号,一号楼全面完成了主体工程,钢筋耗用4000余吨,砼浇筑量xx0余方;二号楼施工至20层,钢筋耗用量3000余吨,砼浇筑量16000余方.处于一二号楼间的地下室工程,面积近10000平方米,隶属于一号楼标段。能否在完成一号楼主体工程的同时,于汛期前 完成地下室主体工程,事关基坑安全,还牵涉到主

21、要出入口安排,现场钢筋棚搬迁,东半段土方开挖和支护,施工力量的临时调配、钢材供应紧张等因素,尽管困难重重,但拖后情况更难把握,在项目部的大力协调下,采取西部单跨对接,形成钢筋加工新工作面;中部钢筋棚搬迁后,集中主体施工;关东大门,开西大门,东段同时挖土支护的施工方案,衔接合理,也争取了时间,六月底全面完成地下室主体工程,实现了现场目标的阶段性突破。 根据工程特点,现场形成了周一碰头会,周末例会的协调制度。本着对工程和对自己负责的精神,做到了认真领会领导意见,以身做责,跟踪现场进展,没有特殊情况,坚持参加例会,倾听各方反馈意见,掌握第一手资料。在各项质量安全问题处理、技术核定、图纸变更、检查验收

22、等关节点上,不循私情,守住底线,把好关口,把领导意见和现场情况对接,及时请示,及时沟通,形成共识后,再决策执行。坚持每天深入施工一线,发现问题矛头,把握现场动态,及时和监理、企业管理人员,反馈现场情况,探讨解决有关技术问题。每次工程例会,坚持会前内部沟通,会中分析评价工程状态,提出当前应注意的技术问题,会后斟字酌句审核修正会议记录,落实会议精神。树立用数据说话的观点,不断提高现场判断和处置能力。在内部配合中,坚持一盘棋思想,及时为材料部提供材料网站信息,制定材料台帐表格,审核招标文稿,在提出“界定范围,把握深度,满足进度,作好统计”的材料管理建议下,积极统计材料设备清单,配合工作,形成合力。

23、基于业主现场管理的宏观地位,在工作中,注重各结合部的协调.不定期的召集监理人员和我方工程人员座谈交流,相互学习,取长补短,统一管理要求,探讨具体问题的处理意见,形成管理共识。在两个标段间,由于各自的目标不同,管理风格不同,在场地占用、塔吊管理、地下室对接、土方调配、设备共用等方面存在不同程度的冲突。遇到这些问题,坚持从有利于宏观目标的实现出发,从减少宏观耗费出发,秉公办事,减少误解,求得理解,科学安排工序,合理分摊费用,提高了各方协同工作的自觉性。在监理与施工企业项目部的配合上,也采取多种措施,增进技术人员间的交流和理解,为营造良好的管理氛围作出了努力。所有这些努力,促进了项目部整体工作目标的

24、实现。 在晋总带领下,参与处理的主要技术环节包括: -降水与主体工程的结合 -沉降观测跟踪 -组织主体分段验收和结构检验 -汛期工序安排 -交叉施工的协调塔吊的交叉,土建安装的交叉 -出入口安排及总平面布局; -二期方案与一期施工的预安排 -防水工程与主导工序的协调结合 -场区土方调配的均衡 -场区道路调整安排及东段支护工程方案 -用线性规划的方法指导地下室工序安排。 -参与部分材料的考察 -督促现场通道防护设置 -三号楼停车场方案的制定 好范文网范文网 油田钻井施工技术人员工作总结 | 年终技术工作总结 | 供电有限责任公司技术工作总结 | 业务技术工作总结 | 我的专业技术工作总结 | 建

25、设有限公司专业技术工作总结 | 专业技术工作总结范文 | 科技产业管理处工作总结 | 查看更多 技术工作总结作为项目管理人,要以专业技术为依托,以工程项目管理为中心,先进的工程建设理念,明确项目成本、质量、进度和安全目标。扎实的工程建设理论和技术管理知识、丰富的现场施工经验是做好工程项目管理的基础;这就需要在平时的工作中不断积累和总结,让实践与理论更好地沉淀于能力上,更好去管理协调。一、对于整个施工过程中的技术实施,主要还是在于工程的质量,质量不合格,其它一切也就白谈了。影响施工项目的质量因素主要是人、材、机、方法和环境。所以如何控制好质量是关键。1.要熟悉工程建设中的各种材料的技术性质和质量

26、要求;材料要严格检查验收,正确合理使用,建立管理台帐,进行收、发、储、运等环节的技术管理,避免混料和将不合格的原材料使用到工程上。2.对各工序的施工工艺充分地把握,严格按施工方案施工;全面分析,预防为主,对可能出现质量隐患的,设置控制点,重点防范;控制好整个施工过程的质量通病:质量通病面大量广,危害极大,消除质量通病只要思想重视,施工过程严格按施工验收规范进行施工,遵守施工程序和操作规程,贯彻技术责任,严格检查、层层把关,绝大多数质量通病都能消除。二、当今社会是一个讲效率的社会,时间就是金钱,质量保证了,进度也要跟得上,要合理地赶进度,对各种资源优化搭配,从而节省管理资源,节约管理成本。三、建

27、立项目核算制,对项目进行成本控制,人、材、机、管是构成成本的主要费用;人工费严格按工程量计算,优化劳动力,减少返工,杜绝滥用工,施工要按工期严格进行,严禁窝工,无故停工,用工要按时按量;材料在在提取使用前,施工主要负责人要熟悉施工图纸,对所用的材料的数量做到心中有数,要按时按量提取材料,尽量控制材料使用量,严格按照图纸施工,多用材料和少用材料土建工长都要以洽商的形式反映在书面上。也就是说主要负责人要对提取的材料严格把关,严禁多提错提。在现场要有人专门盯工程质量,依图施工,严禁浪费材料,丢失材料。工人对施工工艺不了解会导致浪费材料,还要防止工人盗窃施工材料和施工工具;机械施工方案的选择,要合理配

28、置机械,提高使用率;管理人员要严格配置,架构要合理,管理人员素质、技术、办事效率要高,缩短工期,减少管理成本;优化整个施工过程各工序的施工工艺,综合衡量,通过改变工艺,搞高效率,减少人、材、机,从而降低成本。四、要以人为本,安全第一,明确安全目标、减少和消除生产过程中的事故,保证人员健康安全和财产免受损失;统一安全生产管理,制定周密的安全措施,建全规章制度,保证在多项目、多部位、多工种施工的条件下有序地进行工作,对使用一些特殊建筑材料性能、使用方法,要明确进行技术交底,控制好人、物的不安全状态、改善生产、生活环境。在工作中要多观察,多动脑,多学习,并且不断提高交际能力,增强管理协调能力,以良好

29、的思想品德、敬业的合作精神和奉献创新意识来回报社会的。中部工程公司技术管理工作小结现在的输变电工程建设要求越来越高,特别是对施工工艺的要求。鉴于如此形势,中部工程公司原有的“创品牌、以质量赢得市场”的宗旨不变,并不断进行改进,以赢得更多的市场。公司所承担的工程任务较多,年初大大小小有十四个之多,为全面管理好这些工程施工,公司进一步加强技术管理工作,实行程序化、统一管理。一、公司的管理形成统一的格式。公司对各工程项目进行统一策划,按公司的要求组织施工,并对各项目进行质量、安全及文明施工技术交底。从管理机构上、施工现场的布置上根据广电集团施工标准和局有关规定,形成公司统一管理模式;组织工程施工组织

30、设计和特殊项目的技术措施或施工方案以及防止重大安全、环境质量事故的技术方案的编写、审查工作,统一对施工临建进行规划。二、资料管理规范化、统一化。一方面公司对各项目的资料管理严格要求,严格执行国家和行业标准以及局有关资料管理规定,并经常下工地检查资料完成情况,看是否按规定做;另一方面,及时对各项目相关资料进行收集、归档,对公司以往所施工工程所采取的可行方案进行归类、总结,并对方案进一步改进,以备后面工程相同项目施工时参照执行。比如,电缆沟盖板根据公司的施工经验,制定统一施工方案,使之具有本公司的特色,还有变电站站区内道路的施工,按110kv、500kv、220kv变电站来分,制定施工方案,采用相

31、同或相似的分缝方式。三、在施工工艺方面。公司以往所承担的工程质量都得到了有关方面的好评,比如220kv古坑变电站创优工程及500kv鹏城变电站创全国一流工程的施工质量就赢得了各方的好评。公司以此为起点,施工精益求精,力争做得更好;组织有关技术人员对施工方案进行讨论研究,充分优化方案,然后精心组织施工。从500kv横沥变电站的施工工艺来看,比以往又有所提高,比如防火墙、构支架基础及设备基础等的施工,其清水砼观感效果良好,各级领导到工地检查工作,对我们的施工给予充分的肯定。四、对挂靠队伍的管理。在深圳方向有几个110kv变电站工程是由挂靠队伍施工的,局委托我们公司进行管理,我们公司认真对待,开工前对工地进行质量、安全技术交底,让他们按我们企业的要求进行策划、组织施工;施工过程中加强监控力度,做得不好马上让其整改,使之满足各方要求,使我们企业的形象不受影响。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
