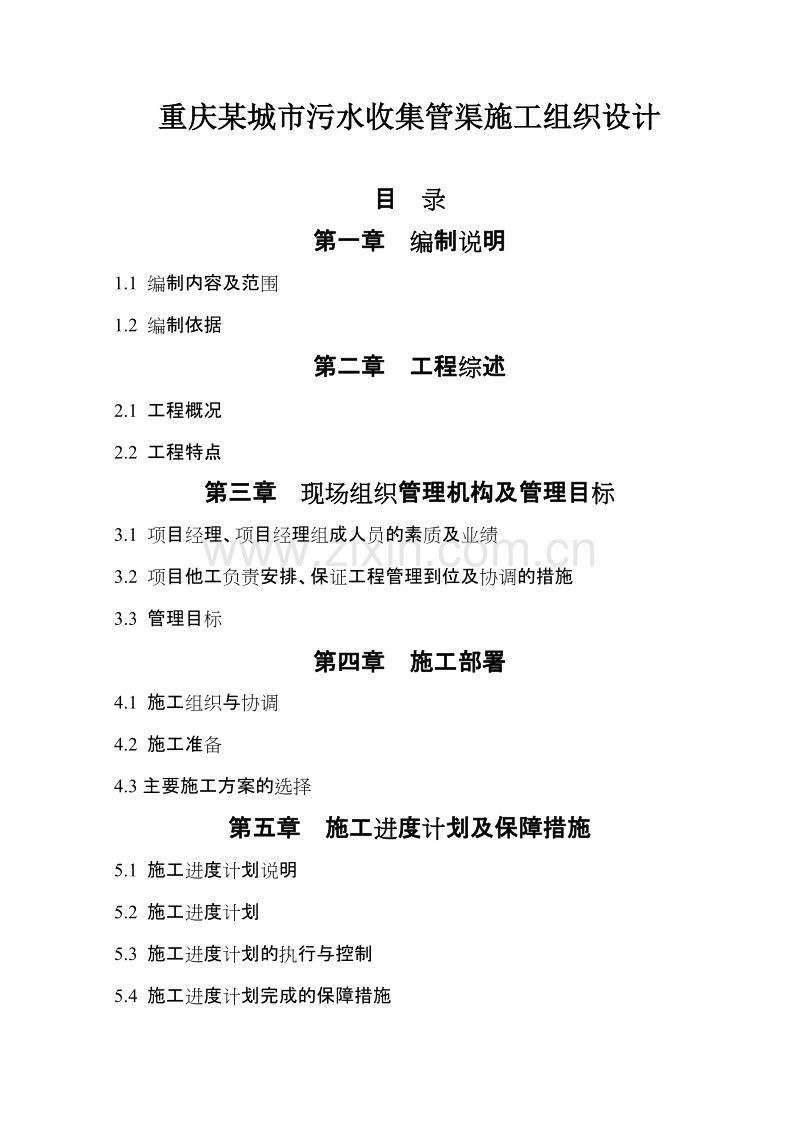

1、重庆某城市污水收集管渠施工组织设计目 录第一章 编制说明 1.1 编制内容及范围 1.2 编制依据第二章 工程综述 2.1 工程概况 2.2 工程特点第三章 现场组织管理机构及管理目标 3.1 项目经理、项目经理组成人员的素质及业绩 3.2 项目他工负责安排、保证工程管理到位及协调的措施 3.3 管理目标第四章 施工部署 4.1 施工组织与协调4.2 施工准备4.3主要施工方案的选择第五章 施工进度计划及保障措施 5.1 施工进度计划说明 5.2 施工进度计划 5.3 施工进度计划的执行与控制 5.4 施工进度计划完成的保障措施第六章 施工现场总平面布置图 6.1 施工总平面布置原则及依据 6

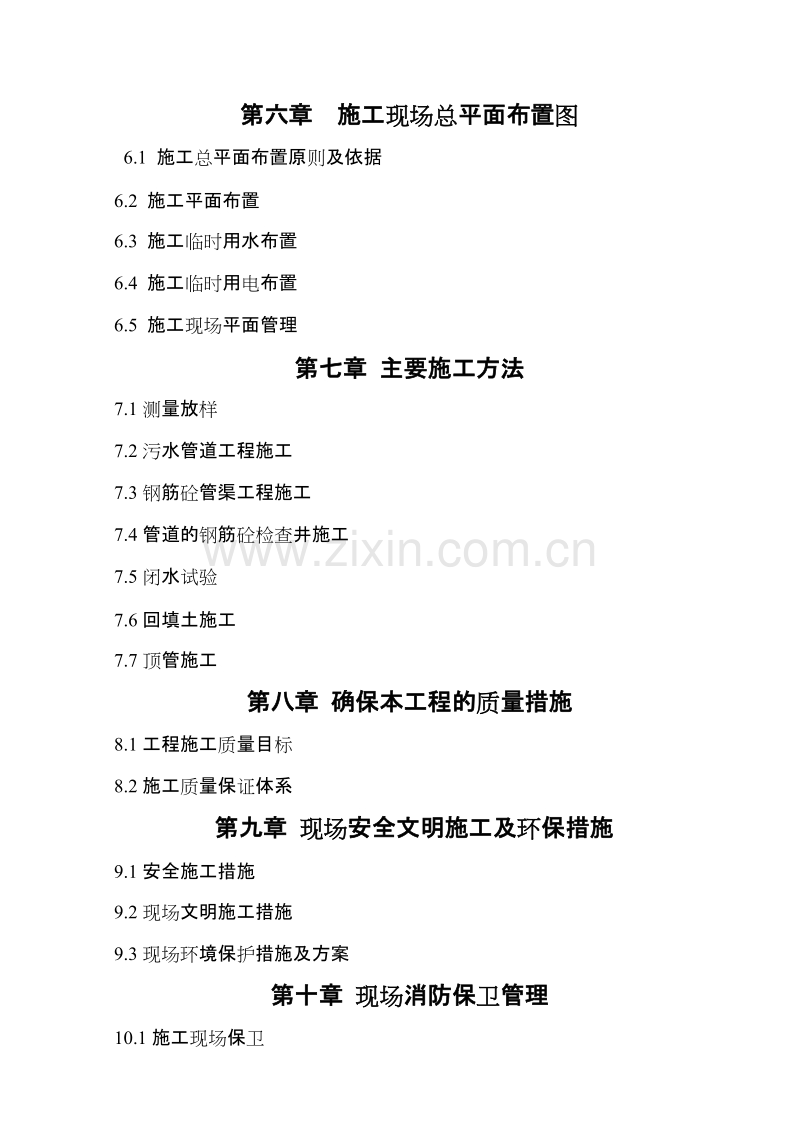

2、.2 施工平面布置 6.3 施工临时用水布置 6.4 施工临时用电布置 6.5 施工现场平面管理第七章 主要施工方法7.1测量放样7.2污水管道工程施工7.3钢筋砼管渠工程施工7.4管道的钢筋砼检查井施工7.5闭水试验7.6回填土施工7.7顶管施工第八章 确保本工程的质量措施 8.1工程施工质量目标 8.2施工质量保证体系 第九章 现场安全文明施工及环保措施9.1安全施工措施9.2现场文明施工措施9.3现场环境保护措施及方案第十章 现场消防保卫管理10.1施工现场保卫10.2施工现场消防第十一章 工程成本管理11.1工程成本管理的步骤11.2承包商的成本管理11.3承包商对成本管理的协助第十二
3、章 工程交付、回访12.1工程交付12.2工程回访附:拟投入的主要施工机械设备表 劳动力计划表工程进度网络计划施工平面布置图主要材料计划表第一章 编制说明1.1 编制内容及范围本施工组织设计供投标用,如有幸中标,亦将作正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。本施工组织设计内容包括项目组织管理、机构设置、施工部署、总平面图布置、施工目标、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工等自开工至竣工的全过程组织管理措施。1.2 编制依据1.2.1重庆市綦江县城市污水处理污水收集管网工程(二标段)招标文件 招标编号:CIECCTC/07/07033-2。招标文件内
4、容:第一章:总述 第二章:管沟、管渠基础挖掘第三章: 配套管网第四章:检查井和井室及其它附属构筑物第五章: 砼模板第六章:砼钢筋第七章:现浇砼第八章:砖石砌体1.2.2 答疑文件1.2.3 国家有关标准规范规程1.2.3.1 工程测量规范 GB897819961.2.3.2 土方与爆破工程施工及验收规范 GBJ201-831.2.3.3 砌筑工程施工质量验收规范 GB5020320021.2.3.4 砌筑工程质量控制标准 GB50203921.2.3.5 砼结构施工质量验收规范 GB50204-20021.2.3.6 砼质量控制标准 GB50164921.2.3.7 砼强度检验评定标准化 GB
5、J107871.2.3.8 建筑边坡工程技术规范 GB5033020021.2.3.9 给水排水管道工程施工及验收规范 GB50268-971.2.3.10 给水排水构筑物施工及验收规范 GBJ141-901.2.3.11 砌体工程施工及验收规范 GB50203-981.2.3.12 模板工程施工误差要求 GB502041.2.3.13 砼用钢筋 GB1499-91、GB13013-911.2.3.14 水工砼施工规范 SDJ207-831.2.3.15 水泥 GB175-92,GB748-831.2.3.16 石灰 JC/T479-92,JC/T481-921.2.3.17砼外加剂 GB80
6、76-871.2.3.18骨料 JGJ52-92,JGJ53-921.2.3.19烧结粘土砖 GB5101-931.2.3.20蒸压加气砼砌块 GB11968-891.2.3.21 给水排水标准图集 04S516-8-111.2.3.22 建筑施工安全检查标准 JGJ59-991.2.3.23 建筑工程施工质量验收统一标准 GB50300-20011.2.3.24 建设工程项目管理规范 GBT50326-20011.2.4 行业及地方有关标准规范、规程1.2.4.1 建筑地基处理技术规范 JGJ79911.2.4.2 钢管脚手架扣件 JGJ22851.2.4.3 建筑施工安全检查评分办法 JG
7、J59991.2.4.4 现场临时用电安全技术规程 JGJ80911.2.4.5 建筑机械使用安全技术规程 JGJ80911.2.5 本企业内部质量文件、管理制度及其它有关文献第二章 工程综述2.1 工程概况序号项 目内 容1工程名称重庆市綦江县城市污水处理污水收集管网工程(二标段)2工程地点重庆市綦江县古南镇3业主名称重庆渝綦水务技术开发有限公司4招标代理中国国际工程咨询公司5设计单位中国市政工程华北设计研究院6工期要求暂定于2007年10月开工,2008年4月竣工,工期360天7工程规模管渠B*H=400*350,236米; B*H=900*900,1053.73米; B*H=800*90
8、0,917.7米;砼D=900管道:754米,配套支管DN=315约200米,成孔桩基础砼约650立方米8招标范围1、二级管网铺设(具体内容详见施工图)。含检查井、管沟土石方开挖及转运、回填夯实、余土外运、施工区域及周边建(构)筑物、各种管线的支撑、保护等施工安全措施;进场施工便道的修筑及拆除,管材自堆放地点至安装现场的运输;施工区域原有挡墙、路面、检查井等各种市政道路设施的拆除按原状恢复;搭设临时交通便道,穿越河道等特殊施工措施。2、井段WL102-WL183(不含WL174)9工程简介本工程位于綦江县古南镇内,本标段污水管道采用D=900钢筋砼管,B*H=900*900, B*H=800*
9、900, B*H=400*350管渠。污水管道基础采用90砼基础;污水管道基础采用180砼基础; 当污水支管接入干管及污水截流管道上游接入下游跌差超过1m时,设置跌水井。配套管网安装及截流井成形,多数为架空管渠。位于车行道下的检查井的井盖及盖座采用复合材料重型井盖及盖座,其余路面下则采用复合材料普通井盖及盖座。2.2 工程特点 本工程系新建二级配套管网,以适应城市发展的需要。2.2.1 有利条件1. 交通方便。2. 场地开阔,有利于组织施工3. 作业面广,有利于进行流水作业。2.2.2不利条件1. 工期较紧。2. 施工地点位于城市中,对安全文明施工有一定的不利影响。第三章 现场组织管理机构及管
10、理目标3.1 项目经理、项目经理班子组成人员的素质及业绩详见重庆市綦江县城市污水处理污水收集管网工程(二标段)质量保证和企业评价标。3.2 项目分工负责安排、保证工程管理到位及协调的措施3.2.1 组织管理机构我们将按项目法施工的原则选派精干得力的人员组成合格的项目班子进驻现场,代表本企业全面履行承包合同,项目经理部的机构设置及职责如下:3.2.1.1 项目经理部组织机构图拟投入本工程的项目组织机构图3.2.1.2 项目部主要成员及各部门职责a. 项目经理对总公司直接负责,代表企业全面负责履行承包合同,负责项目部与总公司的关系协调负责施工所需人、财、物的组织管理与控制。b. 执行经理对项目经理
11、负责,具体负责施工现场的施工组织和协调管理,对工期、质量、安全、文明施工及成本目标进行控制。c. 土建副经理协助执行经理直接管理现场的施工,主管工程部的日常工作,对施工生产、安全生产直接负责。d. 项目总工分管技术质量部和微机室,负责组织有关人员学习施工图纸和组织图纸会审,组织施工组织设计和施工方案的编制和交底,负责技术管理、质量管理、微机管理和档案管理。e. 工程部负责承包管理,负责土建和装饰工程的施工和分包管理,现场文明施工、安全生产和总平面管理,负责总进度计划、季、月、周计划的编制和落实,负责编制材料和机具设备使用计划,落实安全措施,确保安全生产。f. 技术质量部负责技术和质量管理工作,
12、主要包括组织图纸学习和会审,施工方案的编制、技术交底、新技术应用和培训、测量、计量和试验检验、微机管理、工程的技术复核、隐藏验收、质量计划、质量预控、质量检验与评定、施工技术档案等工作。g. 物资供应部根据工程部门提出的要求,负责材料设备和工具的计划、采购、供应和管理工作。h. 商务合约部负责合同管理及预结算工作,负责成本管理及财务资金管理。i. 综合办公室负责内外公共关系的协调,包括公安、交通、环卫环保及居民委员会等方面,负责文明施工、安全保卫及生活后勤保障工作。j. 微机室负责微机管理、文件信息处理、贮存及档案管理工作。3.2.1.3 总公司与项目的关系a. 总公司与现场管理组织的关系,可
13、概括为十七字,即“总公司监督、部门协助、授权管理、全面负责。(1) “总公司监督是指总公司按合同要求和承诺,对项目部的实施情况进行全程监督,必要时调动我单位的人力、物力,确保合同要求和承诺全面兑现。(2) “部门协助是指总公司的工程、技术、质量、安全、财务、预算等各业务部门对项目提供人、财、物的全方位支持,各总部门对项目的管理以服务为主,监督为辅。(3) “授权管理是指总公司授权范围为本工程及本工程项目有关的施工管理活动所需权限,包括对人、财、物的支配调动权、奖罚权。(4) “全面负责是指项目部全面履行合同要求和承诺,对本工程一切施工活动包括工期、质量、安全、成本、文明施工等全面负责并组织落实
14、。总之,在项目管理活动中,总公司是依托,项目是主体,部门是保证,达标是目的。总公司与项目部的关系:3.2.1.4 总公司对现场机构授权范围a. 授权原则(1) 项目经理是总公司法人代表在项目上的代理人。(2) 项目经理是实现工期、质量、安全、文明施工等各项目标的责任人。(3) 项目经理是对接社会、服务业主的岗位责任人。b. 授权范围(1) 有根据工程特点和需要要求在全企业范围内选调有关人员的权力。对项目各类人员有奖、惩权。(2) 在总公司监督下,对分包及劳务队伍有选择权。(3) 有设置项目专用资金帐号权和资金调配权。3.3 管理目标3.3.1 工期目标中标后及时组织进场施工,保证在240日内竣
15、工。3.3.2 质量目标严格按照施工图要求施工,达到国家现行验收规范合格标准。3.3.3 安全生产目标杜绝重大事故,一般事故频率小于1.5。3.3.4 文明施工和环保目标争创“重庆市安全文明工地。3.3.5 服务建造业主满意工程。第四章 施工部署施工部署一章是本施工组织设计之纲,是指导本工程的纲要,包括施工组织与协调、施工准备、主要方案选择、施工流程等,还应包括组织机构、工期控制及管理目标等,为了方便叙述,对后几项另章专门编写。4.1 施工组织与协调4.1.1 人力组织根据工程特点,除按第三章已表达的选择项目班子成员外,并拟选派抽调技术成熟、组织严密,有同类工程施工经验的施工队伍,拟投入一个土
16、石方作业队和二个土建施工队分别进行土石方、管渠、管道、成孔桩、顶管施工、道路的恢复等工程的施工。4.1.2 机具组织根据工程需要,首先要落实主要施工机具如砼搅拌机等,这些将在我单位调配落实,材料的运输,自备运输车辆和小型机械随施工队伍一起落实。4.2 施工准备4.2.1 现场准备施工前根据场地实际情况,对现有道路的保护,对现场障碍物的拆除及保护,对临时设施的准备,对建立精干的施工队伍,对技术交底,对建立健全各项管理制度,对施工现场进行合理的布置都要作好准备。4.2.11、进场后,立即勘查现场,着手对工地施工区域地点和场内临时道路修筑。4.2.12、事先与有关方面协商道路的使用,并签订使用、维护
17、、保洁协议。4.2.13、进场后立即对施工范围进行边界测量,避免与地方产生边界纠纷,提前做好施工区内的排水工作,防止淤塞当地的排涝、灌溉沟渠。4.2.14、进场后对场内现有道路进行必要的维护,以满足机械的行使要求。4.2.15、对于尚无现成道路地段,须修筑施工便道,以满足施工机械及材料进场需要。4.2.1.6对于施工范围的障碍物,如架空电线、埋地电缆、自来水管等,及时与相关单位联系,并由有关单位进行拆除或迁移,对于明确不迁移的管线,制定保护施工方案;对于场内的树木,需报请园林绿化部门,获得批准后才进行迁移或砍伐,同时制定保护施工方案保护业主明确不迁移的树木。4.2.1.7报请规划、市政、公路、
18、交通、环保等有关部门审查批准施工现场所需的临时设施,按照施工组织设计中的施工总平面图布置图进行临时设施、安全设施的布置。按市政园林有关要求对施工用地进行围蔽,并在主要出入口设置标牌,标明施工工程名称、施工单位、工地负责人等。4.2.1.8根据工程的具体情况,考虑专业、工种的合理配合确定技术工、普通工的比例,根据流水施工组织方式的要求及施工部署,坚持合理、精干的原则确定施工队组,制定工程的劳动力需用计划。4.2.1.9集结施工力量、组织劳动力进场在工程项目经理的统一调配下,根据工程进度、劳动力曲线图,组织各工种分批有序进场,安排各职工的生活,同时进行安全、防火和文明施工等方面的教育。4.2.1.
19、10由项目经理部向施工队组、工人进行详细的各项工作交底,特别是施工工艺、质量标准、安全技术措施、图纸确定的有关部位的设计变更和技术核定,交底按照管理系统逐级进行。教育各级干部工人树立明确的质量、安全和文明施工意识,遵守有关施工和安全文明施工的有关制度法规,遵守地方治安法规。4.2.1.11为了保证施工期间各项工作的顺利开展,确保工程达到既定的施工目标,本工程建立如下的管理制度:项目经理部组织管理制度工程质量检查与验收制度工程技术档案管理制度施工材料(构件、配件、制品)的检查验收制度技术责任制度施工图纸学习与会审制度技术交底制度工地及班组经济核算制度材料的出入库制度安全操作制度机具使用保养制度4
20、.2.2 技术准备由公司生产技术部门协助项目部有关人员认真学习图纸。并进行自审、会审和现场签证工作,以便为编制施工组织提供依据。4.2.2.1 组织图纸学习和会审,尽可能把设计图纸上的疑问解决在施工之前。4.2.2.2 修订和编制施工组织设计和施工方案,报业主和监理认可。4.2.2.3 根据工程需要加强现场的平面和高程控制点,并且加以保护。4.2.2.4 、学习和熟悉设计图纸以及有关设计文件,了解设计要求施工达到的技术标准,4.2.2.5、明确工艺流程,做好设计交底。审查设计图纸及有关说明,检查图纸的尺寸、标高。对图纸不明确或疑问处,提请设计单位解析。4.2.2.6、掌握地形、地质、水文等勘测
21、资料和技术经济资料,进行施工现场勘查,查看现场的地形、环境、水电、地面和地下构筑物的现状与图纸是否有出入。4.2.2.7、参加由监理单位主持的图纸会审。理解设计意图。明确设计要求。4.2.2.8、编制实施性施工组织设计,并以此作为工程施工的指导性文件。了解物质供应情况,调查工程所需各种物资来源单位的供应能力、规格、质量价格信誉等情况,落实供应单位。4.2.2.9、收集气象资料,掌握气温情况、季节风情况、雨季及冬季的期限,制定雨季施工措施,充分考虑雨季的影响,合理组织施工。4.2.2.10、组织人员进行技术经济条件调查,了解工地可能利用的场地。4.2.2.11、调查水源、电源情况:调查施工水源、
22、电源的供应能力及驳接点线路距离,确保施工期间用水、用电的供应。4.2.2.12、调查现场的交通情况,掌握各交叉路口的交通转向及车流量,确定材料、机械运输路线,编制交通维持方案。4.2.2.13、由预算部门按照施工图纸确定的工程量、施工组织设计拟确定的施工方法、建筑工程预算定额及取费标准,编制施工图预算,确定工程造价。作为签定工程承包合同进行成本核算、加强经营管理等方面工作的依据。4.2.2.14、根据施工图预算、施工图纸、施工组织设计及施工方案、施工定额等文件,编制施工预算,以作为内部控制各项成本支出、考核用功、签发施工任务单、限额领料、进行经济核算的依据。4.2.2.15、根据工程的规模、结
23、构特点和建设单位的要求,在原始资料调查分析的基础上,编制指导工程全部施工活动的科学方案。4.2.3 机具准备施工机具详见附表:主要施工机械设备需用计划。4.2.4 物资准备主要材料设备,要先落实货源,再按计划采购、供应,陆续进现场。其中钢材、水泥将采用生产能力强,供应能力强,产品质量优,信誉好的厂家的产品。4.2.5 人员准备项目管理班子在开工前进入现场,并带领部分工人,为后续人员进场创造条件,为现场生产做好必须的设施搭建,为开工作好前期准备。劳动力需要计划表详见附表。4.2.6管线摸查4.2.6.1、在施工准备阶段,根据管线会议了解的管线特征和情况,应走访当地群众和有关机构,核对管线分布图,
24、了解是否还有其他管线,并组织人员将各种管线的功能、平面位置、埋深、管线走向等管线特征绘制于施工平面图上,形成管线分布图,详细记录各管线的产权单位、联系人、联系电话、意外处理措施,并会知参加施工的有关人员。4.2.6.2、进场施工前,对施工现场进行详细的调查,摸查,做好地下管线、文物的保护工作。4.2.6.3、动工前,项目经理应组织工程施工人员进行技术安全交底会,将各种管线的详细情况对施工班组人员、机械作业人员做详细说明,并针对管线的保护措施进行交底。施工工人、机械作业人员应服从工地管理人员的安排,有责任向有关人员详细了解地下管线的情况。4.2.6.4、施工准备阶段或该分项工程动工前,还应根据了
25、解到的各种管线的特征结合本部分的施工范围进行。管线探测仪探测;人工开挖探坑,详细、彻底的印证和明确各种管线的特性特征,在管线分布图上进行标注,同时采取可行措施在施工现场予以标注明示。特别是在机械挖土前,必须将可能预见的在动工范围内的各种管线用人工挖坑探明,否则不得使用机械作业。沟槽开挖前必须做好原有管道(管线)得探测和迁移工作,进行所施工部位的管线调查。查清有无地下管线通过,先用管线探测仪进行探测,对仪器探测出有管线的部位或根据调查资料显示可能有管线的位置再利用人工开挖探槽进一步证明,槽坑应比沟槽深0.5m。在开挖探槽时,由人工用铁楸开挖,以免损伤管线。如有异常需书面报告监理工程师,经处理方案
26、批准后方可施工,以确保不损坏管线。4.2.6.5、施工管理人员是现场管线保护的直接责任人,发生事故应按照有关规定及时上报,同时应采取有力措施协助有关单位做好保护和抢救工作,防止发生人员伤亡和制止事故的扩大。事故的处理应按照“三不放过”的原则和公司程序文件的要求进行。4.2.6.6、在已探明各种管线结构的上下、左右分别50cm、50cm、100cm、100cm、范围禁止采用机械作业。4.2.6.7、积极配合业主、监理工程师和管线单位做好管线的迁移工作(如需迁移),为其提供必要的服务。4.2.6.8、凡违反上述规定而造成施工的,将按情况的轻重追究有关责任人员的责任。4.2.6.9、在开挖过程中,如
27、发现管线及时报告管线有关部门,会同他们一起进行管线迁改或管线悬吊,不得自行处理。对一些特种管线应保守秘密,不得泄漏。4.2.7交通疏导方案(WL122-WL139,WL151-WL154段)4.2.7.1、交通现状本标段施工路段位于綦江县古南镇,部分工程(WL122-WL139,WL151-WL154段)位于210国道道路上,车流量大,且重型车辆较多,车速较快。4.2.7.2、交通疏导方案道路施工过程中,根据实际路况,采取相应的交通疏导方案。对于人多车多路段,采取局部封闭。同时,应配合当地交警部门,做好交通组织及交通疏导工作。4.2.7.3、具体措施交通疏导工作,是本工程施工管理过程中必须高度
28、重视和落实解决的一个方面。交通顺畅与否,主要依赖行车是否有序,管理是否到位。施工前,应制定详细和切实可行的交通管制及疏导方案并报当地交通部门批准。施工时,根据施工需要,在尽可能地保证对现有道路正常通行的前提下,对原有道路进行部份封闭。工程施工期间,我司计划成立专门交通疏解小组(设组长一名,成员2名),制订科学合理的交通疏解方案和应急措施,建立交通疏解管理制度,实行专人负责制和奖罚制度,明确工作重点和每日的工作要点,并派管理成员到交警队进行交通规则和疏导技巧培训,协助交警进行交通疏解工作。路口设置明显的交通标志,指导车辆渠化分流。交通疏解员分班全天候指挥交通。疏解员上班时按要求穿反光马甲,佩带袖
29、章,装备指挥旗和对讲机,按交通批示牌和交警部门批准的疏解方案指挥车辆行驶。建立与交警部门联系的直通道,及时反馈现场交通状况,在工作日上、下班高峰期请交警到现场帮助指挥,当严重塞车或突发事件塞车时,及时请交警到现场指挥并按应急方案进行分流。根据工程分段布置情况,施工场地合理安排进、出车道,做到各行其道;工程车严格按指示和交通指挥员指挥行驶,礼让其它车辆。干道上禁止白天占道装卸施工材料。交通疏解小组每天由组长根据项目总工程师的进度安排布置交通组织方案,副组长负责各自管理范围内交通组织落实、管理、巡查。发现有阻碍交通的障碍物或道路损坏时,及时进行清理,维修。处理不了的问题,及时反馈到项目经理部,并与
30、交警部门沟通。散体物料运输严格按市政府相关文件规定对物料进行覆盖,严禁物料散落污染路面,影响交通。加强与当地居委、沿线单位的沟通、联系,听取他们的意见,取得他们的支持。4.3 主要施工方案的选择4.3.1 现场规划方案4.3.1.1土石方施工方案管沟、管渠基础挖土石方采用人工挖沟、挖洞和人工配合机械开挖、机械钻孔、机械螺旋孔,机械上车,汽车运输的方式。4.3.1.2管道(沟)、管渠施工方案管道安装:当管径600mm时,用人工运至各作业点进行安装,当管径600mm时,采用吊车吊运至各作业点进行安装。管渠成形:采用机械钻孔按相应施工规范要求,完成管渠基础结构(灌注桩),按施工图的设计要求制安模板,
31、钢筋制安,现浇砼。4.3.1.3回填施工方案采用人工回填,并用小型压实机具进行分层夯实的施工方法。4.2施工流程本工程由于工期较紧,且各工序间又存在着紧密的联系,同时为保证安全生产和文明施工,在开工后各项工程将进行紧密的流水作业。本工程地处綦江河两岸,走向多数在河床内,确保来年洪水到来之前,原则上在枯水季节内,安排人力、财力、物力先行完成河床内的管、渠任务。第五章 施工进度计划及保障措施施工进度计划是指导施工活动的关键文件之一。其编制的先进性、合理性将直接影响到整个施工活动的全过程,本章我们将扼要阐述所提出的施工进度计划及其保障措施。5.1 施工进度计划说明本工程为重庆市綦江县城市污水处理污水
32、收集管网工程(二标段),我公司根据其工程特点、现场情况及社会环境等,在确保工程质量、安全文明施工的前提下快速施工,施工总进度控制点作如下安排:本工程暂定2007年10月开工,2008年4月竣工,工期360天。 5.2 施工进度计划综合考虑了本工程的施工条件、施工环境、施工季节和劳动力、施工技术方面的因素,我们制定了施工总进度控制计划。依据施工总进度控制计划,项目工程部将编制月进度计划,施工专业队伍依据月进度计划编制周计划并报项目经理部审批,现场施工工长依据周计划编制日进度计划,并于每天生产例会提出的经各专业队伍平衡认可后作为第二天计划,发给各有关执行人,这样编制的施工进度计划确保了其可操作性及
33、实用性。5.3 施工进度计划的执行与控制建立例会制度:每月召开生产会,做阶段性总结;每周一次的工程例会,安排检查月进度;日巡查会,检查作业进度。并作日报、周报和月报,控制保证施工进度计划层层落实。施工中影响进度及各专业协调的问题在例会上要及时解决。如实际工期与目标工期发生偏差,要及时找出原因制定并采取纠偏措施,确保目标工期的实现。编制施工进度计划的同时也应编制相应的人力、资源需用量计划如劳动力计划、现金流量计划、材料构配件、加工、装运计划等并派人追踪检查,确保人力资源满足施工进度计划执行的需要,为施工进度计划的执行提供可靠的资源保证。5.4 施工进度计划完成的保障措施5.4.1 施工组织保障措
34、施5.4.1.1 为保证施工进度计划的完成,我们将选派曾担任类似工程的项目经理担任该工程的项目经理,该同志有丰富的现场施工组织管理经验,同时集中我们经验丰富、精力充沛、能吃住在施工现场的项目副经理、项目总工程师常驻现场。5.4.1.2 采用微机技术加强调度管理,合理安排工序穿插和工期,建立主要形象进度控制点,运用网络计划跟踪技术和动态管理方法,坚持月平衡、周调度,确保施工总进度控制计划的实施。5.4.1.3 严格工序施工质量,确保一次验收合格,杜绝返工,以一次成优的良好施工获取工期的缩短。5.4.2 工序管理保障措施为最大限度地挖掘关键线路的潜力,各工序的穿插要紧凑。工序施工时间尽量压缩。以确
35、保施工期间的时间充分利用,同时保证各专业良好配合,避免互相干扰和破坏,而影响施工活动正常进行,造成工序时间的延长。5.4.3 优选施工队伍,提高机械化水平5.4.3.1 为确保工期的完成,我单位选择几支具有很高专业素质的施工队伍进场承担施工任务,这些队伍来自我单位多年的固定劳务分包基地,具有较高的素质和良好的合作基础,施工人员相对固定,不会因节假日或农忙季节而导致劳动力缺乏,劳动力保障有力及时。5.4.3.2 为缩短工期,降低劳动强度,我们将最大限度地提高机械化施工水平,配足各类设备等这些都是完成施工进度计划的有力保证。5.4.4 资金材料管理保障措施本工程执行专用制度以防止施工中因为资金问题
36、而影响工程的进展,充分保证劳动力、机械的充足配备、材料的及时进场。随着工程各阶段控制日期的完成及时兑现各专业队伍的劳务费用,为施工作业人员的充足准备提供了可靠保证。5.4.5 采用先进施工技术积极推广应用新技术新材料,提高科技含量争取工期缩短。5.4.6 外部环境保障措施5.4.6.1 积极主动与当地街道(乡、镇)、派出所、交通、环卫等政府主管部门协调联系,与他们交朋友,取得他们的支持理解,为施工活动的正常开展提供方便条件。5.4.6.2 做好施工扰民问题的细致工作,积极热情地与当地居民联系沟通,取得他们的理解支持,做到必要时能全天候施工,保证施工进度要求。5.4.7 季节性施工保障措施该工程
37、施工阶段已进入冬季,做好季节性施工也是能否保证工期目标实现的关键因素之一,为此我们制定了完善的季节性施工措施。第六章 施工现场总平面布置图6.1 施工总平面布置原则及依据6.1.1布置原则为保证施工现场布置紧凑合理、现场施工顺利进行,施工平面布置原则如下:6.1.1.1采用装配式临时设施,提高装配速度,尽快投入使用。6.1.1.2 布置符合现场卫生、安全防火和环境保护等要求。6.1.1.3 防护设施架设钢管彩钢板封闭,保证场区内正常施工。6.1.1.4搭设的临时设施位置要合理,既要方便施工现场人、车的快速远行,也不能因此而进行二次或多次搬迁,同时还要满足现有交通和行人的需要。6.1.2 布置依
38、据6.1.2.1 招标文件有关要求6.1.2.2 现场红线、临界线、水源、电源位置以及现场勘察成果。6.1.2.3 总平面图。6.1.2.4 总进度计划及资源需用量计划。6.1.2.5 总体部署和主要施工方案。6.1.2.6 安全文明施工及环境保护要求。6.2 施工平面布置6.2.1 详见施工平面布置图。6.2.2 在临时设施搭设场地内,清理垃圾,平整场地,修建临时道路、排水沟、集水井。6.2.3 逐一砌筑各种材料的堆放及加工场地,进场库房、砼标养室等。6.2.4 接通临时水源,保证必要生产和消防用水。6.2.5 接通电源,引至专用配电箱,供生产用电。6.2.6 现场办公室及宿舍采用就近租用的
39、方式。6.2.6 具体布置详见施工总平面布置图。6.3 施工现场平面管理6.3.1 管理原则根据施工总平面布置及各阶段布置,以充分保障阶段性施工重点,保证进度计划的顺利实施为目的。在工程实施前,制订详细的大型机具使用及进退场计划,主材及周围材料生产、加工、堆放、运输计划,同时制订以上计划的具体实施方案,严格执行、奖惩分明,实施科学文明管理。6.3.2 平面管理体系由一名项目副经理负责总平面的使用管理。建立健全调度制度,根据工程进度及施工需要对总平面的使用进行协调和调整,并由工程部对总平面的使用负责日常管理工作。6.3.3 管理计划的制度施工平面科学管理的关键是科学的规划和周密详细的具体计划,在
40、工程进度网络计划的基础上形成主材、劳动力的进退场、运输等计划,以确保工程进度,充分均衡利用平面空间为目标,制订出切合实际的平面管理实施计划。并将计划输入微机电脑,进行有效的动态管理。6.3.4 管理计划的实施根据工程进度计划的实施调整情况,分阶段发布平面管理实施计划,包含时间计划表、责任人、执行标准、奖罚条例,在计划执行中不定期召开生产调度会,经充分协调确定后,发布计划调整书。工程部负责组织阶段性的定期检查监督,确保平面管理计划的实施。其重点保证项目是:安全用电、场区内外环卫、场区道路、给排水系统、运输、料具堆放场地管理调整、机具、机械进退场情况以及施工作业区域管理等。第七章主要施工方法7.1
41、测量放线:7.1.1对工程坐标、水准控制基点的复核本公司技术负责人会同业主、监理等单位进行,在开始测量前1-2天通知监理工程师,如监理工程师要进行测量,施工方应积极配合并一起纳入测量工作计划内,在复核中发现所交的桩实测成果与提交的成果数据对比有差异并超过规范闭合值时,要及时将测设成果通告监理工程师,并加以确认和处理。7.1.2测量标准测量放样应遵守GB50026-93工程测量规范,工程施测前对测绘院提供的控制成果进行复核,复核的内容包括水准点闭合、导线方位角闭合、导线测量相对闭合,闭合合格后才可以使用,并要报送监理工程师。7.1.3设置临时水准点只有复核确认后,才能有效的依据控制网进行施工临时
42、布控点的工作,临时水准点的加密应设置在稳固地段和便于观测的位置,设置的临时水准点,必须经过复核,无误后方可使用。并要报送现场监理工程师。7.1.4平面放样由于施工测量是一项不允许发生错误的工作,测量员除了要具有高度的责任心外,更重要的是建立可靠的校核工作,因此,我们将选派本公司最优秀的测量员负责本工程的测量工作,管道轴线放好后,加以控制好保护桩,放样点标记分为钢钉、木桩上钉钉、油漆标记三种,放样根据不同情况采用,放样后在施工范围内做好标记保护,并做好定位放样记录,经复核无误后再报送监理复核,复核正确后才可开工。7.1.5线路放样放样原则为根据施工顺序分层控制,放样方法为主要里程桩位采用全站仪极
43、坐标法放样与校核,一般里程桩采用普通经纬仪,直线路段用穿线法,曲线地段用切线支距法或偏角法放样与校核,高程用水准仪测设,路基放样根据设计图纸各桩号横断面中土路肩的设计标高与设计边坡,实际各断面坡脚的地面高程,计算路基断面宽度和两侧坡脚坐标,用全站仪极坐标法,测放路边线,边沟及附属设施放样方法同上。7.1.6测量放样7.1.6.1、施工前由测量人员先校核图纸,根据甲方提供的测量控制点和水准点及图上的线点位置,以及施工地段的地形地物,确定施测方法。7.1.6.2、由测量人员根据设计图纸放出管中线及井位。7.1.6.3、将施工地段的原地标高复测一次,以确定该施工地段的开挖深度。7.1.6.4、在施工
44、过程中,施工人员要注意保护测量控制点,如发现测量控制点被破坏,及时通知测量人员补测,以保证测量精确度进行施工放样测量,定出管道中线及井位并引出水准基准点,作为整个排水工程的控制点。每次测量均要闭合,按规范严格控制闭合误差。施工前先复测各排水出口标高,若与设计矛盾,应立即通知设计人进行调整。72污水管道工程施工7.2.1施工顺序:污水工程施工顺序为:双壁玻纹管:开挖沟槽垫层(砼管基础)稳管、安管管件连接调整中线及高程回填砂基础闭水试验砌检查井、回填土。钢筋砼二级管道:开挖沟槽砼管基础稳管、安管调整中线及高程砼管护角砼浇筑 管接口抹带成形检查井 闭水试验回填土。7.2.2施工方法7.2.2.1管沟
45、槽开挖7.2.2.1.1管沟开挖前,必须弄清与施工相关的地下情况,根据图纸及有关资料的提供,可采用现场开挖探坑的方法,查明其情况。所施工工程如与已建管道构筑物衔接,必须在挖管沟前对其平面位置和高程进行校对,必要时开挖核实;若施工段的地下情况与施工图及有关资料提供的情况不符合时应及时通知建设单位、监理单位予以处理。7.2.2.1.2采用人工配合机械(反铲挖掘机)放坡开挖管沟,放坡系数拟定为1:0.5。遇有地下管线时,为了保护地挖,当管沟挖深超过2m时应分层开挖,边坡不变,层间留台宽度为1m。7.2.2.1.3管沟开挖前,应向机械司机详细交底,交底内容一般包括挖槽断面、堆土位置、现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时量测槽底高程和宽度,防止超挖。7.2.2.1.4管沟开挖
