收藏 分销(赏)

块煤仓土方开挖及砂石垫层施工方案.doc

上传人:胜**** 文档编号:1474158 上传时间:2024-04-28 格式:DOC 页数:15 大小:80KB
下载 相关 举报
块煤仓土方开挖及砂石垫层施工方案.doc_第1页
第1页 / 共15页
块煤仓土方开挖及砂石垫层施工方案.doc_第2页
第2页 / 共15页
块煤仓土方开挖及砂石垫层施工方案.doc_第3页
第3页 / 共15页
块煤仓土方开挖及砂石垫层施工方案.doc_第4页
第4页 / 共15页
块煤仓土方开挖及砂石垫层施工方案.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

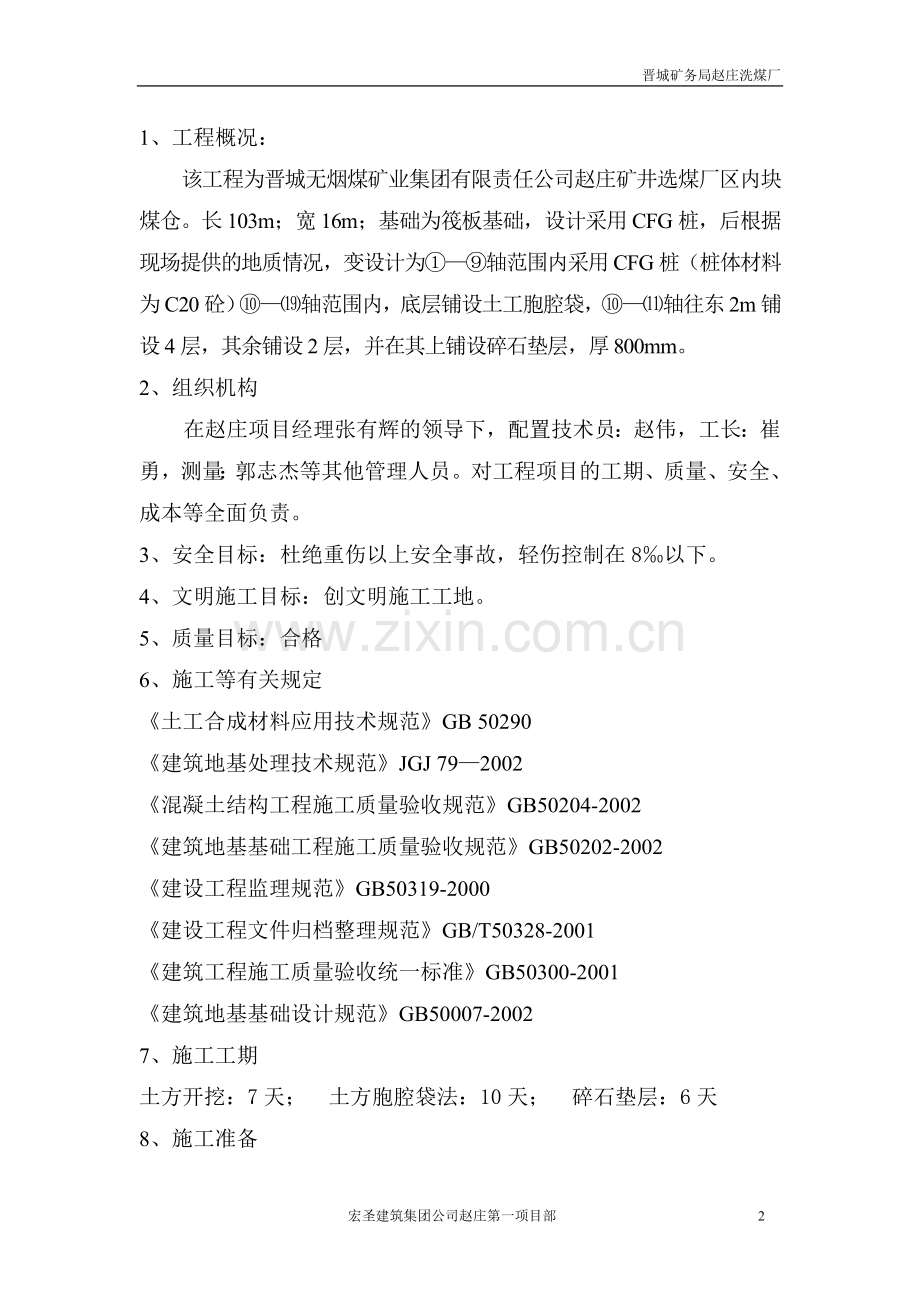

1、晋城矿务局赵庄洗煤厂山西晋城无烟煤矿业集团有限责任公司赵庄矿井选煤厂块煤仓土方二次开挖及砂石垫层施工方案施工单位:宏圣建筑集团公司赵庄洗煤厂第一项目部 编制人:审核人:日 期:04.2.291、工程概况:该工程为晋城无烟煤矿业集团有限责任公司赵庄矿井选煤厂区内块煤仓。长103m;宽16m;基础为筏板基础,设计采用CFG桩,后根据现场提供的地质情况,变设计为轴范围内采用CFG桩(桩体材料为C20砼)轴范围内,底层铺设土工胞腔袋,轴往东2m铺设4层,其余铺设2层,并在其上铺设碎石垫层,厚800mm。2、组织机构在赵庄项目经理张有辉的领导下,配置技术员:赵伟,工长:崔勇,测量:郭志杰等其他管理人员。

2、对工程项目的工期、质量、安全、成本等全面负责。3、安全目标:杜绝重伤以上安全事故,轻伤控制在8以下。4、文明施工目标:创文明施工工地。5、质量目标:合格6、施工等有关规定土工合成材料应用技术规范GB 50290建筑地基处理技术规范JGJ 792002混凝土结构工程施工质量验收规范GB50204-2002建筑地基基础工程施工质量验收规范GB50202-2002建设工程监理规范GB50319-2000建设工程文件归档整理规范GB/T50328-2001建筑工程施工质量验收统一标准GB50300-2001建筑地基基础设计规范GB50007-20027、施工工期土方开挖:7天; 土方胞腔袋法:10天;

3、 碎石垫层:6天8、施工准备(1)技术及物资准备:a:审核施工图纸,明确设计意图,做好图纸会审准备;b:编制单项工程施工技术措施,对管理人员进行技术交底;c:安排施工作业计划,并提出各种成品、半成品及主要材料计划;d:确定水泥、砂及石料生产厂家,并取样试验,进行配合比准备;e:收集有关工程使用的有效文件、标准、规范;f:对施工需要的检验、测量和试验设备进行计量检定;g:供应部门根据施工进度计划及成品、半成品等主要材料计划,对厂商进行认真的考察和评审,确定合格供应商,按材料计划进场日期保证材料供应;h:材料进场时由专人对材料进行验收和验证其材料出厂合格证及试验报告单。(2)场地四通一平:施工道路

4、利用场区临时排矸路进行水平运输。根据本工程结构情况,施工特点及工程量的大小,利用洗煤厂施工后台搅拌机满足石料、砼搅拌使用,配备2辆小型机动翻斗车场内水平运输。9、劳动力安排计划序号工 种数 量备 注1机械司机6全过程2普工60全过程3钢筋工5平衡托板制作4砼工2平衡托板制作10、主要施工机具需用量计划序号名称型 号数量规格备注1搅拌机500L1台2装载机ZL50013反铲挖掘机WY-10021m34自卸汽车QDB6244.5 m35压路机YZ10B115T6机动翻斗车F1527经纬仪J218水准仪DS3111、材料、构件需用量计划碎石:约1661.6m3; 砂:约51.4 m3; 水泥:约6.

5、4t; 12钢筋:约0.88t12、施工顺序机械与人工紧密配合,施工时注意保护胞腔袋。配合流程如下:测量控制开设坡道机械开挖人工挖土、清底清帮人工拌制人工铺设胞腔袋并振捣机械铺碎石机械碾压13、测量控制根据总平面图及场区坐标、水准控制点,将块煤仓中心线用木桩测定于地上,在桩顶钉上小钉作为标志,确定块煤仓中心位置。放线完毕,须经监理工程师验线,符合要求后,对施工范围内实施方格网控制。根据建设单位指定的高程永久控制点及场区高程设计控制系统,用水准仪引入施工现场,在块煤仓四周确定二个高程控制点,用砼浇筑,周围砌砖保护。在挖土前,根据轴线桩,拉白线撒出挖土边线,在轴线桩24 m各测设两个引桩。14、主

6、要施工方法(1)土方开挖:采用反铲挖沟机开挖,自卸汽车运输的方法。由于CFG桩的强度不能满足车辆进场的需要,为保证工期,同时保护桩体不被破坏,须在轴之间新开设一条车道,坡度为10,宽度为8m。机械挖土方要连续施工,挖出的土方运至场区附近的指定地点,挖土至设计基底标高以上150mm高时,采用人工清底和修坡。基坑根据土质情况和基坑深度按1:0.67放坡。在轴处,为确保桩体不被损坏,机械挖土离开轴0.9m,做为桩的安全距离,在安全距离内的土方采用人工开挖,运至机械开挖区,由机械运出。挖土时如遇有地下水,采取设置集水坑、潜水泵的排水设施,避免基槽遭受浸泡,基坑开挖完毕后,及时通知监理、甲方验槽,合格后

7、及时进行换填,以免长时间晾槽。(2)土工胞腔袋法:采用人工拌制,其中粘粒含量不得超过10%,其它为砂及碎石(材料配比:2cm4 cm的碎石40%,3cm5 cm的碎石40%,石屑20%),填充密度不小于18KN/m3,填充度不小于85%,敦实后密度不小于袋容量的70%,要求绑扎在70%袋容处。为了保证袋中充填料填充密度18Kn/m3的要求,现场用排水法计量标准土工胞腔袋的体积,用泵称计量标准土工胞腔袋的重量,计算出标准土工胞腔袋的绑扎位置,作出记号,作为施工的依据,施工和检查施工质量,确保其施工质量。铺设前,应将基土表面压实、修整平顺均匀,表面凸凹不平的可铺一层砂找平。从轴到轴进行,铺设时,松

8、紧适度,采用丁顺平铺,铺好后应随即铺10cm厚的砂填缝、补平,并用平板振捣器拖压3遍。避免长时间曝晒和暴露,使材料劣化。(3)碎石垫层:材料配比:2cm4 cm的碎石40%,3cm5 cm的碎石40%,石屑20%,人工拌和,小型翻斗车运至现场,装载机平铺,每次虚铺500mm厚,采用15T震动压路机碾压10遍,要求压实系数c0.96,要求在混合材料中不得含有超过5%的有机质,同时砂石中含泥量不得超过5%,砂石中不得含有超过100mm粒径的碎石,垫层的施工质量检验必须分层进行,检验合格后,才可进行下道工序。(4)垫层施工完毕后,按设计及施工规范要求做试验,并向甲方和监理报验。(5)测量人员要及时复

9、测块煤仓中心线及边线,钢筋工绑扎平衡托板钢筋。钢筋加工、绑扎严格按设计图纸及国家相关施工验收规范执行,钢筋加工采用机械加工,钢筋接头采用搭接,搭接长度及位置要符合規范要求。砼施工要严格按照配合比进行搅拌,砂石要过称,搅拌必须严格掌握时间。浇注前清理钢筋及垫层中的垃圾、油污,浇注时采用连续浇注,不得留施工缝。15、工期保证(1)施工组织措施:a:建立工期保证体系,明确各部门职责。b:根据施工进度配备充足的设备、周转材料和劳动力,以确保工程顺利进行。c:对施工所用的各种原材料、成品及半成品,提前作出采购及定货计划,避免停工待料。d:与建设单位、监理单位经常碰头。对甲供材料项目提出参考性意见,安排详

10、细的供货时间表,使甲方供应部门和监理单位做到心中有数。(2)施工机具设备措施保证:a:对进场设备进行全面检修,保证各零部件安全可靠,保证设备正常运转。严格按照施工方案要求的设备种类及数量配备。对易损、易坏零件作好备存工作。b:按照规定定期对设备进行维修和保养。设备操作人员必须持证上岗,熟悉操作规程,不违章作业。16、安全质量保证措施处监察处责 任 安 质监 员(孙志国、李发云)项目经理 主任工程师(张友辉)监察部工程技术部(康西伟、王振生)各 分 部 作 业 队(董群发)各 分 项 作 业 班 组(1)质量保证体系:a:我单位已通过国际管理认证,并完成了管理体系新版本的修订和培训。建立了完整的

11、管理和保证体系,编制了覆盖标准的程序文件,既是我公司施工中必须遵循的纲领性文件,同时也是对顾客和第三方证明本处的管理体系满足合同要求和社会要求的质量保证。b:详细规定组织机构的设置和各部门的职能分配,明确责任与义务,对保证工程质量提供组织上的保证。c:工程技术部对所有与管理体系有关的文件和资料进行控制和管理,确保对管理体系有效运行起重要作用的场所得到相应有效文件的执行。d:物资供应部在材料采购和工程分包方面;对供应商和分包方进行效果、质量、信誉等方面的评审,确保采购合格的分供方和分包方。e:劳资部门对劳务队伍的采购,执行劳务采购控制程序。对甲供材料,在合同中予以规定。对产品质量的验证,视同自行

12、采购的产品,并作“甲供”标识以示识别。f:在过程控制中,按程序文件要求进行图纸会审、编制技术措施和技术交底,及时进行隐蔽工程验收和工序交接检查。g:对各种原材料、成品、半成品及分部分项工程及时进行检验和试验工作,明确检验、试验的项目、内容、频次并悬挂明显的检验、试验状态标识。h:检验、试验、测量设备严格按照计量网络图进行配置,按照周检计划进行计量检定,确保计量器具的准确性。i:对施工过程中随时出现的不合格品及时进行纠正、标识和评审处置,对多次发生的不合格品制定纠正预防措施,防止重复发生。j:对进场物资的搬运、储存及施工半成品、成品的防护,严格执行程序文件的要求,确保进场物资和成品、半成品不受损

13、坏。k:各质量责任部门及项目部有关人员在施工过程中做好各自分管要素的质量纪录,为质量体系有效运行留下证据,为追溯提供依据。(2)质量保证措施:a:成立创优领导小组并建立创优奖励基金,明确责任,层层签订责任状。b:对班组结算执行优质优价,调动职工创优积极性。c:严格执行“三检”制度(即自检、互检、交接检),将事故消灭在萌芽状态之中。d:强化以项目工程师为中心的工程技术资料和文件的保证系统,项目部设资料员,对施工图纸、图集、质量标准、验收规范、各种变更等与质量。有关的文件进行统一管理。技术人员、质量检查人员、材料人员及时整理各自隐蔽工程记录、分部分项及单位工程质量评定表等工程资料,项目部将工程资料

14、的检查列为一项重要内容,以确保工程竣工资料齐全、规范。各种技术资料,必须与施工同步进行,不得后补,以保证资料的完整、真实、整齐。质量评定资料必须统一,格式要标准化,严格按照验收统一标准进行质量检查、评定。e: 加强材料采购、贮存和使用的管理材料计划要准确、及时。采购人员依据采购计划组织进货时,应检验材料的品种、规格、型号、外观质量,同时索取随货同行的“质量证明”、说明书等文件,如合格证、材质证书、使用说明书等证件及其试(化)验报告等。材料到现场后,必须进行抽样检查,合格方准使用,所有材料必须做出明显标识,以避免混用和错用。材料要严格按标准进行堆放和贮存,建立材料进货台帐。建立原材料使用跟踪台帐

15、,以确保使用材料的可追溯性。f:施工过程控制过程质量是控制工程质量的关键,对工序活动条件的质量(即:施工操作者、材料、施工机械设备、施工方法和施工环境)和工序活动效果的质量(即:符合质量检验评定标准程度),必须进行全过程有效控制。工程开工前,由技术副经理组织项目各专业技术人员,针对该工程特点编制详细可行的施工技术安全措施,经审批并按审批意见进行修改完善后方可进行施工。在施工过程中项目生产经理定期检查施工组织设计的执行情况。每个分项工程施工前,技术人员都要做详细的技术交底,确定每道工序的具体内容、施工方法、质量标准,施工中坚持三检制,加强中间验收、交接工作,检查人员随时抽查、检查,以确保每道工序

16、都受到控制。g:纠正和预防措施 在班组自检、检查员专检和项目部复检的基础上,分析当前质量状况,找出影响质量的主要原因和潜在因素,采取相应措施加以纠正和预防并形成制度,以防类似情况再次发生。h:计量、检测设备的控制与管理加强对计量器具、检测设备(如经纬仪、水平仪)的定期检验和复查工作,严禁使用未经校验过的器具。在施工过程中,如发现计量器具和检测设备有偏差时,要及时加以检测处理,严禁带病工作,以保证工程质量。i: 建立严格的质量奖罚制度实行重奖重罚,优质优价。对优质工程实行重奖,对出现质量问题和事故者,实行重罚,对直接责任者和质检员根据损失大小给予一定的处罚,不合格品返工重做,如再达不到合格,对操

17、作者辞退。(3)成品保护措施a:所有入场材料、半成品、等进场后按不同品种、规格分开堆放;对水泥等需防潮的材料,搭设防雨棚,地面要高出自然地坪30cm。对贵重、易损物品及时入库。b:执行防护交接动态管理程序,在工序交接同时进行防护检查。(4)安全保证体系:a:建立各级安全岗位责任制,明确责任,并定期检查执行情况。b:制定各工种安全技术操作规程,班前进行交底。c:项目部配备专职的安全员,班组设兼职安全员,对安全活动进行指导和管理。d:对安全检查中存在的事故隐患做到定人、定措施、定时间进行整改。e:制定安全教育计划,对入场工人进行三级教育。f:建立班前安全活动制度,并做好记录。g:按规定对专职安全员

18、和有关施工管理人员进行年度培训和考核。h:对发生的工伤事故按规定进行事故的调查、分析、处理,并建立工伤事故档案。(5)安全管理措施a:在施工过程中,技术员编制分部分项安全技术措施,并向班组进行交底。b:基础开挖时,应随时观测侧壁情况,发现问题及时解决,需支护时,应偏制专项支护方案,经项目部审批后执行。c:进入施工现场必须戴安全帽,安全帽必须符合标准要求。d:施工作业人员必须坚持:“三做到”、“四必须”、“六不准”。e:酒后严禁上岗。f:施工机械在使用前必须检查,不得带病工作。g:现场用电要有专人负责管理,现场供电要符合安全用电规范标准,一切电气设备的接线维修及拆线均由维修电工操作,一切用电设备

19、都要做好接地。严禁使用破线。电线铺设应防砸,防碾压,以免发生漏电及触电事故。h:夜间施工应有充足照明设施,非电工人员不得乱接电源与电器。17、现场文明工地管理措施(1) 严格按照山西省文明工地检查标准组织好现场施工和安全生产,合理布置施工平面图,达到文明施工工地标准。(2)建立以项目经理为组长的文明施工领导小组,随时清理施工现场,按标准检查打分,并执行奖罚制度。(3)现场器材堆放整齐,道路畅通平整,无污水,各作业棚内整齐、清洁。(4)所有进厂的原材料、成品、半成品等按种类、品种及有关规格,成方、成垛堆放,设置标牌,做到无污染、无损坏。(5)施工现场做到“四无一整洁” 、“灭六头”及消除“六底”

20、现象。(6)现场布置严格按审批的施工平面布置图布置,做到场区道路畅通,作业场区硬化,材料分类分规格堆放整齐,标识清楚,排水管网畅通无积水,建筑垃圾及时清理干净。(7)加强宣传工作,办好宣传板报,积极开展爱岗敬业活动,提高职工思想政治觉悟,树文明新风。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维

21、及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,

22、失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的

23、老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入

24、我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。苗木供应合同书甲方:乙方:周至县哑柏镇绿星苗圃经甲乙双方协商同意, (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发2010205号文件,渭南市区绿化),并就相关事宜达成以下协议:一、 苗木数量: 二、 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。三、 苗木价格:每株计人民币四、 该价格包括:苗木费、挖掘费、包

25、装费、装车费、拉运费五项。合计人民币( )五、 付款方式:任务完成后,10日内一次付清。六、 有关事项:1、 土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。2、 包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。3、 所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。4、 乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。5、 苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。六、本合同未尽事宜,甲乙双方同意协商解决。七、合同条款违约,造成经济损失,由造成损失方全额赔偿。八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月宏圣建筑集团公司赵庄第一项目部 15

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
