收藏 分销(赏)

厕浴间氯丁胶乳沥青涂料防水层技术交底.doc

上传人:j****y 文档编号:14711 上传时间:2020-07-10 格式:DOC 页数:4 大小:25.50KB
下载 相关 举报
厕浴间氯丁胶乳沥青涂料防水层技术交底.doc_第1页
第1页 / 共4页
厕浴间氯丁胶乳沥青涂料防水层技术交底.doc_第2页
第2页 / 共4页
厕浴间氯丁胶乳沥青涂料防水层技术交底.doc_第3页
第3页 / 共4页
厕浴间氯丁胶乳沥青涂料防水层技术交底.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

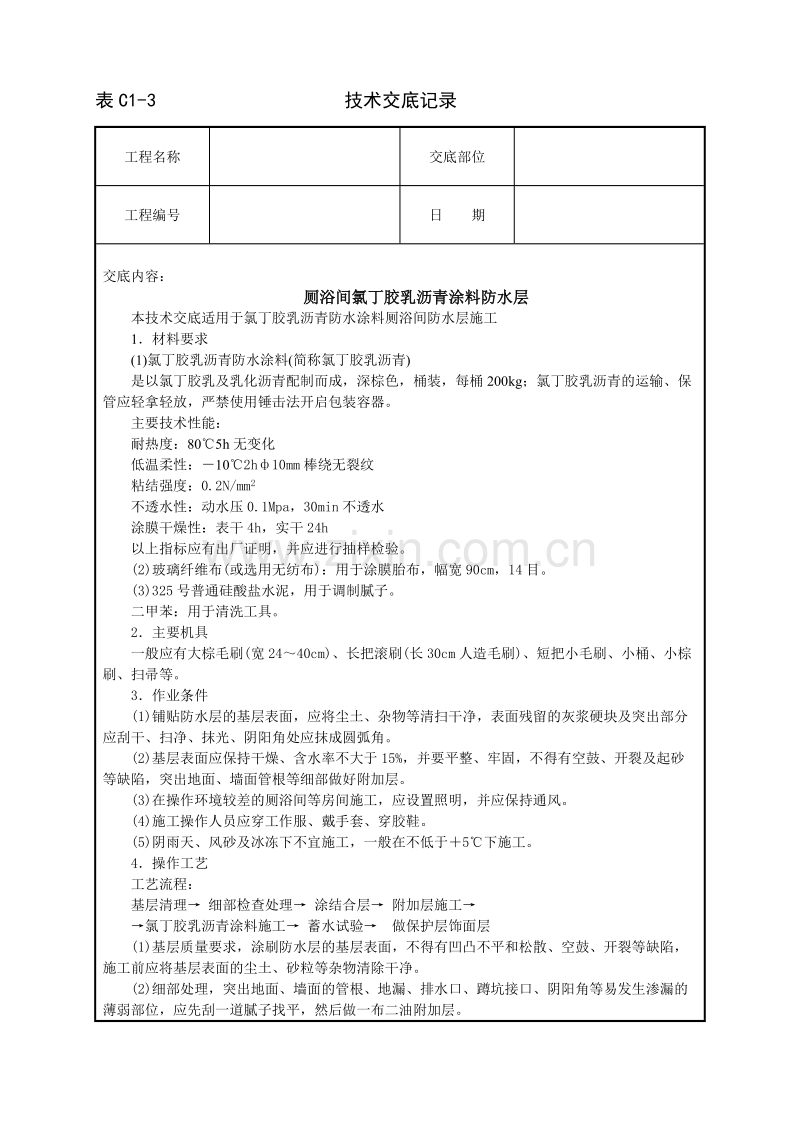

1、表C1-3 技术交底记录工程名称交底部位工程编号日 期交底内容:厕浴间氯丁胶乳沥青涂料防水层本技术交底适用于氯丁胶乳沥青防水涂料厕浴间防水层施工1材料要求(1)氯丁胶乳沥青防水涂料(简称氯丁胶乳沥青)是以氯丁胶乳及乳化沥青配制而成,深棕色,桶装,每桶200kg;氯丁胶乳沥青的运输、保管应轻拿轻放,严禁使用锤击法开启包装容器。主要技术性能:耐热度:805h无变化低温柔性:102h10mm棒绕无裂纹粘结强度:0.2N/mm2不透水性:动水压0.1Mpa,30min不透水涂膜干燥性:表干4h,实干24h以上指标应有出厂证明,并应进行抽样检验。(2)玻璃纤维布(或选用无纺布):用于涂膜胎布,幅宽90c

2、m,14目。(3)325号普通硅酸盐水泥,用于调制腻子。二甲苯:用于清洗工具。2主要机具一般应有大棕毛刷(宽2440cm)、长把滚刷(长30cm人造毛刷)、短把小毛刷、小桶、小棕刷、扫帚等。3作业条件(1)铺贴防水层的基层表面,应将尘土、杂物等清扫干净,表面残留的灰浆硬块及突出部分应刮干、扫净、抹光、阴阳角处应抹成圆弧角。(2)基层表面应保持干燥、含水率不大于15%,并要平整、牢固,不得有空鼓、开裂及起砂等缺陷,突出地面、墙面管根等细部做好附加层。(3)在操作环境较差的厕浴间等房间施工,应设置照明,并应保持通风。(4)施工操作人员应穿工作服、戴手套、穿胶鞋。(5)阴雨天、风砂及冰冻下不宜施工,

3、一般在不低于5下施工。4操作工艺工艺流程:基层清理 细部检查处理 涂结合层 附加层施工 氯丁胶乳沥青涂料施工 蓄水试验 做保护层饰面层(1)基层质量要求,涂刷防水层的基层表面,不得有凹凸不平和松散、空鼓、开裂等缺陷,施工前应将基层表面的尘土、砂粒等杂物清除干净。(2)细部处理,突出地面、墙面的管根、地漏、排水口、蹲坑接口、阴阳角等易发生渗漏的薄弱部位,应先刮一道腻子找平,然后做一布二油附加层。1)腻子的配法是将水泥缓慢加入氯丁胶乳沥青涂料中,边加边搅拌至稠粥状,便可用油工刮刀进行涂刷,厚度为1mm左右,表面应平整,光滑、密实,经24h实干后,做下道工序。2)附加层施工,按照地漏、管根等部位的形

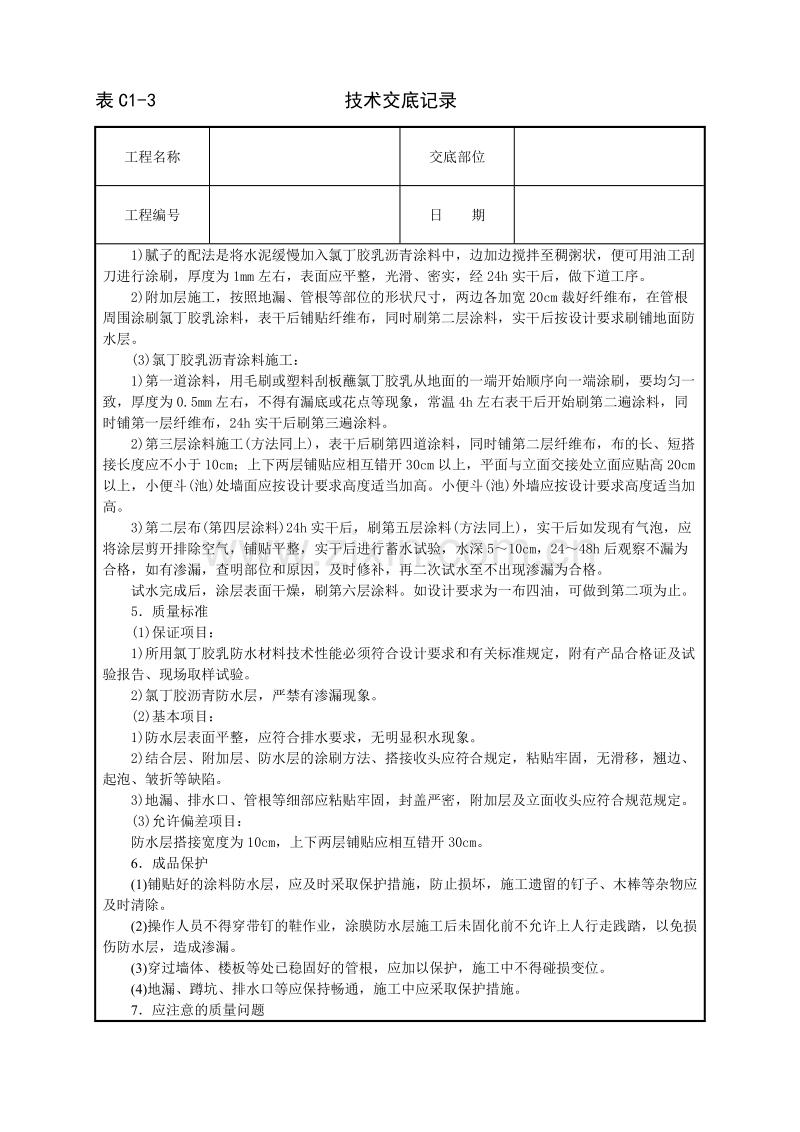

4、状尺寸,两边各加宽20cm裁好纤维布,在管根周围涂刷氯丁胶乳涂料,表干后铺贴纤维布,同时刷第二层涂料,实干后按设计要求刷铺地面防水层。(3)氯丁胶乳沥青涂料施工:1)第一道涂料,用毛刷或塑料刮板蘸氯丁胶乳从地面的一端开始顺序向一端涂刷,要均匀一致,厚度为0.5mm左右,不得有漏底或花点等现象,常温4h左右表干后开始刷第二遍涂料,同时铺第一层纤维布,24h实干后刷第三遍涂料。2)第三层涂料施工(方法同上),表干后刷第四道涂料,同时铺第二层纤维布,布的长、短搭接长度应不小于10cm;上下两层铺贴应相互错开30cm以上,平面与立面交接处立面应贴高20cm以上,小便斗(池)处墙面应按设计要求高度适当加

5、高。小便斗(池)外墙应按设计要求高度适当加高。3)第二层布(第四层涂料)24h实干后,刷第五层涂料(方法同上),实干后如发现有气泡,应将涂层剪开排除空气,铺贴平整,实干后进行蓄水试验,水深510cm,2448h后观察不漏为合格,如有渗漏,查明部位和原因,及时修补,再二次试水至不出现渗漏为合格。试水完成后,涂层表面干燥,刷第六层涂料。如设计要求为一布四油,可做到第二项为止。5质量标准(1)保证项目:1)所用氯丁胶乳防水材料技术性能必须符合设计要求和有关标准规定,附有产品合格证及试验报告、现场取样试验。2)氯丁胶沥青防水层,严禁有渗漏现象。(2)基本项目:1)防水层表面平整,应符合排水要求,无明显

6、积水现象。2)结合层、附加层、防水层的涂刷方法、搭接收头应符合规定,粘贴牢固,无滑移,翘边、起泡、皱折等缺陷。3)地漏、排水口、管根等细部应粘贴牢固,封盖严密,附加层及立面收头应符合规范规定。(3)允许偏差项目:防水层搭接宽度为10cm,上下两层铺贴应相互错开30cm。6成品保护(1)铺贴好的涂料防水层,应及时采取保护措施,防止损坏,施工遗留的钉子、木棒等杂物应及时清除。(2)操作人员不得穿带钉的鞋作业,涂膜防水层施工后未固化前不允许上人行走践踏,以免损伤防水层,造成渗漏。(3)穿过墙体、楼板等处已稳固好的管根,应加以保护,施工中不得碰损变位。(4)地漏、蹲坑、排水口等应保持畅通,施工中应采取保护措施。7应注意的质量问题(1)空鼓:防水层空鼓一般均发生在找平层与涂膜防水层之间的接缝处,原因是基层含水率过大,使涂膜空鼓,形成气泡。施工中应控制含水率,并认真操作。 (2)渗漏:防水层渗漏水,发生在穿过楼板及墙身等处的管根、地漏、阴角等处,原因是管根等处松动或粘结不牢,接触面清理不净,产生空隙,接槎封口处搭接长度不够,粘贴不紧等造成。施工前应认真检查管根等处是否松动,并及时修补和稳固。技术负责人: 交底人: 接交人:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
