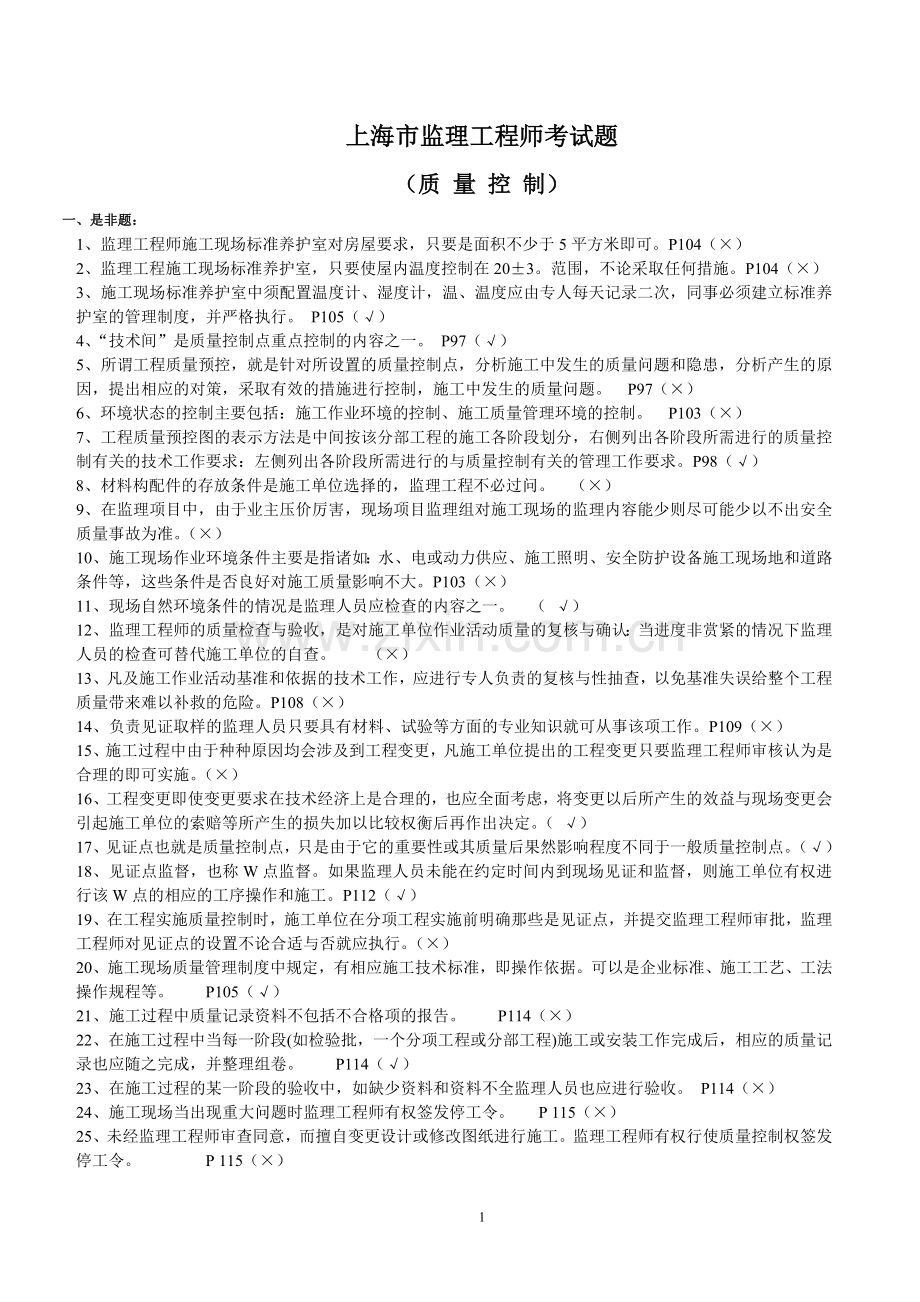

上海市监理工程师考试题
(质 量 控 制)
一、是非题:
1、监理工程师施工现场标准养护室对房屋要求,只要是面积不少于5平方米即可。P104(×)
2、监理工程施工现场标准养护室,只要使屋内温度控制在20±3。范围,不论采取任何措施。P104(×)
3、施工现场标准养护室中须配置温度计、湿度计,温、温度应由专人每天记录二次,同事必须建立标准养护室的管理制度,并严格执行。 P105(√)
4、“技术间”是质量控制点重点控制的内容之一。 P97(√)
5、所谓工程质量预控,就是针对所设置的质量控制点,分析施工中发生的质量问题和隐患,分析产生的原因,提出相应的对策,采取有效的措施进行控制,施工中发生的质量问题。 P97(×)
6、环境状态的控制主要包括:施工作业环境的控制、施工质量管理环境的控制。 P103(×)
7、工程质量预控图的表示方法是中间按该分部工程的施工各阶段划分,右侧列出各阶段所需进行的质量控制有关的技术工作要求:左侧列出各阶段所需进行的与质量控制有关的管理工作要求。P98(√)
8、材料构配件的存放条件是施工单位选择的,监理工程不必过问。 (×)
9、在监理项目中,由于业主压价厉害,现场项目监理组对施工现场的监理内容能少则尽可能少以不出安全质量事故为准。(×)
10、施工现场作业环境条件主要是指诸如:水、电或动力供应、施工照明、安全防护设备施工现场地和道路条件等,这些条件是否良好对施工质量影响不大。P103(×)
11、现场自然环境条件的情况是监理人员应检查的内容之一。 ( √)
12、监理工程师的质量检查与验收,是对施工单位作业活动质量的复核与确认:当进度非赏紧的情况下监理人员的检查可替代施工单位的自查。 (×)
13、凡及施工作业活动基准和依据的技术工作,应进行专人负责的复核与性抽查,以免基准失误给整个工程质量带来难以补救的危险。P108(×)
14、负责见证取样的监理人员只要具有材料、试验等方面的专业知识就可从事该项工作。P109(×)
15、施工过程中由于种种原因均会涉及到工程变更,凡施工单位提出的工程变更只要监理工程师审核认为是合理的即可实施。(×)
16、工程变更即使变更要求在技术经济上是合理的,也应全面考虑,将变更以后所产生的效益与现场变更会引起施工单位的索赔等所产生的损失加以比较权衡后再作出决定。( √)
17、见证点也就是质量控制点,只是由于它的重要性或其质量后果然影响程度不同于一般质量控制点。(√)
18、见证点监督,也称W点监督。如果监理人员未能在约定时间内到现场见证和监督,则施工单位有权进行该W点的相应的工序操作和施工。P112(√)
19、在工程实施质量控制时,施工单位在分项工程实施前明确那些是见证点,并提交监理工程师审批,监理工程师对见证点的设置不论合适与否就应执行。(×)
20、施工现场质量管理制度中规定,有相应施工技术标准,即操作依据。可以是企业标准、施工工艺、工法操作规程等。 P105(√)
21、施工过程中质量记录资料不包括不合格项的报告。 P114(×)
22、在施工过程中当每一阶段(如检验批,一个分项工程或分部工程)施工或安装工作完成后,相应的质量记录也应随之完成,并整理组卷。 P114(√)

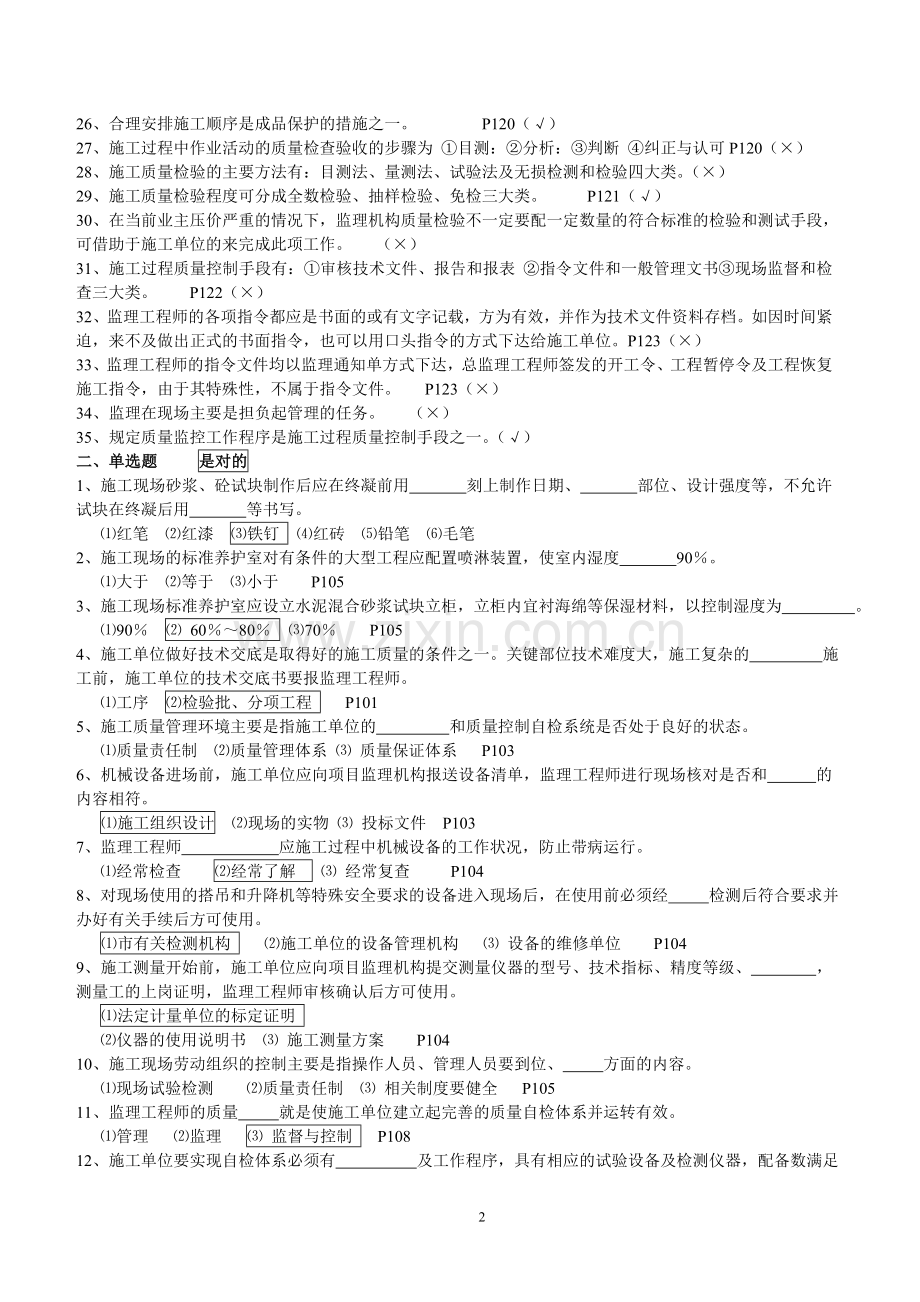

23、在施工过程的某一阶段的验收中,如缺少资料和资料不全监理人员也应进行验收。 P114(×)
24、施工现场当出现重大问题时监理工程师有权签发停工令。 P 115(×)
25、未经监理工程师审查同意,而擅自变更设计或修改图纸进行施工。监理工程师有权行使质量控制权签发停工令。 P 115(×)
26、合理安排施工顺序是成品保护的措施之一。 P120(√)
27、施工过程中作业活动的质量检查验收的步骤为 ①目测:②分析:③判断 ④纠正与认可P120(×)
28、施工质量检验的主要方法有:目测法、量测法、试验法及无损检测和检验四大类。(×)
29、施工质量检验程度可分成全数检验、抽样检验、免检三大类。 P121(√)
30、在当前业主压价严重的情况下,监理机构质量检验不一定要配一定数量的符合标准的检验和测试手段,可借助于施工单位的来完成此项工作。 (×)
31、施工过程质量控制手段有:①审核技术文件、报告和报表 ②指令文件和一般管理文书③现场监督和检查三大类。 P122(×)
32、监理工程师的各项指令都应是书面的或有文字记载,方为有效,并作为技术文件资料存档。如因时间紧迫,来不及做出正式的书面指令,也可以用口头指令的方式下达给施工单位。P123(×)
33、监理工程师的指令文件均以监理通知单方式下达,总监理工程师签发的开工令、工程暂停令及工程恢复施工指令,由于其特殊性,不属于指令文件。 P123(×)
34、监理在现场主要是担负起管理的任务。 (×)
35、规定质量监控工作程序是施工过程质量控制手段之一。(√)
二、单选题 是对的
1、施工现场砂浆、砼试块制作后应在终凝前用 刻上制作日期、 部位、设计强度等,不允许试块在终凝后用 等书写。
⑴红笔 ⑵红漆 ⑶铁钉 ⑷红砖 ⑸铅笔 ⑹毛笔
2、施工现场的标准养护室对有条件的大型工程应配置喷淋装置,使室内湿度 90%。
⑴大于 ⑵等于 ⑶小于 P105
3、施工现场标准养护室应设立水泥混合砂浆试块立柜,立柜内宜衬海绵等保湿材料,以控制湿度为 。
⑴90% ⑵ 60%~80% ⑶70% P105
4、施工单位做好技术交底是取得好的施工质量的条件之一。关键部位技术难度大,施工复杂的 施工前,施工单位的技术交底书要报监理工程师。
⑴工序 ⑵检验批、分项工程 P101
5、施工质量管理环境主要是指施工单位的 和质量控制自检系统是否处于良好的状态。
⑴质量责任制 ⑵质量管理体系 ⑶ 质量保证体系 P103
6、机械设备进场前,施工单位应向项目监理机构报送设备清单,监理工程师进行现场核对是否和 的内容相符。
⑴施工组织设计 ⑵现场的实物 ⑶ 投标文件 P103
7、监理工程师 应施工过程中机械设备的工作状况,防止带病运行。
⑴经常检查 ⑵经常了解 ⑶ 经常复查 P104
8、对现场使用的搭吊和升降机等特殊安全要求的设备进入现场后,在使用前必须经 检测后符合要求并办好有关手续后方可使用。
⑴市有关检测机构 ⑵施工单位的设备管理机构 ⑶ 设备的维修单位 P104
9、施工测量开始前,施工单位应向项目监理机构提交测量仪器的型号、技术指标、精度等级、 ,测量工的上岗证明,监理工程师审核确认后方可使用。
⑴法定计量单位的标定证明
⑵仪器的使用说明书 ⑶ 施工测量方案 P104
10、施工现场劳动组织的控制主要是指操作人员、管理人员要到位、 方面的内容。
⑴现场试验检测 ⑵质量责任制 ⑶ 相关制度要健全 P105
11、监理工程师的质量 就是使施工单位建立起完善的质量自检体系并运转有效。
⑴管理 ⑵监理 ⑶ 监督与控制 P108
12、施工单位要实现自检体系必须有 及工作程序,具有相应的试验设备及检测仪器,配备数满足需要的专职质检人员及试验检测人员。
⑴管理体系 ⑵整套的制度 ⑶ 实行信息化管理 P108
13、施工单位在项目施工前所落实的试验室应具备的条件:
⑴具有相应的资质 ⑵试验项目满足工程需要 ⑶ P109
A、和施工单位没有行政录属关系的第三方
B、仪器设备在使用期内
C、仪器设备经国家和地方计量部门认证
14、对每一个施工现场都要树立靠 管理质量的观念,并从组织上加以落实。
⑴质量员 ⑵体系 ⑶ 项目经理
15、施工单位应推行生产控制和合格控制的过程质量控制,并有健全的 。
⑴质量保证体系 ⑵质量控制体系 ⑶ 质量管理体系
16、施工现场应有施工质量检验制度,这种制度首先应该是一种 制度,具有建立起这样的制度才能对建筑工程施工进行有效的控制。
⑴抽样检查 ⑵责任 ⑶ 交接检验
17、质量责任制主要指质量负责人的分工, 有关人员奖罚制度等。
⑴各项质量责任的落实规定
⑵质量例会制度
⑶ 质量问题处理制度
18、对分包的管理制度指的是总包对分包的管理主要是质量、 制度等。
⑴进度 ⑵技术的管理 ⑶ 全方位
19进入施工现场的工程材料、半成品、设备质量记录应有的资料, 产品出厂合格证。
⑴各种试验报告 ⑵准用证 ⑶ 交易证
20、已发生质量问题迟迟未按 要求进行处理是现场监理机构签发停工令的情况之一。
⑴设计指令 ⑵业主 ⑶ 监理工程师 P115
21、基槽开挖是基础施工中一项内容,由于其质量状况对后续工程质量影响大,故均作为一个 进行质量验收。
⑴检验批 ⑵分部工程 ⑶ 隐蔽工程 P116
22、隐蔽工程经现场监理机构检查确认质量符合要求,监理工程师在报验申请表或 上签字确认,准予施工单位隐蔽。
⑴隐蔽工程验收表
⑵隐蔽工程检查记录 ⑶检验批 P116
23、工程质量评估报告的内容有涉及到工程质量验收标准,各分项 分部工程质量验收情况。
⑴检验批 ⑵子分部 ⑶ 单位 P119
24、施工单位进行成品保护的基本要求是:施工单位向监理工程师提出分部、分项工程的中间验收时,其提请验收的所有组成部分均符合与达到 规定的施工图纸等技术文件、施工验收规范所规定的质量标准。
⑴合同文件
⑵国家法律规定
⑶ 企业标准
25、工程款支付条件之一就是 。
⑴ 工程进度按计划完成
⑵工程质量达到规定的要求和标准
⑶ 按合同要求支付
三、多选题:是对的
1、施工单位做好技术交底是取得符合要求的施工质量的条件之一,为此监理工程师应对其进行控制,技术交底的内容应包括施工方法、 和 施工中需注意的问题,可能出现意外的措施及 。
⑴施工组织设计 ⑵实施细则 ⑶ 质量要求 ⑷试验报告 ⑸适用规范 ⑹ 应急措施
2、运到现场的原材料、半成品或构配件应向项目监理机构提交 同时附有 及技术说明书。经监理工程师审查并确认真质量合格证,方准使用。
⑴工程材料报审表 ⑵工程材料报验表⑶合格证 ⑷试验报告 ⑸ 准用证
3、对于材料、半成品、构配件等应根据它们的特点、特性以及对 、防晒 、防腐 、隔热以及温度、湿度等方面的不同要求,安排适宜的存放条件,以保证其存放质量。
⑴防潮 ⑵防霉 ⑶ 防蛀 ⑷防锈 ⑸通风 ⑹ 排水 ⑺绝热 ⑻防火
4、选择质量控制点的原则:⑴施工过程中的关键工序 、⑵ 、⑶新技术、新工艺、新材料的部位 ⑷施工上无足够把握、施工条件困难的技术难度大的工序。
A、施工中薄弱环节
B、规范规定的部位
C、对后续工序质量或安全有重大影响的工序
D、施工组织设计中明确工序
E、监理工程师指定的工序
5、民用建筑常见的施工测量复核有 、基础施工测量、墙体皮数杆检测、 、楼层高程传递检测。
⑴控制网测量 ⑵建筑物定位测量 ⑶预埋螺栓检测 ⑷楼层轴线检测 ⑸建筑物沉降观测
6、在施工过程中,施工单位提出工程变更要求的工作程序是施工单位提交“工程变更单”,
根据施工单位的申请,经与 研究后作出变更决定,签发“工程变更单”,并附有设计单位提出的变更设计图纸。
⑴监理工程师 ⑵总监理工程师 ⑶设计人员 ⑷监理、建设、施工单位 ⑸设计、建设、施工单位
7、建设工程中,均会涉及到材料级配,以砼配合比为例,监理工程师应重点审核 、水泥最大用量、粉煤灰掺入量、 、坍落度,配制的砼强度、 水灰比等。
⑴水泥品种 ⑵砂的筛分曲线 ⑶ 砂的细度模数 ⑷粗骨料的最大粒径 ⑸粗骨料的级配⑹砼的后期强度
8、材料级配管理监控中,对现场作出的质量控制有以下几个方面内容: ;投入使用的原材料的现场检查;现场作业实际配合比是否符合合理理论配合比; ;
⑴投料时应做好看板管理⑵水泥、外加剂等的检查⑶ 设备状态和计量装置、称重衡器的质量控制⑷调整应按技术复核的要求执行⑸坍落度的检查⑹试块的制作质量检查
9、计量是施工过程中的基础工作之一,计量作业效果对施工质量有重大影响,监理人员对计量工作的质量监控有以下内容: ;人员技术水平资质; 。
⑴计量仪器、称重衡器的质量控制 ⑵操作质量 ⑶管理到位 ⑷质量保证体系运行
10、质量资料是施工单位在工程施工安装期间实施 活动的记录,还包括监理工程师对这些活动的意见及 对这些活动的答复;它详细记录了质量控制的全过程。
⑴质量控制 ⑵施工检查 ⑶监理单位 ⑷建设单位 ⑸施工单位
11、施工现场质量管理涉及到内容是相应的施工技术标准、 、施工质量检验制度和综合施工质量水平 。
⑴健全的质量保证体系 ⑵健全的质量管理体系 ⑶检查 ⑷评定考核
12、对施工组织设计的检查是;编写内容、 ,是否有批准单位及 。
⑴是否有针对性具体的措施 ⑵是否有安全措施 ⑶是否有贯彻执行的措施⑷是否有项目责任制
13、通过工地例会,主要是监理工程师 ,指出存在的问题,施工单位 措施,并作出相应保证。
⑴与施工单位商技术难题 ⑵检查和分析施工的质量 ⑶对于进度计划探⑷提出完善⑸提出整改
14、施工现场出现重大问题停工后,施工单位向 报送复工申请表及有关材料证明造成停工的原因已消失。经监理工程师复核确认其原因及消失 应及时签署工程复工令。
⑴业主 ⑵监理机构 ⑶业主和监理工程师 ⑷监理工程师 ⑸业主代表 ⑹总监理工程师
15、隐蔽工程验收的工作程序是施工单位先行 合格后填写报验申请表,附上 及有关材料证明、试验报告,报送监理机构。
⑴专检 ⑵自检 ⑶隐蔽工程验收表 ⑷隐蔽工程检查记录
16、工序是指作业活动中一种必要的技术停顿,作业方式的 及作业活动的效果的中间 。
⑴转换 ⑵调整 ⑶变化 ⑷检查 ⑸确认
17、工程质量评估报告的内容涉及到地基与基础分部的有:涉及 的质量检测结论, 检测结论;涉及 的检测结论;建筑物沉降观测资料。
⑴基础工程 ⑵桩基工程 ⑶基槽承载力 ⑷结构安全及使用功能 ⑸结构见证取样 ⑹抽样检测
18、对质量检验而言,监理单位要具有一定的检验技术力量。配置所需的具有相应水平和资格的 。必要时还应建立可靠的对外 关系。
⑴监理工程师 ⑵初级职称技术人员 ⑶质量检验人员 ⑷协作 ⑸ 委托试验
19、对于质量检验,监理单位应建立一套完善的管理制度,其包括检验人员的 、检验人员技术核定与培训制度,检验技术规程与标准实施制度以及检验资料档案的管理制度。
⑴审核制度 ⑵奖罚制度 ⑶岗位责任制
⑷检验设备定期检查制度 ⑸ 检验设备质量保证制度 ⑹质量回访制度
四、问答题:
1、施工阶段监理工程师进行质量控制的依据有那几大类?
答:⑴合同文件
⑵设计文件
⑶国家级政府有关部门分布的有关质量管理的法律、法律性文件
⑷有关质量检验与控制的专门技术性文件
2、试说明现行建设工程施工质量验收标准有那些?(设备和建筑结构可各自说明)
答:《建筑工程施工质量验收规范》
统一标准及相关专业规范规定符合工程勘察设计要求
3、质量控制点的概念是什么?
答:为保证作业工程质量而确定的工程的重点控制对象,关键部位或薄弱环节。
4、砌体工程质量控制点主要有那些内容(例举五个)
答:预留孔洞、砂浆配合比、砌块排列、皮数杆、砌件轴线、预埋件位置数量
5、质量预控及对策的表达方式主要有那三种?
答:文字、图表格、解析图
6、试说明钢筋电焊可能出现的质量问题(不少于6个)及其预控对策?
答:⑴烧伤 ⑵气孔 ⑶裂纹 ⑷咬边 ⑸夹渣 ⑹凹陷⑺焊瘤
塔施:⑴禁止无证上岗⑵进行焊接工艺试验⑶见证进行力学性能试验 ⑷抽验焊条
7、请例出质量控制点的重点控制对象的五个方面?P65
答:1、关键工序或环节及隐蔽工程
2、薄弱环节
3、有重大影响的工序
4、采用新技术新工序新材料的部位或环节
5、施工条件困难或技术难度大的工序或环节
8、质量控制对策图有那两部分组成?
答:1、列出某一分部分项工程中各影响质量的因素
2、应付各种质量问题影响因素的对策或措施
9、施工现场出现那二种情况,需停工处理。
答:1、施工作业存在重大隐患可能造成或以造成质量事故
2、承包单位未经许可擅自施工或拒绝监理机构管理
10、对于重要的和对工程质量有重大影响的工序和工程部位应在现场进行施工过程的何种监督形式?
答:旁站监理
11、现场监督检查的方式有那二种?
答:旁站和巡视、平行检验
12、平行检验的含义是什么?
答:监理工程师利用一定检查或检测手段在承包单位自检基础上,按一定比例独立进行检查或检测的活动
13、施工过程质量检验的主要方法有那三种?
答:目测法、检测工具量测法实验法
