收藏 分销(赏)

某装修工程磐彩花岗涂料施工组织设计方案.doc

上传人:j****y 文档编号:14235 上传时间:2020-07-10 格式:DOC 页数:4 大小:60.50KB
下载 相关 举报
某装修工程磐彩花岗涂料施工组织设计方案.doc_第1页
第1页 / 共4页
某装修工程磐彩花岗涂料施工组织设计方案.doc_第2页
第2页 / 共4页
某装修工程磐彩花岗涂料施工组织设计方案.doc_第3页
第3页 / 共4页
某装修工程磐彩花岗涂料施工组织设计方案.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

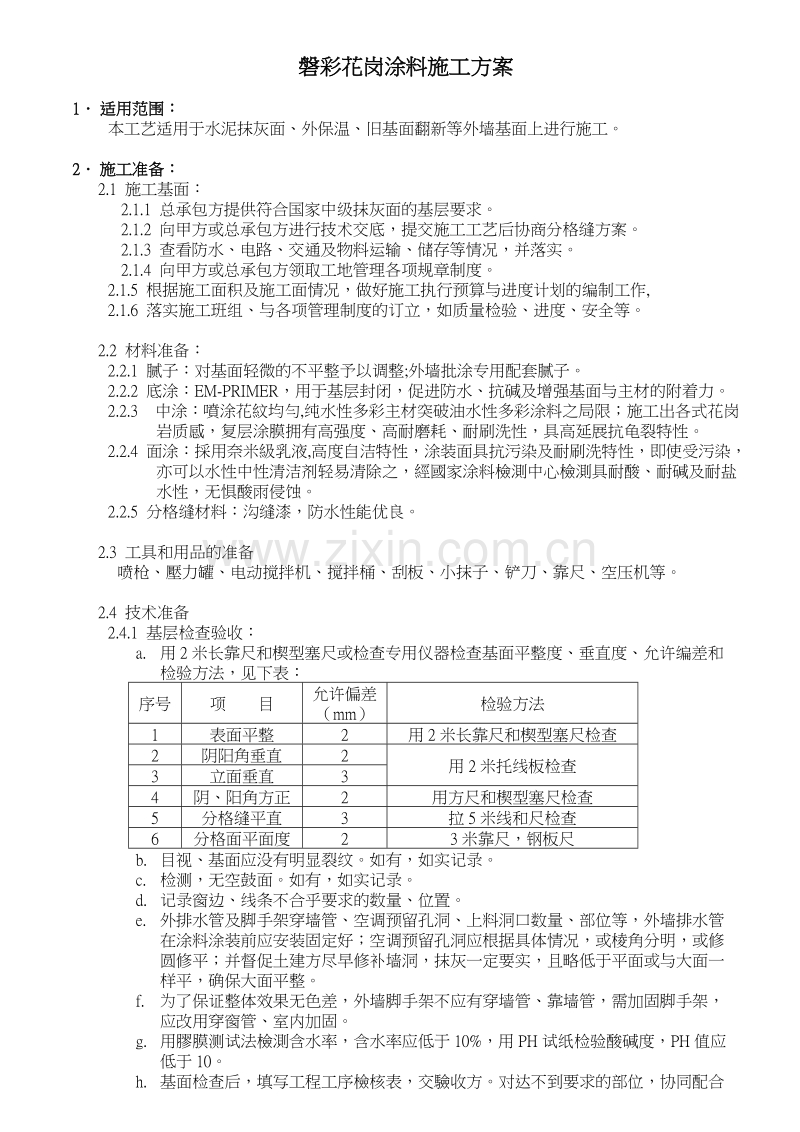

1、磐彩花岗涂料施工方案1 适用范围:本工艺适用于水泥抹灰面、外保温、旧基面翻新等外墙基面上进行施工。2 施工准备:2.1 施工基面:2.1.1 总承包方提供符合国家中级抹灰面的基层要求。2.1.2 向甲方或总承包方进行技术交底,提交施工工艺后协商分格缝方案。2.1.3 查看防水、电路、交通及物料运输、储存等情况,并落实。2.1.4 向甲方或总承包方领取工地管理各项规章制度。2.1.5 根据施工面积及施工面情况,做好施工执行预算与进度计划的编制工作,2.1.6 落实施工班组、与各项管理制度的订立,如质量检验、进度、安全等。2.2 材料准备:2.2.1 腻子:对基面轻微的不平整予以调整;外墙批涂专用

2、配套腻子。2.2.2 底涂:EM-PRIMER,用于基层封闭,促进防水、抗碱及增强基面与主材的附着力。2.2.3 中涂:噴涂花紋均勻,纯水性多彩主材突破油水性多彩涂料之局限;施工出各式花岗岩质感,复层涂膜拥有高强度、高耐磨耗、耐刷洗性,具高延展抗龟裂特性。2.2.4 面涂:採用奈米級乳液,高度自洁特性,涂装面具抗污染及耐刷洗特性,即使受污染,亦可以水性中性清洁剂轻易清除之,經國家涂料檢測中心檢測具耐酸、耐碱及耐盐水性,无惧酸雨侵蚀。2.2.5 分格缝材料:沟缝漆,防水性能优良。2.3 工具和用品的准备喷枪、壓力罐、电动搅拌机、搅拌桶、刮板、小抹子、铲刀、靠尺、空压机等。2.4 技术准备2.4.

3、1 基层检查验收:a. 用2米长靠尺和楔型塞尺或检查专用仪器检查基面平整度、垂直度、允许编差和检验方法,见下表:序号项目允许偏差(mm)检验方法1表面平整2用2米长靠尺和楔型塞尺检查2阴阳角垂直2用2米托线板检查3立面垂直34阴、阳角方正2用方尺和楔型塞尺检查5分格缝平直3拉5米线和尺检查6分格面平面度23米靠尺,钢板尺b. 目视、基面应没有明显裂纹。如有,如实记录。c. 检测,无空鼓面。如有,如实记录。d. 记录窗边、线条不合乎要求的数量、位置。e. 外排水管及脚手架穿墙管、空调预留孔洞、上料洞口数量、部位等,外墙排水管在涂料涂装前应安装固定好;空调预留孔洞应根据具体情况,或棱角分明,或修圆

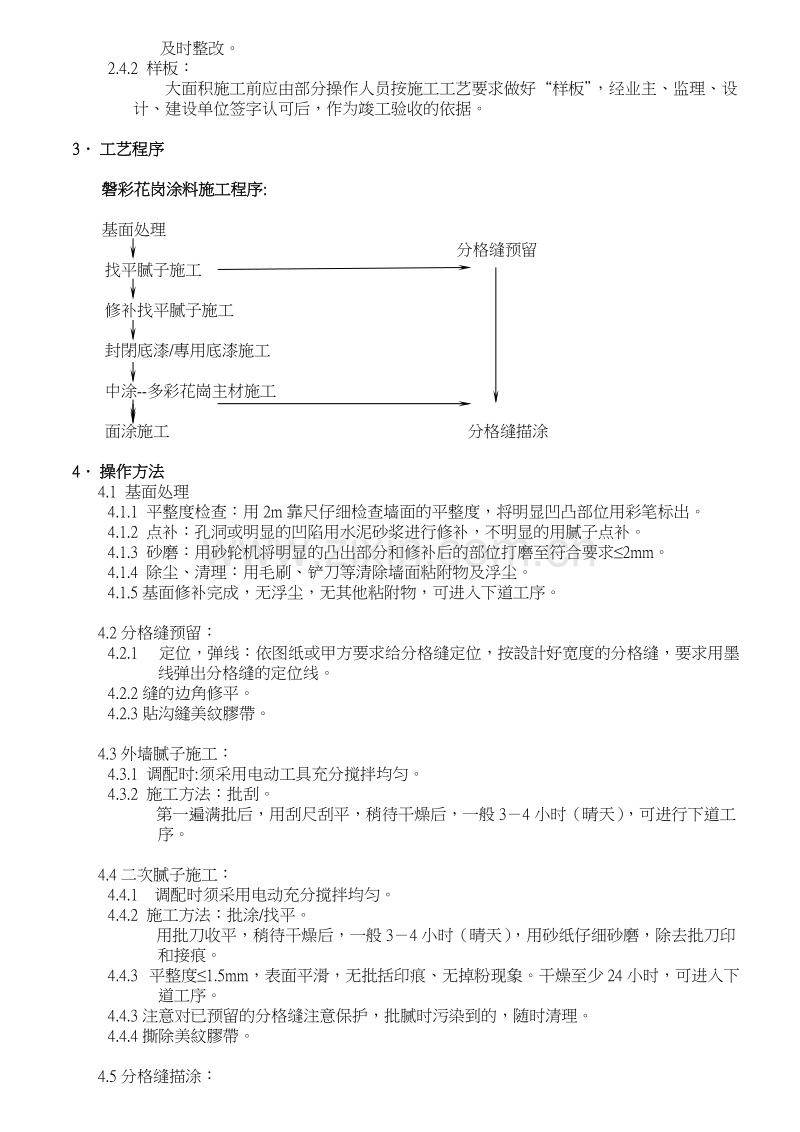

4、修平;并督促土建方尽早修补墙洞,抹灰一定要实,且略低于平面或与大面一样平,确保大面平整。f. 为了保证整体效果无色差,外墙脚手架不应有穿墙管、靠墙管,需加固脚手架,应改用穿窗管、室内加固。g. 用膠膜测试法檢測含水率,含水率应低于10%,用PH试纸检验酸碱度,PH值应低于10。h. 基面检查后,填写工程工序檢核表,交驗收方。对达不到要求的部位,协同配合及时整改。2.4.2 样板:大面积施工前应由部分操作人员按施工工艺要求做好“样板”,经业主、监理、设计、建设单位签字认可后,作为竣工验收的依据。3 工艺程序磐彩花岗涂料施工程序:基面处理分格缝预留找平腻子施工修补找平腻子施工封閉底漆/專用底漆施工

5、中涂-多彩花崗主材施工面涂施工 分格缝描涂4 操作方法4.1 基面处理4.1.1 平整度检查:用2m靠尺仔细检查墙面的平整度,将明显凹凸部位用彩笔标出。4.1.2 点补:孔洞或明显的凹陷用水泥砂浆进行修补,不明显的用腻子点补。4.1.3 砂磨:用砂轮机将明显的凸出部分和修补后的部位打磨至符合要求2mm。4.1.4 除尘、清理:用毛刷、铲刀等清除墙面粘附物及浮尘。4.1.5基面修补完成,无浮尘,无其他粘附物,可进入下道工序。4.2分格缝预留:4.2.1 定位,弹线:依图纸或甲方要求给分格缝定位,按設計好宽度的分格缝,要求用墨线弹出分格缝的定位线。4.2.2缝的边角修平。4.2.3貼沟縫美紋膠帶。

6、4.3外墙腻子施工:4.3.1 调配时:须采用电动工具充分搅拌均匀。4.3.2 施工方法:批刮。第一遍满批后,用刮尺刮平,稍待干燥后,一般34小时(晴天),可进行下道工序。4.4二次腻子施工:4.4.1调配时须采用电动充分搅拌均匀。4.4.2 施工方法:批涂/找平。用批刀收平,稍待干燥后,一般34小时(晴天),用砂纸仔细砂磨,除去批刀印和接痕。4.4.3 平整度1.5mm,表面平滑,无批括印痕、无掉粉现象。干燥至少24小时,可进入下道工序。4.4.3注意对已预留的分格缝注意保护,批腻时污染到的,随时清理。4.4.4撕除美紋膠帶。4.5分格缝描涂:4.5.1 施工方法、描涂。4.5.2 线条笔直

7、,缝边整齐,无缺口,缝面平滑。4.6封閉底漆/底漆滚涂或喷涂:4.6.1 施工方法:喷涂/滚涂。腻子层表面形成可见涂膜,无不均匀发花现象。4.6.2 施工完成,至少干燥8小时(晴天),可进入下道工序。4.7 喷涂中涂:4.7.1 兩桶対倒三次,无需过滤,将主材放置容器中即可喷涂。4.7.2 施工方法:喷涂一次二遍。第一遍薄喷涂、二遍十字交叉施工;形成自然风格、布点均匀。4.7.3 着色均匀,无花紋顆粒疏密不均;可进入下道工序。4.7.4 施工完成,至少干燥24小时(晴天),可进入下道工序。4.8 喷涂面涂:4.8.1 施工配比:主剂:水100:5。调配時須充分搅拌,搅拌后的涂料无需过滤,无沉淀

8、。4.8.2 施工方法:喷涂、一遍一次喷涂(薄涂),十字交叉。充分干燥后再进行清理。4.8.3分布均匀,手感光滑,颜色整体一致。干燥12小时后即完成涂飾工程。 4.9 拆除門窗等防護层。5 注意事项:5.1 施工温度在840之间。温度过低,作为化学反应必须的水分,无法成膜起到活化作用,腻子强度、硬度无法达到;温度过高,表面水分容易挥发,使体系缺乏反应所必须的水分,易粉化。5.2 应在环境及相对湿度小于75%的条件下施工,切勿在以下条件下施工:雨、雪、雾、霜、大风,或相对湿度85%以上。5.3 保证良好通风,配戴防护用具,避免沾染眼睛。如有漆料溅入眼睛,请立即用清水冲洗。说 明 星欣设计图库资料

9、专卖店拥有最新最全的设计参考图库资料,内容涉及景观园林、建筑、规划、室内装修、建筑结构、暖通空调、给排水、电气设计、施工组织设计等各个领域的设计素材和设计图纸等参考学习资料。是为广大艺术设计工作者优质设计学习参考资料。本站所售的参考资料包括设计方案和施工图案例已达几十万套以上,总量在数千G以上。建筑设计施工图纸建筑规划设计方案及施工图园林景观设计施工图纸室内装修设计图纸建筑结构设计方案与施工图给排水设计方案与施工图暖通空调设计方案与施工图电气设计方案与施工图设计施工组织方案大全建筑及景观表现PSD后期处理效果图图库网址http:/ftp:/ 联系QQ:447255935电话:13111542600

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
