资源描述

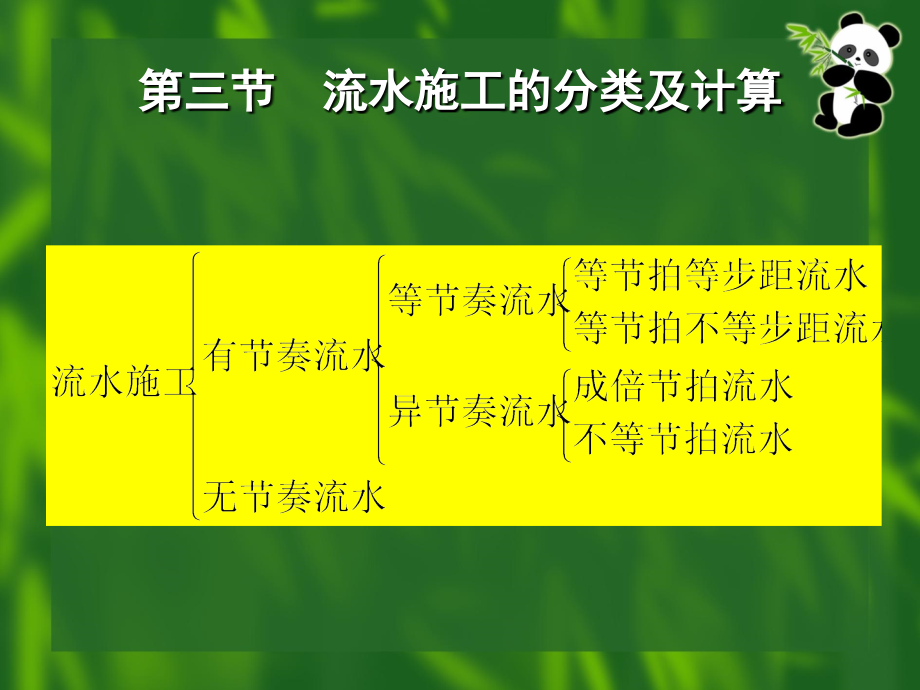

单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,第三节 流水施工的分类及计算,第三节 流水施工的分类及计算,第三节 流水施工的分类及计算,一、有节奏流水,定义:,同一施工过程在各施工段上的流水节拍都相等的流水施工方式。,(一)等节奏流水,定义:,也叫全等节拍流水,指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等。,一、有节奏流水,(一)等节奏流水,1,等节拍等步距流水,定义:,各流水节拍均相等,各流水步距均相等且等于流水节拍。,【,例,1】,某分部工程可以划分为,A,、,B,、,C,、,D,、,E,五个施工过程,划分为六个施工段,流水节拍均为,4,天,试组织等节奏流水。要求:绘制横道图并计算工期。,施 工,过 程,施 工 进 度 (天),2,4,6,8,10,12,14,16,18,20,22,24,26,28,30,32,34,36,38,40,A,B,C,D,E,特征:,工期计算:,t,i,t,常数;,K,i,i+1,K,t,常数,T,(,N,M,1,),t,(,N,M,1,),K,一、有节奏流水,(一)等节奏流水,1,等节拍等步距流水,【,例,2】,某分部工程划分为,A,、,B,、,C,、,D,四个施工过程,划分为三个施工段,其流水节拍均为,3,天,请问可以组织什么流水,计算工期。,【,解,】T,(,N,M,1,),t,(,4,3,1,),3,18,天,一、有节奏流水,(一)等节奏流水,2,等节拍不等步距流水,定义:,各施工过程的流水节拍全部相等,但各流水步距不相等。,【,例,3】,某分部工程划分为,A,、,B,、,C,、,D,、四个施工过程,划分为三个施工段,其流水节拍均为,4,天,其中施工过程,A,与,B,之间有,2,天的搭接时间,施工过程,C,与,D,之间有,1,天的间歇时间。试组织等节奏流水,绘制进度计划并计算流水施工工期。,施 工,过 程,施 工 进 度 (天),1,2,3,4,5,6,7,8,9,10,11,12,13,14,15,16,17,18,19,20,21,22,23,A,B,C,D,【,例,3】N=4,,,M=3,,,t,i,4,天,,A,与,B,之间有,2,天的搭接时间,,C,与,D,之间有,1,天的间歇时间。,施 工,过 程,施 工 进 度 (天),1,2,3,4,5,6,7,8,9,10,11,12,13,14,15,16,17,18,19,20,21,22,23,A,B,C,D,特征:,工期计算:,t,i,t,常数,;,K,i,,,i+1,t,t,j,t,d,一、有节奏流水,(一)等节奏流水,2,等节拍不等步距流水,【,例,4】,某分部工程划分为,A,、,B,、,C,、,D,四个施工过程,划分为四个施工段,其流水节拍均为,5,天,其中施工过程,A,与,B,之间有,2,天的间歇时间,施工过程,B,与,C,之间有,1,天的搭接时间,,C,与,D,之间有,1,天的间歇时间。请问可以组织什么流水,计算工期。,【,解,】,一、有节奏流水,(二)异节奏流水,定义:,同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不全相等。,1,不等节拍流水,定义:,同一施工过程在各个施工段的流水节拍相等,不同施工过程之间的流水节拍既不相等也不成倍的流水施工方式。,施 工,过 程,施 工 进 度 (天),1,2,3,4,5,6,7,8,9,10,11,12,13,14,15,16,17,18,19,20,21,22,23,A,B,C,D,【,例,5】,已知某工程可以划分为,A,、,B,、,C,、,D,四个施工过程,三个施工段,各过程的流水节拍分别为,t,A,2,天,,t,B,3,天,,t,C,2,天,,t,D,4,天,试组织不等节拍流水,并绘制流水施工进度计划表。,施 工,过 程,施 工 进 度 (天),1,2,3,4,5,6,7,8,9,10,11,12,13,14,15,16,17,18,19,20,21,22,23,A,B,C,D,特征:,工期计算:,节拍:同一施工过程流水节拍相等,不同施工过程流水节拍不全相等。,步距:,T,K,i,,,i+1,T,N,一、有节奏流水,(二)异节奏流水,1,不等节拍流水,【,例,6】,有三幢同类型房屋的基础工程,分挖土、垫层、砌基础、回填土,4,个施工过程,它们在每幢房屋上的延续时间分别为,4,天、,2,天、,6,天、,2,天,垫层完成后需要有一天的干燥时间。请组织不等节拍流水,并计算流水步距和工期。,【,解,】,一、有节奏流水,(二)异节奏流水,2,成倍节拍流水,定义:,同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不完全相等,但各施工过程的流水节拍均为最小流水节拍的整数倍的流水施工方式。,【,例,7】,已知某工程可以划分为四个施工过程,六个施工段,各过程的流水节拍分别为,t,A,2,天,,t,B,6,天,,t,C,4,天,,t,D,2,天,试组织成倍节拍流水,并绘制成进度计划。,2,成倍节拍流水,解题步骤:,第一步:找出,t,min,,确定,K,i,i+1,第二步:计算各施工过程的班组数,b,i,,并计,算施工班组总数,N,;,第三步:计算工期;,第四步:绘制进度计划。,施工,过程,施工班组,施 工 进 度 (天),1,2,3,4,5,6,7,8,9,10,11,12,13,14,15,16,17,18,19,20,21,22,23,24,A,A,1,B,B,1,B,2,B,3,C,C,1,C,2,D,D,1,【,例,7】N=4,,,M=6,,,t,A,2,天,,t,B,6,天,,t,C,4,天,,t,D,2,天,特征:,各流水节拍均为最小流水节拍的整数倍,各过程的施工班组数,施工班组数之和,施工,过程,施工班组,施 工 进 度 (天),1,2,3,4,5,6,7,8,9,10,11,12,13,14,15,16,17,18,19,20,21,22,23,24,A,A,1,B,B,1,B,2,B,3,C,C,1,C,2,D,D,1,施工,过程,施工班组,施 工 进 度 (天),1,2,3,4,5,6,7,8,9,10,11,12,13,14,15,16,17,18,19,20,21,22,23,24,A,A,1,B,B,1,B,2,B,3,C,C,1,C,2,D,D,1,特征:,流水步距,K,i,,,i+1,t,min,+t,j,-t,d,流水步距数目为(,N,1,)个。,施工,过程,施工班组,施 工 进 度 (天),1,2,3,4,5,6,7,8,9,10,11,12,13,14,15,16,17,18,19,20,21,22,23,24,A,A,1,B,B,1,B,2,B,3,C,C,1,C,2,D,D,1,工期计算,:,不等节拍流水,与,成倍节拍流水,施工中,如果无法按照成倍节拍特征相应增加班组数,每个施工过程只有一个施工班组,也只能按照不等节拍流水组织施工。,2,成倍节拍流水,【,例,8】,已知,t,A,=2,天,,t,B,=1,天,,t,C,=3,天,,M=6,,,组织成倍节拍流水施工。,解题步骤:,第一步:找出,t,min,,确定,K,i,i+1,第二步:计算各施工过程的班组数,b,i,,并计,算施工班组总数,N,;,第三步:计算工期;,第四步:绘制进度计划。,相关概念:间歇时间(,Z,)及搭接时间,根据工艺、技术要求或组织安排,留出的等待时间。,按间歇的性质,分为技术间歇和组织间歇;,按间歇的部位,分为施工过程间歇和层间间歇。,1,、技术间歇,:,由于材料性质或施工工艺的要求,需要考虑的合理工艺等待时间称为技术间歇。如养护、干燥等。,2,、组织间歇,:,由于施工技术或施工组织的原因,造成的在流水步距以外增加的间歇时间。如弹线、人员及机械的转移、检查验收等。,3,、层间间歇:,在相邻两个施工层之间,前一施工层的最后一个施工过程,与后一个施工层相应施工段上的第一个施工过程之间的技术间歇或组织间歇。,4,、施工过程间歇:,在同一个施工层或施工段内,相邻两个施工过程之间的技术间歇或组织间歇,统称为施工过程间歇。,搭接时间(,C,),前一个工作队未撤离,后一施工队即进入该施工段。两者在同一施工段上同时施工的时间称为平行搭接时间。,作业,某工地建造同类型的大板结构住宅六幢,每幢房屋的基础,6,天,结构安装,18,天,粉刷装修,12,天,室外和清理工程,12,天。对这六幢住宅组织群体工程流水,试计算:,(,1,)不等节拍流水施工的流水步距、工期,并绘制进度表;,(,2,)成倍节拍流水施工的流水步距、工期,并绘制进度表。,课堂作业,1,一个建筑群,划分为五个流水段,组织等节奏流水,施工过程有六个,分别为,A,、,B,、,C,、,D,、,E,、,F,。现设流水节拍为三天,求这建筑群总工期是多少天?用横道图画出施工进度计划表。,课堂作业答案,施工,过程,施 工 进 度(天),3,6,9,12,15,18,21,24,27,30,A,B,C,D,E,F,解:,组织等节拍等步距流水。,T=(M+N-1)t,(,5+6-1,),3,=30,天,2,六幢同型两单元组成的大板建筑,由四道工序组成,各工序在,每个单元,作业时间分别为基础,4,天,构件安装,8,天,木结构安装,4,天,室内清理和装修,8,天,基础完工后,需养护,4,天方可进行构件安装,按一幢为一个段组织成倍节拍流水。,要求:(,1,)确定各流水参数,计算总工期,绘出进度计划表;,(,2,)若划分为三个施工段,则工期又是多少。,解:,(,1,),按一幢为一个施工段,,M,6,。,N,6,个;,t,min,8,天;,t,基础,8,天,,t,构件安装,16,天,,t,木结构,8,天,,t,清理和装修,16,天;,施工,过程,施,工,班,组,施 工 进 度 (天),4,8,12,16,20,24,28,32,36,40,44,48,52,56,60,64,68,72,76,80,84,88,92,基础,1,结构安装,1,2,木结构,1,2,清装,1,解:,(,2,),按两幢为一个施工段,,M,3,段。,N,6,个;,t,min,16,天;,t,基础,16,天,,t,构件安装,32,天,,t,木结构,16,天,,t,清理和装修,32,天;,施工,过程,施,工,班,组,施 工 进 度 (天),4,8,12,16,20,24,28,32,36,40,44,48,52,56,60,64,68,72,76,80,84,88,92,96,100,104,108,112,116,120,124,128,132,基础,1,结构安装,1,2,木结构,1,2,清装,1,5,某工程划分为六个施工段,有三个施工队进行流水作业。,第一队在各个施工段所需的时间依次为:,3,3,2,2,2,2(,天,),;,第二队在各个施工段所需的时间依次为:,4,2,3,2,2,3(,天,),;,第三队在各个施工段所需的时间依次为:,2,2,3,3,2,2(,天,),。,计算各施工队之间的流水步距、总工期,画出施工进度计划表。,解,:(,1,),K,1,2,=3,天,,K,2,3,5,天;,(,2,),T=3+5+,(,2+2+3+3+2+2,),=22,天,(,3,),绘制进度计划表。,施工,过程,施 工 进 度 (天),1,2,3,4,5,6,7,8,9,10,11,12,13,14,15,16,17,18,19,20,21,22,
展开阅读全文
