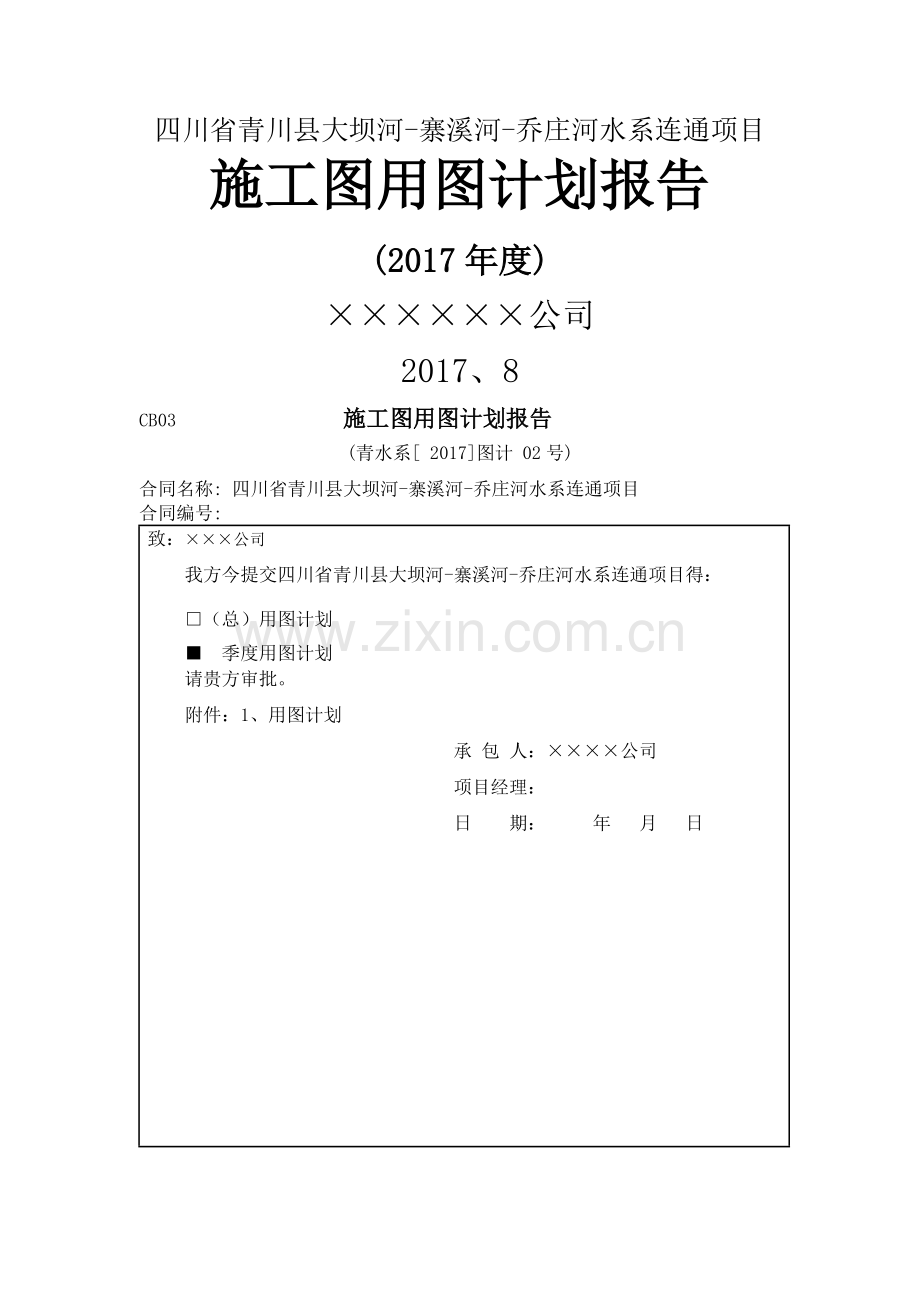

1、四川省青川县大坝河-寨溪河-乔庄河水系连通项目施工图用图计划报告(2017年度)公司2017、8CB03 施工图用图计划报告(青水系 2017图计 02号)合同名称: 四川省青川县大坝河-寨溪河-乔庄河水系连通项目合同编号: 致:公司 我方今提交四川省青川县大坝河-寨溪河-乔庄河水系连通项目得:(总)用图计划 季度用图计划请贵方审批。附件:1、用图计划承 包 人:公司项目经理:日 期: 年 月 日监理机构将另行签发审核意见。 监理机构: 签 收 人: 日 期: 年 月 日说明:本表一式 份,由承包人填写。监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。1用图计划序号工作

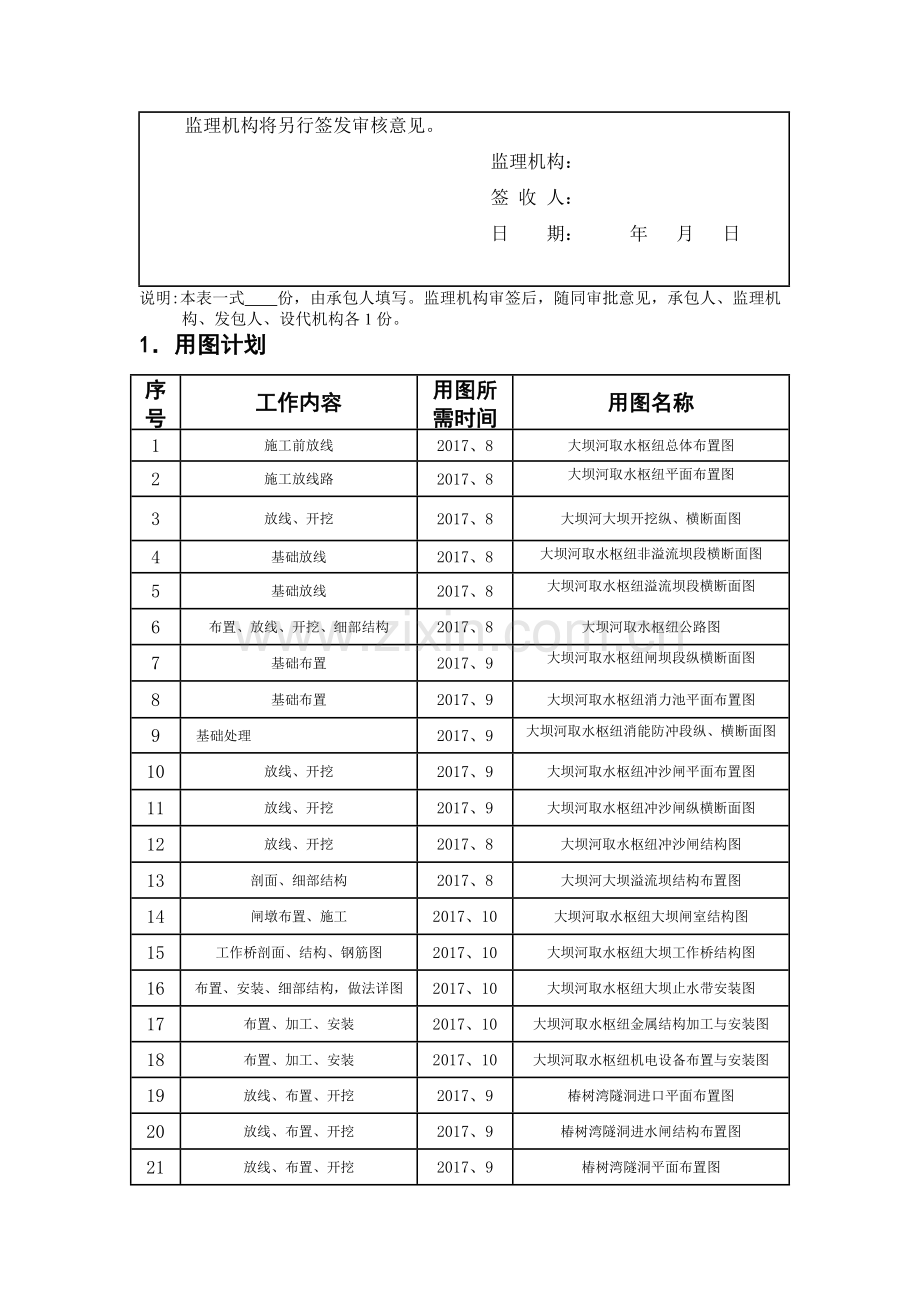

2、内容用图所需时间用图名称1施工前放线2017、8大坝河取水枢纽总体布置图2施工放线路2017、8大坝河取水枢纽平面布置图3放线、开挖2017、8大坝河大坝开挖纵、横断面图4基础放线2017、8大坝河取水枢纽非溢流坝段横断面图5基础放线2017、8大坝河取水枢纽溢流坝段横断面图6布置、放线、开挖、细部结构2017、8大坝河取水枢纽公路图7基础布置2017、9大坝河取水枢纽闸坝段纵横断面图8基础布置2017、9大坝河取水枢纽消力池平面布置图9 基础处理2017、9大坝河取水枢纽消能防冲段纵、横断面图10放线、开挖2017、9大坝河取水枢纽冲沙闸平面布置图11放线、开挖2017、9大坝河取水枢纽冲沙
3、闸纵横断面图12放线、开挖2017、8大坝河取水枢纽冲沙闸结构图13剖面、细部结构2017、8大坝河大坝溢流坝结构布置图14闸墩布置、施工2017、10大坝河取水枢纽大坝闸室结构图15工作桥剖面、结构、钢筋图2017、10大坝河取水枢纽大坝工作桥结构图16布置、安装、细部结构,做法详图2017、10大坝河取水枢纽大坝止水带安装图17布置、加工、安装2017、10大坝河取水枢纽金属结构加工与安装图18布置、加工、安装2017、10大坝河取水枢纽机电设备布置与安装图19放线、布置、开挖2017、9椿树湾隧洞进口平面布置图20放线、布置、开挖2017、9椿树湾隧洞进水闸结构布置图21放线、布置、开挖
4、2017、9椿树湾隧洞平面布置图22放线、布置、开挖2017、9椿树湾隧洞纵、横剖面图23基础放线、布置2017、10寨溪河取水枢纽平面布置图24基础放线、开挖2017、10寨溪河取水枢纽大坝开挖纵、横断面图25基础、主体砼浇注2017、10寨溪河取水枢纽大坝结构图26五处隧洞、明渠、山溪渡槽布置2017、10寨溪河-乔庄河输水工程平面布置图27五处隧洞得放线、开挖、喷锚、衬砌2017、10寨溪河-乔庄河输水工程纵横剖面图2、说明青川县大坝河-寨溪河-乔庄河水系连通项目施工期为28个月,根据设计要求,结合工程得实际,计划在2017年10月,重点突破椿树湾隧洞施工期最长得控制性工程 。在大坝河施工区,拦河大坝与椿树湾隧洞同时施工,分为两个作业班组,同时施工。大坝河取水枢纽工程得施工图,计划在2017年10月底,全部提供给我方。2017年10月底提供寨溪河取水枢纽工程得全部施工图。提供部分寨溪河-乔庄河输水工程平面布置图、结构图、剖面图与细部结构图。
