资源描述

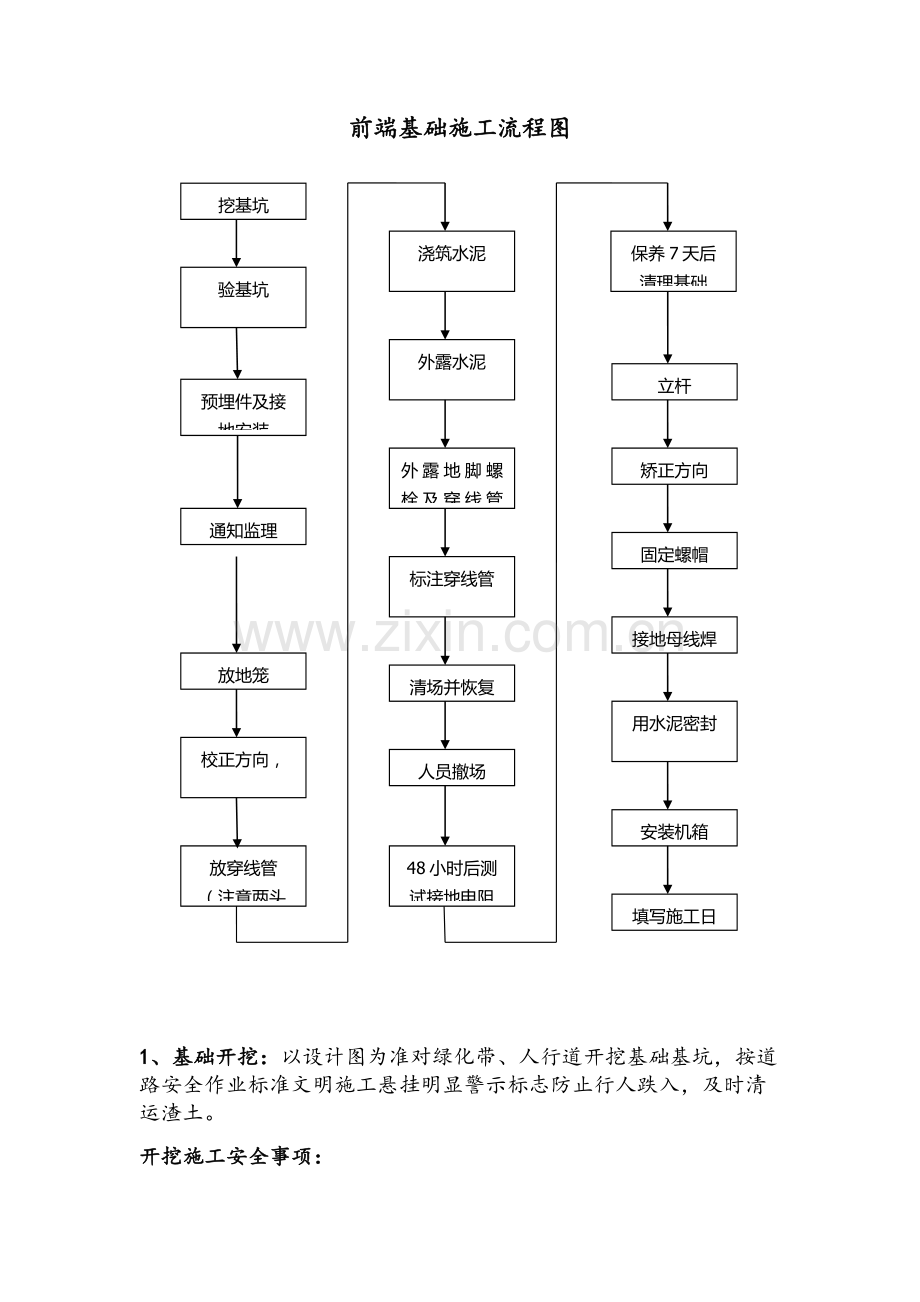

前端基础施工流程图
验基坑
(深,长,宽)
预埋件及接地安装
挖基坑
放地笼
校正方向,
水平
放穿线管(注意两头保护)
浇筑水泥
并震荡
外露水泥
细化处理
外露地脚螺栓及穿线管头
标注穿线管
方位
清场并恢复
人员撤场
通知监理
48小时后测试接地电阻
立杆
矫正方向
固定螺帽
接地母线焊接
用水泥密封
地脚螺栓
安装机箱
填写施工日志
保养7天后清理基础
1、基础开挖:以设计图为准对绿化带、人行道开挖基础基坑,按道路安全作业标准文明施工悬挂明显警示标志防止行人跌入,及时清运渣土。
开挖施工安全事项:

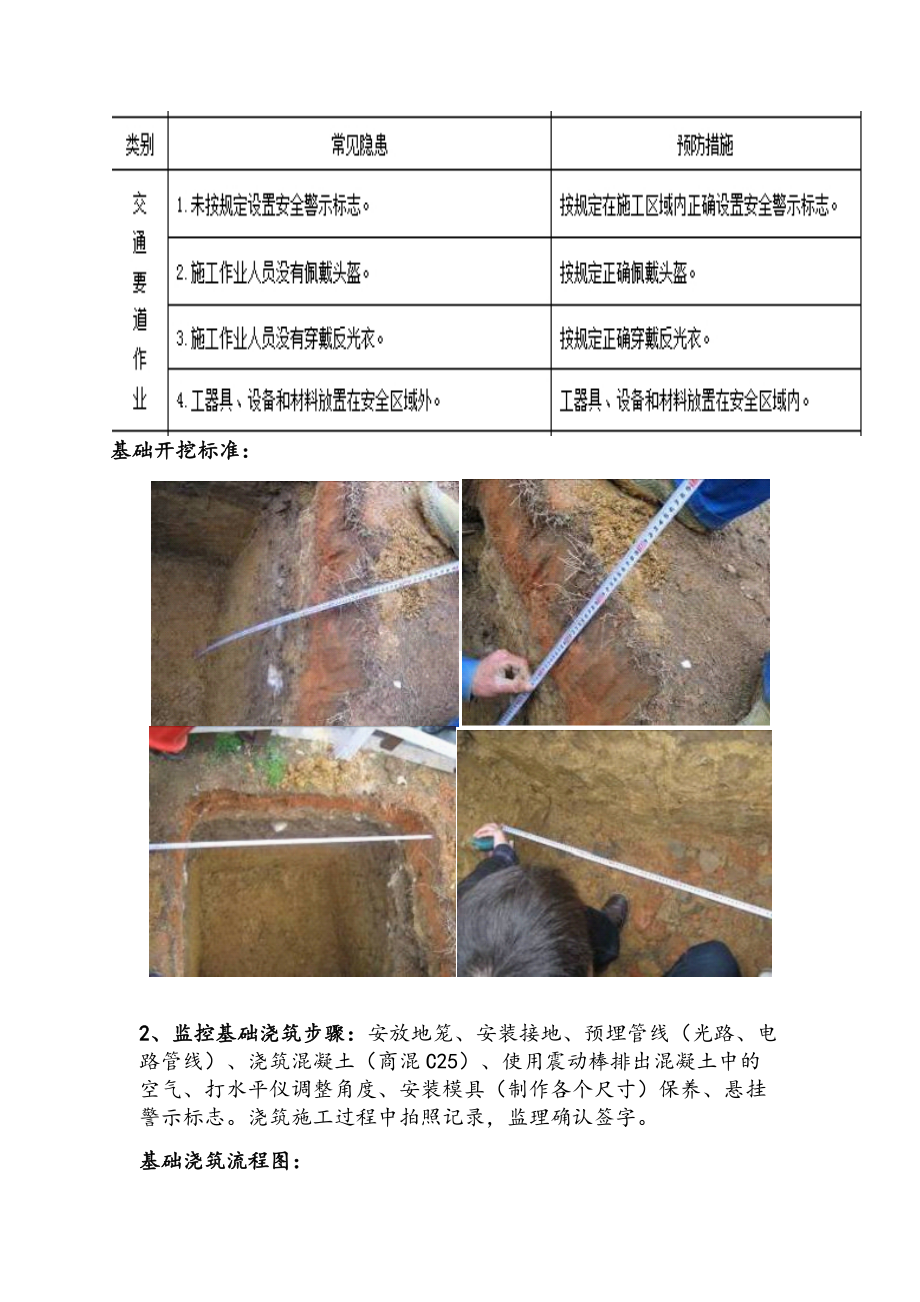

基础开挖标准:
2、监控基础浇筑步骤:安放地笼、安装接地、预埋管线(光路、电路管线)、浇筑混凝土(商混C25)、使用震动棒排出混凝土中的空气、打水平仪调整角度、安装模具(制作各个尺寸)保养、悬挂警示标志。浇筑施工过程中拍照记录,监理确认签字。
基础浇筑流程图:
基础浇筑标准:严格按照送检要求进行混凝土配比(C25商混),并预埋直径90mmPVC穿线管侧面穿入手井,浇筑时需打水平尺将地龙固正,注意最外侧2螺杆需与马路方向(监控方位)平齐(误差≤0.5°)。浇筑倒浆时需用搅动棒在四角落区域进行均匀震动,基础浇筑完后,应对表面水泥进行细化处理,并对该基础进行连续七天覆膜养护处理。施工过程中拍照(长、宽、深、基坑全景、浇筑震荡、浇筑完成),并填写隐蔽工程记录表报与监理验收后签字确认。开挖基础尺寸:
4米杆高基础(长*宽*深为600mm*600mm*800mm);
6米杆高基础(长*宽*深800mm*800mm*1000mm)。
3、杆件吊装:安装监控立杆步骤:吊装杆件、串引网线、信号线、电源线由横臂至设备箱、由吊车起吊安装固定(螺栓固定后抹黄油做好防锈措施)、夜间道路施工车辆打双闪,施工作业面至前方30米处放置反光锥作为警示,并安排一名人员维持交通。安装过程中拍照记录存档。立杆安装流程图:
立杆安装标准:立杆杆体与地面水平垂直(误差≤0.5°),保证杆体与接地母线焊接牢固(阻值不大于0.1 Ω),保证杆件与地龙牢固结合,对地龙螺栓进行抗腐蚀、抗氧化、保安全处理(螺杆抹黄油),保证杆体与配电箱紧密结合,保证横臂开口方向与道路方向垂直(误差≤1°),立杆过程中提前穿好细铁丝方便后期穿线。
4、取电施工:
取电施工施工步骤:向电力公司提出申请、计算前端设备所用电量、依照电力施工图纸施工(管道)、悬挂警示标志、恢复路面、安装电表。施工过程中拍照记录,监理确认签字。
取电施工流程:
取电施工安全事项:
5、管道施工标准:深度≥50cm,当天开挖完成后及时预埋管道并回填,地质特殊情况下可适当浅挖(需监理及施工管理负责人确认)。管沟拐角处开挖手井,施工过程中拍照,并填写隐蔽工程记录表。
管道施工安全事项:
6、前端设备安装、调试:
安装设备时,需要将设备序列号记录备案,并将设备三证(使用说明书,质保证,合格证)存库,对摄像机、镜头、护罩组装,录入网络IP地址(由公安局提供IP地址)。
将补光灯、爆闪灯、雷达与摄像机安装在横臂固定支架上调整摄像机方向及拍摄角度,连接摄像机数据线(视频线)和电源线,对摄像机进行测试,按高空作业标准施工设置反光锥悬挂警示标志,高空作业工作人员必须佩带安全帽,安全带。安装过程中拍照记录,调试完毕后监理确认签字。
高空施工作业安全事项:
7、后端平台施工建设:
依照平台建设技术方案、设备到货清单,按机房施工作业标准对设备进行安装、电力引入 、试运行调试、前端设备(摄像机)接入调试及排障,监理确认签字
后端施工流程:
机房施工安全标准:
