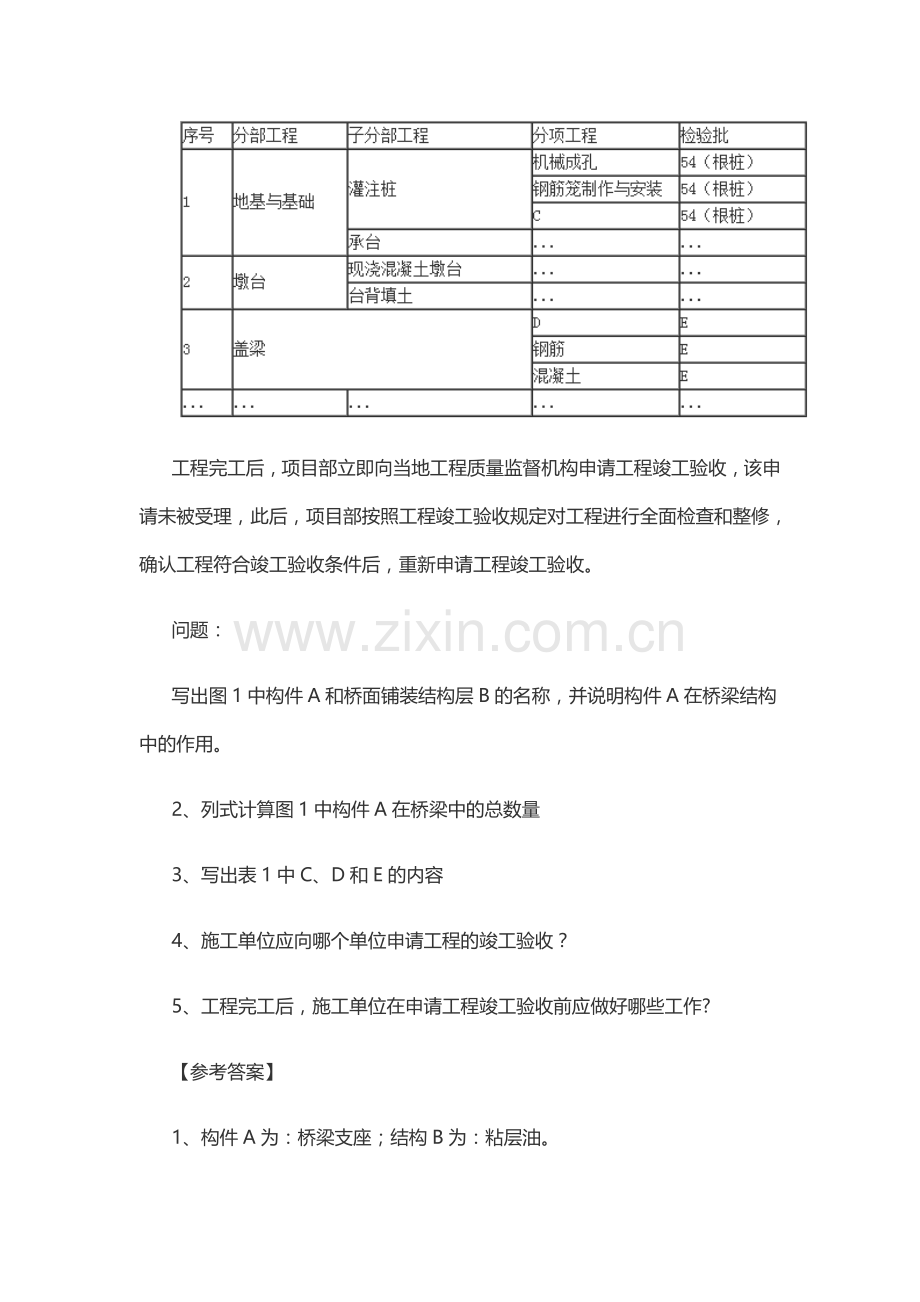

1、案例分析题一背景资料某公司承建一座城市桥梁,该桥上部结构为620m简支预制预应力混凝土空心板梁,每跨设置边梁2片,中梁24片;下部结构为盖梁及1000mm圆柱式墩,重力式U型桥台,基础均采用1200mm钢筋混凝土钻孔灌注桩。桥墩构造如图1所示。图1桥墩构造示意图(单位:mm)开工前,项目部对该桥划分了相应的分部、分项工程和检验批,作为施工质量检查、验收的基础。划分后的分部(子分部)、分项工程及检验批对照表如表1.表1桥梁分部(子分部)、分项工程及检验批对照表(节选)工程完工后,项目部立即向当地工程质量监督机构申请工程竣工验收,该申请未被受理,此后,项目部按照工程竣工验收规定对工程进行全面检查和
2、整修,确认工程符合竣工验收条件后,重新申请工程竣工验收。问题:写出图1中构件A和桥面铺装结构层B的名称,并说明构件A在桥梁结构中的作用。2、列式计算图1中构件A在桥梁中的总数量3、写出表1中C、D和E的内容4、施工单位应向哪个单位申请工程的竣工验收?5、工程完工后,施工单位在申请工程竣工验收前应做好哪些工作?【参考答案】1、构件A为:桥梁支座;结构B为:粘层油。支座作用:在桥跨结构与桥墩或桥台的支承处所设置的传力装置。它不仅要传递很大的荷载,并且还要保证桥跨结构能产生一定的变位。2、共6跨梁,每跨有24+2=26片箱梁,每个箱梁一端有2个支座(共4个支座),那么总共有24*4*6=624个支座
3、。3、C:水下灌注混凝土,D:模板安装,E:7个4、施工单位向建设单位提交工程竣工报告,申请工程竣工验收5、工程完工后,施工单位应自行组织有关人员进行检查评定,总监理工程师应组织专业监理工程师对工程质量进行竣工预验收,对存在的问题,应有施工单位及时整改。整改完毕后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。案例分析题二背景资料某公司中标承污水截流工程,内容有:新建提升泵站一座,位于城市绿地内,地下部分为内径5m的圆形混凝土结构,底板高程-9.0m;新敷设D1200mm和D1400mm柔性接口钢筋混凝土管道546m,管顶覆土深度4.8m5.5m,检查并间距50m80m;A段管道从高
4、速铁路桥跨中穿过,B段管道垂直穿越城市道路,工程纵向剖面如图2所示。场地地下水为层间水,赋存于粉质黏土、重分质黏土层,水量较大。设计采用明挖施工,辅以井点降水和局部注浆加固施工技术措施。图2 污水截流工程纵向剖面示意图(单位:m)施工前,项目部进场调研发现:高铁桥墩柱基础为摩擦桩;城市道路车流量较大;地下水位较高,水量大,土层渗透系数较小。项目部依据施工图设计拟定了施工方案,并组织对施工方案进行专家论证。根据专家论证意见,项目部提出工程变更,并调整了施工方案如下:1、取消井点降水技术措施;2、泵站地下部分采用沉井法施工;3、管道采用密闭式顶管机顶管施工。该项工程变更获得建设单位的批准。项目部按
5、照设计变更情况,向建设单位提出调整工程费用的申请。问题:1、简述工程变更采取1和3措施具有哪些优越性2、给出工程变更后泵站地下部分和新建管道的完工顺序,并分别给出两者的验收试验项目。3、指出沉井下沉和沉井封底的方法。4、列出设计变更后的工程费用调整项目【参考答案】1、1由于地层中的土体都是粉质粘土或重粉质黏土,渗透系数较小,水不易从地下抽出,那么使用井点降水的效果不佳,所以取消井点降水的措施是明智的。3由于地下管道穿过高速铁路及城市道路,对于明挖法施工来说易造成交通拥堵,选择不开槽施工的密闭式顶管避免了类似的事情发生,且成本也低于明挖法。2、先沉井沉至设计标高封底施工底板完工,先施工A段顶管,
6、完工后施工泵站内部结构,待施工至B段标高后,进行B段顶管施工。泵站试验验收项目:满水试验管道试验验收项目:污水管道的严密性试验3、沉井下沉采用不排水下沉,还有泥浆触变套、空气幕等辅助下沉方法。沉井封底采用水下封底。4、由明挖基施工变为了顶管和沉井施工,土方施工减少土方开挖及回填费用,减少注浆加固费用。对于泵站,增加沉井施工费用(水下混凝土封底施工增加的费用)。对于取消井点降水技术措施,减少井点降水费用。案例分析题三背景材料某公司承建一项天然气管线工程,全长1380m,公称外径dn110mm,采用聚乙烯燃气管道(SDR11 PE100),直埋敷设,热熔连接。工程实施过程中发生了如下事件:事件一:
7、开工前,项目部对现场焊工的执业资格进行检查。事件二:管材进场后,监理工程师检查发现聚乙烯直管现场露天堆放,堆放高度打1.8m,项目部既未采取安全措施,也未采用棚护。监理工程师签发通知单要求项目部整改,并按表3所列项目及方法对管材进行检查。表3 聚乙烯管材进场检查项目及检查方法事件三:管道焊接前,项目部组织焊工进行现场试焊,试焊后,项目部相关人员对管道连接接头的质量进行了检查,并根据检查情况完善了焊接作业指导书。问题:1、事件一中,本工程管道焊接的焊工应具备哪些资格条件?2、事件二中,指出直管堆放的最高高度应为多少米,并采取哪些安全措施?管道采用棚护的主要目的是什么?3、A和B代表什么?4、事件
8、三中,热熔焊接对焊接工艺评定检验与试验项目有哪些?5、事件三中,聚乙烯直管焊接接头质量检查有哪些实验项目?【答案】1、焊工的从业资格:1焊工必须按规定考试合格,并持有国家质检总局统一印制的特种设备作业人员证,特殊工种应经过安全培训,考试合格后方可操作并持证上岗;2证书应在有效期内,且焊工的焊接工作不能超出持证项目允许范围;3中断焊接工作超过6个月,再次上岗需重新考试。2、堆放高度应为不超过1.5米。安全措施:1管材、管件应该存放在通风良好、温度不超过40的库房或简易棚内。2管材应水平堆放在平整的支撑物或地面上,堆放高度不宜超过1.5米,当管材捆扎成1m1m的方捆,并且两侧加支撑保护时,堆放高度
9、可适当提高,但不宜超过3m,管件应逐层叠放整齐,应确保不倒塌,并且便于拿取和管理。3管材、管件在户外临时堆放时,应有遮盖物。4管材存放时,应将不同直径和不同壁厚的管材分别堆放。采用棚护的主要目的:防止阳光直射导致管材老化变形。3、A质量合格证 B外观4、施工单位首先编制作业指导书并试焊,对其首次使用的聚乙烯管材、热熔焊接方法、焊焊缝处等,应进行焊接工艺评定,并应根据评定报告确定焊接工艺。评定检验试验项目:外观质量检查、卷边切除检查、卷边背弯试验、拉伸性能试验5、热熔对接连接接头质量检验应符合下列规定:(1)连接完成后,应对接头进行 100%的翻边对称性、接头对正性;检验和不少于 10%翻边切除
10、检验;(2)翻边对称性检验。接头应具有沿管材整个圆周平滑对称的翻边,(3)接头对正性检验。焊缝两侧紧邻翻边的外圆周的任何一处错边量(V)不应超过管材壁厚的 10%;(4) 翻边切除检验。案例题四背景材料某地铁盾构工作井,平面尺寸为18.6m*18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条市政管线。盾构工作井采用明挖法施工,围护结构为钻孔灌注桩加钢支撑,盾构工作井周边设降水管井。设计要求基坑土方开挖分层厚度不大于1.5m,基坑周边2m-3m范围内堆载不大于30MPa,地下水位需在开挖前1个月降至基坑底以下1m。项目部编制的施工组
11、织设计有如下事项:1、施工现场平面布置如图4所示,布置内容有施工围挡范围50m*22m,东侧围挡距居民楼15m,西侧围挡与现状道路步道路缘平齐;搅拌设施及堆土场设置于基坑外缘1m处;布置了临时用电、临时用水等设施;场地进行硬化等。2、考虑盾构工作井基坑施工进入雨季,基坑围护结构上部设置挡水墙,防止雨水浸入基坑。3、基坑开挖监测项目有地表沉降、道路(管线)沉降、支撑轴力等。4、应急预案分析了基坑土方开挖过程中可能引起基坑坍塌的因素包括钢支撑敷设不及时、未及时喷射混凝土支护等。1、基坑施工前有哪些危险性较大的分部分项工程的安全专项施工方案需要专家论证?答案:深基坑开挖及支护工程、降水工程、钻孔灌注
12、桩水下作业、起重吊装、大型机械(龙门吊、盾构机)2、施工现场平面布置图还应补充哪些临时设施?请指出布置不合理之处。答案:(1)泥浆池、沉淀池等生产设施、办公区、生活区、机械停放区。(2)不合理之处:搅拌设施及堆土场设置于基坑外缘1m处砂石料场等散状材料严禁堆放在围挡内侧,而且应该分开堆放3、施工组织设计(3)中基坑监测还应包括项目?答案:支护结构水平位移、居民楼沉降及倾斜、围护桩垂直位移、地下水位4、基坑坍塌应急预案还应考虑哪些危险因素?答案:(1)基坑降水可能导致基坑坍塌;(2)基坑监测不到位导致基坑变形、周围建筑物变形过大而导致坍塌、地下管道变形过大而导致破裂;(3)基坑周边堆载过大、动载过大、降雨等而导致坍塌。
