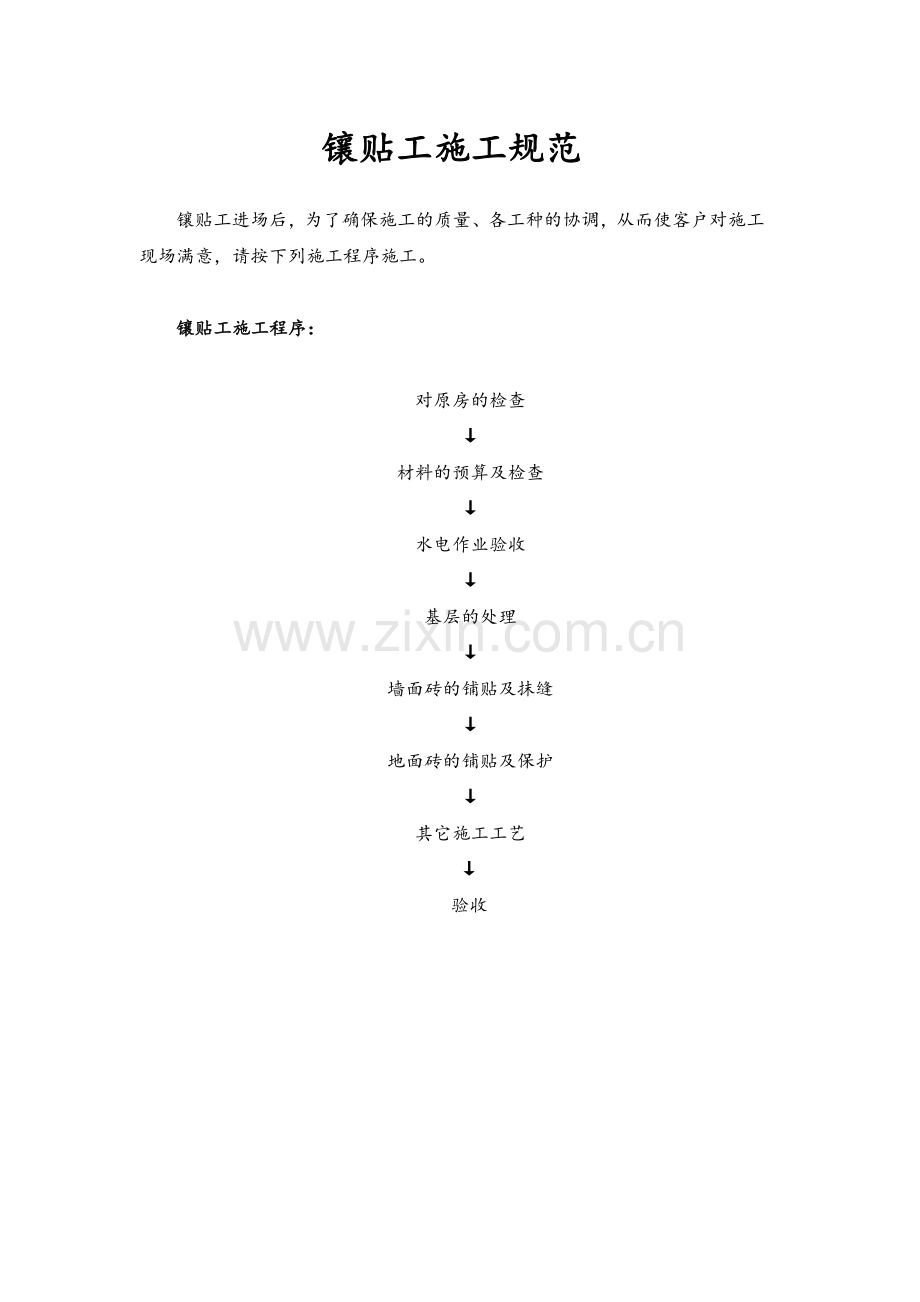

1、镶贴工施工规范镶贴工进场后,为了确保施工的质量、各工种的协调,从而使客户对施工现场满意,请按下列施工程序施工。镶贴工施工程序:对原房的检查材料的预算及检查水电作业验收基层的处理墙面砖的铺贴及抹缝地面砖的铺贴及保护其它施工工艺验收镶贴工施工规范一、施工前的准备镶贴工程是房屋建筑装饰过程中一个重要的分项工程,镶贴工施工的优劣直接影响着人们的生活,如外墙抹灰、面砖脱落、内墙抹灰、面砖的空鼓、开裂等,是近几年住户投诉的热点之一。因此,镶贴工在施工过程中一定要按“施工工艺”和“施工规范”进行施工,以确保装修质量。1.1对原房地面、墙面的检查 首先,应对原房镶贴工程的地面水平度、墙面垂直度、阴阳角方正度、

2、墙面有无空鼓、水泥砂抹灰等项目逐一进行检测。检测方法如下:地面水平度:将房屋四周打好平水线,用尺量其高低差,或用平水尺检测。墙面垂直度:用垂直杆和检测尺检测。阴阳角方正度:用角尺和三角板检测。墙面空鼓:用金属物轻轻敲击墙面进行检测。抹灰检查:用钢钎凿墙面,检查墙面抹灰的硬度。如发现有影响施工质量的地方,应立即向项目经理反映并协商解决,否则,镶贴工班长承担一切后果。1.2施工工具镶贴工在施工前应准备好以下工具:挂线、钢钉、铝合金靠尺(2m)、平水尺(1m)、线坠、角尺、橡皮锤、切割机、平头抹子、铁铲、灰桶、刷子、塑料盆、铁锤、钢钎、泥刀、铁抹子,瓷砖划刀等。1.3材料的预算镶贴工在施工前两天应根

3、据设计图纸的要求将所需材料进行初步预算,如:砂子、红砖、水泥的数量、墙面、地面砖的面积等。墙面面积(长+宽)2所铺贴砖高度(门窗折半)地面面积长宽+长宽(10%瓷砖的损耗)并计算出厨房、主卫、次卫、洗手间、阳台的墙面及地面的面积;客厅、餐厅的地面面积是多少?有几个地漏等,将所用材料的明细单交项目经理,公司将在两天内安排人员把材料送到工地。1.4施工材料检查施工过程中的材料分为主材和辅材,主材有墙面砖、地面砖等,辅料有水泥、砂、红砖等。主材的检查:看材料的品种、规格、颜色是否符合设计要求;检查墙面砖、地面砖是否有破损现象;随手拿两块瓷砖,面对面放在一起,检测两块瓷砖表面的平整度是否相差太大;用尺

4、量其宽窄、对角线、长度差是否影响施工质量及瓷砖的渗水程度等。墙面砖的规格有150mm150mm、200mm200mm、215mm315mm、200mm300mm、330mm250mm、300mm450mm、330mm600mm等;地面砖的规格有150mm150mm、200mm200mm、300mm300mm、330mm330mm、400mm400mm、500mm500mm、600mm600mm、800mm800mm、900mm900mm、1000mm1000mm、1200mm1200mm等;仿古砖的规格有45mm195mm、200mm200mm、400mm600mm、500mm500mm、60

5、0mm600mm等。辅料的检查:水泥通常采用32.5等级黑色水泥,查看水泥袋上的使用期限是否过期(三个月以内)。砂:检测其含泥量是否超标,红砖的硬度怎样等,如发现材料有质量问题,必须马上告诉业主使用该质量材料的后果,请业主选择退货;如业主坚持使用,业主必须签字认可,否则造成的损失由班组长承担,项目经理未及时发现或制止,负连带责任。在施工过程中,超出预算的材料必须由业主签字认可,否则由镶贴工承担。1.5水电路的检查和验收镶贴工在铺贴墙面砖之前,必须对水电路进行检查和验收,检查水路是否试压合格;电工的开关、插座底盒是否都已安装好;水电补槽后是否有空鼓现象,看水接头凸出墙面是否一致或在同一水平线上,

6、水接头和底盒是否在腰线和花片上,如有以上现象必须通知项目经理要求电工进行整改。1.6试水的检查厨房、卫生间是家居中用水最多的两个区域,因此在装修前要做试水试验。方法是:把厨房、主卫、次卫的地漏大便器堵住,将水放至平客厅、卧室的地面,经24小时试水后检查有无漏水情况,如有漏水,应通知项目经理和业主须做防水处理后才可贴地砖,做防水处理时,基层应清理干净,如不平整需全部找平。防水层应从地面延伸到墙面,高出地面300mm,如业主有要求,浴室墙面防水层不得低于1800mm,待防水材料干燥后再做蓄水试验,确定无渗漏后才可做下一道工序。二、铺贴瓷砖的施工程序2.1基层的处理2.1.1地面的处理铺贴地面瓷砖通

7、常是在混凝土楼面或地面上施工,如基层表面较光滑应进行凿毛处理,凿毛深度通常为510mm,凿毛的间距为30mm左右,对地面进行清理,须用水洗干净,但地面不能积水。再用801胶掺水泥刷一次地面,然后贴砖。2.1.2砼墙面处理对模板制作的混凝土墙面,应用碱水或其它洗涤剂把墙面上的模板隔离剂清洗干净,待墙面干后用801胶(30%)+水泥(70%)拌合水泥浆,并在墙面上抹灰拉毛,凝结后抹1:3水泥砂浆底层。2.1.3砖墙处理先剔除砖墙面上多余灰浆并清扫灰尘,然后用清水打湿墙面后,再抹1:3水泥砂浆底层。2.1.4旧建筑厨房、浴、厕墙面的处理应彻底铲除或清洗油渍等污垢,将瓷片、砂灰全部凿至墙面基层,然后用

8、清水冲洗,再重新抹1:3水泥砂浆。2.1.5 腻子墙面处理用水打湿墙面铲除老腻子,如墙面是砂灰层应凿至墙面基层,然后用水冲洗,抹1:3水泥砂浆。如果是水泥灰墙面应用801胶(30)+水泥(70)拌合水泥浆,在墙面上抹灰拉毛。厨房烟道管基层处理:防止烟道管贴砖后开裂,保证方正度,垂直度达标,须将未粉砂浆烟道管进行粉刷处理(用1:3.5的水泥砂浆粉刷),厨房烟道口只能上下移位,不能反向移位,烟道管插入烟道内3cm,并用密封胶带或玻璃胶密封,烟道 管阴阳角必须挂钢丝网后再粉刷。2.2墙面砖的铺贴墙面砖的预排有两种:直线预排(即直缝)和错线预排(即错缝) 直线 错线2.2.1直线铺贴墙面砖的程序选砖浸

9、泡瓷砖浸泡釉灰打平水线预排拉线铺贴检测抹缝2.2.2墙面瓷砖的施工方法选砖:磁砖买回到工地后,必须有书面形式标明镶贴位置及镶贴方式,是否留缝、错缝、贴花片位置须和业主商量,并考虑五金件的安装。铺贴前应根据业主的要求确定墙面砖铺贴的位置和花砖、腰线的位置,所贴瓷砖是横着贴还是竖着贴,随手拿两块瓷砖面对面放在一起,看平整度是否相差太大,将一箱或多箱竖着或横着放在一起,检测瓷砖平整度是否1mm,是否有缺棱、破损等现象,如发现不合格的瓷砖应马上与客户联系、沟通,协商解决的办法。浸泡瓷砖:将瓷砖浸入水中直到不冒气泡为止,取出凉干,要求手摸有湿润感,不见水渍为准。浸泡釉灰:用灰桶浸泡釉灰,釉灰的浓度应根据

10、墙面吸水情况和气温来定。打平水线:在所贴瓷砖的房屋四周弹好平水线,根据平水线进行预排并考虑铺贴顺序:首先从门的对面墙开始铺贴,然后分别铺贴两边的墙面,最后铺贴进门处。预排:先横向预排,用卷尺量出墙面横向的距离,预算所需瓷砖的数量,如果非整砖20mm,应将第一块整砖切掉30mm,将非整砖铺在不显眼处或门后处。竖排列:竖排列分为有腰线排列和无腰线排列。有腰线排列:腰线铺贴时一般平窗台、平腰线往上排,上至距PVC下水弯头30mm50mm,算出所贴瓷砖的数量,算出平腰线往下排瓷砖数量,如果最下面一片砖100mm,而最上面一片砖也是非整砖,则应将腰线移至窗台上面。无腰线排列:从距PVC下水弯头处30mm

11、50mm往下排,算出所贴瓷砖数量,如果最下面一片砖100mm,而窗户、门洞上面也100mm,则应往上移,使窗户、门洞边100mm即可(可根据具体情况而定,供作参考)。切记腰线和花砖定位必须与业主商定。拉线:在进门显眼处铺贴整砖,在整砖的上方和下方拉一根垂直线(用钢钉固定)。在非整砖一端的上方和下方拉一根垂直控制线,用钢钉固定,最下面预留一块砖或非整砖,从第二块砖铺起,在第二块砖的上方拉一根平水线,在第二块砖的下方用木托板托住,其作用是以防瓷砖铺贴时灰浆未干造成下垂,但木托板一定要加工平整。铺贴:一般是左手端砖,右手拿平头烫子在瓷砖的背面均匀的将灰抹平,厚度不大于10mm,四周刮成斜坡,按线铺上

12、去用手拍平线,然后再取下来在灰浆未满的地方加灰,再贴上去用橡皮锤轻轻敲平至平水线,铺贴完一行后,在铺好的上面灰浆未满的地方加灰,以防空鼓。相邻的砖与砖之间留1mm的缝隙,缝隙一定要均匀。检测:整幅墙面铺完后用检测尺检测,其垂直度是否2mm,平整度是否在1m以内,缝隙横平竖直,瓷砖四角手摸平整,如不平整应马上整改,检测合格后应将瓷砖缝隙清理干净。抹缝:将白水泥425和专用填缝剂用清水或胶调成糊状,可用刷子填缝,也可以用油灰刀刮缝。标准:缝隙大小均匀、饱满。2.2.3错缝铺贴墙面砖的程序:选砖浸泡釉灰打平水线自制皮数杆拉线检测抹缝2.2.4墙面砖的施工方法选砖:将一箱瓷砖横着或竖着放在一起,观察其

13、平整度是否2mm,是否有缺棱掉角,凹凸扭曲,开裂,脱釉等现象,如发现有不合格的瓷砖应马上与客户联系、沟通,协商解决的办法。并有业主的签字认可。浸泡釉灰:请参照2.2.2打平水线:请参照2.2.2自制皮数杆:首先与业主商定错缝铺贴留缝的大小,根据瓷片的宽度和缝隙来自制皮数杆,从上往下,从左至右排列(应注意拼花)拉线:首先在显眼处半块砖的位置弹一根垂直墨线,然后再在整砖的上方或下方拉一根垂直线(用钢钉固定),在墙另一端的上方和下方拉一根垂直控制线,(用钢钉固定)下面预留一块砖,从第二块砖铺起,在第二块的上方拉一根平水线,铺贴方法与“对缝铺贴法”相同。检测:铺完一行,用2米的铝合金靠尺进行检测,观察

14、平整度是否1mm,垂直度是否2mm,每条缝隙的宽窄是否一致,是否垂直。抹缝:错缝砖大部分是仿古砖,仿古砖勾缝时须用专用填缝剂,如:仿古砖难以清洗。在仿古砖的边缘必须用纸胶带进行保护,以免污染瓷砖表面。不能进行满刮进行勾缝。2.2.5阳角的铺贴: 45拼角:首先在阳角上拉一根垂直线,然后将瓷砖放在己准备好的木托板上,(自制木托板)。锯成45斜坡,做到锯薄而不崩棱,铺贴方法与“对缝铺贴法”一样护角线:护角线用钢钉固定在墙上,并与墙面垂直,沿护角线的边缘往上贴,铺贴时一定要保持一个阳角和一个阴角是90,不合格应马上整改。2.2.6马赛克的铺贴程序:抹灰预排挂线铺贴扯纸、补缝抹灰:铺贴前将基层用水泥细

15、砂灰浆抹灰一遍,抹灰时平整度控制在1mm以内,垂直度在2mm以内。预排:根据马赛克的尺寸进行横竖预排。挂线:在整砖位置拉一根垂直线,在非整砖一端拉一根垂直控制线,再拉一根平水线(用钢钉固定)。铺贴:在马赛克背面抹2-3mm 425#的纯白水泥浆,随抹随铺马赛克,应接线对位仔细铺贴,用木板拍实,使马赛克与底灰贴紧、粘牢,但不能用金属物质拍打,以防损坏。扯纸、补缝:铺完后约1小时,即用水湿透面纸,两手扯纸边,轻轻揭去纸面,铺好的马赛克表面平整,接缝均匀,在缝隙灰浆未满的地方补灰。2.2.7木结构墙面铺贴瓷砖程序:刷清漆挂钢丝网抹灰铺贴刷清漆:木结构墙面铺贴瓷砖前,用内部清漆涂刷两遍。挂钢丝网:用小

16、圆钉或马钉子将钢丝网固定在木结构上,钉与钉的间距为150150mm。抹灰:用1:3的水泥砂抹灰一次,过2天铺贴瓷砖。铺贴:铺贴瓷砖方法与“对缝铺贴法”相同,也可以用玻璃胶、云石胶等铺贴,方法是:在砖的背面用胶开五个点(砖的四角和中心),然后贴在木结构上面。2.3大墙面砖的镶贴规格:600600以上的砖首先在墙面冲筋,冲筋宽度100mm,待水泥冲筋凝固后,可镶贴,必须做到每条筋垂直,整副墙面平整,用云石胶或AB胶将磁戊粘贴在筋上,灌浆时可用木方对面顶住,灌浆时先湿透墙面,如不湿透,灌浆时水泥干燥太快,流不到位造成空鼓;然后浇灌1:2.5的水泥沙浆。三、地面砖的铺贴:3.1铺贴大地面砖的施工程序:

17、打平水线拉线基层处理砂灰铺底铺贴检测保养打平水线:在房屋四周打好平水线,确定所铺地砖高度(砖和砂灰的厚度为50mm),弹好平水墨线。拉线:首先镶贴工与客户共同商定主轴线位置,按瓷砖的尺寸分格、定位。非整砖和收口处应铺贴在不显眼地方。在平水墨线两端分别拉两根平水控制线和一根垂直交叉的定位线(整砖位置)对间距远的须在中间做一至二个标高点,以防中间线往下垂。基层的处理:对光滑的地面须凿毛后清扫干净,湿润地面(不能积水),用釉浆扫一遍。砂灰铺底:用1:3.5的干拌水泥砂铺底,砂灰的湿度为“手能抓成团,丢在地上能撒开即可”。铺贴:将砂灰开平,按瓷砖背面的箭头依次铺贴,用橡皮锤敲平至平水线(砂灰不能打得太

18、紧)将地砖取出用釉水泥浆抹在砖的墙面(釉浆厚度3-4mm)再铺贴,并用橡皮锤敲平至平水线,以防空鼓,并即刻擦去地砖表面水泥浆。检测:铺完一行后用5米的水平线检测平整度1mm,缝隙宽度一致,手摸四角平整,没有缺棱掉角和开裂等缺陷。保养:整幅地面铺贴完毕,如施工季节是夏季和秋季气温较高,须在地面砖上洒一点水(不能积水),做湿润保养,二天后进行抹缝施工,用彩条布铺在地面砖上进行保护,以防污染。3.2踢脚线的铺贴:铺贴完大地面砖2天后,再铺贴踢脚线,先将基层处理干净,基层处理的施工方法参照2.1,铺贴时须与大地面砖对缝,若地面砖和踢脚线尺寸不相等时,应和客户沟通贴错缝。3.3厨房、阳台地面砖的铺贴:首

19、先确定所铺地砖的高度,厨房、阳台、洗手间泛水坡度5mm/m,地漏位置最低,地漏比瓷砖低2mm,铺贴方法与“大地面砖铺贴方法”相同,地砖铺完后2天开始铺贴墙面预留的一行砖,要求和相邻一行瓷砖平整度一致,无空鼓。3.4主卫、次卫地面砖的铺贴:铺贴主卫、次卫地面砖时,先将次卫、主卫回填层挖空,在主排水管下部钻个孔,如果原为油性防水,再用1:3.5的水泥砂浆找平后再做防水,待防水无渗水后,回填炉渣,再用1:3.5找平后再贴砖。一般做了防水处理,先将基层清理干净即可,铺贴方法与“厨房、阳台”相同,泛水坡度为10mm/m,地漏比瓷砖低2mm。铺贴次卫地面时大便器须用三夹板做模,按模板切割地面砖,切割的部位

20、应保持与原边一致,大便器比瓷砖低3-4mm(最低处)。四、其它施工工艺:4.1包下水管:厨房、卫生间、阳台包下水管道,可用砖砌或装模倒制(越小越好),在抹灰时,必须保持一个阴角和一个阳角为904.2新墙与老墙的搭接:先铲除888,每五片砖留设一个马牙槎并设置拉接钢筋两根 6.5,钢筋间距为500mm。并加钢丝网再粉墙。4.3新墙与砼的搭接:先用电锤在砼上钻孔,再用膨胀钩固定在砼内,然后用钢筋绑扎在钩上与墙体连接。4.4新墙上部砌筑须用“蜈蚣脚”砌筑法:新墙抹灰后垂直度和平整度控制在2MM以内。4.5厨房、卫生间四周防水做法是在墙、地面连接处用水泥沙浆抹成斜坡,用德高材料再做防水。 4.6用于厨

21、房、卫生间的隔墙:应用现浇板,板与墙体连接部位用云石胶补缝,瓷片缝与连接部位尽量重叠。4.7若原门洞尺寸比设计尺寸高时,则先装模再倒制混凝土4.8如果水表走墙内,该内空墙面须贴砖并拼角,每个阴角和阳角必须是90。4.9厨房、卫生间门口须用瓷砖,大理石做隔水带。4.10窗台铺贴大理石台面,基层须处理干净,把釉浆开平,将大理石台面铺上,用橡皮锤轻轻敲平。4.11室内做复合地板必须保持室内地面水平,如不平需凿平,保持平整度不超过2MM,若地面走线管,水管须要找平一次。4.12次卫更换蹲便器整个卫生间必须做防水处理。4.13洗衣机地台和拖把池的大小应与客户商定后再施工,拖把池必须做防水处理,以防漏水,

22、铺砖时阳角必须拼角。4.14门槛石的基层处理,针对室内贴木地板,复合地板的,在做防水之前须用1:3的水泥倒制出约3cm高的门槛隔水带,并与地面同时做防水(依木地板的高度定)。门槛大理石必须用镶贴(不可干贴),窗台踏步大理石镶贴时应先要求业主时厂家在反而刷层防护剂,镶贴时用云石或白水泥粘结。施工程序关键点一览表项目验收内容及标准违规处罚墙面空鼓必须先用切割机将空鼓的地方切断,再撬掉抹上1:3的水泥砂浆返工腻子墙面处理铲除腻子须用801胶(30%)水泥(70%)拌合水泥浆在墙面上抹灰拉毛返工砼墙面处理应用碱水或其它洗涤剂清洗墙面上的模板隔离剂,墙面待干后用801胶(30%)水泥(70%)拌合水泥浆

23、并在墙面上抹灰拉毛返工浸泡瓷砖将瓷砖浸入水中直到不冒气泡为止,以保证铺贴后不会因吸走灰浆中的水分而粘贴不牢返工墙面砖的铺贴左手端砖,右手拿平头烫子在瓷砖的背面均匀将灰开平,四周刮成斜坡,按线铺上去用手拍平线,然后再取下来在灰浆未满的地方加灰,再贴上去用橡皮锤轻轻敲平至平水线返工45拼角将瓷砖锯成45斜坡,做到锯薄而不崩棱返工玻璃马赛克玻璃马赛克铺贴时,不能用金属物拍打,以防玻璃马赛克表面损坏返工铺贴大地砖将砂灰开平,按瓷砖背面的箭头依次铺贴,用橡皮锤敲打,打平至平水线,将地砖取出用釉浆抹在砖的背面(釉浆厚度34 mm)再铺贴返工包下水管用砖砌或装模倒制,在抹灰时必须保持一个阴角和一个阳角为90

24、返工拖把池拖把池大小和业主商定再施工,拖把池必须做防水处理,以防漏水,铺贴瓷砖时阳角必须拼角返工阳台、厨房、主卫、次卫厨房、阳台、地面的泛水坡度5mm/m,主卫、次卫、地面的泛水坡度10 mm/m,地漏比瓷砖低于2mm罚班组长20元/人开关、插座水接头开关、插座在一块砖之内,不能在腰线和花线上开眼;水接头凸出墙面一致,在同一水平线上,不能在腰线和花片上罚班组长20元/人材料检查检查材料不合格应向项目经理和业主反映,协商解决的办法罚班组长20元/人墙面砖压向从进门的对面墙铺起,然后再铺贴两侧,最后铺贴进门处罚班组长50元/人次卫地面铺贴次卫地面时,在便器必须先托摸后,再铺贴罚班组长10元/人木结

25、构上铺贴瓷砖先刷两遍内部清漆,外加一层硅钙板,用挂钢丝网,钉与钉的间距为150150mm,用1:3的水泥砂灰抹灰一次,过二天铺贴瓷砖罚班组长50元/人各工种的协调1、利用原供电系统供电的工地,电工必须保证临时施工用电每个房间一个开关,一个插座(客厅二个),一盏灯(客厅、厨卫灯泡功率为150W);原房配电线路只到配电箱的工地(湖北、广东等),水电工应在每个工地设立临时配电箱。安装、维修和拆除临时用电系统须由电工完成,对工地违规取电、用电,电工有权监督和制止。2、水电工在施工中如需用木工、镶贴工、涂裱工的工具、材料时,应征求各工种的同意。同样,木工、镶贴工、涂裱工未征求水电工同意下不得动用水电工工

26、具、材料。3、木工在开工前,应将所有的水平线测好(以开关上边高度为基准),以方便日后相互间的施工。4、所有与木工有关的水电改造,水电工在木工施工前必须与木工交底。5、木工在封板前,必须询问水电工水电改造布线、布管是否完成,否则通知水电工尽快完成。在水电改造未完成之前,不得封板,电工借故拖延,由水电工负责赔偿木工的误工工资。6、嵌入式灯具、器具的安装,须要木工钉制加固结构的,电工须向木工提供准确的尺寸、方位。木工封板时,如发现封板去有底盒,须将底盒孔开好,孔的尺寸以底盒内边为准,不能过大或过小。7、在施工过程中,木工不慎破坏暗敷的线管、水管,由木工负责凿开其部位 ,并通知水电工维修并处理。8、在

27、设置规定的工期内,水电工应将与镶贴工有关的水电改造完成,否则,镶贴工可向公司投诉。9、对于装在腰线、花砖以及同时装在两块瓷砖上的出水口、底盒,镶贴工应通知水电工移位。10、装在贴砖处的底盒,安装时不得高出墙面,以免影响贴砖。同时,镶贴工在开底盒孔时,不得切大,须以底盒内空为准。砖与底盒间不得有空隙,应填充抹光,并将溅入底盒的釉浆及时清理干净。此外出水口、排水口开孔,镶贴工应开成美观的圆形,不得开成方形。11、水电工在安装洁具、五金挂件打孔时须小心慎重,不得打坏瓷砖。如打孔处瓷砖是空鼓,则由镶贴工自己负责。否则,因水电工操作不当或其它原因破坏瓷砖,由水电工通知镶贴工返工,一切费用由水电工承担。1

28、2、次卫生间、蹲便器的安装高度和相关事项,水电工必须和镶贴工协商完成。13、水电工补槽时,须充分湿水并用1:3的水泥砂浆补槽,高出墙面或空鼓的地方,涂裱工通知水电工返工并整改。另外,对原房内高出墙面的底盒,水电工必须更换。14、在涂裱工刷完一遍墙漆后,水电工安装灯具、开关插座、面板、安装、调试后必须对吊顶、吸顶灯加以保护。开关、插座、射灯、筒灯等由涂裱工应加以保护,以免造成污染。在施工中,因电工施工错误导致涂裱工返工,造成一切损失由电工承担。15、涂裱工在批刮腻子、打磨时,落在底盒内的腻子、灰尘,涂裱工必须及时清理干净。 16、针对复式楼、别墅露台与墙体的结合部位,须与客户沟通做防水处理。 17、延时阀未保护扣电工20元次,蹲便器贴砖前由水工保护,贴砖后由泥工保护,违者罚20元次。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 行业标准/行业规范

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
