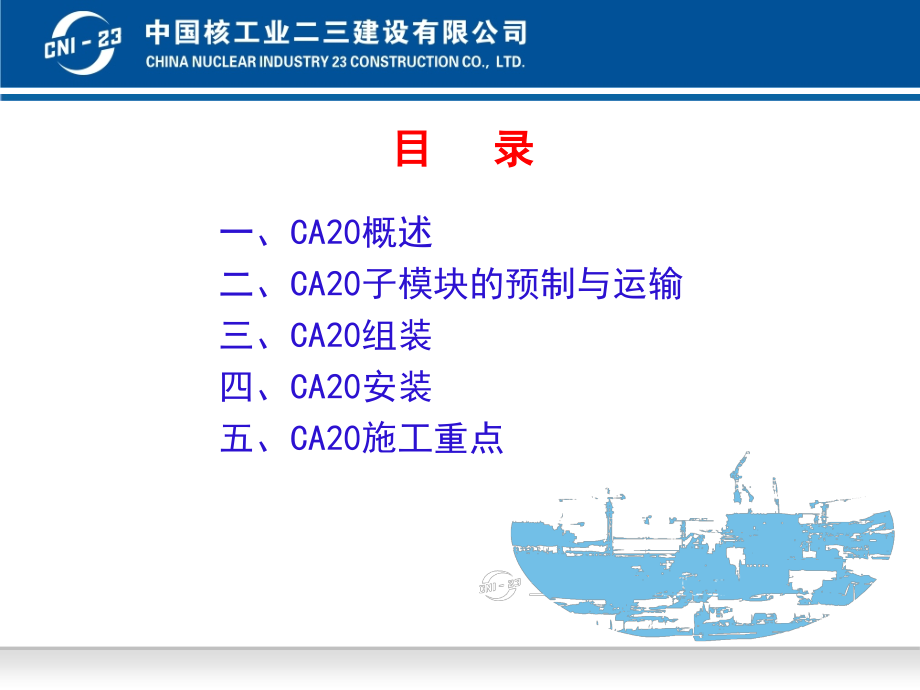

,CA20,模块施工逻辑分析,工程部,2010,年,6,月,4,日,CA20,概述,目 录,一、,CA20,概述,二、,CA20,子模块的预制与运输,三、,CA20,组装,四、,CA20,安装,五、,CA20,施工重点,CA20,概述,一、,CA20,概述,CA20,模块外型呈“立方体”型结构,约,20.5m,长,,14.2m,宽,,20.7m,高,由,18,个房间构成,其中包括,32,个墙体子模块和,40,个楼板子模块,结构总重估计达,749,吨(不包括与模块相关的砼、各种焊接垫板、支撑、角钢梁、楼板上钢筋及预埋件、设备模块和吊具重量)。,在该结构模块中分布着大小设备、管道组件和设备模块构件,22,台件,重约,40,吨,其中,14,台件需随着,CA20,楼板模块的组装而移入并临时固定。,CA20,模块具备乏燃料的贮存、传输、热交换及废物收藏等功能,其安装位于辅助厂房,5 6,区,就位标高,666,。,CA20,模块,外型三维视图,CA20,模块安装位置,CA20,的整体施工逻辑顺序:,CA20,子模块预制,CA20,组装,CA20,安装,根据三级进度计划安排,,CA20,模块组装、安装进度计划安排如下:,CA20,模块组装:,ATP10,ATP16,CA20,模块安装:,ATP17,ATP+17,安装就位,ATP+15,开始第一罐混凝土浇灌,CA20,内部混凝土浇灌,建造施工完成,ATP+5,开始预制,ATP+10,开始组装,CA20,模块施工过程中工程部的职责:,负责,CA20,施工专项执行计划的编制;,负责,CA20,模块制作到安装的组织和协调管理;,负责组织完成,CA20,模块的吊装运输工作;,负责组织,CA20,模块的移交工作;,组织协调其他部门按,CA20,模块相关工作计划要求,完成涉及到的相关工作。,二、,CA20,子模块的预制与运输,CA20,模块总计,72,个子模块:,墙板类:,CA20_01,CA20_30,(无,CA20_09,),,CA20_71,CA20_73,,共计,32,块;,楼板类:,CA20_34,CA20_63,,共计,30,块;,平台类:,CA20_31,CA20_33,,,CA20_74,CA20_77,,共计,7,块;,部件类:,CA20_64,CA20_66,,共计,3,块。,上述,CA20,子模块全部在预制厂根据设计图纸进行预制,预制完成后运至核电现场子模块堆场,经,SPMO,验收合格后移交我方;,CA20,子模块的预制及运输由预制厂负责;,工程部负责组织子模块的运输及移交;,具体流程见专项程序。,注意问题:,子模块能否按时到货是制约,CA20,组装的重要因素之一。工程部须根据计划实时跟踪进度,在预制期间做好技术部的技术支持、技术交底与子模块预制加工的协调工作,运输期间组织好子模块的运输及移交工作。,三、,CA20,组装,1,、,CA20,模块组合件划分及组装场地布置,子模块:由钢板、型材及螺柱组合而成的结构体。,模块组合件:,即将相连的若干子模块组合在一起形成一个大的结构体成为模块组合件。,CA20,的模块组合件可分为墙体组合件和各楼板组合件。右图即为,CA20,的墙体组合件。,CA20,模块墙体组合件划分示意图,组装场地:,为完成,CA20,模块现场组装工作,在模块拼装场地,C,区布置有,5,个组对平台,其中,1#,、,2#,、,3#,组对平台用于楼板组合件的组对;,4#,、,5#,组对平台用于,4,大墙体组合件组对工作;在,CA,模块组装场地,B,区布置,CA20,模块整体组装钢平台,用于,CA20,模块整体组装。,组装场地,平面布置,表示平板车运输路线,Assembly Platform 15,2,、前提条件,人员准备,物项准备,施工场地准备,技术文件准备及技术交底,施工机具的准备,3,、现场组装,CA20,模块现场组装工作思路:,在现场先将若干子模块组对成几个大的组合件(即模块组合件组对),再将这些组合件逐个吊装到整体组装平台上实施整体组装,在此同时,完成各层楼板及设备、设备模块的安装工作。,四大墙体模块,组合件组对,楼板模块,组合件组对,CA20,模块,整体组装,CA20,模块现场组装工艺流程:,墙体模块组合件组对,模块组对开始前,需要将组对的子模块从,CA,子模块堆场转运至现场组装场地的指定区域。子模块使用特定吊机和运输车辆进行装车及运输,楼板子模块的装车酌情使用叉车;卸车主要使用现场设置的龙门吊。,利用组装现场龙门吊和汽车吊,将子模块吊装至组对平台进行组对。,CA20,的,4,大墙体模块组合件的子模块及附带楼板角钢梁组合表如下:,组合号,子模块号,1#,组合件,CA20_01,、,CA20_02,、,CA20_03,、,CA20_04,、,CA20_05,、,CA20_06,、,CA20_07,、,CA20_08,外加楼板角钢梁,2#,组合件,第一部分:,CA20_10,、,CA20_11,、,CA20_12,、,CA20_13,、,CA20_14,、,CA20_15,、,CA20_17,外加楼板角钢梁,第二部分:,CA20_16,(作为一个单体参与整体组装),3#,组合件,CA20_18,、,CA20_19,、,CA20_20,、,CA20_21,、,CA20_22,、,CA20_23,、,CA20_24,、,CA20_25,外加楼板角钢梁,4#,组合件,第一部分:,CA20_26,、,CA20_27,、,CA20_28,、,CA20_29,、,CA20_30,外加楼板角钢梁,第二部分:,CA20_71,、,CA20_72,、,CA20_73,以,1#,模块组合件为例,其详细组对工艺流程如下图:,2#,、,3#,、,4#,墙体模块组合件组对工艺与,1#,基本一致。,子模块采用特定平板车实施运输,子模块装车、运输及卸车相关详细信息参见,CA20,模块组装阶段吊装方案,。,组对时子模块在组对钢平台上放置先后顺序:由中间向两边扩展。,CA20,结构模块在组装过程中,为配合翻转竖立工艺,局部地方需要进行加固,以保证其模块组合件整体刚度和强度。辅助支撑均采用碳钢材料制作,需与不锈钢接触的地方,采用不锈钢钢板进行隔离处理。,CA20,楼板模块组合件组对工艺与,CA20,模块组合件水平组对工艺一致。,CA20,模块楼板的组对原则:将每个房间中同一标高处的楼板模块组合成一个大的楼板组合件。,楼板模块组合件组对,楼板组合件,标高、房间号,楼板上相关设备、设备模块,CA20-64,EL746 R12162,VAS-MS-06A/B,临时固定在上面,CA20-65,EL746 R12163,CA20-34,、,CA20-35,EL806 R12262,Room Cooler,在此楼板下,,,CA20,就位前安装就位;楼板完成后移入,1225-R2-3031,CA20-36,、,CA20-37,EL806 R12263,CA20-38,、,CA20-39,、,CA20-40,、,CA20-41,、,CA20-42,EL906 R12263,Pipe Area,CA20-52,、,CA20-53,EL986 R12362,此楼板上的,RHR HXS/RHR heat exchangers,可通过,CA20,顶部移动顶盖口吊装到位,CA20-54,、,CA20-55,EL1052 R12363,完成后安装,WLS-MT-07A,支撑,CA20-77,EL1174 R12363,钢平台,顶标高。完成后可移入,KB37,,临时固定,WLS-MT-07A,CA20-59,、,CA20-60,、,CA20-63,EL1333 R12362,顶,HAFCH COVBRS,镶入,CA20-61,、,CA20-62,EL1333 R12363,顶,进入前固定,KB37,安装在,CA20,模块,1#,组合件中的楼板组合件组对表,楼板组合件,标高、房间号,楼板上相关设备、设备模块,CA20-32,、,CA20-33,EL806 R12264,完成后移入,KB20,;,WLS-MT-11,在此楼板下,,CA20,就位前安装就位,CA20-74,EL806 R12265,完成后移入,KB23,;,WLS-MT-07C,在,CA20,就位前安装就位,CA20-43,、,CA20-44,EL873 R12463,进入前临时固定,KB20,、,CASK,CA20-45,、,CA20-46,EL906 R12365,完成后固定,WLS-MT-07B,的支撑,CA20-75,EL1072 R12365,完成后移入,KB38,,临时固定,WLS-MT-07B,、设备,1236-R3-65,CA20-76,EL1176 R12463,钢架,顶标高,CA20-56,、,CA20-57,EL1156 R12462,进入前临时固定,KB38,CA20-58,EL1333 R12462,顶,钢平台,顶标高,安装在,CA20,模块,2#,组合件中的楼板组合件组对表,楼板组合件,标高、房间号,楼板上相关设备、设备模块,CA20-47,、,CA20-48,、,CA20-49,、,CA20-50,EL896 R12563,WLS-MT-06BA,在此楼板下,,CA20,就位前安装,安装在,CA20,模块,3#,组合件中的楼板组合件组对表,楼板组合件,标高、房间号,楼板上相关设备、设备模块,CA20-66,EL81 R12268,完成后可移入,KB-222728,、,MP-06B07A07B,临时固定,CA20-31,CA20-51,EL896 R12268,顶,进入前临时固定,KB222728,、,Effluent Holdup pumps,安装在,CA20,模块,4#,组合件中的楼板组合件组对表,楼板模块组合件详细组对工艺流程,楼板模块组合件,整体验收,CA20,模块由组件及,4,大墙体组合件、楼板组合件、设备、管道设备模块在整体组装平台上组装而成。,模块组对开始前,对于墙体组件,两台特定履带吊车相配合,在组对平台处对其按要求进行翻转竖立,然后辅助吊车撤离,通过主吊车旋转吊臂将组件就位于整体组装平台;,采用主吊车在组对平台处依次对其它组件直接进行水平吊装,然后按指定路线吊至整体组装区就位。,CA20,模块整体组装,在,CA20,结构模块组装过程中,有,14,台件设备、设备模块需要提前进入或安装到最终就位的房间内(受设备或设备模块的外形尺寸限制,部分设备或设备模块在,CA20,组装完成后将不能安装就位)。各设备或设备模块均固定或安装在楼板模块上,所以进入,CA20,的顺序依据楼板模块安装顺序而定,相关顺序见楼板组件组对表。,CA20,中需提前进入的设备或设备模块具体参数请见专项程序。,整体组装详细工艺流程,为便于理解,附,CA20,整体组装顺序示意图,及,现场组装进度图,。,2#,墙体组合件重量过大,现有吊车无法满足吊装工作的情况,1#,墙体模块组合件竖立就位于整体组装架台,安装,EL.826”,楼板模块,CA20_34/35,,,CA20_36/37,安装,EL.926”,楼板模块,CA20_38/39/40/41/42,安装,EL.1000”,楼板模块,CA20_52/53,,,EL.1072”,楼板模块,CA20_54/55,安装,EL.1176”,楼板模块,CA20_77,安装,EL.1353”,楼板模块,CA20_59/60/63,,,CA20_61/62,2#,墙体模块组合件竖立就位于整体组装架台,(,不包括子模块,CA20_16),安装子,模块,CA20_16,安装,EL.826”,楼板模块,CA20_32/33,,,CA20_74,安装,EL.926”,楼板模块,CA20_43/44,,,CA20_45/46,安装,EL.1072”,楼板模块,CA20_75,安装,EL.1176”,楼板模块,CA20_76,,,CA20_56/57,安装,EL.1353”,楼板模块,CA20_58,3#,墙体模块组合件竖立就位于整体组装架台,安装,EL.926”,楼板模块,CA20_47/48/49/50,4#,墙体模块组合件竖立就位于整体组装架台,(,不包括子模块,CA20_71/72/73),安装,EL.666”,楼板模块,CA20_66,安装,EL.826”,楼板模块,CA20_31,安装,EL.926,楼板模块,CA20_51,安装模块,CA20_71/72/73,组合件,4,、组装完成,CA20,模块现场整体组装完毕,应及时清理临时附件,进行检查验收。之后应进行:,模块表面处理,/,防腐修补,成品维护,模块移交进行安装,组装场地清理,5,、,CA20,模块组装进度计划安排,序号,施工内容描述,进度计划,1,1#,模块组合件组对,2,1#,模块组合件竖立,、楼板模块、设备及设备模块安装,3,2#,模块组合件组对,4,2#,模块组合件竖立,、楼板模块、设备及设备模块安装,5,3#,模块组合件组对,6,3#,模块组合件竖立,、楼板模块、设备及设备模块安装,7,4#,模块组合件组对,8,4#,模块组合件竖立,、楼板模块、设备及设备模块安装,9,补漆,10,拆除多余构件,红色代表施工关键点。详细计划请见,CA20,模块组装专项执行计划,。,6,、特殊要求,针对各类需提前进入或安装的设备或设备模块,在不超过,CA20,模块安装允许增加重量的前提下,分以下四类,采取不同方法施工确保模块组装、安装工作顺利(具体施工方法见专项程序):,1,)安装精度要求不高或外形尺寸较大、质量较重的设备或设备模块;,2,)安装精度要求高或转动设备或设备模块;,3,),CA20,结构模块中楼板子模块上设计的建筑结构钢筋,分没有设备进入和有设备进入两种情况;,4,)受吊装或运输施工设备额定能力影响而不能在模块组装时进入且必须提前进入的设备,包括不能按时到货的设备。,根据实际情况,工程部进行相应的介入协调管理。,7,、注意问题,在,CA20,子模块组装过程中涉及到大量的吊装和运输作业,包括装车、运输、卸车、吊装运输机械、吊装运输方式、吊装运输道路的选择等;,组装过程中要注意做好对已引入设备的成品保护;,由于三级计划安排的安装时间较短,因此,CA20,模块的组装可能与,CA01,模块的组装工作同步开展,而且本身需要组对的模块组合件数量较多,要注意合理编制组装场地使用计划,协调好组对平台的使用;,CA20,上表面应焊有,8,个主吊耳用于吊装,并在侧表面焊有,2,个辅助吊耳,用于吊装过程中调整;,组装过程中,设计图纸、技术文件不能及时交付,或与实际不符需要变更,设备、模块以及组装材料未能按计划到货,都是直接影响组装工作的问题。这些问题涉及到内外部各接口,需通过协调解决;,模块组装期间,要同时跟踪核岛现场土建进度。结合模块组装与现场土建施工的情况,适时开始着手,CA20,安装的准备工作。,CA20,概述,四、,CA20,安装,1,、前提条件,人员准备,物项准备,施工场地准备,技术文件准备及技术交底,施工机具的准备,吊装场地布置图,CA20,模块现场安装思路:,CA20,模块整体在现场组装完成移交后,利用液压平板车运输到现场吊装场地,通过,3200T,大型起重机整体吊装就位。,经过测量和调整,技术要求全部达标后,将模块底部与预埋钢板点焊固定,重新进行测量工作,满足相关技术要求后,实施最终焊接,。,2,、,CA20,现场安装,CA20,安装示意图(图中虚线表示废物料厂房在,CA20,吊装时未开工),现场安装工艺流程:,3,、吊装,吊装是,CA20,安装过程中最主要的环节。,CA20,模块的吊装属于特大型吊装,其吊装重量重,内部组件众多且分布不规则,模块重心位置不易确定;外形尺寸大,防变形措施要求高;采用,3200t,履带式起重机吊装。,为保证,CA20,模块从液压平板车到核辅助厂房安装位置的吊装工作安全、顺利进行,须严格进行吊装场地地基处理,精心规划起重机起吊点和行走路线、减少负载行走距离,降低吊装作业风险。,进行吊装之前,,3200t,起重机应已组装调试完毕,并按照吊装,CA20,的工况要求布置在起重机站位区。,1200t,吊梁组装调试后,已按要求挂置在3200t 起重机主吊钩上,。,一切相关先决条件已完成。,CA20,模块运输承包商通过大型液压平板拖车,将,CA20,模块运输至吊装场地指定放线位置。,吊装即可开始。,吊车站位点示意图,吊装工艺流程:,CA20,模块运输进场,用大型液压平板拖车将CA20 模块运输至吊装场地指定放线位置,此时CA20,模块重心位置应在在,3200t,起重机主臂延长线上。,具体位置见下图。,模块入场示意图,1200t,吊梁与主吊耳连接,利用主起重机和辅助起重机,,将,挂在,1200t,吊梁上的环形吊装带与分别与模块上表面,8,个主吊耳逐个连接。,调整,3200t,起重机吊钩方位使其上方钢丝绳在吊装初始处于铅垂状态。,连接吊耳示意图,模块与平板车解除捆绑,CA20,模块与运输底排完全解除捆绑,并将麻绳分别拴在,CA20,模块的两个临时吊耳上(就位调整用),。,3200t,起重机试吊,缓慢分步起升,3200t,起重机吊钩:先缓慢起钩至约,600t,,确认正常后,再起升至,CA20,模块底部距离液压平板拖车上的钢平台约,200mm,,进行测量检查调整。各方面工作正常后,液压平板拖车按照既定路线撤离吊装现场。,模块试吊示意图,3200t,起重机主臂变幅,试吊满足吊装要求后,,,路基箱小组已按要求铺设路基箱完毕。开始主臂变幅,通过增大主臂倾角改变起重机吊装半径。,主臂变幅示意图,主臂逆时针回转,调整使,CA20,结构模块最低点高出地面约,1.50m,,此时起重机回转区域没有高于地面,1.00m,的物体。,回转时,3200t,起重机履带方向应与起重机主臂方向平行,,CA20,模块置于起重机行走正前方。,负载行走至吊装就位点,试吊满足吊装要求后,,,路基箱小组已按要求铺设路基箱完毕。,3200t,起重机沿路基箱上的行走线行走至吊装就位点。,吊车行走至站位点示意图,3200t起重机主臂顺时针回转,起重机主臂顺时针回转,使,CA20,模块置于核岛辅助厂房模块就位正前方。,主臂顺时针回转示意图,3200t起重机主臂变幅,减小主臂倾角以使主臂变幅,使,CA20,模块处于就位位置正上方。通过调整使主臂倾角(吊装半径)满足,CA20,模块导向槽和导向杆插入要求为止。,在,3200t,起重机回落主臂变幅过程中,应确保底板上罐体的安全,根据,CA20,模块底部与吊装范围内障碍物的距离起升主吊钩。,主臂变幅示意图,CA20,模块方位微调,调整起重机主臂倾角,使,CA20,模块就位导向槽与混凝土底板上就位导向杆在同一条铅垂线上。,缓慢回落,3200t,起重机主吊钩,使,CA20,模块上就位导向槽的底部距离,666,底板上,10,就位导向杆顶部高约,100mm,。,根据需要,用麻绳辅助模块方位微调。,导向杆对中示意图,10,高,导向杆插入导向槽,若需要,可利用模块上的临时吊耳进行调整。,8,高,导向杆插入导向槽,CA20,模块安装精调,CA20,模块底部距离核岛底板约,200mm,时,停止主吊钩回落,两套导向装置开始调整。确认模块位置满足安装要求后,回落主吊钩,使,CA20,模块缓缓就位于基础上。,若测量检查不符合条件,继续进行调整至符合标准。,CA20,模块安装就位、验收,经检查确认满足公差要求后,将模块底部与预埋钢板点焊固定。此过程中,3200t,起重机主臂应锁定。完成点焊固定工作后,经测量检验确认满足安装技术要求后,开始最终焊接。,模块就位示意图,后续流程主要为辅助设施的拆除和,3200T,起重机的撤离,不再详述,具体见专项方案。,序号,工作内容,开始时间,结束时间,所用时间(分钟),1,先决条件检查,2,CA20,模块进场,3,1200t,吊梁与主吊耳连接,4,模块与平板车解除捆绑,5,3200t,起重机试吊,6,3200t,起重机主臂变幅,7,主臂逆时针回转,121.5,8,负载行走,18.06m,至就位点,9,起重机主臂顺时针回转,43.0,10,3200t,起重机主臂变幅,11,CA20,模块方位微调,12,10,高导向杆插入导向槽,CA20,模块吊装时间分析,序号,工作内容,开始时间,结束时间,所用时间(分钟),13,8,高导向杆插入导向槽,14,模块安装精调,15,模块安装就位,16,吊耳与模块解除连接,17,3200t,起重机起升主吊钩,18,3200t,起重机主臂逆时针回转,43.0,19,3200t,起重机逆向行走约,18.06m,20,主臂顺时针回转,121.5,21,吊索具拆除及装箱,22,3200t,起重机撤离吊装场地,23,拆除路基箱,清理场地,24,CA20,模块成品保护,3,、安装完成,CA20,模块就位之后,应及时清理临时附件,进行检查验收。然后应进行:,模块表面处理,/,防腐修补,成品维护,模块移交下道工序,安装场地清理,4,、,CA20,模块安装进度计划安排,序号,施工内容描述,进度计划,1,前提条件准备,2,测量放线、微调装置布置,3,CA20,吊装就位,4,测量、调整、固定、焊接,5,补漆,6,拆除多余构件,详细计划请见,CA20,模块吊装专项执行计划,5,、特殊要求,受吊装或运输施工设备额定能力影响,有些设备(包括不能按时到货的设备)不能在模块组装时进入,使相应楼板子模块无法安装。这些楼板子模块在,CA20,模块安装、相应设备进入后再完成安装。,6,、注意问题,CA20,安装之前,应严格检查模块底部基础及导向杆,检查模块内部提前移入设备的固定情况,并确认,666,处的,8,台设备已先于,CA20,安装前就位(这些设备不在楼板模块上),并做好成品保护。,CA20,模块安装开始之前,应检查确认重型吊车的行走路径、吊装路径上的一切障碍物清除,行走路径及行车位置等均已标示。,模块测量放线后,如发现预埋钢筋与,CA20,模块内连接槽钢发生碰撞的情况存在时,需要在模块就位前,通知土建单位将此处钢筋弯曲处理。,安装过程中,注意做好,CA20,模块及其内部设备的成品维护。,CA20,安装是在核岛施工现场进行,必然会对土建等各单位施工产生影响。对于可能出现的问题,要提早制定好相应的预案措施,并在实际安装过程中通过协调解决。,五、,CA20,施工重点,前提条件,进度控制,吊装,成品保护,其它,1,、前提条件,CA20,模块每一项施工必须满足前提条件才能进行,工程部,根据计划跟踪和协调解决开工前提条件。,前提条件主要有以下几点:,1,)人员,人员配备;,人员资质。,2,)物项,子模块按计划到货,,CA20,内设备已引入固定,模块按计划整体组装完成等;,模块施工所需辅助设施、材料(包括焊材、措施用料)等均已采购;,所有物项均已按相关程序进行了检查和验收。,3,)施工场地,编制施工场地使用计划,施工场地的各施工过程均按计划实施;,施工场地已准备完好,随时可用。,CA20,安装时,主要有吊装场地、吊装路径及模块底部基础等;,施工场地的临时使用应有编制好的预案措施为依据,并通过协调解决。,4,)技术文件,技术资料,如组装、安装图纸等;,施工程序、方案,由工程部负责编制;,施工技术交底。,5,)施工机具,各项,施工活动中所使用的工机具应准备齐全,并放置在指定位置,如主吊车移入现场,调整工况,在起吊点站位,并试运转正常;,所有工机具已按校验程序校正或标定,有合适的文件记录并能正常使用,;,具体施工使用工机具请见专项程序。,2,、进度控制,编制,CA20,组装、吊装等专项进度计划。确认工程协调和进度控制有关要求,并将其纳入计划;,收集整理,CA20,施工过程中的各工程信息和数据,进行统计并发布工程进度统计报告;,收集供货及图纸供应状况有关信息,并分析其与施工进度的符合性,进行进度分析、预测;,建立“工程预警报告”制度,以提前发现计划执行过程可能发生的偏差情况。如有,应加强跟踪和协调,及时纠偏;,对于实际施工已经偏离进度计划的情况,应体现到计划中,并对后续施工计划进行相应调整。,3,、吊装,工程部负责大件吊装、大件运输活动的接口管理,其重点在与土建的接口协调。,吊装前预先将各吊车、运输车辆的站位位置和行走线路划出明显标志线。吊装过程中要求各吊车和运输车辆严格按线行驶,停位。,起吊之前预先清理吊装路径上的障碍物,发现问题及时协调处理,在吊装路径上停止其它一切作业。并重点检查起重机械工作范围内,有无妨碍起重机械行走及回转的障碍物,并应确认可能危及机械安全的架空输电线路已停电。,1,),CA20,对于,CA20,内预先安装好的设备与模块,在吊装之前要做好保护措施,防止损坏。,吊装时进行试吊检验。,在模块吊装就位时,分别在吊车、吊装路径、辅助厂房指定位置配备专人监测设备顺利就位,发现问题及时向指挥人员报告。,2,),CA20,子模块、组合件,吊车在吊装每个组件时,应先进行试吊。确定安全后,方可进行吊装作业。,组件在竖立或就位的过程中,需要加上必要的吊装支撑。,子模块直接用钢丝绳捆扎吊装,不需要再另设吊点。接触部分要有保护措施。,4,、成品保护,CA20,模块的施工过程中需要进行持续的成品保护,期间工程部进行,现场工程物项维护的协调管理及现场清扫、施工期间孔洞等防护管理,。成品保护的内容主要有以下几点:,1,),CA20,模块墙体,CA20,未浇筑混凝土之前,为防止雨水通过外墙面上孔洞进入 墙体内部,墙体内的螺栓、型钢及碳钢面板锈蚀,需跟踪协调,采取保护措施。,2,),CA20,不锈钢表面,为防止,CA20,房间内部的不锈钢表面发生锈蚀,需跟踪协调,采取保护措施。,3,),CA20,内部设备,为防止上部各类焊接作业及物体坠落对设备造成损伤,需跟踪协调,采取保护措施。,楼板灌浆跟踪,如出现问题需同土建方协调解决。,4,)焊缝,5,)模块表面及施工现场清洁,6,)其它,CA20,模块的楼板子模块在雨后会有积水无法排出,需采用潜水泵排出等保护措施。,具体保护措施见专项方案。,5,、其它,CA20,模块施工时还涉及到焊接、防吊装变形、防雨等各种特措,施工现场临时用水、用电管理,现场场地、公用设施及零星任务管理,现场脚手架搭拆管理等很多方面的内容,具体不再详述,请见各专项方案程序。,汇报完毕,谢谢!,
