收藏 分销(赏)

常宜高速混凝土运输方案.doc

上传人:1587****927 文档编号:1306766 上传时间:2024-04-22 格式:DOC 页数:4 大小:19KB
下载 相关 举报

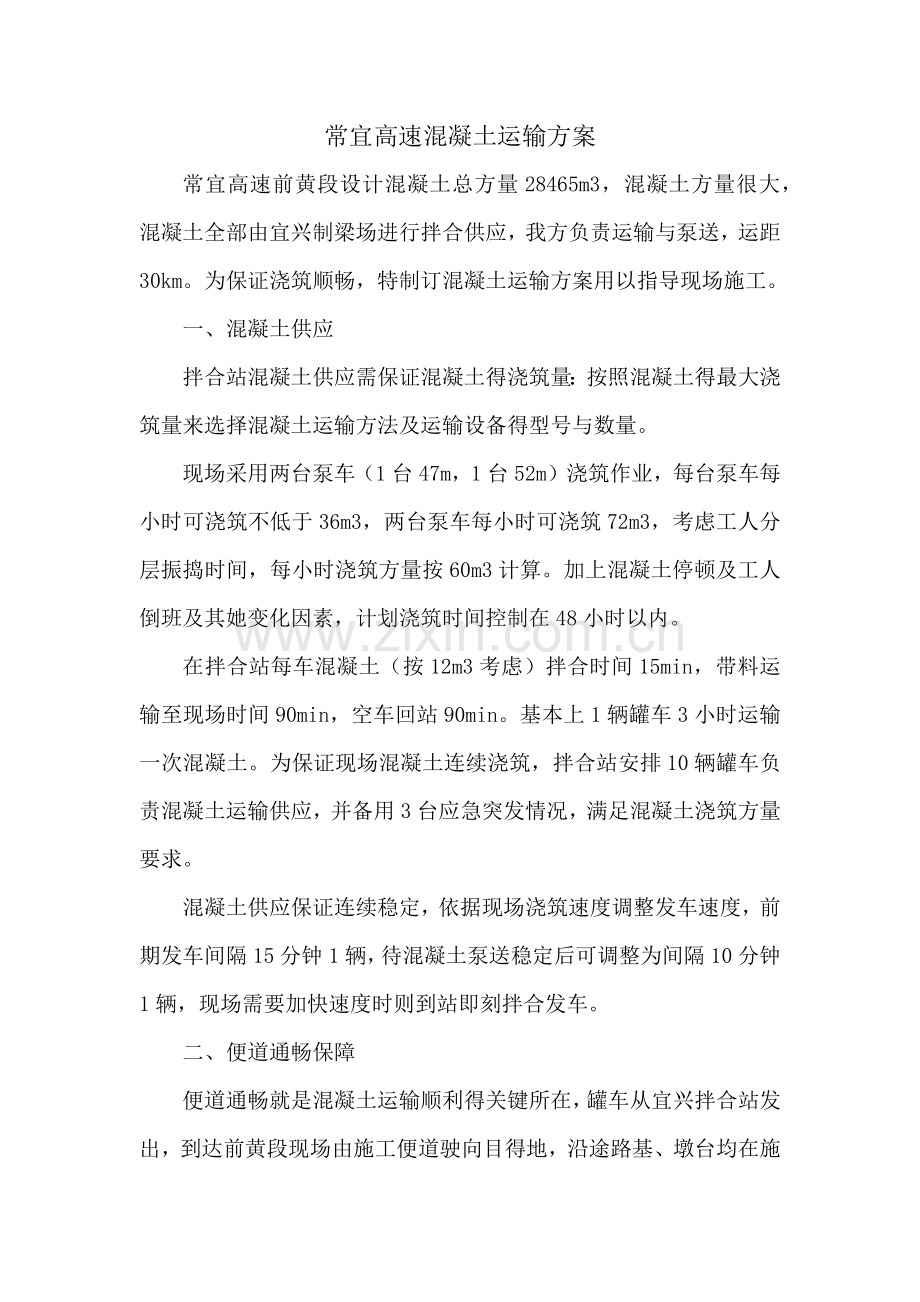

常宜高速混凝土运输方案.doc_第1页
第1页 / 共4页
常宜高速混凝土运输方案.doc_第2页
第2页 / 共4页
常宜高速混凝土运输方案.doc_第3页
第3页 / 共4页
常宜高速混凝土运输方案.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

1、常宜高速混凝土运输方案常宜高速前黄段设计混凝土总方量28465m3,混凝土方量很大,混凝土全部由宜兴制梁场进行拌合供应,我方负责运输与泵送,运距30km。为保证浇筑顺畅,特制订混凝土运输方案用以指导现场施工。一、混凝土供应拌合站混凝土供应需保证混凝土得浇筑量:按照混凝土得最大浇筑量来选择混凝土运输方法及运输设备得型号与数量。现场采用两台泵车(1台47m,1台52m)浇筑作业,每台泵车每小时可浇筑不低于36m3,两台泵车每小时可浇筑72m3,考虑工人分层振捣时间,每小时浇筑方量按60m3计算。加上混凝土停顿及工人倒班及其她变化因素,计划浇筑时间控制在48小时以内。在拌合站每车混凝土(按12m3考

2、虑)拌合时间15min,带料运输至现场时间90min,空车回站90min。基本上1辆罐车3小时运输一次混凝土。为保证现场混凝土连续浇筑,拌合站安排10辆罐车负责混凝土运输供应,并备用3台应急突发情况,满足混凝土浇筑方量要求。混凝土供应保证连续稳定,依据现场浇筑速度调整发车速度,前期发车间隔15分钟1辆,待混凝土泵送稳定后可调整为间隔10分钟1辆,现场需要加快速度时则到站即刻拌合发车。二、便道通畅保障便道通畅就是混凝土运输顺利得关键所在,罐车从宜兴拌合站发出,到达前黄段现场由施工便道驶向目得地,沿途路基、墩台均在施工作业。浇筑作业开始前现场人员安排机械将便道坑洼不平处填筑修理平整;提前安排好装载

3、机、挖机应急备用,处理突发情况。三、浇筑时间安排查瞧近期天气良好,避开恶劣天气影响,减少干扰因素。目前已做好所有施工准备工作,计划11月初开始混凝土浇筑,具体日期根据现场通知。浇筑时提前1天通知我方,我方根据计划安排现场泵车工人就位,拌合站开始拌合混凝土,安排浇筑作业。四、混凝土运输混凝土采用罐车水平运输。运输途中搅拌筒以24r/min得转速搅动筒内混凝土拌合料,以保证混凝土在长途运输中不致离析;整个运输途中拌筒得总转数应控制在300转以内。罐车装料前用水湿润,并加盖篷布,防止水分蒸发或进水,中午气温炎热时出站在篷布上洒水湿润,减少水损。混凝土运输搅拌车装料前应先排尽拌筒内残存得积水与杂物,运

4、送途中,如发现坍落度损失过大时,由现场试验人员在符合混凝土设计配合比要求得条件下适量加水及外加剂。除此之外,严禁向运输车内得混凝土任意加水。 在运输途中,拌筒不得停止转动,应保持36r/min得慢速转动,以防混凝土离析。搅拌罐转动,它得搅拌机理与搅拌机大相径庭,混凝土在搅拌机中受到强力得作用,混凝土在搅拌运输车车罐中几乎充满了每个部位,混凝土受不到强力作用,它对混凝土得作用只就是防止混凝土在运输过程中发生分层、离析,搅拌作用微乎其微。 混凝土得运输宜在2h内卸料;当最高气温低于25时,运送时间可延长0、5h。沿途道路通畅、防止搅拌车到工地等得时间太长或交通受阻等原因造成卸料困难。五、混凝土泵送

5、喂料 混凝土搅拌运输车给混凝土泵喂料时应符合下列要求:喂料前,中、高速旋转拌筒使混凝土拌合均匀。 喂料时,反转卸料应配合泵送均匀进行,且应使混凝土保持在集料斗内高度标志线以上。 中断喂料作业时,应使拌筒低速搅拌混凝土。 上述作业应由专业放料人员操作。 混凝土泵送进料斗上,应安置网筛并由放料人员监视喂料,以防粒径过大骨料或异物入泵造成堵塞。 发现大骨料时立即清除。 严禁将质量不符合泵送要求得混凝土入泵。混凝土搅拌运输车喂料完毕后,应及时清洗拌筒,高速(1418r/min)转动510/min,以清洗筒壁及叶片上粘结得混凝土残渣。然后将水排尽,以保证筒内清洁。用高压力水喷嘴与车身漆表面间得距离不得小

6、于40cm。在清除搅拌筒内外积污及残存混凝土渣块时,以及在机修人员进入筒内进行检修与焊补作业时,必须关闭汽车发动机,使拌筒完全停止转动。 作业前提前检查搅拌叶片磨损情况、并及时进行修补与换新。运送混凝土时,如发现混凝土不好泵送得现象,应及时与试验人员联系,给予解决。六、应急措施及运输注意事项如遇到突发情况无法解决,便道不能通行,则启用备用线路,现场备用线路由项目部提供。我方提前与路政部门做好沟通,确保罐车顺利到达现场,不耽误现场混凝土浇筑施工。拌合站负责人对罐车司机进行班前作业培训,严禁疲劳驾驶,正常倒班作业,更不能在夜间偷懒睡觉,导致混凝土运输不及时或者停顿时间过长,混凝土质量不合格。因浇筑

7、作业时间长,强度高,安质部夜晚安排专人沿线巡查,督导罐车司机正常作业。拌合站库房储备2-3套罐车易损配件,罐车发生故障可及时更换,并提前联系好维修人员,车辆损坏,立即维修,并且安排沿线挖机或者装载机将其拖出便道范围外,防止阻碍交通。罐车进入施工现场后服从现场施工人员管理,按要求停放在相应位置,听从指挥人员安排进行放料,放料完毕即刻离开施工现场,保持现场通畅。当天气温度高于25时,出站混凝土罐车在包裹篷布上洒水降温,保持运输途中篷布始终湿润,发生道路拥堵时,罐车司机立即对篷布进行洒水。当罐车运至现场时间超过2h,现场试验人员及时检测混凝土性能,混凝土质量合格,具备泵送条件得可以用于实体施工,否则现场添加外加剂及时调整,调整合格正常使用,调整不合格报废处理用于临近施工,地面硬化。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
