收藏 分销(赏)

混凝土试块留置专项方案.docx

上传人:可**** 文档编号:1306632 上传时间:2024-04-22 格式:DOCX 页数:8 大小:2.90MB 下载积分:10 金币
下载 相关 举报
混凝土试块留置专项方案.docx_第1页
第1页 / 共8页
混凝土试块留置专项方案.docx_第2页
第2页 / 共8页

点击查看更多>>
资源描述

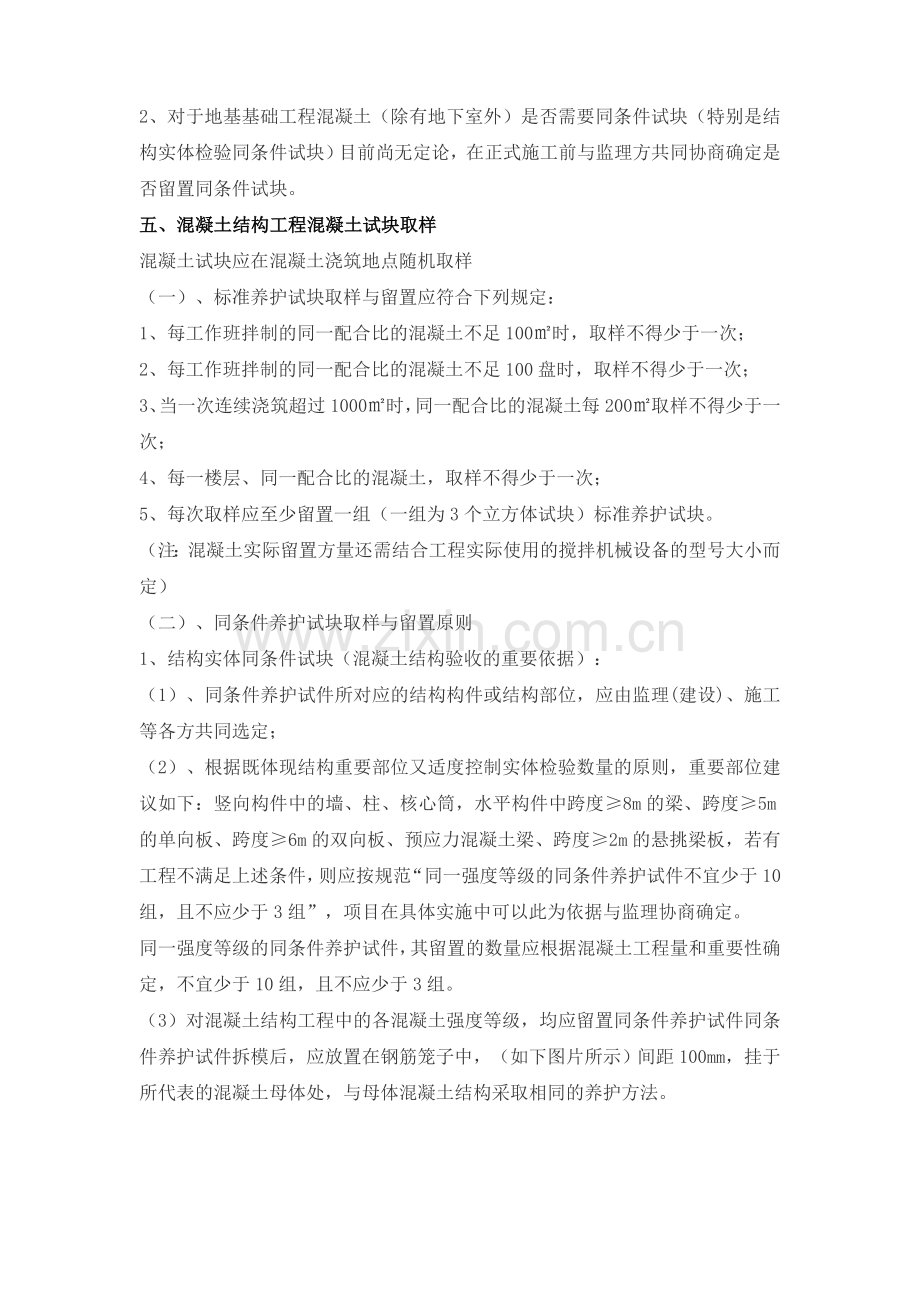

混凝土试块留置专项方案 本项目位于东莞市茶山镇茶山大道西横江村路段,建设规模为1栋发展综合性技术服务的科学研究开发机构,实现产业转移办公使用的建筑物,总建筑面积约23819.46 m2。(含地下车库面积为3132.92㎡)。工程结构体系现浇框剪结构,建筑物设计地上13层、地下1层,楼层高度是3.30~ 4.50米,建筑物最大高度48.9米,.其中最大跨度为16.4米,地上首层至三层裙楼商业餐饮用途设计,层高为4.5m。四层为架空层花园,层高3.3米,其它五至十三层为办公楼用途。 项目结构设计概况 本工程为钢筋混凝土框架--剪力墙结构,地下室层高4.0米,首层~四层需要采用高支模系统层高度为4.5米,五至十三屋面层为标准层,层高3.3米,板厚为h=100/120/150/180,核心筒内板厚均为h=150,结构具体设计参数见下表: 天面层 C25 C25 120/150 8~13 3.3 100 5~7 3.3 C30 4 4.5 C35 150 3 4.5 120 2 4.5 120 首层 4.5 C40 C30 180 地下室 4.0 400 层号 层高(m) 柱砼等级 梁板砼等级 板厚度(h/mm) 1、对于桩基(灌注桩):按照GB50202-2002中5.1.4(强制性条文)规定,每浇筑50m3必须有1组试块,小于50m3的桩,每根桩必须有1组试块(标养); 2、对于地基基础工程混凝土(除有地下室外)是否需要同条件试块(特别是结构实体检验同条件试块)目前尚无定论,在正式施工前与监理方共同协商确定是否留置同条件试块。 五、混凝土结构工程混凝土试块取样 混凝土试块应在混凝土浇筑地点随机取样 (一)、标准养护试块取样与留置应符合下列规定: 1、每工作班拌制的同一配合比的混凝土不足100㎡时,取样不得少于一次; 2、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次; 3、当一次连续浇筑超过1000㎡时,同一配合比的混凝土每200㎡取样不得少于一次; 4、每一楼层、同一配合比的混凝土,取样不得少于一次; 5、每次取样应至少留置一组(一组为3个立方体试块)标准养护试块。 (注:混凝土实际留置方量还需结合工程实际使用的搅拌机械设备的型号大小而定) (二)、同条件养护试块取样与留置原则 1、结构实体同条件试块(混凝土结构验收的重要依据): (1)、同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定; (2)、根据既体现结构重要部位又适度控制实体检验数量的原则,重要部位建议如下:竖向构件中的墙、柱、核心筒,水平构件中跨度≥8m的梁、跨度≥5m的单向板、跨度≥6m的双向板、预应力混凝土梁、跨度≥2m的悬挑梁板,若有工程不满足上述条件,则应按规范“同一强度等级的同条件养护试件不宜少于10组,且不应少于3组”,项目在具体实施中可以此为依据与监理协商确定。 同一强度等级的同条件养护试件,其留置的数量应根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组。 (3)对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件同条件养护试件拆模后,应放置在钢筋笼子中,(如下图片所示)间距100mm,挂于所代表的混凝土母体处,与母体混凝土结构采取相同的养护方法。 (4)同条件养护试件应在达到等效养护龄期时进行强度试验。等效养护龄期应根据同条件养护试件强度与在标准养护条件下28d龄期试件强度相等的原则确定。 (5)等效养护龄期可取按日平均温度逐日累计达到600℃.d时对应的龄期,0℃及以下的龄期不计入;等效养护龄期不应小于14d,也不宜大于60d。 (三)、拆模同条件试块(判定混凝土是否达到设计或规范要求可以拆模的安全强度),按每一施工流水段至少留置一组同条件试块;对达到受冻临界强度同条件试块(控制冬季施工竖向结构模板拆除),按每一施工流水段至少留置一组同条件试块; (四)、抗渗混凝土试块留置原则 1、一般抗渗混凝土结构,其砼试件应在浇筑地点随机取样。同一工程,同一配合比砼取样不应少于一次,留置组数可根据实际需要确定。 2、地下防水工程抗渗试块留置原则(依据GB50208—2002):连续浇筑混凝土每500m3应留置一组抗渗试块(一组为6个抗渗试块),且每项工程不得少于两组。配合比调整时,应相应增加试块的留置组数。 六、混凝土试块取样与留置原则 1、地面工程:按每一层(或检验批)建筑地面工程不应小于1组。当每一层(或检验批)建筑地面工程面积大于1000m2时,每增加100 m2应增做1组试块;小于1000 m2按1000 m2计算。当改变配合比时,应相应地制作试块组数。采用标准养护。 七、混凝土试块的养护与标养室设定 1、标养试块成型后应覆盖表面,在室温20±5℃下,静置1~2昼夜,然后编号、拆模,送实验室标养28天(温度20±3℃,相对湿度90%以上)。砼试块应振捣充分,当试块拆模发现有明显孔洞或缺棱掉角现象,应在各方监督下重新取样留置。 2、房屋要求保温隔热,根据工程规模的大小确定标养室的面积。 3、一般中小型工程可砌筑水池养护,但必须设立体相仿的另一预养水池(或水桶)作为置换水用。为节约面积,预养水池(或水桶)可设置在养护水池的上方,水温须与室温相同。 4、标准养护室中须配置温度计,湿度计,温、湿度应由专人每天记录二次(上、下午各一次)。 5、建立标养室的管理制度并严格执行。 八、混凝土试块强度评定 混凝土强度应分批进行检验评定。验收批划分:一个验收批的混凝土应由强度等级相同、龄期相同以及生产工艺条件和配合比基本相同的混凝土组成。对施工现场的现浇混凝土,应按单位工程的验收项目划分验收批,每一个验收项目应按照现行国家标准《建筑安装工程质量检验评定标准》确定。 评定方法分非统计方法评定及统计方法评定。其中,统计方法评定应由不少于10组的试件组成一个验收批,其强度应同时满足下式的要求。 mfcu-λ1Sfcu≥0.9fcu,k fcu,min≥λ2fcu,k 式中:mfcu-----同一验收批混凝土立方体抗压强度的平均值(N/mm2) fcu,min-----同一验收批混凝土立方体抗压强度的最小值(N/mm2) Sfcu-----同一验收批混凝土立方体抗压强度的标准差(N/mm2)当Sfcu的计算值小于0.06 fcu,k时,取Sfcu=0.06 fcu,k fcu,k-----混凝土立方体抗压强度的标准值(N/mm2) λ1、λ2-----合格判定系数。按下表取用。 混凝土强度的合格判定系数 试件组数 10-----14 15-----24 25 λ1 1.7 1.65 1.60 λ2 0.9 0.85 结构同条件养护试块强度通常低于标准养护条件下的混凝土强度,这主要是由于同条件试件养护条件与标准养护条件的差异,包括温度、湿度等条件的差异。同条件养护试件检验时,可将同组试件的强度代表值乘以折算系数1.10后,按现行国家标准《混凝土强度检验评定标准》GBJ107评定。 九、混凝土试块留置计划附表 附件一:砼标养试块留置计划 附件二:防水砼试块留置计划 附件三:砼同条件试块留置计划 附件四:后浇带砼试块留置计划 附件一 砼标养试块留置计划 序号 砼设计强度 留置部位(标高;楼层)及构件名称 计划留置数量 1 C15 地下室底板垫层 1组 2 C30,P6 承台、地下室底板外墙侧壁 7组 3 C40 地下室内墙柱 2组 4 C40 首层柱 2组 5 C25 二层梁板 2组 6 C35 二层柱 2组 7 C25 三层梁板 2组 8 C35 三层柱 2组 9 C25 四层梁板 2组 10 C35 四层柱 1组 11 C25 五层梁板 2组 12 C30 五层柱 1组 13 C25 六层梁板 2组 14 C30 六层柱 1组 15 C25 七层梁板 2组 16 C30 七层柱 1组 17 C25 八层梁板 2组 18 八层柱及顶板梁 2组 19 九层柱及顶板梁 2组 20 十层柱及顶板梁 2组 21 十一层柱及顶板梁 2组 22 十二层柱及顶板梁 2组 23 十三层柱及顶板梁 2组 24 天面层柱及框架梁顶板 1组 合计 47组 附件二 防水砼试块留置计划 序号 砼设计 强度 留置部位(标高;楼层)及构件名称 同条件 试块 标养 试块 抗渗 试块 计划留置数量 1 C30级水下砼 钻孔灌注桩 / 239 / 239 2 C30,P6 底板、地下室侧壁 / 7组 4组 11组 合计 246 4 250 附件三 砼同条件试块留置计划 序号 砼设计 强度 留置部位(标高;楼层)及构件名称 同条件 试块 拆模 试块 计划留 置数量 1 C40 首层柱 1组 1组 2组 2 C25 二层梁板 1组 1组 2组 3 C35 二层柱 1组 1组 2组 4 C25 三层梁板 1组 1组 2组 5 C35 三层柱 1组 1组 2组 6 C25 四层梁板 1组 1组 2组 7 C35 四层柱 1组 1组 2组 8 C25 五层梁板 1组 1组 2组 9 C30 五层柱 1组 1组 2组 10 C25 六层梁板 1组 1组 2组 11 C30 六层柱 1组 1组 2组 12 C25 七层梁板 1组 1组 2组 13 C30 七层柱 1组 1组 2组 14 C25 八层梁板 1组 1组 2组 15 C25 八层柱及顶板梁 1组 1组 2组 16 C25 九层柱及顶板梁 1组 1组 2组 17 C25 十层柱及顶板梁 1组 1组 2组 18 C25 十一层柱及顶板梁 1组 1组 2组 19 C25 十二层柱及顶板梁 1组 1组 2组 20 C25 十三层柱及顶板梁 1组 1组 2组 21 C25 天面层柱及框架梁顶板 1组 1组 2组 合计 21 21 42组 附件四 后浇带砼试块留置计划 序号 砼设计 强度 留置部位(标高;楼层)及构件名称 后浇带试块 拆模 试块 计划留 置数量 1 C30 地下室底板 1组 1组 2组 2 C30 地下室侧壁及顶板 1组 1组 2组 3 C30 二层梁板 1组 1组 2组 4 C30 三层梁板 1组 1组 2组 5 C30 四层梁板 1组 1组 2组 6 C30 五层梁板 1组 1组 2组 合计 6 6 12
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
