1、吴江市思贤路西延工程(路基工程)监理实施细则编 制(专业监理工程师): 审批(总监理工程师): 编制单位:吴江市森鑫建筑监理咨询有限公司编制日期:010年03月01日吴江思贤路西延工程监理实施细则(路基工程)针对吴江思贤路工期紧、任务重、地质复杂、土质变化大的特点。特制定路基施工监理实施细则:一、路基工程质量控制工作流程质量控制工作将是对工程的全方位控制,它是从原材料、施工工艺到工程各部位质量的全过程管理来实现的。监理工程师通过工程检查,对合格工程签字认可,允许进入下道工序施工;对施工中出现的达不到规范要求的工程,监理工程师应视质量问题的程度,指令承包单位修补或令其返工达到规范要求。所有施工记

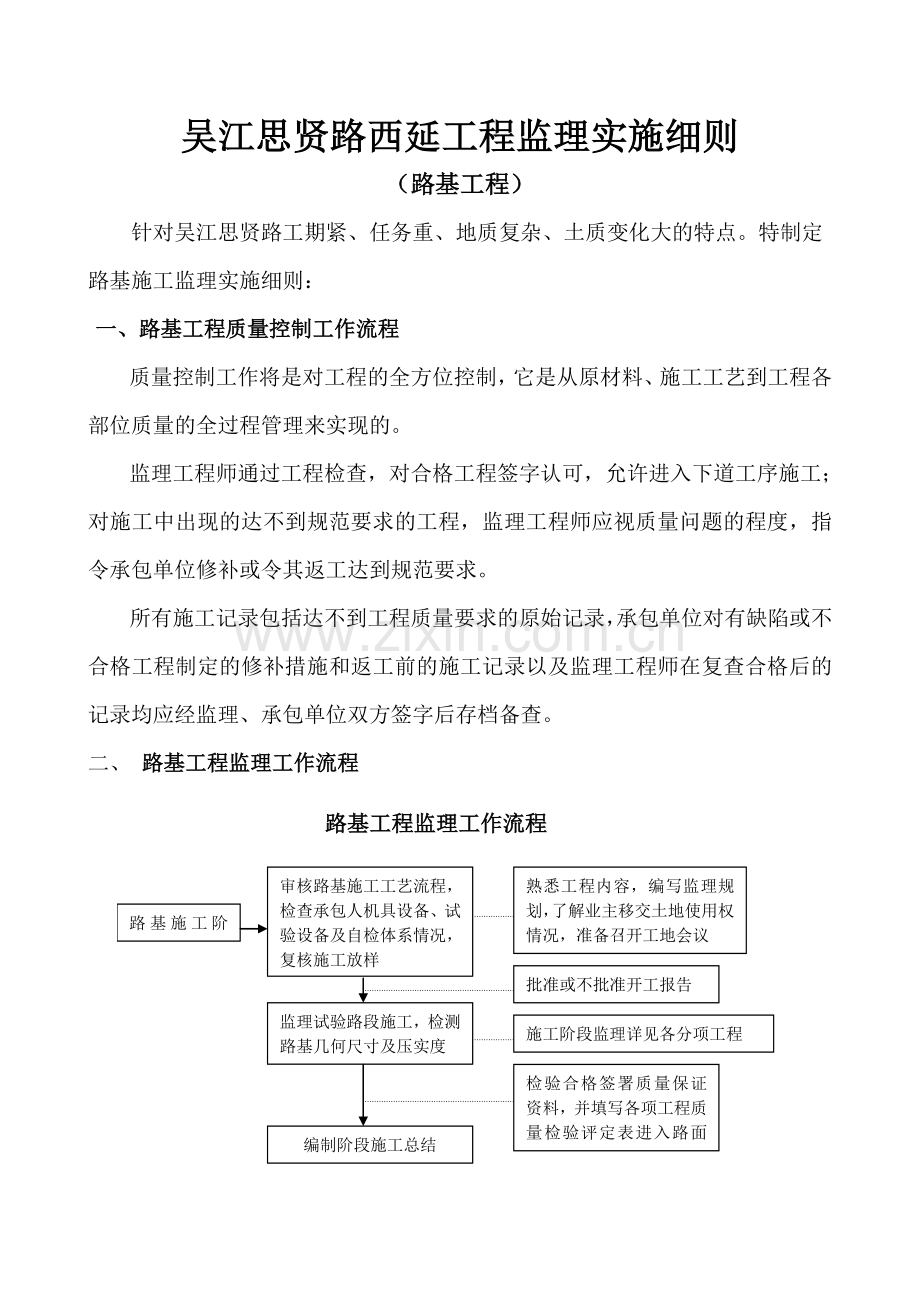

2、录包括达不到工程质量要求的原始记录,承包单位对有缺陷或不合格工程制定的修补措施和返工前的施工记录以及监理工程师在复查合格后的记录均应经监理、承包单位双方签字后存档备查。二、 路基工程监理工作流程三、 路基路线放样工作控制承包人应全面熟悉设计文件,接收设计单位交给的导线点、水准点,并对逐桩坐标资料进行复核计算无误后方可进行路线放样。(1)路线放样质量控制1、导线点、水准点交接工作流程2、路线放样监理工作流程(2)监理工作内容1、承包人在接收桩志和资料后,应立即组织力量进行复测(一般要求在14d内),复测资料要有平差及精度的评定并附有示意图等详细资料,并将所有测量资料(包括计算书)报监理工程师,监

3、理工程师进行平行复测,满足规范要求后批准使用。2、控制点加密要在复测后进行,加密资料及成果报监理工程师复测、批复,加密原则如下: 导线点加密原则:每300500m至少设置1点,隧道每个洞口应不少于二点,特大桥两边不少于二点。 标志桩要用水泥护钢筋制作,钢筋要刻十字。导线点加密要用附合导线形式按一级点精度加密,上报资料及成果要有平差和精度评定。水准点加密必须往返测,200300m设置1点,同时每座构造物旁必须有水准点,特大桥两边、隧道每个洞口不少于两个水准点。 标志桩必须是久永性的。往返较差及闭合差的精度要满足公路勘测规范中的相关要求。3、 公路路线放样应放出路基中线桩、边桩、路基边沟、取土坑、

4、护坡道等具体位置。4、路线中线桩的间距一般为20m,曲线上的中桩间距一般为10m,超高超宽段路基适当加密。5、 承包人应根据原地面测量,向监理工程师提交原地面测量报告,复核设计的原地面和土石方工程量,经监理工程师以不低于30的频率抽检复核后转报业主批准。6、监理工程师对承包人因施工需要所增加的加密控制点应进行复核和平行复测,复核合格后批准其为测量资料的一部分,直到竣工验收。7、监理工程师应督促承包人在路基、排水、边坡防护等工程开工之前,按照规定的计算方法核实工程量,并要求将核实结果一式三份提交审查,业主认可后方可开工。四、 一般路基工程质量控制(1) 一般路基工程监理工作流程1、路基工程监理工

5、作流程(2) 监理工作要点1、监理工程师应认真阅读设计文件,了解全路线纵坡、弯道、超高、加宽路段及地质情况,掌握取土坑位置。2、复核承包人的放样资料及复测中线桩位置和高程,复核承包人因施工需要增加的水准点和控制点。3、会同承包人对取土坑进行勘察和取土样作土工验证试验,确定土料性质。如不符合规范要求,应在开工前变更土场。如土样能用于工程,应进一步做最大干密度试验(重型击实),并由监理工程师批准用于控制路基压实度。4、检查承包人开工前工程准备情况,包括人员进场情况,质量保证体系的建立,机械、材料、试验设备进场及调试情况。监理工程师认为所有开工前准备工作均已就绪,满足开工条件,可批准工程开工。5、承

6、包人为取得经验,在被批准开工后,首先应做一定长度的试验段。确定松铺厚度、机具组合和最佳碾压遍数等参数,取得经验指导生产;监理工程师可以将其合格的试验段作为工程的一部分验收。6、施工过程中应加强监督和监测:A、检查承包人路线范围内场地清理情况是否已按规范要求清理了垃圾、杂物、树木和不适宜材料;洞穴、坑塘是否已回填夯实。B、检查承包人是否已按要求进行了原地面压实;监理工程师应在承包人自检的基础上,复查后签字认可并允许上土。C、路基填料不应混有杂质和不适宜材料;填料应控制在最佳含水量2以内,松铺厚度不大于规定值(一般为30cm或由试验段经验取得),监理工程师认为符合要求时,承包人可以进行平整和碾压。

7、D、承包人应逐层逐段自检碾压后的路基填土,合格后填写自检资料,并报请监理工程师申请复验,监理工程师一般应在收到申请后2h内安排现场检测;检测合格后签字认可,允许承包人进行上层铺筑。7、路基达到顶面标高后,应按规范要求对路基中心线、高程、纵坡、横坡度、平整度、弯沉、宽度及边坡进行检验,检验合格,允许进行下道工序施工;若检验不合格,则应由施工单位负责修整直到合格为止。(3) 监理工作内容1、路基原地面清理及填前压实质量控制 清表与填前压实的要求A、在填筑路基前,应将路基用地范围内的垃圾、有机物残渣及原地面以下至少200-400mm内的杂草、农作物的根系及地表层腐质土清除,整平后,进行填前碾压,使其

8、密实度达到规范要求;在深耕地段,应将松土翻挖,土块打碎,然后回填、整平、压实。B、路基用地范围及取土场范围内的树根应全部挖除,并将路基用地范围内的坑穴分层回填压实。C、清表后的原地面,表层含水量合适的填方路段,可直接用重型振动压路机碾压,并达到要求的压实度,表层含水量较大时,可就地翻松打碎、晾晒,在最佳含水量条件下压实。D、原地面起伏较大或处于土坎、台地时,应清除土坎上的杂草,并沿土坎挖成向内倾斜的台阶,宽度不大于2m;所用填土材料宜与此处相同或选用透水性较好、易密实的材料。 清表与填前压实监理工作流程 原地面清理及填前压实监理工作要点A、复核承包人路线放样,检查放样线与征地边界线是否一致,特

9、别注意超高和加宽路段。B、复测原地面纵、横断面的高程,当与设计文件有较大出入时,应报监理工程师审核,业主审批。C、树根、拆迁建筑垃圾等不适宜材料,承包人必须彻底清理出现场。D、检查沿线是否有隐蔽的老河道、池塘、水井、坟坑、洞穴和淤泥等,并对其按要求回填,监理进行全过程旁站。E、承包人必须在监理工程师对现场情况检查合格后,才能进行填前的碾压工作。原地面碾压后应无明显轮迹和弹簧现象。车行道填方路基路床080cm内为95%,80150cm内为93%,大于150cm为90%;零填及路堑路床080cm内为95%,80150cm内为93%;水泥搅拌桩桩顶30cm6%石灰土压实度为90%;人行道压实度路床不

10、低于90%;原地面不低于87%,以上均为重型击实标准。F、原地面清理及填前压实质量汇总表(见表3.3-1)2. 路基填料质量控制砂性土是较为良好的筑路材料,重粘土一般不宜作为路基填料。 原地面清理及填前压实质量汇总表表项目质量标准及允许偏差检验及认可检查频率检验方法检验程序认可程序场地清理垃圾、植物、树根等不适宜材料全施工段检查检测挖深承包人自检监理工程师现场检验认可桥涵拆除废旧桥涵拆除到河床以下30cm,河床以外部分拆除到地面下50cm回填孔穴回填到周围地面标高表土清除按设计要求清除不适宜土壤路基排水路基范围内积水排除、开挖边沟填前压实不小于规定值,无明显轮迹、弹簧4点/200m核子仪灌砂法

11、承包人自检,监理旁站,并抽检30道路工程师检查后认可 路基填料要求:A、沼泽土、淤泥、泥炭、含草皮土、生活垃圾、建筑垃圾,含有树根和易腐朽物质的土,有机质含量大于5%的土,液限大于50%,塑性指数大于26的土均为非适用材料,不得用于路基填筑。B、填石路基填料中其石块最大粒径应小于压实层厚的2/3,路床顶面以下500mm厚度内不得采用石块填筑。C、路基填料最小强度和最大粒径应符合要求;承包人应对取土场的土源合理调配,在填筑材料最小强度达不到(表2.5.3-2)要求时,可以采用掺加生石灰等方法处理,作为路堤填料使用。 填料最小强度与最大粒径要求项目分类路面底面以下深度(m)填料最小强度(CBR)(

12、%)填料最大粒径(mm)填方路基上路床(0-0.3)8.0100下路床(0.3-0.8)5.0100上路堤(0.8-1.5)4.0土方150,石方2/3层厚下路堤(1.5)3.0零填及挖方路基上路床(0-0.3)8.0100下路床(0.3-0.8)5.0D、承包人应对取土场土源统筹管理,适宜路基顶面封层及基层的土要妥善保留,取土时应对边缘留有足够的宽度,边坡坡度应不陡于1:0.75,并保证土场排水通畅;过湿土严禁运至路基上晾晒。E、在路堤填筑前,填方材料应每5000m3或在土质变化时取样,按公路土工试验规程(JTJ051-2007)规定的方法进行颗粒分析、含水量、密实度、液限与塑限、CBR试验

13、、击实试验、有机质含量和易溶盐含量试验。 路基填料监理工作流程 路基填料监理要点A、严禁将规范、合同文件规定的不适宜填料用于工程。B、监理工程师进场后应亲自或委派试验工程师对沿线土场作调查,并会同承包人取样作土工试验;试验工程师在做出最大干密度并报监理工程师批准后才能用于工程。C、试验工程师应分别对各土场各层次不同性质的土做重型击实,土质不同的土层应分开挖运,分层填筑。D、施工过程中,应严格禁止填料中混有不适宜材料及杂草、垃圾等,如有发现,应指令承包人将不适宜材料清理出施工现场。E、本工程最大干密度试验应用公路土工试验规程(JTJ051-93)重型击实标准。F、路基填料质量控制汇总表 路基填料

14、质量控制汇总表项目质量标准及允许偏差检验及认可检查频率检验方法检验程序认可程序不适宜材料沼泽土、淤泥、泥炭、含草皮土、生活垃圾、树根、建筑垃圾现场随时观察土源情况,根据土场情况检测土工试验仪器JTJ051-93承包人自检后报送监理工程师认可道路、试验工程师检查并报驻地工程师认可含有树根和易腐朽物质的土有机质含量大于5%的土液限大于50%,塑性指数大于26的土含水量标准重型击实或试验路确定的施工含水量范围取土场每个土层至少一次或5000m3一次烘干法、燃烧法承包人会同试验工程师取样,分别试验试验工程师认可颗粒分析确定土的分类筛分法、比重计法等液限塑限划分土类,计算稠度、塑性指数液塑限联合测定法等

15、土的标准击实确定填料的最佳含水量和最大干密度重型击实法承载比(CBR)路基填料强度CBR值承载比试验有机质含量油浴加热法易溶盐含量溶剂法3、填方路基工程质量控制 填方路基工程的要求A、路基填料中石料含量70%时,应按填石路堤施工,30石料含量70时,应按土石混填路基施工;30%时,按填土路堤施工。 土方路基实测项目表项次检查项目规定值或允许偏差检查方法和频率1压实度(%)零填及挖方(m)00.895灌砂法、环刀法:每1000m2,每压实层抽检3点填方(m)路床00.895.2.4上路堤0.81.593下路堤1.5902纵断高程(mm)20水准仪3中线偏位(mm)30经纬仪4平整度(mm)153

16、米直尺5弯沉(0.01mm)不大于设计要求弯沉仪6横坡(%)20且不大于0.3%水准仪7宽 度(mm)符合设计要求尺量8边 坡不陡于设计要求坡度尺、米尺注:检查频率为双车道公路每一检查段内的最低频率。B、零填及路堑路床顶面以下0800mm范围内的压实度,不应小于96%,如不符合要求,应翻松后再压实,使压实度达到规定的要求。C、路基填土或风化料时,要碾压及时,保证最佳含水量,防止松散,必要时洒水;填前用石灰放出坡脚线,打出方格。D、路基填筑时,必须保证层次分明,纵向两端分出台阶、填挖结合部熟土、杂草应清除,并做出台阶,宽度不少于1米。E、加强施工现场管理,及时修整边坡,在摊平或修整边坡时清理出的

17、石块要及时运出现场,以保证现场规范有序。 填土路基工程的质量要求A、填方路基必须分层摊铺,分层碾压,严格控制松铺厚度,保证路基压实度;每层填料铺设的宽度,每侧应超出路堤的设计宽度300mm,以保证修整路基边坡后的路堤边缘有足够的压实度;不同土质的填料应分层填筑,每种填料层累计总厚不宜小于0.5m。B、路堤填土高度小于800mm时,对于原地表清理与挖除之后的土质基底,应超挖至路床底面,然后整平压实,其压实度95。C、路堤填土高度大于80cm小于150cm时,应将路堤基底整平处理并在填筑前进行碾压,其压实度93%,填土高度大于1500mm时,其压实度90。D、地面自然横坡或纵坡陡于1:5时,应将原

18、地面挖成台阶,台阶宽度应满足摊铺和压实设备操作的需要,且不得小于2m,台阶顶面作成2%-4%的内倾斜坡,并在填土分界处铺土工格栅或依据设计要求处理。E、如在路堤范围内修筑便道、引道和上车坡道时,该便道、引道或上车坡道不得做为路堤填筑的部分,应挖除后重新填筑成符合规定要求的新路堤。F、任何靠压实设备无法压碎的大块硬质材料,应予以清除或破碎,破碎后的硬质材料最大尺寸不超过压实层厚度的2/3,并均匀分布。G、填土路堤分几个作业段施工时,两个相邻段交接处如不能在同一时间填筑,则先填段应按1:1坡度分层挖台阶,并严格控制台阶处压实度;如两段同时施工,则应分层相互交叠衔接,其搭接长度不得小于2m。H、用透

19、水性较小的土填筑路堤时,应将含水量控制在最佳含水量2%范围内;当填筑路堤下层时,其顶部应做成4%的双向横坡,如填筑上层时,不应覆盖在由透水性较好的土所填筑的路堤边坡上。I、土石混合料不得采用倾填法施工,应分层填筑,松铺厚度宜为300-400mm或根据试验段确定。(3) 填方路基工程监理工作流程(4) 填方路基监理工作要点A、路基填筑必须在监理工程师已验收过的工作面上开始进行。B、填方路基开始施工前应做一定长度的试验段,以确定在所用土质条件下机具设备的合理组合和最佳碾压遍数等参数。C、填方路基应禁止不同土料的混用,并不得采用设计或规范规定的不适用土料作为路基填料。D、当使用透水性差的材料填筑时,

20、应使土料的含水量均匀,在接近最佳含水量时摊铺碾压。E、填土路基分层填筑厚度应控制在30cm以内,若承包人使用大功率压路机碾压时,可申请加大松铺厚度,并在试验段中验证,经监理工程师同意后,方可实施。F、路基填筑宽度应考虑有足够的余宽,以保证路基有效的压实宽度,使之整修后能满足设计宽度的要求。G、每两段路基新、老填土的结合部和构造物台背填土的结合部,应在原填土的端部挖出台阶并检验其压实度已达到设计要求时,方可填筑,禁止将薄层新填土贴在原有土层上。H、摊铺的松土在未经碾压前切忌被雨水淋湿,对未及时碾压而被雨水淋湿的土在雨后必须翻晒晾干后才能重新摊铺碾压,如雨水过大时,监理工程师应视具体情况决定是否要

21、对下层土重新检测压实度。I、土方路基质量控制汇总(见表)5. 路基填土压实工程质量控制 路基填土压实工程一般要求A、最大干密度的试验应由监理工程师和承包人双方在料场共同取样,分别做重型击实试验。若结果一致,监理工程师可以批准承包人申报的标准干密度数值;若结果差距较大,不能统一时,应共同再次取样,在监理工程师在场的情况下,做复核性试验。B、路基填筑施工前,承包人应做一定长度的试验路段,通过试验路应达到以下目的: 摸清土的含水量与土的性质之间的关系,确定最佳含水量。 选择合适的压实机具。 确定最佳松铺厚度和碾压遍数。C、试验路段可在路基上进行,通过检测合格时可将其作为工程的一部分进行验收;若不成功

22、必须重新做试验段,已做的不合格路段承包人应自费清理出现场。D、试验路段验收合格后,应及时作试验路段总结,包括:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水量等,试验结果报经监理工程师批准后,可作为该种填料的施工控制依据。 路基填土压实监理工作流程 监理工作要点A、路基土填料最大干密度在承包人和驻地处试验室作平行试验后由驻地办批准,不同土料其最大干密度不能混用,更不能以小替大。B、路基压实度检测以灌砂法为主,也可用环刀法检测,但使用环刀法检测时,事先必须要和灌砂法作对比试验。C、使用灌砂法应注意: 灌砂法适用于工地检测细粒土、砂类土、砾类土等的压实度;试

23、样的最大粒径不大于15mm,测定厚度应贯通压实层。 使用正确的称量工具,规定台秤称量1015kg,感量5g,测定含水量用感量0.1g的天平。 量砂选用标准砂,砂的密度应按标准方法确定,重复至少三次,最后取其平均值。 量砂重复使用时应注意晾干,并处理一致。D、填石路基的压实质量控制采用施工参数(压实功率、碾压速度、压实遍数、铺筑厚度等)与压实质量检测联合控制,压实质量采用压实沉降差或空隙率进行检测。空隙率的检测应采用水袋法进行。填石路基压实度用观测沉降量来控制。通过自重18t以上的振动压路机进行压实试验,当压实层顶面稳定,无轮迹,沉降量控制在2mm时,为合格。 碾压遍数应由现场试验确定,并报经监

24、理工程师检验批准。 当压路机功率与试验段不同时,监理工程师可要求再做一段试验路,以确定所提供的压实机具能达到规定的压实度所需要的最少遍数。E、在碾压过程中,路基若出现“弹簧”现象,则表示该区域内填料含水量过大或有过湿土块,应挖掘换土或晾晒后再碾压;若出现干松现象,表示该区域内填料含水量不足,低于最佳含水量,宜洒水翻拌后再碾压。F、路基达到碾压遍数后,先由承包人自检,不合格时自行补压,若检验合格,承包人应填写自检资料,连同检查记录,报监理工程师进行抽检;或在碾压到规定遍数后,承包人会同监理工程师共同到达工地,合格时即可检验认可,不合格时承包人自行补压或返工。F、碾压成型的路基,凡遭雨淋湿,不论验

25、收与否,雨后必须重新碾压并检测合格后,才能上土。G、业主委托的相关检测机构对工地压实度进行抽检,检测点压实度的测试值达不到允许偏差或规定值时,可在此点附近重新测试1点,新测点的测试值仍不合格时,该段工程列为不合格,应返工处理。H、路基压实质量控制汇总 路基压实质量控制汇总表检查项目质量标准检查方法和频率压实度(%)零填及路堑(cm)08095灌砂法、环刀法:每1000m2每压实层测3点填方(cm)08095.2.4801509315090最大干密度重型击实:取土场每个土层至少一次或5000m3一次6. 结构物回填工程质量控制监理工程师应对结构物回填工程派专职人员全过程旁站监理。 结构物回填工程

26、的要求:A、在结构物回填前应清除基坑内杂物、淤泥。B、回填土应用砂砾等透水性好的材料,回填砂砾料的最大粒径不超过10cm。C、回填时必须配备足够的压实设备。D、回填土必须分层摊辅和压实,在台背标出分层厚度。 结构物回填监理工作流程 结构物回填监理要点A、结构物回填材料应符合设计要求,所用机具适应回填操作空间,若不适宜用大型压路机碾压时必须采用小型手扶式压路机碾压或机动夯夯实。B、结构物回填前应清除路堤未压实部分(顺路线方向不大于1.5m),然后按1:1的坡度开台阶,经监理工程师检查后才能分层回填,回填几何尺寸符合设计要求,并摄影作为隐蔽工程影像备案。C、回填分层厚度不超过150mm,并应在桥台

27、背墙或明显的地方标明高度,逐层填筑、逐层碾压或夯实。D、回填处如有泄水孔或其它构筑物时,一定要按照设计要求设置碎石、粗砂或砂砾料层。E、回填钢筋混凝土圆管涵时,必须注意两侧对称同时进行,直至管顶,回填时特别要注意管道两侧腋下的回填夯实。F、回填钢筋混凝土盖板涵时,必须在台身支撑梁(涵底铺砌)达到设计规定的强度标准,并吊装盖板后方可进行两侧对称回填。G、应严格控制紧接桥台、翼墙等处的压实度,同时也应注意任何压实不能对结构物部位造成损害。H、对于圆柱式桥台或肋柱桥台的台背回填,应内、外两侧同时分层填筑,并随时砌筑护坡以减少单向推力。填料到盖梁底部无法夯实或碾压时,可用浆砌片石或其他监理工程师认为可

28、行的办法代替,但应注意效果必须是相等的。I、桥台、涵身背后和涵洞顶部的填土压实度标准,从填方基底或涵洞顶部至路床顶面均为96;检查频率为每50m2检查一点,不足50m2时至少检查1点,并且不少于6点。7. 路基整修工程质量控制整修工作应从恢复中桩开始,达到整修后的路槽表面平整、密实、纵横坡度、平整度及弯沉均能满足规范或设计要求。 路基整修监理工作流程 监理工作要求A、路堑的边坡整修要注意深路堑上边坡的稳定性和边坡坡度符合设计要求,上边坡整修原则上宁刷不贴。B、路基整修时应注意到边坡符合要求,如路基超宽或坡度缓于设计时可按设计要求或在对占地、边沟等无不良影响的情况下清除至路肩线以下50100cm

29、;如宽度和坡度不能满足设计要求时,应将该处全长范围内挖成台阶,在监理工程师指导下分层填筑并认真夯实。C、浆砌边沟整修时必须挂线进行,应检查水沟和纵坡、宽度、路肩线及内外侧坡度;凡不符合设计或不顺直者,必须修整;截水沟的检查应注意位置正确,适应地形情况;地基牢固并不易受山水冲刷掏空基础下部而造成破坏。D、对高程和横坡度的整修应做到宁刮勿填,对超出误差范围的高出部分应用平地机刮去,对超出误差允许范围的低值或局部坑洼,需要修补时,一定要做到先洒水松软,将低洼处耙松,然后加添土料,在最佳含水量时拌和整平,达到预计高度后才能进行碾压,碾压后监理工程师应认真检查有无松散,起皮和空洞回声,如有上述缺陷,不予

30、以验收。E、路槽整修后外观应无弹簧起伏和松散现象;检查程序应由承包人自检合格后填写工程交工验收单,监理工程师进行复验,如不符合要求应令承包人重新修整;如符合要求,监理工程师可签署中间交工证书,并同意进行下道工序施工。F、路基整修工程质量控制汇总土方路基路槽质量控制汇总表检查项目规定值或允许偏差检查方法检查频率压实度()符合设计要求灌砂法环刀法3/1000m2纵断高程(mm)20水准仪1/20m中线偏位(mm)30经纬仪2/100m平整度(mm)153米直尺3/20m弯沉(0.01mm)不大于设计要求弯沉仪1/20m横坡(%)20且不大于0.3%水准仪6/20m宽 度(mm)符合设计要求尺量1/

31、40m边 坡不陡于设计要求坡度尺、米尺2/20m特殊地区路基处理一、软土路基监理要点 1、软基处治的施工必须确保施工质量,科学地做好施工组织设计,加强工地技术管理,严格按照有关的操作规程实施,认真做好工程质量检查和验收工作。2、软基处治施工前,应先完成下列工作:(1)收集并熟悉有关施工图、工程地质报告、土工试验报告和地下管线、构造物等资料;(2)编制施工组织设计或施工大纲;(3)原材料、半成品、成品的检验; (4)施工机械设备的调试;(5)必要成桩试验;3、软基处治施工前应做好施工期间的排水措施,对常年地表积水、水塘地段,应按设计要求先做好抽水、清淤、回填工作。4、软土地基处治材料的选用,应贯

32、彻因地制宜、就地取材的原则。所有运至工地的材料必须分类堆放,妥善保管,按有关标准进行质量检验;不合格材料不得用于工程。5、在施工中应遵循“按图施工”的原则和“边观察、边分析”的方法,如发现现场地质情况与设计提供资料不符或原设计的处治方式因故不能实施需改变设计时,应及时报告并根据有关规定报请变更方式。6、软基处治方式中应认真作好原始记录,积累资料,不断总结经验,提高软基处治施工技术水平。7、软基处治施工,须严格执行有关安全、劳保和环境保护等规定。二、低填、浅挖、半填半挖、填挖交界路段路基监理要点 路堑开挖前应首先做好排水处理。路基填土高度小于1.7米的低填路段,应先开挖至路及设计标高以下1.7米

33、深度后,回填土方并进行填前碾亚。土质及全、强风化石质浅挖方路段应翻松原地面以下30厘米的土基,然后进行填前碾压。半填半挖路基的挖方半幅应挖至路槽下80厘米后再回填土方,减小半填半挖路基横向不均匀沉降;填方半幅应在基底开挖2米的 台阶(包括纵横两个方向),台阶向内倾斜度2%,纵向填挖交界线两侧各5米范围内设双向玻纤土工格栅一层,铺设于路基标高以下1.5米处,挖方半幅应超挖(短边处)10米,翻松碾压(短边处)10米;当填挖交界处的原有坡面存在地下水出露时,应根据地形设置截、排水盲沟。盲沟底面和背水面应铺设防渗土工布,同时迎水面铺设反滤土工布,阻断地下水对路基稳定的影响。 当地面横坡陡于1:5时,在路堤基底开挖宽度为2米的台阶,台阶向内坡度为3%,并在平台上加铺土工格栅;当地面横坡陡于1:2.5时,除开挖台阶及加筋外,对填筑后路基进行稳定性验算分析,同时利用挖方中的碎石土填筑。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
